建筑工程合同谈判.ppt

上传人:p** 文档编号:178361 上传时间:2023-03-24 格式:PPT 页数:12 大小:56.50KB
下载 相关 举报
建筑工程合同谈判.ppt_第1页
第1页 / 共12页
建筑工程合同谈判.ppt_第2页
第2页 / 共12页
建筑工程合同谈判.ppt_第3页
第3页 / 共12页
建筑工程合同谈判.ppt_第4页
第4页 / 共12页
建筑工程合同谈判.ppt_第5页
第5页 / 共12页
建筑工程合同谈判.ppt_第6页
第6页 / 共12页
建筑工程合同谈判.ppt_第7页
第7页 / 共12页
建筑工程合同谈判.ppt_第8页
第8页 / 共12页
建筑工程合同谈判.ppt_第9页
第9页 / 共12页
建筑工程合同谈判.ppt_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程合同谈判.ppt》由会员分享,可在线阅读,更多相关《建筑工程合同谈判.ppt(12页珍藏版)》请在第壹文秘上搜索。

1、合同谈判某承包人的合同审查表某承包人的合同审查表审查项目编号审查项目条款号条款内容条款说明建议或对策J02020工程范围3.1工程范围包括工程量清单中所列出的工程,及承包商可合理推知需要提供的为本工程服务所需的一切辅助工程工程范围不清楚,业主可随意扩大工程范围,增加新项目1、限定工程范围仅为清单中所列出的工程2、增加对新增工程可冲洗约定价格条款S06021责任和义务6.1承包商严格遵守工程师对本工程的各项指令并使工程师满意工程师权限过大,使工程师满意对承包商产生极大约束工程师指令及满意仅限于技术范围及合同条件范围内,并增加反约束条款。S08082工程质量16.2承包商在施工中应加强质量管理工作

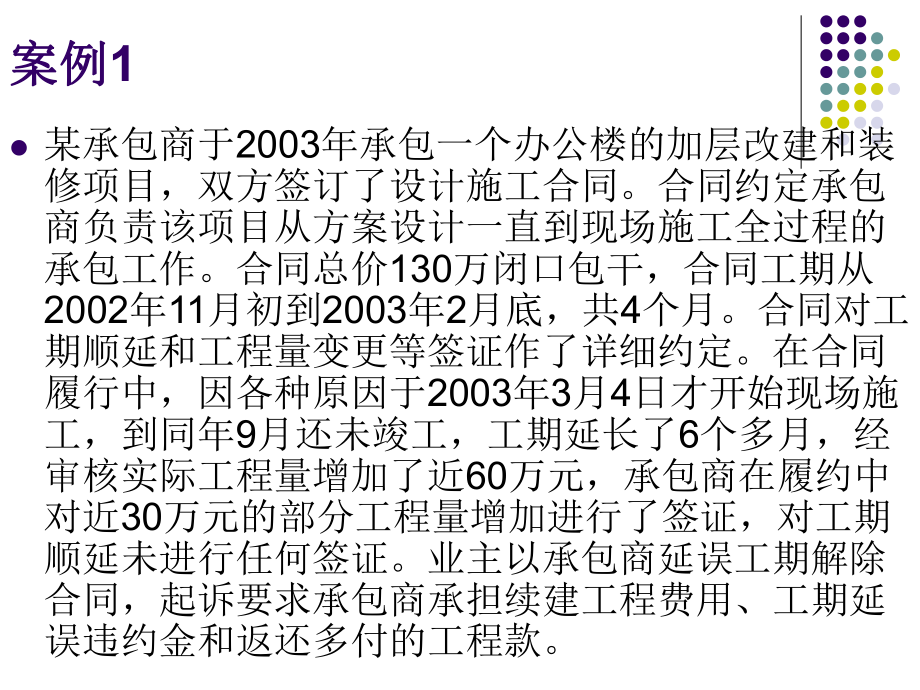

2、,确保交工时工程应达到设计生产能力,否则应对业主损失给予赔偿达不到设计生产能力的原因很多,责权不平衡1、赔偿责任仅限于因承包商原因造成2、对因业主原因达不到设计生产能力的,承包商有权获得补偿S08082支付保证无无这一条极为重要,必须补上要求业主提供支付银行出具的资金到为证明或资金支付担保案例案例1l某承包商于2003年承包一个办公楼的加层改建和装修项目,双方签订了设计施工合同。合同约定承包商负责该项目从方案设计一直到现场施工全过程的承包工作。合同总价130万闭口包干,合同工期从2002年11月初到2003年2月底,共4个月。合同对工期顺延和工程量变更等签证作了详细约定。在合同履行中,因各种原

3、因于2003年3月4日才开始现场施工,到同年9月还未竣工,工期延长了6个多月,经审核实际工程量增加了近60万元,承包商在履约中对近30万元的部分工程量增加进行了签证,对工期顺延未进行任何签证。业主以承包商延误工期解除合同,起诉要求承包商承担续建工程费用、工期延误违约金和返还多付的工程款。案例案例2l湖南省建筑工程集团总公司在成都某大型施工项目的合同谈判中,业主首先抛出一本合同,摆出一副高高在上的施舍者的架势。在这种僵局中,该公司首先强调在合同谈判时,甲乙双方都具有平等的法律地位;第二强调湖南省建筑工程集团总公司是一个具有国家特级资质的国有大型企业,是依法守法的重合同守信誉的单位;第三强调合同的

4、订立必须符合平等、自愿、等价、公平的原则,在合同谈判时双方必须在平等的基础上诚信协商,任何霸道行为都会造成合同谈判的破裂。况且为保证合同的顺利实施,合同谈判双方都应以“先小人后君子”的姿态投入谈判,否则,造成合同无法签订,招标结果无法落实,违反“招投标法”的法律责任应由责任方承担后果。谈判技巧一:依法造势谈判技巧一:依法造势 l所谓依法造势,就是依据有关法律法规,在合同谈判中制造合同双方平等谈判的声势。 案例案例3lA公司在娄底某一上千万元的工程项目的合同谈判中,业主不同意采用建设部GF19990201标准合同文本,拿出了一个简易合同文本与其进行合同谈判,该公司仔细研究了该合同文本,认为其中有

5、几个问题,一是标准合同文本中应由甲方承担的施工场地噪声费、文物保护费、临建费等小费用要求施工方承担,二是业主实行了固定合同价包干,不因其他因素追加合同款。为此该公司进行了现场考察,因施工场地在郊外,不会产生环保与文物保护费等,因此A方认为第一条在谈判时可以松动,但固定价格包干的条款决不能答应。在此基础上,A方依据合同法和建设部颁布的标准合同文本条款,逐条与业主进行沟通,最后达成共识:业主因设计修改、工程量变更、材料和人工工资调价导致增加的工程款由业主承担,且按实结算;A方承担环保、文物保护费、临建费等小费用。最终合同顺利签订,最后的结算价高于中标合同价的30,A方求得了效益最大化,业主也因节省

6、了部分费用。谈判技巧二:抓大放小谈判技巧二:抓大放小 l所谓抓大放小,就是大的原则不能放弃,小的条款可以协商,达到“求大同、存小异”的结果。 案例案例4lB公司最近的一次合同谈判中,对方提出所有工程进度款一定要由业主现场工程师对工程进度、质量认可签字后才能支付。B方不同意,业主一定要坚持,B方据理力争,提出该条界定不准确,工程进度、质量只要符合设计要求、施工标准和规范就要认可,不要添加人为因素。如果业主工程师心情好,不按规范搞,盲目签字,造成工程质量问题责任谁担?结果业主很服气地将该条款改为了“按设计、法规、标准、规范进行施工现场管理”,并对合同执行的依据进行了全面规范。谈判技巧三:针锋相对谈

7、判技巧三:针锋相对 l所谓针锋相对,并不是讲在谈判桌上与对方争论得面红目赤,从而影响下一步合同的顺利实施。对于合同某个条款中不能让步的原则问题,一定要以法律为准绳、以事实为根据说服对方,依法办事。 案例案例5l在某次合同谈判中,C公司充分利用建设部颁布的GF19990201标准合同文本通用条款第33条有关工程竣工结算的规定:“发包人收到竣工结算报告资料后28天内无正当理由不支付工程竣工结算价款,从第29天起按承包人同期向银行贷款利率支付拖欠工程价款利息,并承担违约责任。”以及“发包人收到竣工结算报告以及结算资料28天内不支付工程竣工结算款,承包人可以催告发包人支付结算价款。发包人在收到竣工结算

8、报告及结算资料后56天内仍不支付的,承包人可以与发包人协议将该工程折价,也可以由承包人申请人民法院将该工程依法拍卖,承包人就该工程折价或者拍卖的价款优先受偿。”在合同谈判中,C公司把工程结算作为一个关键点来谈,尽可能地使专用条款中结算工程款的内容符合C方尽早结算工程款的要求;就具体时间和金额经过双方沟通、商议,总的原则为保本微利,后期拖欠的少量工程款为纯利。对于约定5的保修金,C方要求质保金在一年内付清,最迟两年内付清80,留20待五年防水保修期满后付。谈判技巧四:舍远求近谈判技巧四:舍远求近 l所谓舍远求近,具体到工程款的支付条款,就是要体现“迟得不如早得,早得不如现得”。只有工程款早日收回,才能保证施工成本尽早收回,施工利润尽早形成。 谈判策略谈判策略l注意谈判氛围注意谈判氛围 l充分利用专家的作用充分利用专家的作用 l拖延和休会拖延和休会

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 劳动合同

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
