一级建造师宣讲.ppt

上传人:p** 文档编号:187440 上传时间:2023-04-06 格式:PPT 页数:29 大小:575KB
下载 相关 举报
一级建造师宣讲.ppt_第1页
第1页 / 共29页
一级建造师宣讲.ppt_第2页
第2页 / 共29页
一级建造师宣讲.ppt_第3页
第3页 / 共29页
一级建造师宣讲.ppt_第4页
第4页 / 共29页
一级建造师宣讲.ppt_第5页
第5页 / 共29页
一级建造师宣讲.ppt_第6页
第6页 / 共29页
一级建造师宣讲.ppt_第7页
第7页 / 共29页
一级建造师宣讲.ppt_第8页
第8页 / 共29页
一级建造师宣讲.ppt_第9页
第9页 / 共29页
一级建造师宣讲.ppt_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《一级建造师宣讲.ppt》由会员分享,可在线阅读,更多相关《一级建造师宣讲.ppt(29页珍藏版)》请在第壹文秘上搜索。

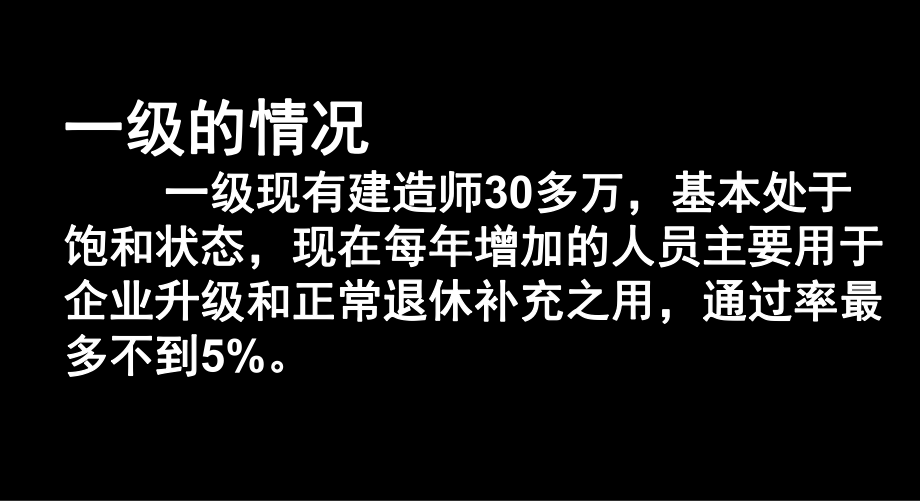

1、 一级建造师宣讲一级建造师宣讲一、建造师国家考试相关政策一、建造师国家考试相关政策一级的情况一级的情况 一级现有建造师一级现有建造师30多万,基本处于多万,基本处于饱和状态,现在每年增加的人员主要用于饱和状态,现在每年增加的人员主要用于企业升级和正常退休补充之用,通过率最企业升级和正常退休补充之用,通过率最多不到多不到5%。 了解到的四个省通过率如下:了解到的四个省通过率如下:海南报考人数海南报考人数2000多,只通过了多,只通过了43人,不到人,不到2%!贵州总通过率贵州总通过率0.9%,市政通过率为,市政通过率为0!江西报考人数江西报考人数1.4万,通过率万,通过率3.78%福建报考人数福

2、建报考人数2.2万,通过率万,通过率3.92%二级的情况二级的情况 二级需二级需70多万,现有建造师多万,现有建造师40多万,多万,尚需尚需20多万多万 由于是各省自己给出合格标准,不同由于是各省自己给出合格标准,不同地区通过线相差悬殊!地区通过线相差悬殊!2011年二级建造师合格线举例年二级建造师合格线举例 广广 东东西西 藏藏 法律法规法律法规 60 45 管理管理 72 45 实务实务 68 45二、关于一级建造师学习方法及考试二、关于一级建造师学习方法及考试技巧技巧1.四门课的难度顺序一般认为是:实务、经济、管理、法规;2.重点准备实务课程(实务所花的时间和精力必须占到70%以上);3

3、.以教材为中心,可以借助往年真题来复习,最好不要做垃圾资料的题;4.参加必要的培训(可以采用网校培训与面授结合的方式,但不能用网校培训取代面授)。 一级建造师备考复习建议 公共课考试情况 法律法规: 本科目的考试时间为3小时,题型为客观题。单项选择题70题,多项选择题30题,满分满分130分,分,及格分数线78分。 项目管理: 本科目的考试时间为3小时,题型为客观题。单项选择题70题,多项选择题30题,满分满分130分,分,及格分数线78分。 工程经济:本科目的考试时间为2.5小时,题型为客观题。单项选择题60题,多项选择题20题,满分满分100分,分,及格分数线60分。 考生在考试时要注意:

4、单项选择题、多项选择题都要在答题卡上作答,单选题和多选题将自己认为正确的选项用2B铅笔涂黑。 实务考试情况 本科目的考试时间为4小时,题型采用客观题和案例分析题的形式。 其中单项选择题20题,每题1分,合计20分;多项选择题10题,每题2分,合计20分;案例分析题5题,1-3题每题20分、4-5题每题30分,合计120分;试卷总分试卷总分160分分,及格分数线96分。 考生在考试时要注意:单项选择题、多项选择题和案例分析题都要在答题卡上作答。1.进考场最要注意带好身份证和准考证。2.注意答题位置(包括网络图标记时要重抄图)3.关于时间分配 建议第一轮次每题按30分钟答题 20个单选+10个多选

5、相当于一个大题加5个案例题,共6个大题。每题30分钟,第一遍用时3小时,留下的1个小时检查和补充。4.客观试卷不要检查,主观试卷千万别提前交卷。(一)答题注意事项1.单选题题样:单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)技巧:不会做的时候要瞎蒙(集中火力蒙B或者C)。(二)选择题答题技巧2.多选题题样: 多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)多选题奉行宁少毋滥原则。没把握的一定不要选,不可贪分技巧:尽可能答两个答案每题至少保证有15min30min的宽裕答题时间。案例

6、题的几种题型是:问答、补缺、改错、计算、画图1.问答和补缺的答题技巧技巧:多答要点,少说废话(三)案例题答题技巧某医院门诊楼,框架剪力墙结构,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。事件二:工程施工至结构4层时,该地区发生了持续2h的暴雨,并伴有短时六七级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。大纲要求题例一(大纲要求题例一(0909年真题年真题2 2)【问题】事件二中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及其地基基础应进行检查验收。 【参考答案】事件二中,应对脚手架进行验收。理由:遇有六级及以上大风与大雨后就

7、应进行检查和验收,事件中发生了持续2 h的暴雨且伴有短时六七级大风,所以需要验收。对脚手架及其地基基础应进行检查验收的其他阶段: (1)基础完工后及脚手架搭设前; (2)作业层上施加荷载前; (3)每搭设完1013m高度后; (4)达到设计高度后; (5)寒冷地区土层解冻后; (6)停用超过1个月的。P1572.改错题答题技巧题例:某建设项目,采用公开招标方式,1)业主邀请了五家投标人参加投标,五家投标人在规定的投标截止时间(5月10日)前都交送了标书;2)5月15日组织了开标;3)开标由市建设局主持;4)市公证处代表参加;5)公证处代表对各份标书审查后,认为都符合要求;6)评标由业主指定的评

8、标委员会进行;7)评标委员会成员共6人;8)其中业主代表3人,其他方面专家3人。【问题】请逐一回答该项目招标过程中的做法,哪些妥当哪些不妥当,不妥当的请改正。答:3)“由市建设局主持”不对,根据“招投标法”的规定,开标由招标人主持;技巧:不会判断的时候说不正确,不妥当,“根据相关规定”是答题的大帽子,肯定不会说错。3.3.计算题答题技巧计算题答题技巧题样:(07年度一级机电实务第五题)部分问题背景资料:某工程直接工程费约300万元。设备安装各项费用的取值如下:措施费为直接工程费的5:间接费为直接费的10;利润为直接费和间接费的8,税率为3.4。合同其他条款如下:管道安装费(综合单价)按0.01

9、6万元米计算,管道安装实际工程量超过估算工程量10时进行调整,调价系数0.9。【问题】1.计算设备安装预算造价(结果保留2住小数),要求列出各项费用计算步骤。2.计算全部安装工程预付款总额。 【参考答案】1.(本小题共9分)直接工程费=300万元措施费=直接工程费5%=3005=15万元(1分)直接费=直接工程费+措施费=300+15=315万元(1分)间接费=直接费10=31510=31.5万元(1分)利润=(直接费+间接费)8%=(315+31.5)8=27.72万元(2分)税金=(直接费+间接费+利润)3.4=(315+31.5+27.2)3.4=12.71万(2分)设备安装预算造价(估

10、价)=直接费+间接费+利润+税金=315+31.5+27.72+12.71=386.93万元(2分) 2.2.(本小题共(本小题共6 6分)分)合同预算造价:合同预算造价:管道安装预算造价(估价)管道安装预算造价(估价)=23000=230000.016=3680.016=368万元(万元(2 2分,计分,计算错误扣算错误扣1 1分分)合同预算总造价(估价)合同预算总造价(估价)=386.93+368=754.93=386.93+368=754.93万元(万元(1 1分)分)预付款金额预付款金额=754.93=754.932020=150.99=150.99万元(万元(3 3分计算错误扣分计算

11、错误扣1 1分分)技巧:技巧:1 1)写出计算步骤(过程)写出计算步骤(过程); ;2 2)如果实在不会做,也可以定性的给出一些判断结论)如果实在不会做,也可以定性的给出一些判断结论4.画图题(完成表格)题样:某工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表 前9周成本统计工作代号计划完成预算成本BCWS(元)已完成工作()实际发生成本ACWP(元)已完成工作的预算成本BCWP (元) A420000100425200B30800080246800C230880100254034D2800001002800009周末合计12388801206034【问题】1.将表l复

12、制到答题卡上,在表中计算前9周每项工作(即A、B、C、D各工作项)的BCWP。2.计算9周末的费用偏差CV与进度偏差SV,并对其结果含义加以说明。3.计算9周末的费用绩效指数CPI与进度绩效指数SPI(计算结果小数点后面保留3位),并对其结果含义加以说明。参考答案1.表前9周成本统计工作代号计划完成预算成本BCWS(元)已完成工作()实际发生成本ACWP(元)已完成工作的预算成本BCWP (元) A420000100425200420000B30800080246800246400C230880100254034230880D2800001002800002800009周末合计12388801 20603411772802.费用偏差CV=BCWPACWP=-28754 超支 进度偏差SV=BCWPBCWS=-61600 延误3.费用绩效CPI=BCWP/ACWP =0.976 超支,实际费用高于预算费用 进度绩效SPI=BCWP/BCWS=0.950 延误,实际进度比计划进度拖后技巧:1.重新画图或重新做表格,不能在原图里面画图或填数据2.不必要用尺子三角板,写字笔书写就可以了3.计算题的定性说明不见得一定要有计算结果,可以直接给出(猜出)结果。谢谢大家!

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
