2号机动力场、小机试运计划表.docx

上传人:p** 文档编号:199510 上传时间:2023-04-16 格式:DOCX 页数:5 大小:28.71KB
下载 相关 举报
2号机动力场、小机试运计划表.docx_第1页
第1页 / 共5页
2号机动力场、小机试运计划表.docx_第2页
第2页 / 共5页
2号机动力场、小机试运计划表.docx_第3页
第3页 / 共5页
2号机动力场、小机试运计划表.docx_第4页
第4页 / 共5页
2号机动力场、小机试运计划表.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《2号机动力场、小机试运计划表.docx》由会员分享,可在线阅读,更多相关《2号机动力场、小机试运计划表.docx(5页珍藏版)》请在第壹文秘上搜索。

1、2号机小机试运计划表小机油系统序号需要完成的项目交调试日期完成日期1热工测点含TSI测点2016.07.282完成热工测点的量程核对检查含就地压力表2016.07.283小机直流油泵控制柜完成接线和电机试运完成4小机盘车电源柜完成接线和变频装置、PLC单体调试2016.07.285完成交流油泵电机电流量程核对2016.07.266盘车减速机本体润滑油加注7油系统蓄能器充氮气压力检查8小机排烟风机试运完成9小机润滑油冷却水投运10小机润滑油系统试运、油压调整11小机油系统联锁保护试验12小机盘车投入2016.07.2813小机电磁阀电源核线对14小机调门伺服阀恢复15二次油压调整整定16小机ME

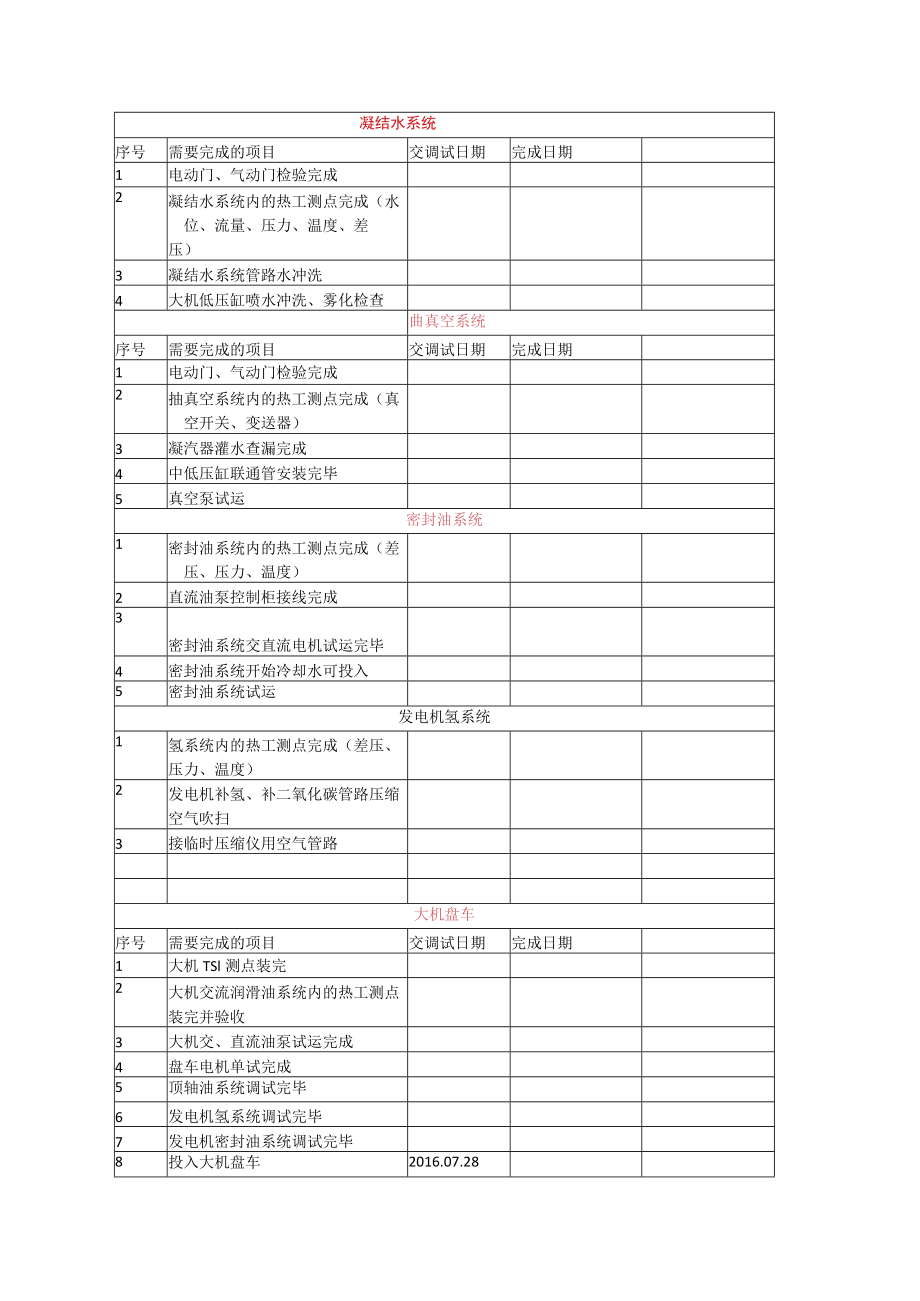

2、H逻辑恢复小HL蒸汽供汽部分1完成电动门校验2小机本体及蒸汽管路上的热控测点,疏水罐液位。压力、温度3小机蒸汽系统内的保温4小机排汽管支座和膨胀节调整完毕5管路保温完成的封汽系统序号需要完成的项目交调试日期完成日期1电动门校验验收2轴加液位计投入3轴加风机试运4轴封系统内的热工测点(温度、压力、差压)5轴封减温装置雾化效果检查6系统内管道的保温凝结水系统序号需要完成的项目交调试日期完成日期1电动门、气动门检验完成2凝结水系统内的热工测点完成(水位、流量、压力、温度、差压)3凝结水系统管路水冲洗4大机低压缸喷水冲洗、雾化检查曲真空系统序号需要完成的项目交调试日期完成日期1电动门、气动门检验完成2

3、抽真空系统内的热工测点完成(真空开关、变送器)3凝汽器灌水查漏完成4中低压缸联通管安装完毕5真空泵试运密封油系统1密封油系统内的热工测点完成(差压、压力、温度)2直流油泵控制柜接线完成3密封油系统交直流电机试运完毕4密封油系统开始冷却水可投入5密封油系统试运发电机氢系统1氢系统内的热工测点完成(差压、压力、温度)2发电机补氢、补二氧化碳管路压缩空气吹扫3接临时压缩仪用空气管路大机盘车序号需要完成的项目交调试日期完成日期1大机TSl测点装完2大机交流润滑油系统内的热工测点装完并验收3大机交、直流油泵试运完成4盘车电机单试完成5顶轴油系统调试完毕6发电机氢系统调试完毕7发电机密封油系统调试完毕8投

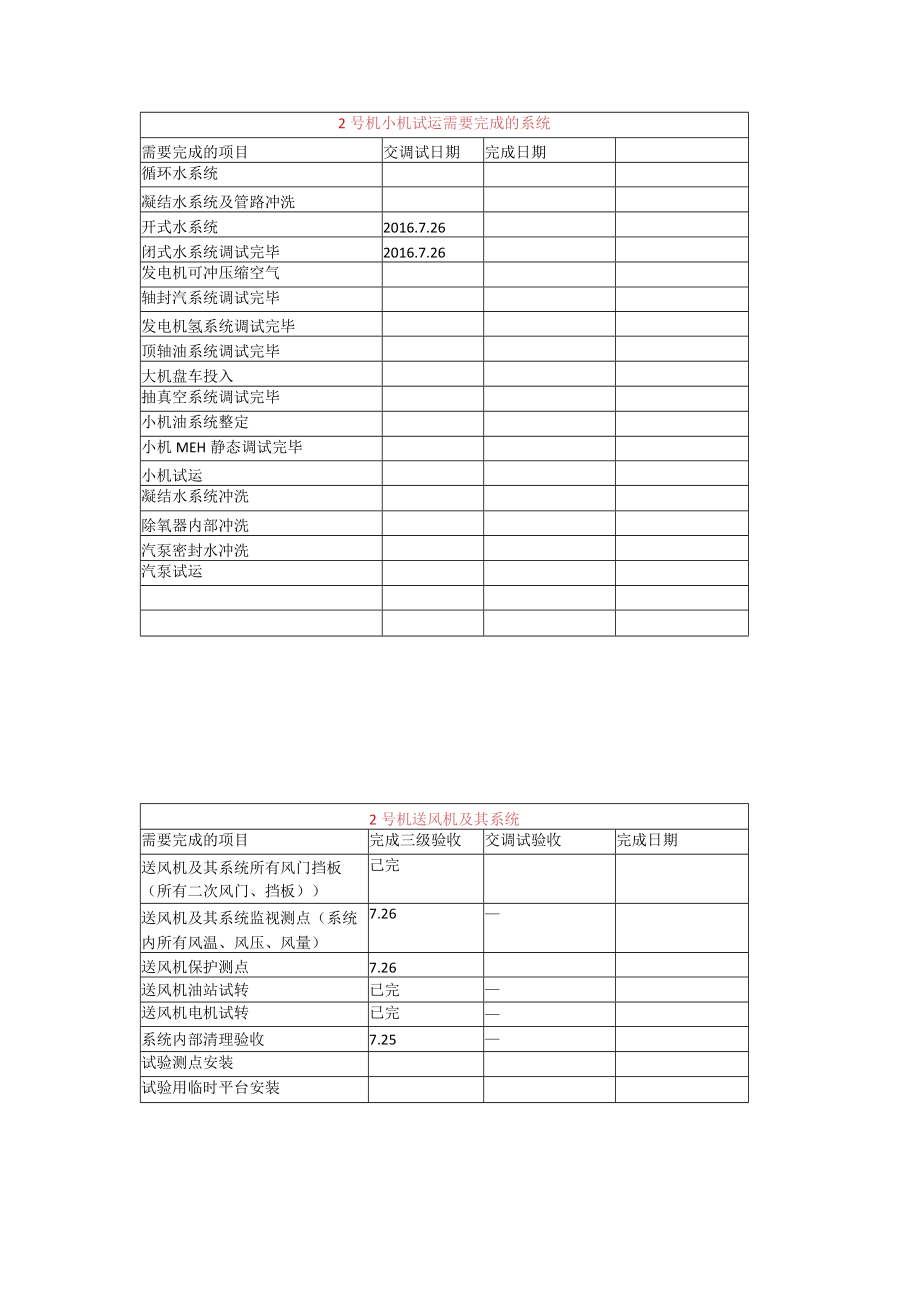

4、入大机盘车2016.07.282号机小机试运需要完成的系统需要完成的项目交调试日期完成日期循环水系统凝结水系统及管路冲洗开式水系统2016.7.26闭式水系统调试完毕2016.7.26发电机可冲压缩空气轴封汽系统调试完毕发电机氢系统调试完毕顶轴油系统调试完毕大机盘车投入抽真空系统调试完毕小机油系统整定小机MEH静态调试完毕小机试运凝结水系统冲洗除氧器内部冲洗汽泵密封水冲洗汽泵试运2号机送风机及其系统需要完成的项目完成三级验收交调试验收完成日期送风机及其系统所有风门挡板(所有二次风门、挡板)己完送风机及其系统监视测点(系统内所有风温、风压、风量)7.26送风机保护测点7.26送风机油站试转已完送

5、风机电机试转已完系统内部清理验收7.25试验测点安装试验用临时平台安装送风机本体联锁保护试验送风机具备启动条件(含环境)7.26(A送风机出口膨胀节未到)2号机一次风机及其系统需要完成的项目完成三级验收交调试验收完成日期一次风机及其系统所有风门挡板(所有二次风门、挡板)已完一次风机及其系统监视测点(系统内所有风温、风压、风量)7.26一次风机保护测点7.26一次风机油站试转已完一次风机电机试转已完系统内部清理验收7.25试验测点安装试验用临时平台安装一次风机本体联锁保护试验一次风机具备启动条件(含环境)7.262号机引风机及其系统需要完成的项目完成三级验收交调试验收完成日期引风机及其系统所有风

6、门挡板(所有二次风门、挡板)己完引风机及其系统监视测点(系统内所有风温、风压、风量)引风机保护测点引风机油站试转己完引风机电机试转已完系统内部清理验收7.25试验测点安装己完试验用临时平台安装引风机本体联锁保护试验引风机具备启动条件(含环境)7.262号机密封风机及其系统需要完成的项目完成三级验收交调试验收完成期密封风机及其系统所有风门挡板(所有二次风门、挡板)己完密封风机及其系统监视测点(系统内所有风温、风压、风量)7.25密封风机保护测点密封风机电机试转已完系统内部清理验收已完试验用临时平台安装无密封风机本体联锁保护试验密封风机具备启动条件(含环境)已具备2号机火检冷却风机及其系统需要完成的项目完成三级验收交调试验收完成日期火检冷却风机及其系统所有风门挡板(所有二次风门、挡板)以完火检冷却风机及其系统监视测点(系统内所有风温、风压、风量)7.27火检冷却风机保护测点火检冷却风机电机试转以完试验用临时平台安装已完火检冷却风机本体联锁保护试验火检冷却风机具备启动条件(含环境)已具备

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
