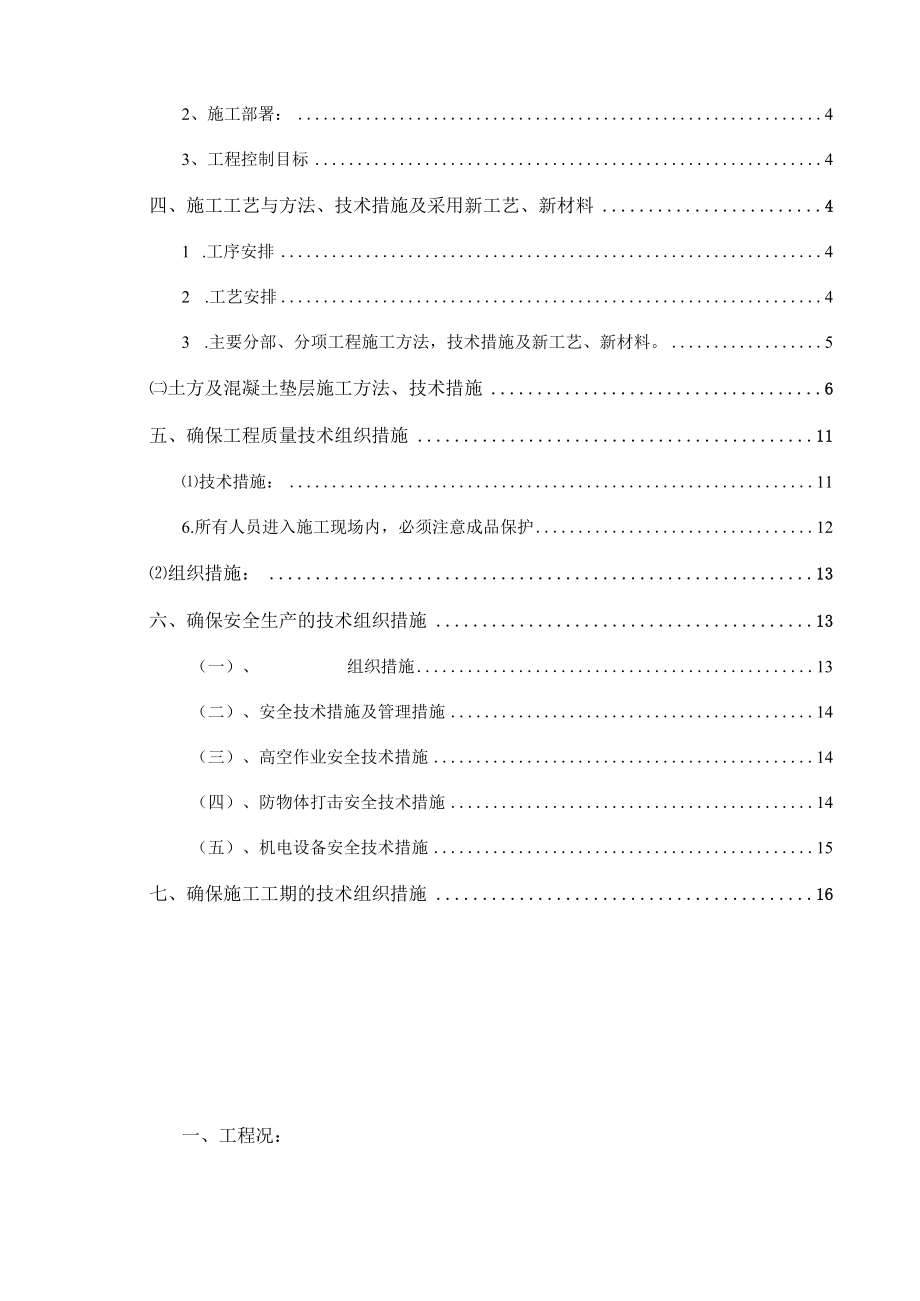

《XXX发电厂电除尘器项目施工组织设计.docx》由会员分享,可在线阅读,更多相关《XXX发电厂电除尘器项目施工组织设计.docx(17页珍藏版)》请在第壹文秘上搜索。
1、XXX发电厂电除尘器项目施工组织设计编制:审核:审批:202x年XX月目录一、工程概况:2二、施工组织机构、主要管理人员配备:31、总体安排:42、施工部署:43、工程控制目标4四、施工工艺与方法、技术措施及采用新工艺、新材料41 .工序安排42 .工艺安排43 .主要分部、分项工程施工方法,技术措施及新工艺、新材料。5土方及混凝土垫层施工方法、技术措施6五、确保工程质量技术组织措施11技术措施:116.所有人员进入施工现场内,必须注意成品保护12组织措施:13六、确保安全生产的技术组织措施13(一)、组织措施13(二)、安全技术措施及管理措施14(三)、高空作业安全技术措施14(四)、防物体

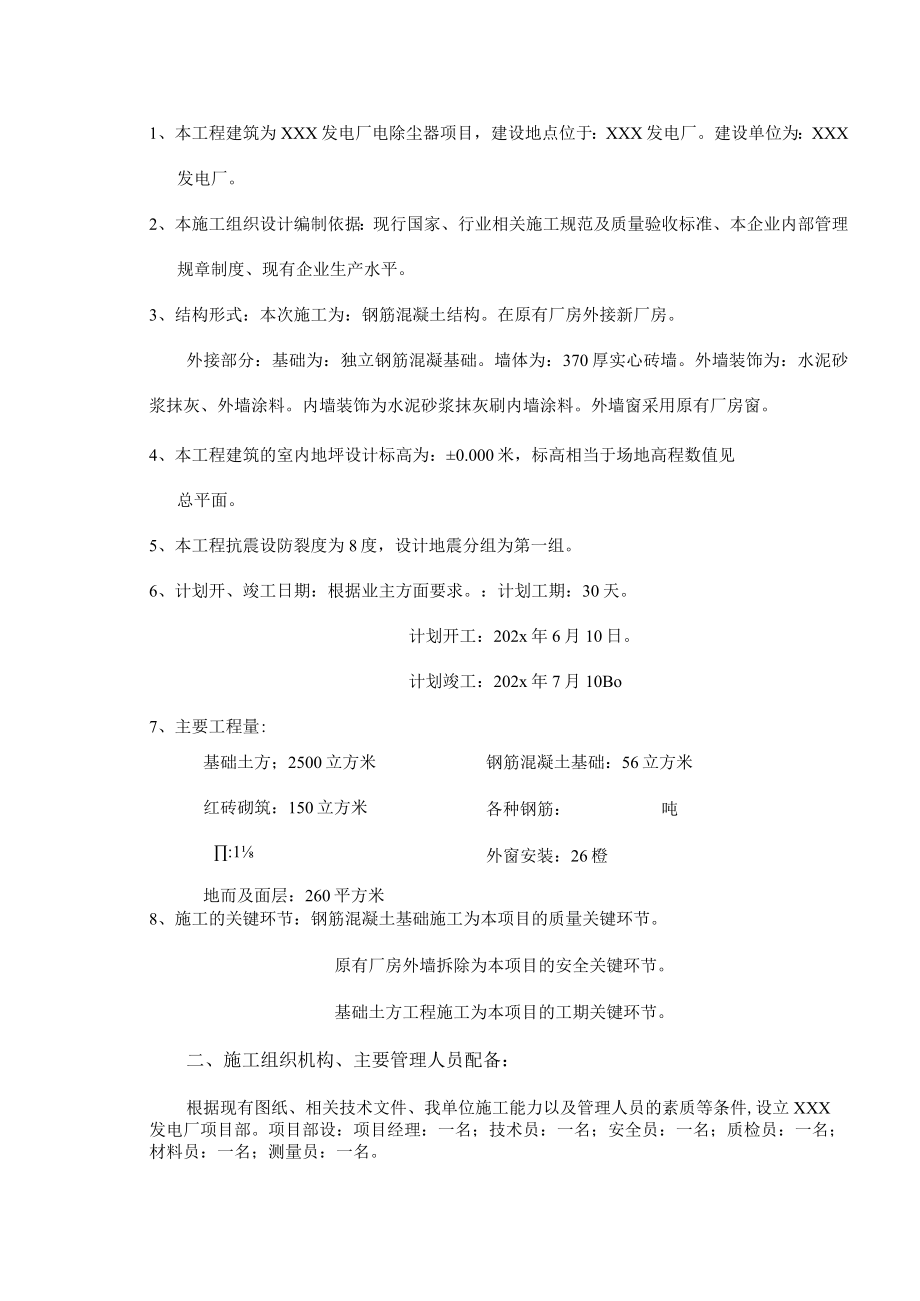

2、打击安全技术措施14(五)、机电设备安全技术措施15七、确保施工工期的技术组织措施16一、工程况:1、本工程建筑为XXX发电厂电除尘器项目,建设地点位于:XXX发电厂。建设单位为:XXX发电厂。2、本施工组织设计编制依据:现行国家、行业相关施工规范及质量验收标准、本企业内部管理规章制度、现有企业生产水平。3、结构形式:本次施工为:钢筋混凝土结构。在原有厂房外接新厂房。外接部分:基础为:独立钢筋混凝基础。墙体为:370厚实心砖墙。外墙装饰为:水泥砂浆抹灰、外墙涂料。内墙装饰为水泥砂浆抹灰刷内墙涂料。外墙窗采用原有厂房窗。4、本工程建筑的室内地坪设计标高为:0.000米,标高相当于场地高程数值见总
3、平面。5、本工程抗震设防裂度为8度,设计地震分组为第一组。6、计划开、竣工日期:根据业主方面要求。:计划工期:30天。计划开工:202x年6月10日。计划竣工:202x年7月10Bo7、主要工程量:基础土方;2500立方米红砖砌筑:150立方米:1地而及面层:260平方米钢筋混凝土基础:56立方米各种钢筋:吨外窗安装:26橙8、施工的关键环节:钢筋混凝土基础施工为本项目的质量关键环节。原有厂房外墙拆除为本项目的安全关键环节。基础土方工程施工为本项目的工期关键环节。二、施工组织机构、主要管理人员配备:根据现有图纸、相关技术文件、我单位施工能力以及管理人员的素质等条件,设立XXX发电厂项目部。项目
4、部设:项目经理:一名;技术员:一名;安全员:一名;质检员:一名;材料员:一名;测量员:一名。三、总体安排与施工部署:1、总体安排:由于该工程为改造项目,涉及场地等多方面的因素,故在基础施工采用大开槽并且同时对原有厂房基础进行保护。墙体施工中的垂直运输采用:一部工程塔吊,布置在建筑屋的中部。在施工现场布置一台350L混凝土搅拌机,施工脚手:采用钢管双排脚手架。水、电接自业主指点地点,引入现场。2、施工部署:本工程施工分为四阶段:土方阶段;基础混凝土阶段;墙体施工阶段;装饰阶段。水平方向分2个流水段。3、工程控制目标工期目标:按预先约定完成工期。质量目标:合格安全目标:无人身、设备伤害事故。文明施
5、工目标:满足XXX发电厂相关内部要求。四、施工工艺与方法、技术措施及采用新工艺、新材料1 .工序安排工序安排采用平行流水作业施工,划分2段流水段。2 .工艺安排基础工程工艺流程施工测量放线-土石方施工一测量标高f基础垫层一绑扎钢筋f支模板一浇筑混凝土基础一回填土隐蔽砌筑工程工艺流程防潮层f施工放线f焊拉接筋一砌筑一步架f搭脚手架一砌筑二步架一拆除脚手架内、外墙抹灰工程工艺流程清理基层洒水湿润f做样板间一吊垂直抹灰屏一抹底层灰f抹二遍灰f抹灰检查评定-*面层抹灰内、外墙涂料工艺流程基层清理一刮腻子打底一涂料底层一道一涂料面层2道一验收脚手架工艺流程场地整平夯实一铺垫板一设纵向扫地杆一安装底立杆一
6、安装横向扫地杆一安装第一步大横杆一安装第一步小横杆一依次推进因拆除工艺流程安全保护措施一局部打洞一拆除墙体与原厂房所有连接一横切墙体机械牵引拆除一残渣外运一现场清理3 .主要分部、分项工程施工方法,技术措施及新工艺、新材料。施工测量施工方法、技术措施根据本工程对测量精度的要求,选用DS3水准仪一台,TDJ6经纬仪一台,50m钢尺2把,所有测量仪器和钢尺必须检查合格后方可使用。A、施工方法根据甲方提供的总平而图测定出本工程的纵横主轴线,作闭合校正,在施工时采用内分法,用经纬和水准仪直接引到龙门板(或固定桩)上,并做好相应的引桩,加以保护,做好记录。B、技术措施根据图纸要求,室内设计地坪为0.OO
7、m(同原有厂房地面高程)。测量原厂房地面综合取值,并将标高引到龙门板(基准桩)上。以备施工中使用。土方及混凝土垫层施工方法、技术措施A、施工方法:(1)、土方工程采用机械施工,人工配合的施工方法。(2)、施工机械采用Q35挖掘机,开挖满足设计标高后及时与业主方面、监理单位取得联系对其进行施工检查。(3)、业主方面、监理单位对其进行施工检查合格后,施工C15混凝土垫层。(4)、C15混凝土垫层IOO毫米厚,机械搅拌,机械振捣。(5)、测量垫层上表面标高,并做好各种记录。B、技术措施:、土方施工时根据现场情况,可不做排水处理,但要考虑在现场设置排水泵2台,以备用。(2)、测量人员跟踪测量,随时监测
8、土方开挖深度和质量,保证予留人工开挖的土方厚度,即使清理予留的土方,现场设专人监督、指挥。(3)、土方工程施工中,测量人员跟踪测量,机械开挖到设计标高上100毫米,停止作业,由人工进行开挖,人工所挖土方,及时由挖沟机清理出基槽。(4)、土方施工经专业人员检查合格后,及时进行混凝土垫层的施工。(5)、考虑到开挖深度4.3米,采用大开槽的土方施工方式。基础工程施工方法、技术措施工艺要求:对已经完成的混凝土垫层(业主方面已经对其施工检查、试验合格),用水准仪和经纬仪测量位置和顶标高,确定基础位置。进行测量放线后,支基础模板,绑扎钢筋,浇筑基础碎。最后再进行土方回填。模板工程施工方法:(1)、支模前先
9、用经纬仪测量弹线,把每一个基础四周均弹上墨线以便模板就位准确。、模板采用12mm厚多合板,两面均用树脂覆膜处理,边沿和孔眼均用密封材料处理,以使受潮变形。、所有板接缝处,均采用胶条密封,模板支撑完成后,用线锤检查校核柱模的垂直度,用水准仪校核板面标高和平整度。模板工程技术措施:、模板支撑采用60*90方木或者大于68cm的松木杆,上用松木方料6*9CnI的做横杆加固在支撑上。、支模和拆模均须搭设满堂脚手架,以保证作业安全和便于支撑系统加固和模板安拆。、各部位的予埋件应该在施工模板时,在模板上做出明显标记,以利于安装。防止以后遗漏。、拆模时间须碎强度达到设计相应强度后,根据现场实际情况确定。钢筋
10、工程施工方法:、采用机械加工、人工绑扎的方法,、钢筋下料前须放样,做下料单,经技术人员审核料单后方可下料。、基础底层钢筋绑扎前,应先试排和计算,使两侧间距均匀。、基础短柱部分的钢筋为保证施工中位置正确和提高施工进度,采用绑网骨架吊装就位法,将钢筋网吊至图示位置连接并与梁绑牢。钢筋工程技术措施:、钢筋使用合格产品,并且要经过业主方面确定。钢筋使用前必须按规范取样复试,并复核出厂合格证,且检查钢材表面是否有裂纹和锈蚀。(2)、绑扎钢筋时,先要划出主筋和分布筋的位置,按照设计的主筋和分布筋的方向,先绑扎主筋,后绑扎分布筋,每一个交叉点均要绑扎,待踏步模板吊绑支好后,再绑扎踏步钢筋。、对于基础梁钢筋要
11、严格按照规范要求进行箍筋的绑扎和制作。保证钢筋位置正确。、混凝土浇筑前,必须经过检查验收后,方可进行隐蔽,并及时作好隐蔽工程记录。碎工程施工方法:、混凝土浇筑前,做好钢筋,模板及预埋件的检查验收工作,作好隐蔽工程记录,并浇水湿润模板。、采用插入式振捣器振捣,振捣棒与混凝土间垂直,操作时做到快插慢拔,插入点分布均匀,分层振捣时,振捣棒插入下层混凝土500毫米左右,并保证在下层混凝土初凝前进行,每一插点要掌握好时间,直到混凝土表面不再明显下沉,不再出现气泡为止。、混凝土要分层浇筑,分层振捣,每层浇筑高度不超过500毫米,间歇时间不超过2小时,柱的混凝土浇筑时落差超过2米时,要加串桶投送混凝土。税工
12、程技术措施:、该工程的基础混凝土较大,在施工中要密切注意水化热。温度测量专人负责。严格控制混凝土配合比。、碎浇筑前应对钢筋模板认真检查验收并做好隐蔽工程检查记录,并将模板内杂物清理干净。、碎应连续进行浇筑,如间断,须正确留置施工缝。并正确处理施工缝(将表面浮石清理干净并用水冲洗铺10T5mm与硅同成份水泥砂浆后再浇筑)。、碎浇筑完毕12小时后,应对碎浇水养护,大风天气应加覆盖,浇水养护不得小于7天。、碎强度达到设计强度的70%方可拆模。外墙砌筑施工方法、技术措施:A、施工方法、砌体施工前,应将基础梁面标高找平,依据建筑图放出第一皮砌体的轴线,砌体边线和洞口线。、在墙体线范围内排砖,确定皮数。树
13、立皮数杆。(3)、砌体的砂浆配制,按设计要求的砂浆品牌,强度配制砂浆,投料精度为水泥土2%,砂土5%以内,采取机械拌料,搅拌时间不应少于L5分钟。、砌筑前的前一天,红砖应进行浇水湿润。采用。B、技术措施、砌筑用红砖、水泥必须有出厂合格证,并经复检合格后方可使用,砂浆须有试验室确定的配合比。、砌筑前应重新复核轴线位置、红砖砌筑前进行预排合理后摞底。(3)、严格遵守“三.一”砌筑法,专项检查施工质量。室内、外装饰施工方法、技术措施:A、内、外墙面抹灰施工方法、抹灰前先将脚手眼补砌完成,将超出墙面的砂浆清理干净。、依据设计要求的抹灰质量等级,吊垂直,找规距,经检查后确认抹灰厚度,操作时先抹上灰饼再抹
14、下灰饼,抹灰饼时要根据室内抹灰要求,以确定下灰饼的正确位置,用靠尺板找好垂直与平整,灰饼宜用1:3水泥砂浆抹成2cm见方状。、抹水泥踢脚板时,用清水将墙面淋透,尘土污物冲洗干净,根据已抹好的灰饼冲筋。用1:2水泥砂浆抹15OmIn高,20厚水泥踢脚线与内墙抹灰面平。室内墙面阳角,应用1:3水泥砂浆打底,清扫干净残留在门窗框上的砂浆,面层施工完后要妥善保护,不得磕碰,污染墙面。B、技术措施、首先将基层表面清理干净,有突出的砂浆或混凝土剔平清净,浇水湿透。、每一道工序在施工前都必须样板带路,待样板检查符合要求后,按样板施工。、在抹灰前一天用水把墙面浇透,然后在墙面湿润的情况下,先刷内掺水重10%的
15、107胶水泥砂浆一道,随刷随打底(底灰严格按设计要求和实验室的配合比施工)分层分遍抹平,用大杠刮平找直,用木抹子搓平搓毛。、底灰抹完后,先进行自检,班组互检,然后再进行检查验收,层层把关,步步验收。严格控制室内装饰工程的质量。闲室内、外墙涂料施工方法、技术措施:、将墙面上的灰渣等杂物处理干净,用扫帚将墙面浮尘等扫净。、用石膏腻子将墙面门窗口角等磕碰破损处、麻面、风裂等处分别找补好,干燥后用砂纸将凸出处磨平,满刮第一遍大白腻子,待干燥后,用砂纸将墙面的腻子残渣斑迹等磨光磨平,然后将墙面清理干净,再满刮第二遍腻子,待完全干燥后用砂纸打磨平整,清扫干净。、施工涂料时,先刷第一遍涂料,施涂每面墙面的顺序应从上而下,从左到右,不能乱涂,以免造成漏刮或重刮。第一遍涂料干燥后,个别缺陷或漏刮腻子处要重复补腻子,待干燥后用砂纸磨平磨光,并清扫干净,然后以同样方法施涂第二遍,第三遍。脚手架施工方法、技术措施:脚手架采用钢管脚手
