《专项方案技术交底记录.docx》由会员分享,可在线阅读,更多相关《专项方案技术交底记录.docx(2页珍藏版)》请在第壹文秘上搜索。

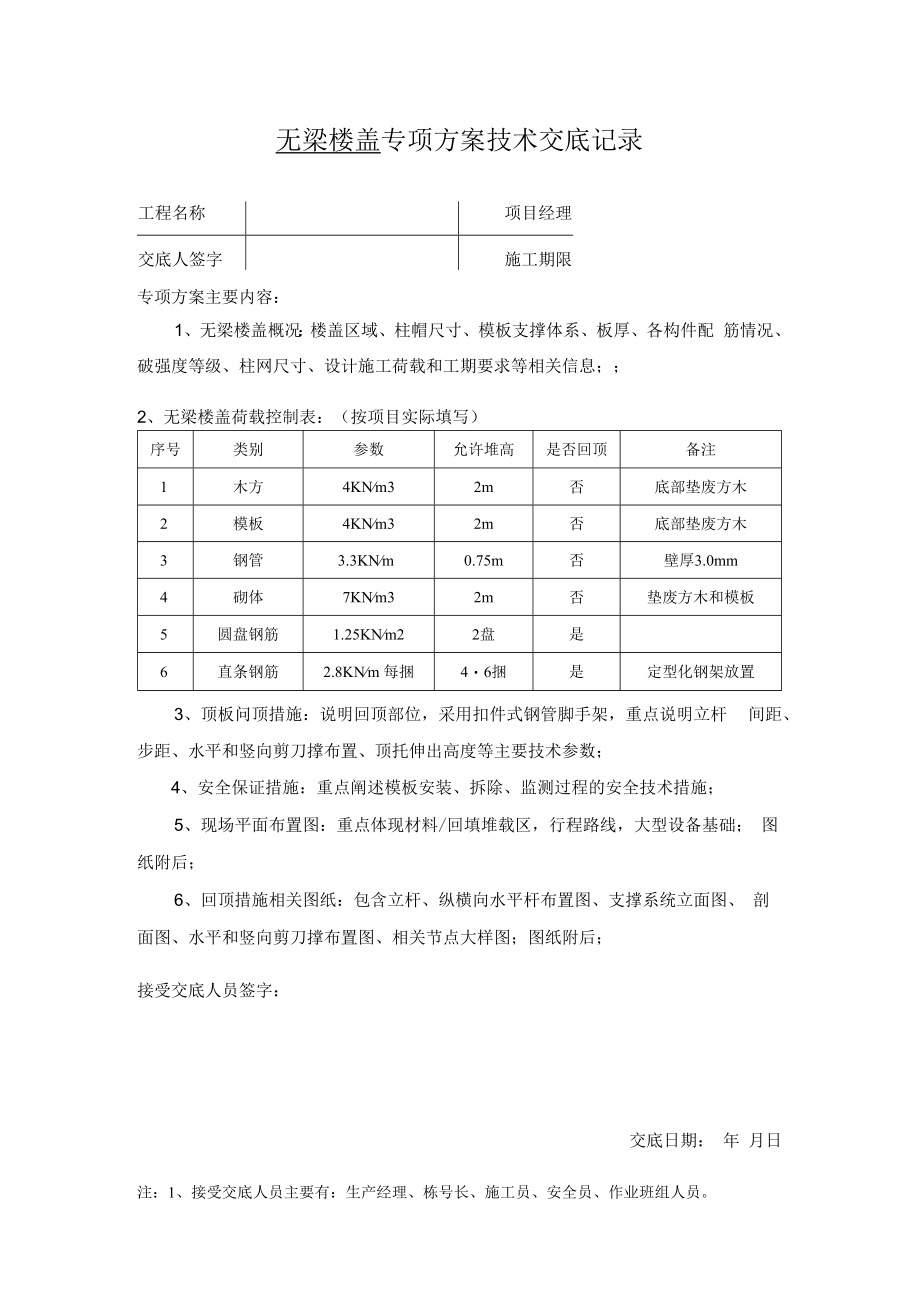

无梁楼盖专项方案技术交底记录工程名称项目经理交底人签字施工期限专项方案主要内容:1、无梁楼盖概况:楼盖区域、柱帽尺寸、模板支撑体系、板厚、各构件配 筋情况、破强度等级、柱网尺寸、设计施工荷载和工期要求等相关信息;2、无梁楼盖荷载控制表:(按项目实际填写)序号类别参数允许堆高是否回顶备注1木方4KNm32m否底部垫废方木2模板4KNm32m否底部垫废方木3钢管3.3KNm0.75m否壁厚3.0mm4砌体7KNm32m否垫废方木和模板5圆盘钢筋1.25KNm22盘是6直条钢筋2.8KNm 每捆46捆是定型化钢架放置3、顶板问顶措施:说明回顶部位,采用扣件式钢管脚手架,重点说明立杆 间距、步距、水平和竖向剪刀撑布置、顶托伸出高度等主要技术参数;4、安全保证措施:重点阐述模板安装、拆除、监测过程的安全技术措施;5、现场平面布置图:重点体现材料/回填堆载区,行程路线,大型设备基础; 图纸附后;6、回顶措施相关图纸:包含立杆、纵横向水平杆布置图、支撑系统立面图、 剖面图、水平和竖向剪刀撑布置图、相关节点大样图;图纸附后;接受交底人员签字:交底日期: 年 月日注:1、接受交底人员主要有:生产经理、栋号长、施工员、安全员、作业班组人员。2、专项方案必须由项目技术负责或技术人员制作并交底。
