资源描述

《一品漫城四、五期9月份月报.docx》由会员分享,可在线阅读,更多相关《一品漫城四、五期9月份月报.docx(5页珍藏版)》请在第壹文秘上搜索。

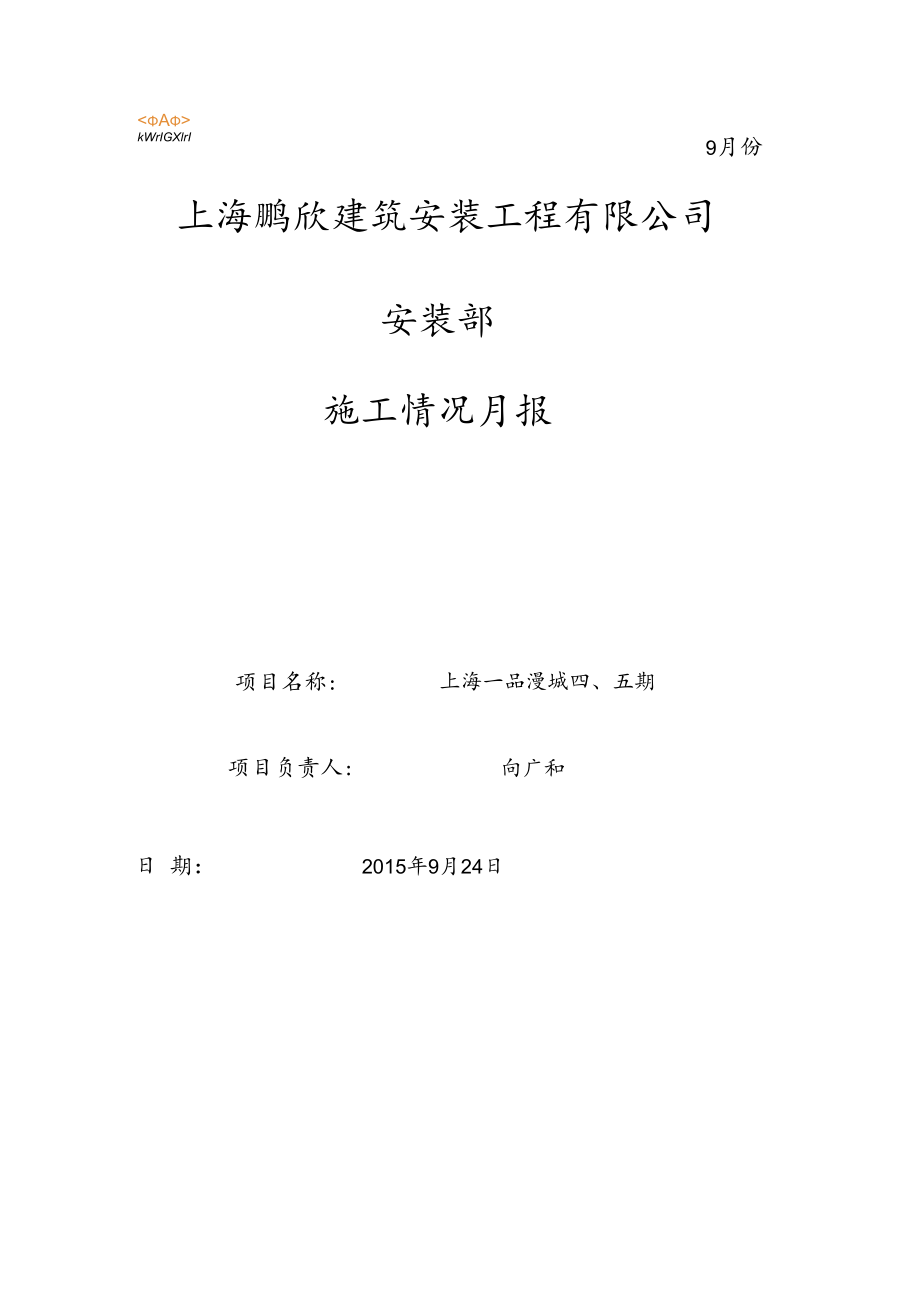

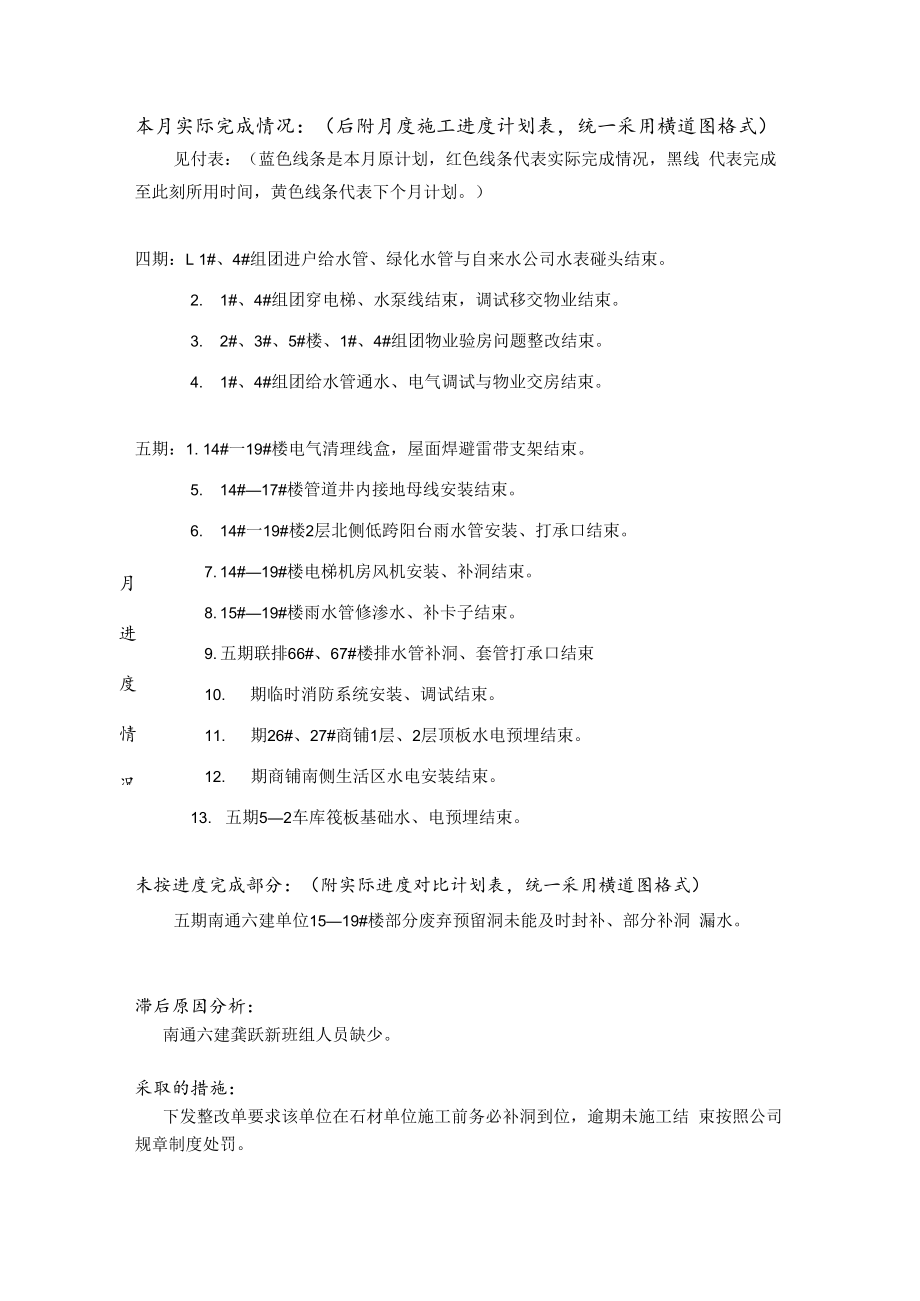

1、9月份kWrIGXlrI上海鹏欣建筑安装工程有限公司安装部施工情况月报项目名称:上海一品漫城四、五期向广和项目负责人:日 期:2015年9月24日本月实际完成情况:(后附月度施工进度计划表,统一采用横道图格式)见付表:(蓝色线条是本月原计划,红色线条代表实际完成情况,黑线 代表完成至此刻所用时间,黄色线条代表下个月计划。)四期:L 1#、4#组团进户给水管、绿化水管与自来水公司水表碰头结束。2. 1#、4#组团穿电梯、水泵线结束,调试移交物业结束。3. 2#、3#、5#楼、1#、4#组团物业验房问题整改结束。4. 1#、4#组团给水管通水、电气调试与物业交房结束。五期:1. 14#一19#楼电

2、气清理线盒,屋面焊避雷带支架结束。5. 14#17#楼管道井内接地母线安装结束。6. 14#一19#楼2层北侧低跨阳台雨水管安装、打承口结束。月进度情况7. 14#19#楼电梯机房风机安装、补洞结束。8. 15#19#楼雨水管修渗水、补卡子结束。9. 五期联排66#、67#楼排水管补洞、套管打承口结束10. 期临时消防系统安装、调试结束。11. 期26#、27#商铺1层、2层顶板水电预埋结束。12. 期商铺南侧生活区水电安装结束。13. 五期52车库筏板基础水、电预埋结束。未按进度完成部分:(附实际进度对比计划表,统一采用横道图格式)五期南通六建单位1519#楼部分废弃预留洞未能及时封补、部分

3、补洞 漏水。滞后原因分析:南通六建龚跃新班组人员缺少。采取的措施:下发整改单要求该单位在石材单位施工前务必补洞到位,逾期未施工结 束按照公司规章制度处罚。下 月 工 作 进 度 计 划(附横道图计划)主要节点请用文字说明五期:1.2.3.4.14#19#楼屋面避雷带安装跟挂石材进度。14#一19#楼室内排水立管安装跟土建粉墙进度。18#、19#楼管道井内接地母线安装结束。五期商铺、25#楼及52地块预埋跟土建进度。施工质量情况:项目部检查发现16#、19#楼部分屋面防雷引下点未见、15#19#楼部 分废弃线盒未封堵、部分线盒未找出。(已下发整改单要求整改到位)工程材料质量:1、 8 月 27

4、日 PVC 雨水管 dnll 管 24Omdn50 管 40m经现场检查南通六建单位进场的PVC雨水管品牌为中财,游标卡尺检 测壁厚误差在允许范围之内,质保资料齐全。2、 9月4日 热镀锌扁钢 25X4 1620m404840m经现场检查南通六建单位进场的热镀锌扁钢品牌为大闵,游标卡尺检测宽度、厚度误差均允许范围之内,质保资料齐全O3、9月18日焊接钢管DN5090mDN6524mDN8024mDNlOO12mDN1256mDN15048mDN2006m镀锌钢管DN15018m热镀锌扁钢25X41500m镀锌钢管品牌为华歧,热 该单位回复大闵厂家不做经现场检查上海隆都单位进场的焊接钢管、 镀锌

5、扁钢品牌为恒通(原公司制定品牌为大闵,了,品牌二的武钢在上海没有分公司,需从新核价),游标卡尺检测外径、 厚度、宽度误差均允许范围之内,质保资料齐全。质量事故情况:无事故上安全管理状况:月安良好全安全事故情况:情况无检查情况:业 主、 监 理、 公 司 检 查 及 整 改 情 况1、项目部检查发现16#、17#楼部分线盒未在粉刷之前找出,现在才 开始疏通,造成粉刷墙面部分空鼓。(已通知该施工单位整改修补到位)2、检查发现南通六建施工的1519#楼部分厨房间缺少一个插座。(已 通知该单位整改)3、检查发现五期小高层PE雨水管渗水、部分卡子间距过大。(施工单 位已整改到位)4、检查发现四期院墅部分

6、屋面透气管承口渗水。(已通知两家单位维 修)5、检查发现四期1#、4#组团部分开关、插座未装好、修问题的地方 未批白。(已整改到位)6、检查发现1#3#组团配电房桥架未封堵。(已整改到位)7、检查发现四期联排61幢12#、15#地下室采光井积水,原因地漏上 面垃圾没有清理干净造成(现已清理到位)8、检查发现四期1#楼9层一户配电房开关坏(已更换),一户表箱内 开关跳掉(已处理到位)。9、现场检查发现五期18#、19#楼电梯机房风机预留洞尺寸与14T7# 楼不一样。(已发联系单给甲方,甲方已同意办理签证,现已打洞结束,风 机安装、补洞到位)10、1#、4#组团及1#5#楼物业一房一验提出问题已全部整改到位。11、现场检查发现五期小高层屋面泛光照明线管突出墙面、补槽不平。 (已通知该单位处理)12、检查发现5#楼701电表箱开关被盗。(已通知甲方处理) 13、现场巡查发现多处绿化插头损坏。(已更换)14、项目部检查发现土建做4#组团1层顶天沟防水时将落水管地漏封 堵掉导致室内墙体渗水。(已修复到位)司 职 能 部 门 协

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 金融/证券 > 股票报告

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
