二次结构施工质量控制[全].docx

上传人:p** 文档编号:209729 上传时间:2023-04-16 格式:DOCX 页数:10 大小:18.46KB
下载 相关 举报
二次结构施工质量控制[全].docx_第1页
第1页 / 共10页
二次结构施工质量控制[全].docx_第2页
第2页 / 共10页
二次结构施工质量控制[全].docx_第3页
第3页 / 共10页
二次结构施工质量控制[全].docx_第4页
第4页 / 共10页
二次结构施工质量控制[全].docx_第5页
第5页 / 共10页
二次结构施工质量控制[全].docx_第6页
第6页 / 共10页
二次结构施工质量控制[全].docx_第7页
第7页 / 共10页
二次结构施工质量控制[全].docx_第8页
第8页 / 共10页
二次结构施工质量控制[全].docx_第9页
第9页 / 共10页
二次结构施工质量控制[全].docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《二次结构施工质量控制[全].docx》由会员分享,可在线阅读,更多相关《二次结构施工质量控制[全].docx(10页珍藏版)》请在第壹文秘上搜索。

1、二次结构施工质量控制一、二次结构施工流程及控制要点L基层验收、墙体放线控制要点:砌筑基层的楼地面浮浆、残渣清理干净并弹线。填充墙的边 线、门窗洞口位置线应准确,偏差控制在规范允许范围内。2、植筋-植入深度控制控制要点:砌体与柱或剪力墙间的拉结筋,过梁、圈梁、现浇板带钢筋 与结构连接及构造柱立筋与上下层连接采用植筋方法,结构胶采用合格 的结构胶,植入深度不小于12d(6拉结筋按80mm施工),间距500mmo钻孔应用吹风机清理干净,保证钻孔深度,植筋72小时后必须经过拉 拔试验,合格后方可进行后续施工,所需的植筋胶要提前选好厂家,保 证性能合格、操作简单。3、构造柱-设置部位及施工流程需要设置构

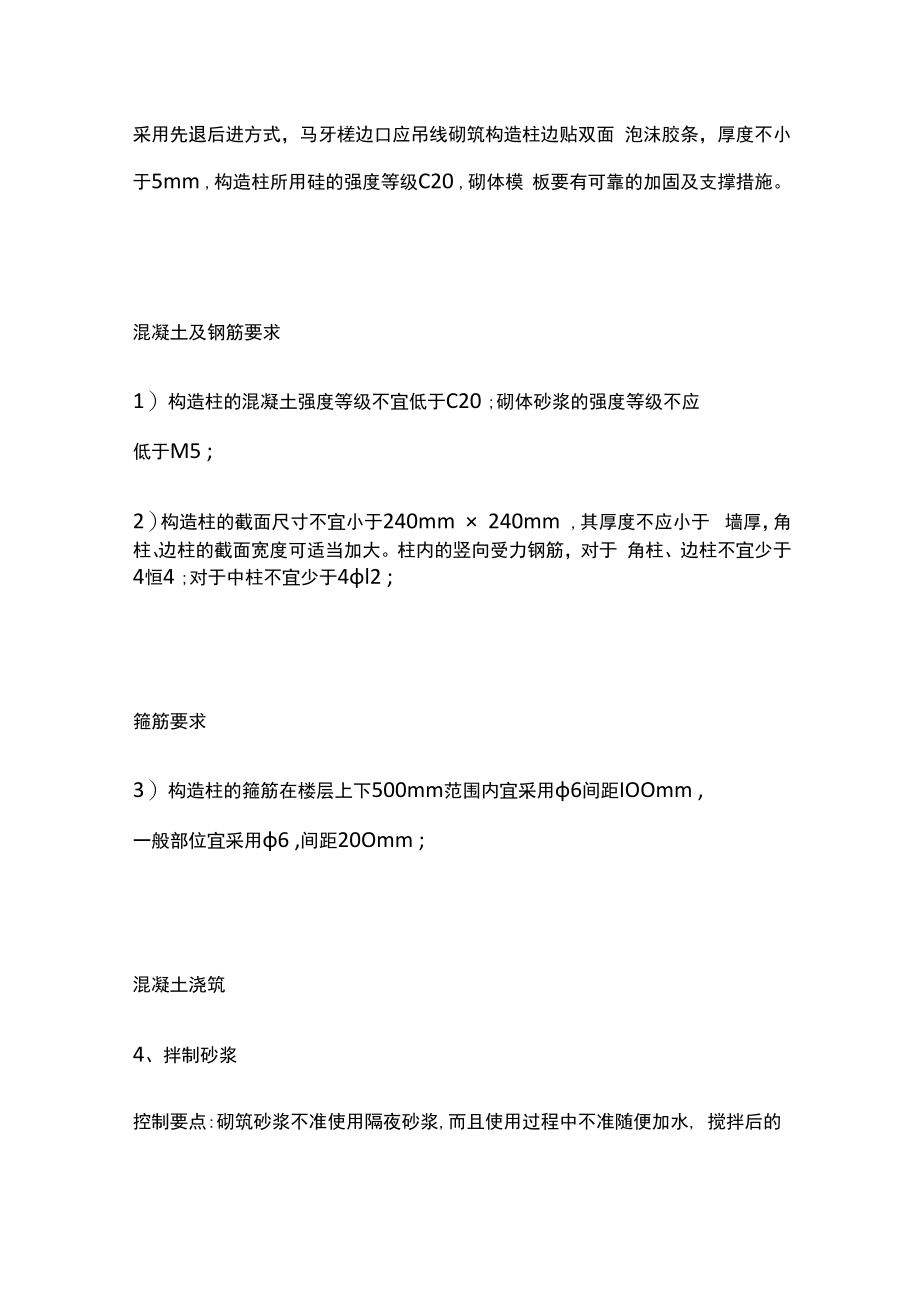

2、造柱的部位:1)不同材料交接处; 2)内外墙交接处;3)墙长大于4m ;4)砌体无约束端;5)洞口宽度大于2mo构造柱施工流程构造柱-截面及模板要求250墙厚,配筋为4l2 ( HRB335 ) 6200o构造柱两侧的墙体 设马牙槎,采用先退后进方式,马牙槎边口应吊线砌筑构造柱边贴双面 泡沫胶条,厚度不小于5mm ,构造柱所用硅的强度等级C20 ,砌体模 板要有可靠的加固及支撑措施。混凝土及钢筋要求1)构造柱的混凝土强度等级不宜低于C20 ;砌体砂浆的强度等级不应低于M5 ;2)构造柱的截面尺寸不宜小于240mm 240mm ,其厚度不应小于 墙厚,角柱、边柱的截面宽度可适当加大。柱内的竖向受

3、力钢筋,对于 角柱、边柱不宜少于4恒4 ;对于中柱不宜少于4l2 ;箍筋要求3)构造柱的箍筋在楼层上下500mm范围内宜采用6间距IOOmm ,一般部位宜采用6 ,间距20Omm ;混凝土浇筑4、拌制砂浆控制要点:砌筑砂浆不准使用隔夜砂浆,而且使用过程中不准随便加水, 搅拌后的砂浆要尽快在短时间内用完,避免时间过长,砂浆终凝。5、底部一标准砖控制要点:砌块填充墙砌筑时,墙底部应砌3皮标准砖。混凝土止水带控制要点:厨卫等防水房间设200mm高素已止水带。6、墙体砌筑-排砖及砌体要求D填充墙砌筑时应预选、预排砌块,并清除砌块表面污物,剔除外观 质量不合格砌块。墙体砌筑时应挂线,砌体的平整度、垂直度

4、要随时用 靠尺校正;组砌要求2)填充墙砌筑应错缝搭砌,加气佐砌块搭砌长度一般为不得小于砌块长的l3o竖向通缝不应大于2皮砌块;灰缝要求3)填充墙砌体的水平灰缝应平直,按净面积计算的砂浆饱满度不应小于80%o竖向灰缝应采用加浆方法,使砌砂浆饱满,严禁用水冲浆灌 缝,不得出现假缝、瞎缝、透明缝。竖缝的饱满度不应低于80%在 砌筑砂浆终凝前后时间内,应将灰缝刮平;拉结筋要求4)填充墙砌体与结构的连接,每500间距设置6后植的拉结筋,伸出结构墙柱边700。拉结筋根数设置根据墙厚 每120mm宽时设置一根,120-240时设置2根,120时设置一根,240时设置3根;7、腰梁(窗台梁)一控制要点D每层墙

5、高的中部应增设高度为12Omm与墙体同宽的混凝土腰梁;2)砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm ,纵筋不少于4l0 ,箍筋6()200 ;其它层在窗台标高处,应设置通长现浇钢筋混凝土板带,板带的厚度不小于60mm ,混凝土强度等级不应小于C20 ,纵向配筋不宜少于38o窗台顶面应浇成内高外低,高差在60mm以上的斜面。8、塞缝一砂浆(细石混凝土)控制要点:填充墙砌至接近梁底、板底时,预留3050mm的空隙, 待填充墙砌筑完并至少间隔15天后,再用C20细石硅或高强度水泥砂 浆进行塞缝。控制要点:填充墙砌至接近梁底、板底时,以45。60。角顶紧;补砌 时,对

6、双侧竖缝用高强度等级的水泥砂浆嵌填密实。二、加气混凝土砌块知识 加气混凝土砌块进场应有合格证,检测报告;并现场取样送有资质的检 测实验室复验,砌筑前应适量浇水湿润。L加气混凝土砌块-灰缝要求加气混凝土砌块的上下皮竖向缝应相互错开,错开宽度应不小于200mm ;采用水泥砂浆时,水平灰缝厚度宜为15mm ,竖向灰缝厚度宜为20mm , 采用混合砂浆时,水平灰缝和竖向灰缝均可控制在IOmm左右;2、加气混凝土砌块-禁用部位D干湿交替部位或潮湿部位;2)长期处于80度以上的高温环境部位;3)建筑物地下部位;4)受化学腐蚀较严重的部位。加气混凝土砌块不得设置脚手眼,设计要求的洞口、管道、沟槽应预留和预埋

7、;3、加气混凝土砌块-质量要求D砌筑砂浆和砌块的强度等级符合设计要求。检查方法:检查砌块的合格证、检测报告和复试报告;砂浆试块的实验报 告。2)加气混凝土砌块不得与其他材料混用。3)加气混凝土砌块的一般尺寸允许偏差应符合下表:三、质量通病控制要点对于砌体结构,裂缝是最大的质量缺陷,为了避免裂缝的产生,需要从 设计、材料、施工方面进行考虑,采取抗、放结合,以抗为主的方 式进行控制。为了有效的控制裂缝,有必要了解裂缝的表现形式及主要原因:表现形式:水平缝、竖向缝和斜裂缝;主要原因:不均匀沉降,温差,材料收缩,施工因素等。L与设计相关的砌体质量通病2、设计要求D建筑物外围结构应采用符合节能规范和标准

8、要求的保温措施,且优 先采用外墙外保温措施。2)建筑物长度大于40m时,应设置变形缝;当有其它可靠措施时,可 在规范范围内适当放宽。3)顶层圈梁、卧梁高度不宜超过300mmo有条件时宜在顶屋盖和墙 体间设置水平滑动层。外墙转角处构造柱的截面积不应大于240mm 240mm ;与楼板同时浇筑的外墙圈梁,其截面积高度应不大于300mmo4)砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不 宜小于120mm ,纵筋不少于4l0 ,箍筋6(g)200 ;其它层在窗台标 高处,应设置通长现浇钢筋混凝土板带,板带的厚度不小于60mm , 混凝土强度等级不应小于C20 ,纵向配筋不宜少于38o5)

9、顶层门窗洞口过梁宜结合圈梁通长布置,若采用单独过梁时,过梁 伸入两端墙内每边不少于600mm ,且应在过梁上的水平灰缝内设置 2-3道不小于26(g)300通长焊接钢筋网片。6)顶层及女儿墙砌筑砂浆的强度等级不应小于M7.5o砂浆中宜掺入抗 裂纤维或采用预拌砂浆。7)混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,当墙长大 于4m时,应增设间距不大于3m的构造柱;每层墙高的中部应增设高 度为12Omm ,与墙体同宽的混凝土腰梁,砌体无约束的端部必须增设 构造柱,预留的门窗洞口应采取钢筋混凝土框加强。8)当框架顶层填充墙用灰砂砖、粉煤灰砖、混凝土空心块、蒸压加气 混凝土砌块等材料时,墙面粉刷应

10、采取满铺镀锌钢丝网等措施。9)屋面女儿墙不应采用轻质墙体材料砌筑,当采用砌体结构时,应设置 间距不大于3 m的构造柱和厚度不少于120mm的钢筋混凝土压顶。10)洞口宽度大于2m时、两边应设置构造柱;3、材米樱求-砖、砂D砌筑砂浆应采用中、粗砂,严禁使用山砂和混合粉。2)蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的出厂停放期不应小于28d , 不宜大于45d ;混凝土小型空心砌块的龄期不应小于28do因此,要 求施工单位要提前进货,确保砌块龄期。控制要点:二次结构采用商品混凝土时,为便于商品混凝土运输和现场 施工,在施工现场设置混凝土临时存放池,池底铺塑料布,同时要求商 已站延长碎的终凝时间,避免时间过长混凝土终凝。4、施工要求-预留洞宽度大于300mm的预留洞口应设钢筋混凝土过梁,并且伸入每边墙体的长度应不小于250mm。管线埋设严禁在墙体上交叉埋设和开凿水平槽;竖向槽须在砂浆强度达到设计要求后,用机械开凿,且在粉刷前,加贴钢丝网片等抗裂材料。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
