《五号线一期南段施工监理月报(模板).docx》由会员分享,可在线阅读,更多相关《五号线一期南段施工监理月报(模板).docx(9页珍藏版)》请在第壹文秘上搜索。

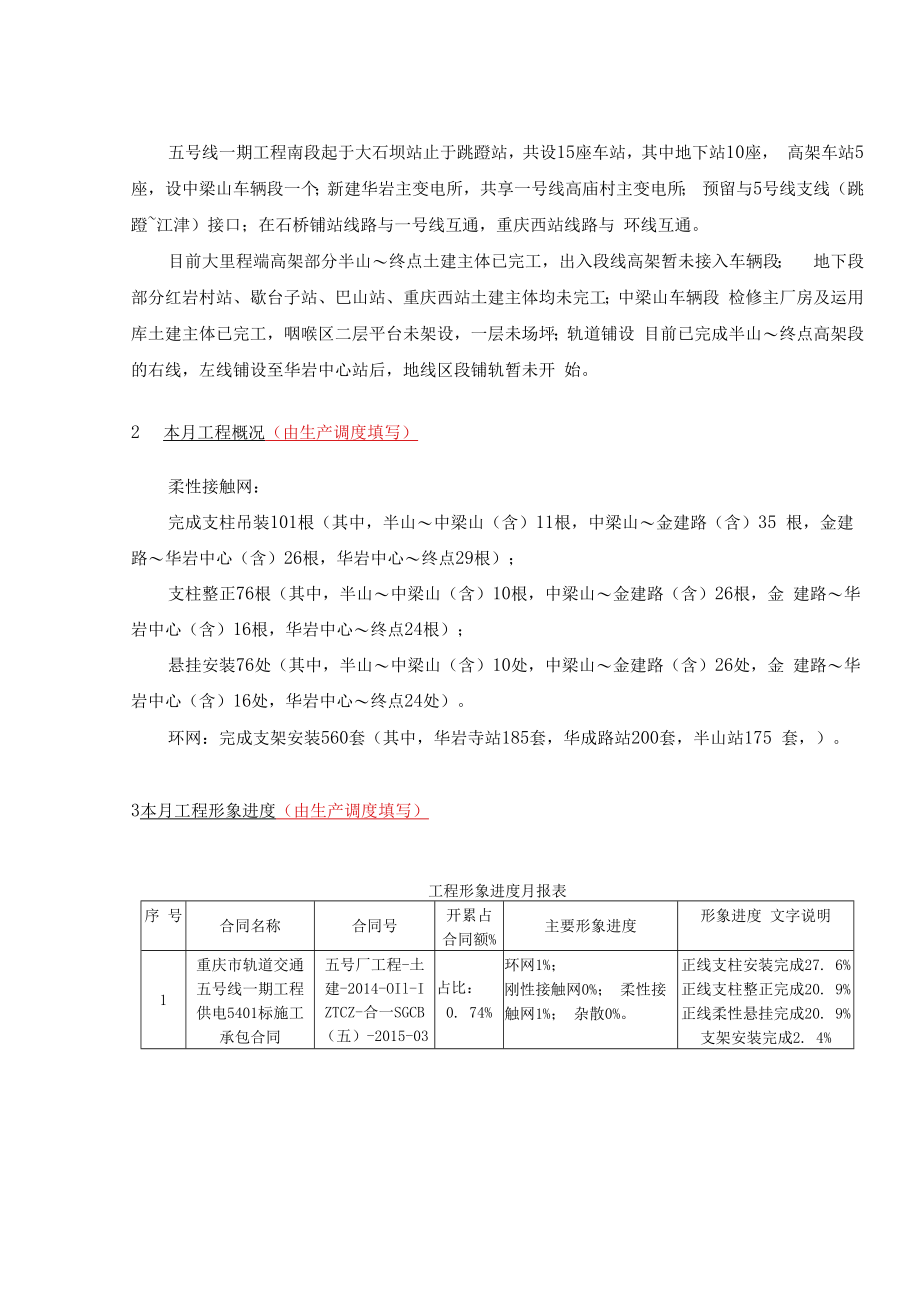

1、编号:CQ5IN-GDXL-YB-001重庆轨道交通五号线一期工程(南段)供电5401标(供电线路)施工月报第01期(2018年4月20日一2018年6月20日)编制人:项目经理:监理工程师:中铁二局集团电务工程有限公司重触L道交通五号线供电5401标项目经理部2018年6月1 工程概况五号线一期工程南段起于大石坝站止于跳蹬站,共设15座车站,其中地下站10座, 高架车站5座,设中梁山车辆段一个;新建华岩主变电所,共享一号线高庙村主变电所; 预留与5号线支线(跳蹬江津)接口;在石桥铺站线路与一号线互通,重庆西站线路与 环线互通。目前大里程端高架部分半山终点土建主体已完工,出入段线高架暂未接入车
2、辆段; 地下段部分红岩村站、歇台子站、巴山站、重庆西站土建主体均未完工;中梁山车辆段 检修主厂房及运用库土建主体已完工,咽喉区二层平台未架设,一层未场坪;轨道铺设 目前已完成半山终点高架段的右线,左线铺设至华岩中心站后,地线区段铺轨暂未开 始。2 本月工程概况(由生产调度填写)柔性接触网:完成支柱吊装101根(其中,半山中梁山(含)11根,中梁山金建路(含)35 根,金建路华岩中心(含)26根,华岩中心终点29根);支柱整正76根(其中,半山中梁山(含)10根,中梁山金建路(含)26根,金 建路华岩中心(含)16根,华岩中心终点24根);悬挂安装76处(其中,半山中梁山(含)10处,中梁山金建
3、路(含)26处,金 建路华岩中心(含)16处,华岩中心终点24处)。环网:完成支架安装560套(其中,华岩寺站185套,华成路站200套,半山站175 套,)。3本月工程形象进度(由生产调度填写)工程形象进度月报表序 号合同名称合同号开累占 合同额%主要形象进度形象进度 文字说明1重庆市轨道交通 五号线一期工程 供电5401标施工 承包合同五号厂工程-土 建-2014-OIl-I ZTCZ-合一SGCB (五)-2015-03占比:0. 74%环网1%;刚性接触网0%; 柔性接触网1%; 杂散0%。正线支柱安装完成27. 6% 正线支柱整正完成20. 9% 正线柔性悬挂完成20. 9% 支架安

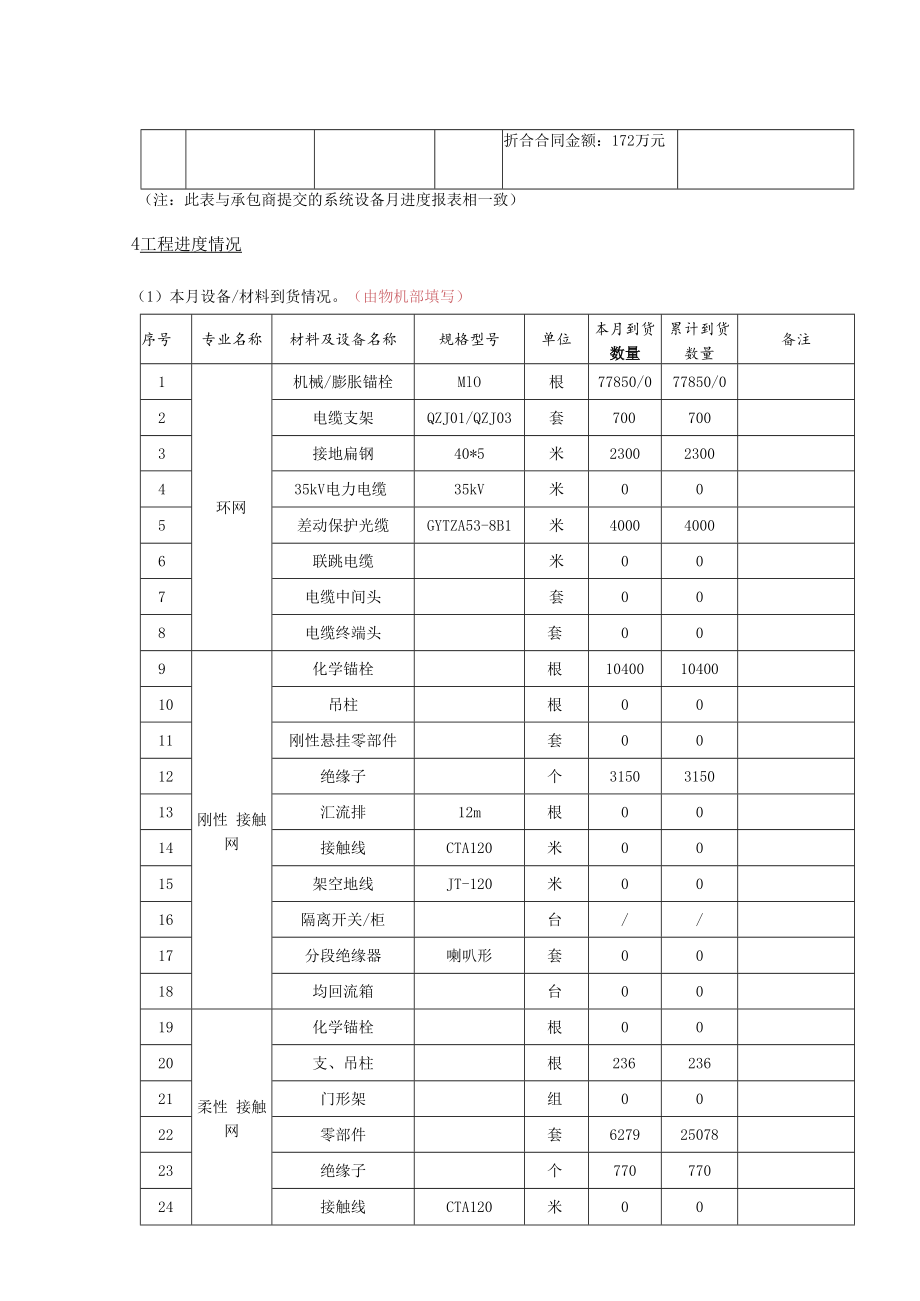

4、装完成2. 4%折合合同金额:172万元(注:此表与承包商提交的系统设备月进度报表相一致)4工程进度情况(1)本月设备/材料到货情况。(由物机部填写)序号专业名称材料及设备名称规格型号单位本月到货 数量累计到货 数量备注1环网机械/膨胀锚栓MlO根77850/077850/02电缆支架QZJ01/QZJ03套7007003接地扁钢40*5米23002300435kV电力电缆35kV米005差动保护光缆GYTZA53-8B1米400040006联跳电缆米007电缆中间头套008电缆终端头套009刚性 接触网化学锚栓根104001040010吊柱根0011刚性悬挂零部件套0012绝缘子个31503
5、15013汇流排12m根0014接触线CTA120米0015架空地线JT-120米0016隔离开关/柜台/17分段绝缘器喇叭形套0018均回流箱台0019柔性 接触网化学锚栓根0020支、吊柱根23623621门形架组0022零部件套62792507823绝缘子个77077024接触线CTA120米00序号专业名称材料及设备名称规格型号单位本月到货 数量累计到货 数量备注25馈线JT-120米0026地线JT-120米0027承力索JT-150米0028铜绞线米0029避雷器氧化锌个0030地电位均衡器个0031隔离开关/柜台0/00/032分段绝缘器菱形套0033均回流箱台0034杂散电流排
6、流柜台0035独立监测装置台0036单向导通装置台0037参比电极个0038传感器个0039一次电缆1500V 95mm2米0040二次电缆米00(2)本月施工进度情况。(由生产调度填写)序号专业名称工序名称单位设计数量本期完成数量开累完成数量备注1柔性接触高架立杆根3641011292网支柱装配套56176764环网电缆支架安装组暂缺5601475图纸不全5工程质量情况(1)到货质量情况(由物机部填写)到货材料、设备质量良好,满足施工及使用要求。(2)安全、生产质量情况(由安质部填写)1、针对每天的施工任务进行班前安全讲话,同时要求各部门积极配合安质部工作, 做好日常检查工作,保证施工现场的
7、安全和规范;2、对南段进行安全检查及现场文明施工检查,其中重投安质部组织检查现场1次, 轨道公司检查3次,监理检查3此,项目部本月组织检查22次:(1)现场成品保护符合 要求,施工现场文明施工符合要求.(2)高空作业人员佩戴安全带,并持有高空作业证件。 (3)施工现场照明设施充足。3、正线作业现场施工安全质量可控,对既有成品保护符合要求,不跨区间作业,严 格执行请消点作业,施工完成后保证了工完料清场地净。(3)隐蔽工程验收情况(由工程部填写)暂未开展此项工作。(4)工程验收情况(由工程部填写)完成华岩寺站、华成路站、半山站、中梁山站、跳蹬站站台夹层机械锚栓拉拔试验及 锚栓现场验收。(5)存在问
8、题(由工程部填写)跳蹬站前土建预留环网过轨预埋管为镀锌钢管,不满足电缆敷设要求。6工程投资完成情况(南段)(由工经部填写)序 号合同号合同名称本次支付本年共支付开累开累占 合同%1五号1-工程-土建 -2014-011-1 ZTCZ-合-SGCB (五) -2015-03重庆市轨道交通五号 线一期工程供电 5401标施工承包合 同89. 42 万 元89. 42万元 (共一期支 付,为2018 年4月)231.42 万 元(含预付 款 231. 42 万元)0. 99%工程投资月报表(注:本表指的工程实际支付情况) 注:1、预付款支付视为开累完成率。2、供电线路专业按概算下浮10%后金额为37
9、8629219元,北段概算分批金额146422431元, 南段概算分批金额232206788元。7设备安装工程变更情况(由工程部填写)主要介绍本月设备安装过程中的变更情况,如下表:序号工程名称合同编号变更内容投资备注1重庆市轨道交通五号线一期 工程供电5401标供电线路五号I-工程-建-2014-OllT ZTCZ-合-SGCB (五)-2015-03无无无8施工活动资料现场投入人员46人,其中项目部管理人员24人,作业层管理人员4人,作业工人18 Ao (由综合办填写)机具投入如下表:(由物机部填写)序号名称规格型号本月新增合计下周计划新 增备注1接触网作业车暂未进场2平板车暂未进场3梯车2
10、24发电机339 承包商提出的问题及处理情况(由工程部填写)高庙村主所至五号线石桥铺站环网电缆在五号线正线处无过轨预留,经中铁重投召开 专题会讨论确定:采取在原接触网过轨井处增加14根内径IOOmm预埋玻璃钢管(增加后 井内每层12根,共3层)的方式进行过轨,由土建5106标在6月内完成。由供电设计向 结构设计通过联系单方式提资。石桥铺小里程端渡线环网电缆过轨井内预埋管未施工,经中铁重投召开专题会讨论确 定:由土建5106标在8月内完成。华岩寺站后岔区人防门前环网电缆由行车方向右侧过轨到行车方向左侧处,供电设计 于2016年已提资设置过轨井及过轨预埋管,但土建图纸上无相关预埋预留,现场未实施,
11、 经中铁重投召开专题会讨论确定:由结构设计发联系单,中铁重投协调土建5108标在7 月内完成。线路专业需在桥面无预埋件的部分区段打孔安装锚栓,据了解桥面内布置有预应力钢 筋,不可随意打孔。经中铁重投召开专题会讨论确定:现场打孔前先标记孔位,土建单位 确认后再施工打孔。10业主监理工作指示执行情况(由各部门填写)暂无。(各部门按业主要求回复各部门情况)11下月安装工作计划(由生产调度填写)中梁山跳磴区间柔性支柱安装124根,悬挂安装120处。中梁山跳磴区间环网落地支架安装5500套。12存在的问题(由工程部填写)中梁山车辆段预埋件未施工,预留管沟未施工,图纸未到,无法进场施工。高架接触网基础移交
12、滞后,螺母垫片不齐全,相关质量证明资料未提供。部分车站环网用孔洞预留遗漏。中梁山站钢结构雨棚正式图纸上接触网预留吊柱安装底座位置与我部平面布置图不 一致。中梁山站运用库上部接触网固定绳及上网电缆桥架与水专业虹吸排水管及消防水管 冲突。高庙村主所电源引入电缆敷设图暂缺,影响施工方案审批。13附件:形象进度(由生产调度填写)重庆轨道交通5号线南段正线及出入段线供电线路施工形象进度图专 业工序忠红红歇歇 石石新新 巴巴 凤庆岩岩路路 半半 中中 金金 心心终出入 段线高庙村 主所岩所 一华主一接触网钻孔及锚栓安装/支柱/门形架安装44%48%85%36%/悬挂装置安装16%22%15%17%/导线架设/附加导线架设/悬挂调整/电连接安装/设备安装/下锚安装
