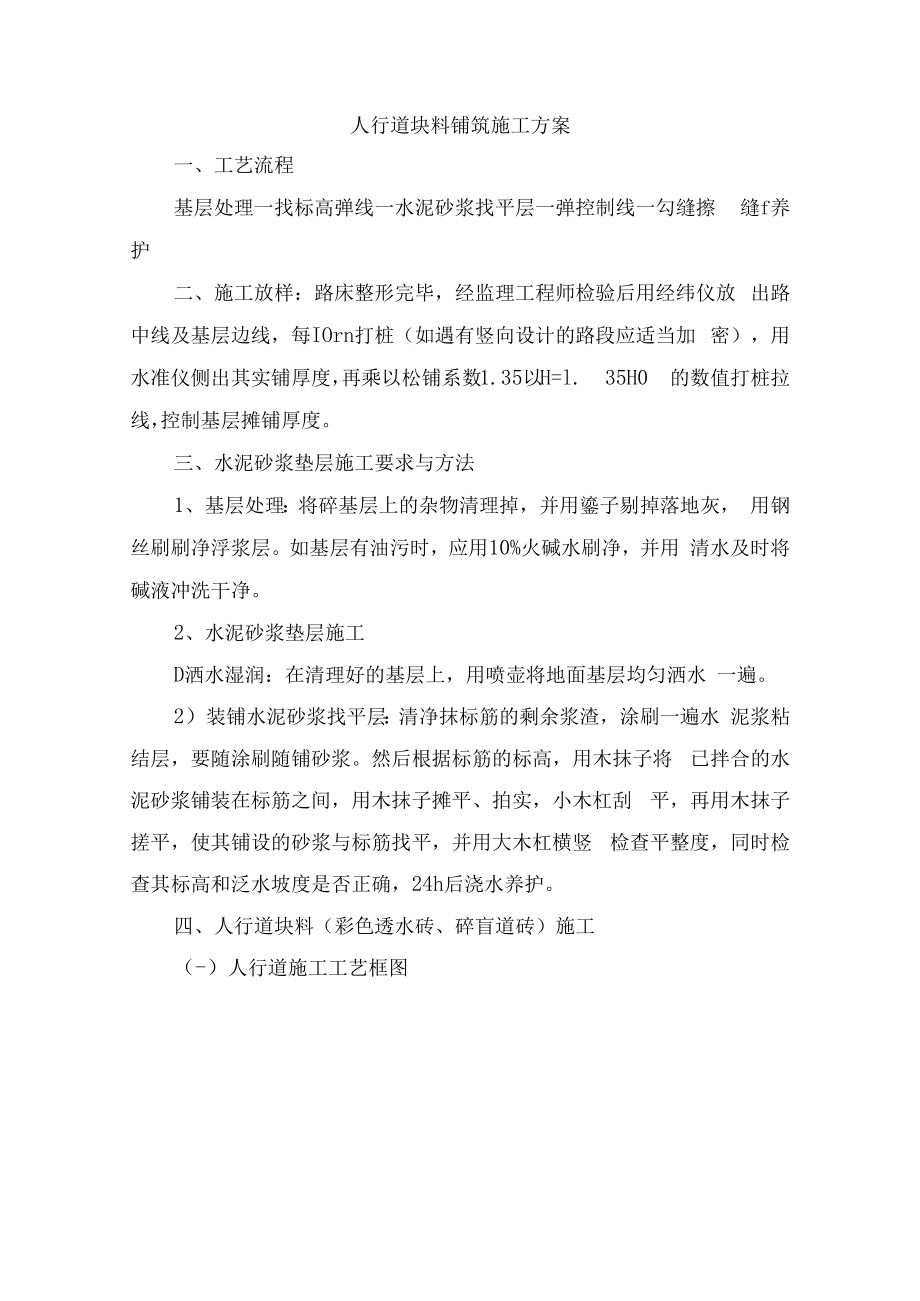

1、人行道块料铺筑施工方案一、工艺流程基层处理一找标高弹线一水泥砂浆找平层一弹控制线一勾缝擦 缝f养护二、施工放样:路床整形完毕,经监理工程师检验后用经纬仪放 出路中线及基层边线,每IOrn打桩(如遇有竖向设计的路段应适当加 密),用水准仪侧出其实铺厚度,再乘以松铺系数1.35以H=l. 35H0 的数值打桩拉线,控制基层摊铺厚度。三、水泥砂浆垫层施工要求与方法1、基层处理:将碎基层上的杂物清理掉,并用鎏子剔掉落地灰, 用钢丝刷刷净浮浆层。如基层有油污时,应用10%火碱水刷净,并用 清水及时将碱液冲洗干净。2、水泥砂浆垫层施工D洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水 一遍。2)装铺水

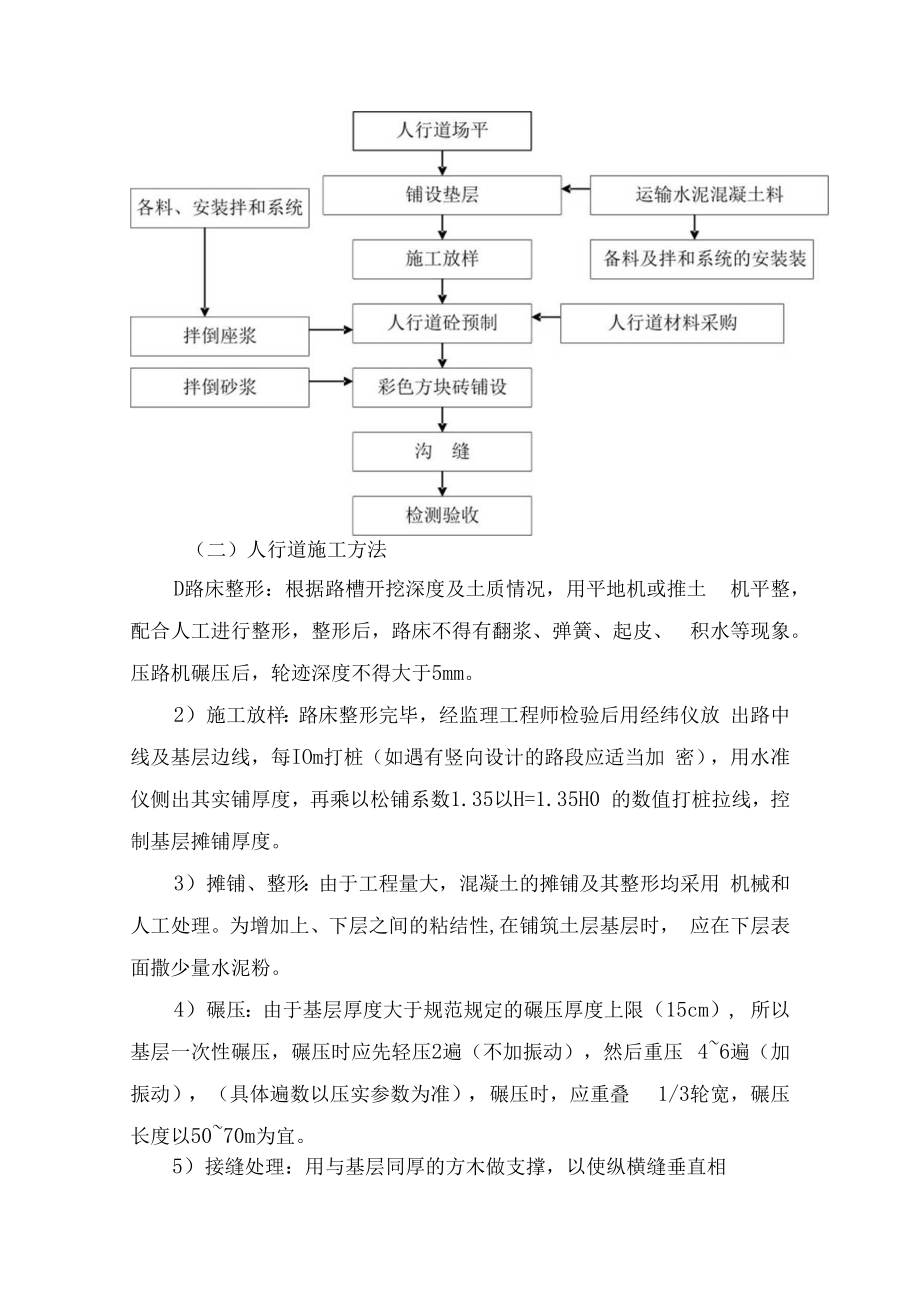

2、泥砂浆找平层:清净抹标筋的剩余浆渣,涂刷一遍水 泥浆粘结层,要随涂刷随铺砂浆。然后根据标筋的标高,用木抹子将 已拌合的水泥砂浆铺装在标筋之间,用木抹子摊平、拍实,小木杠刮 平,再用木抹子搓平,使其铺设的砂浆与标筋找平,并用大木杠横竖 检查平整度,同时检查其标高和泛水坡度是否正确,24h后浇水养护。四、人行道块料(彩色透水砖、碎盲道砖)施工(-)人行道施工工艺框图(二)人行道施工方法D路床整形:根据路槽开挖深度及土质情况,用平地机或推土 机平整,配合人工进行整形,整形后,路床不得有翻浆、弹簧、起皮、 积水等现象。压路机碾压后,轮迹深度不得大于5mm。2)施工放样:路床整形完毕,经监理工程师检验后

3、用经纬仪放 出路中线及基层边线,每IOm打桩(如遇有竖向设计的路段应适当加 密),用水准仪侧出其实铺厚度,再乘以松铺系数1.35以H=1.35H0 的数值打桩拉线,控制基层摊铺厚度。3)摊铺、整形:由于工程量大,混凝土的摊铺及其整形均采用 机械和人工处理。为增加上、下层之间的粘结性,在铺筑土层基层时, 应在下层表面撒少量水泥粉。4)碾压:由于基层厚度大于规范规定的碾压厚度上限(15cm), 所以基层一次性碾压,碾压时应先轻压2遍(不加振动),然后重压 46遍(加振动),(具体遍数以压实参数为准),碾压时,应重叠 1/3轮宽,碾压长度以5070m为宜。5)接缝处理:用与基层同厚的方木做支撑,以使

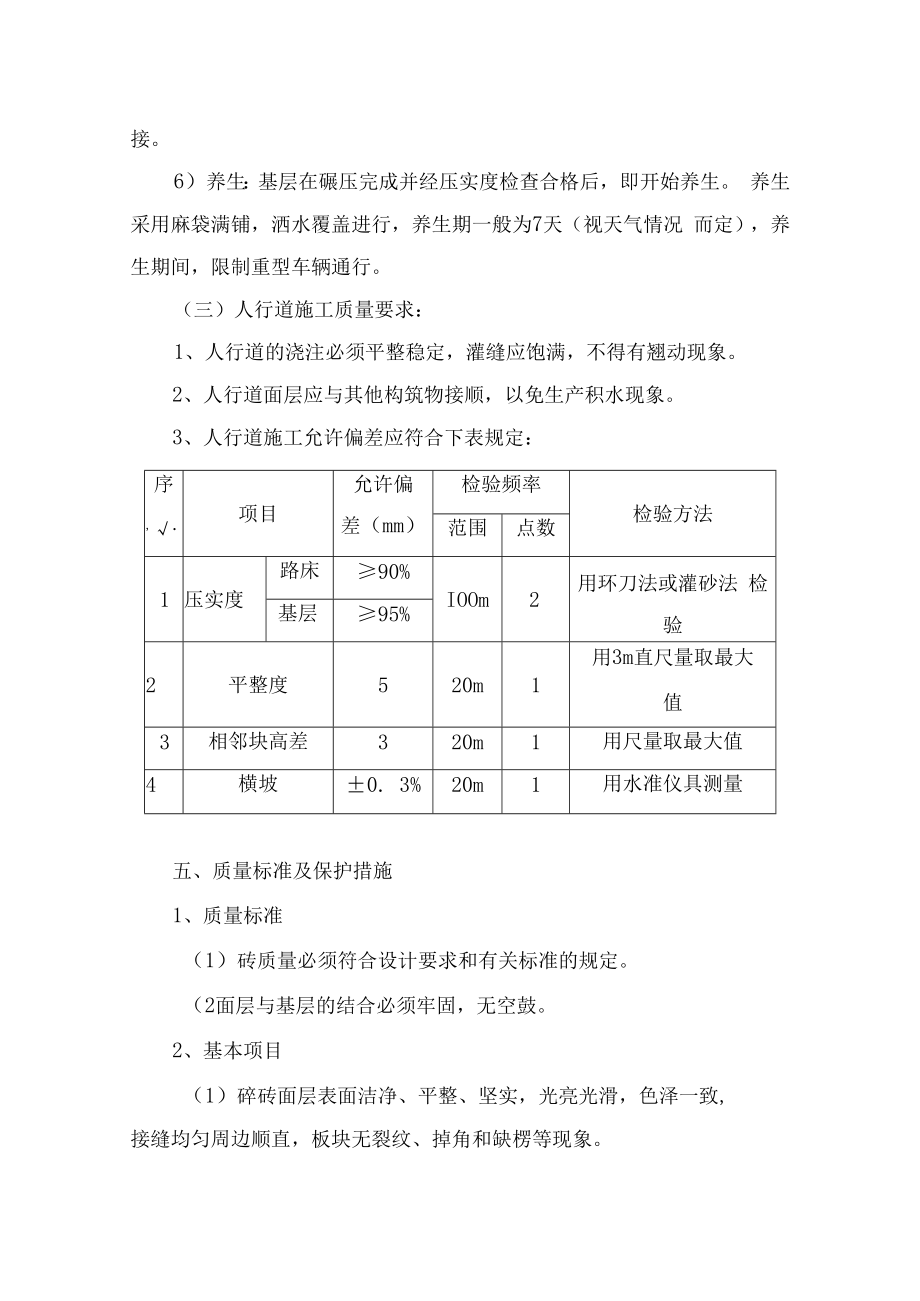

4、纵横缝垂直相接。6)养生:基层在碾压完成并经压实度检查合格后,即开始养生。 养生采用麻袋满铺,洒水覆盖进行,养生期一般为7天(视天气情况 而定),养生期间,限制重型车辆通行。(三)人行道施工质量要求:1、人行道的浇注必须平整稳定,灌缝应饱满,不得有翘动现象。2、人行道面层应与其他构筑物接顺,以免生产积水现象。3、人行道施工允许偏差应符合下表规定:序,项目允许偏差(mm)检验频率检验方法范围点数1压实度路床90%IOOm2用环刀法或灌砂法 检验基层95%2平整度520m1用3m直尺量取最大值3相邻块高差320m1用尺量取最大值4横坡0. 3%20m1用水准仪具测量五、质量标准及保护措施1、质量标

5、准(1)砖质量必须符合设计要求和有关标准的规定。(2面层与基层的结合必须牢固,无空鼓。2、基本项目(1)碎砖面层表面洁净、平整、坚实,光亮光滑,色泽一致,接缝均匀周边顺直,板块无裂纹、掉角和缺楞等现象。(2)板材间与结合层均应紧密结合,不得空隙。(3)表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜,基本一致。(4)镶边用料及尺寸符合设计要求和施工规范的规定,边角整齐、光滑。(5)允许偏差项目项次项 目允许偏差检验方法1表面平整度Imm用2m靠尺和楔形塞尺检查2板块行列(接缝)直线2mm用5m线,不足5m拉通线和尺量 检查3相邻两块板的高度差O. 5mm尺量和楔形塞尺检查4板块间隙宽度

6、不大于Imm尺量检查3、成品保护(1)方块砖试拼应在平整区间内进行,搬动调整块砖的人员应 穿软底鞋。(2)铺砌块料砖过程中,操作人员应做到随铺砌随擦干净,揩 净板块应用软毛刷和干布。当操作人员和检查人员踩踏新铺砌的块料 砖时,要穿软底鞋,并应轻踏在块料砖中部。(3)在已铺好面层上行走时,找平层水泥砂浆的强度应达到 1.2Mpa 以上。六、台阶地面的施工1、基层处理及找平:对基层表面要求平整、干净、毛糙,但必 须清除表面的砂浆、碎泛块及其杂物,方块砖铺贴前先将基层浇水湿 润,以利于基层与砂浆结合紧密,方块砖铺贴可贴灰饼控制其找平层 的平整度。2、弹线分格:找平层做完12天之后,可进行分格弹线,铺贴时对号入座,铺贴时注意划分匀净,并注意两边对称贴法。3、方块砖铺砌:铺砌先将用浸泡23小时后,取出凉干后再使 用。铺贴砂浆为了有足够的和易性,可掺入水泥重量的35%的107 胶水,以增加粘结力。块料砖铺贴顺序由里往处逐步退出,每铺贴1 2线时,立即用棉纱擦去表面残余砂浆,等两天后才能允许人在上面 走动。4、勾缝:块料砖勾缝不应小于3mn,铺贴2天后派专人采用1:1 水泥砂浆勾缝,随勾随清理,勾缝一周内可派人养护,必须时可用湿 润草袋加以覆盖。5、铺贴完毕后,派人逐块进行检查,检查发现有空壳块料砖就 作好记号,可返工重做,返工时请注意不影响相邻的块料砖。6、成品保护:必须要注意成品保护。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
