加强型拱形骨架技术交底(二级).docx

上传人:p** 文档编号:216524 上传时间:2023-04-17 格式:DOCX 页数:3 大小:17.18KB
下载 相关 举报
加强型拱形骨架技术交底(二级).docx_第1页
第1页 / 共3页
加强型拱形骨架技术交底(二级).docx_第2页
第2页 / 共3页
加强型拱形骨架技术交底(二级).docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《加强型拱形骨架技术交底(二级).docx》由会员分享,可在线阅读,更多相关《加强型拱形骨架技术交底(二级).docx(3页珍藏版)》请在第壹文秘上搜索。

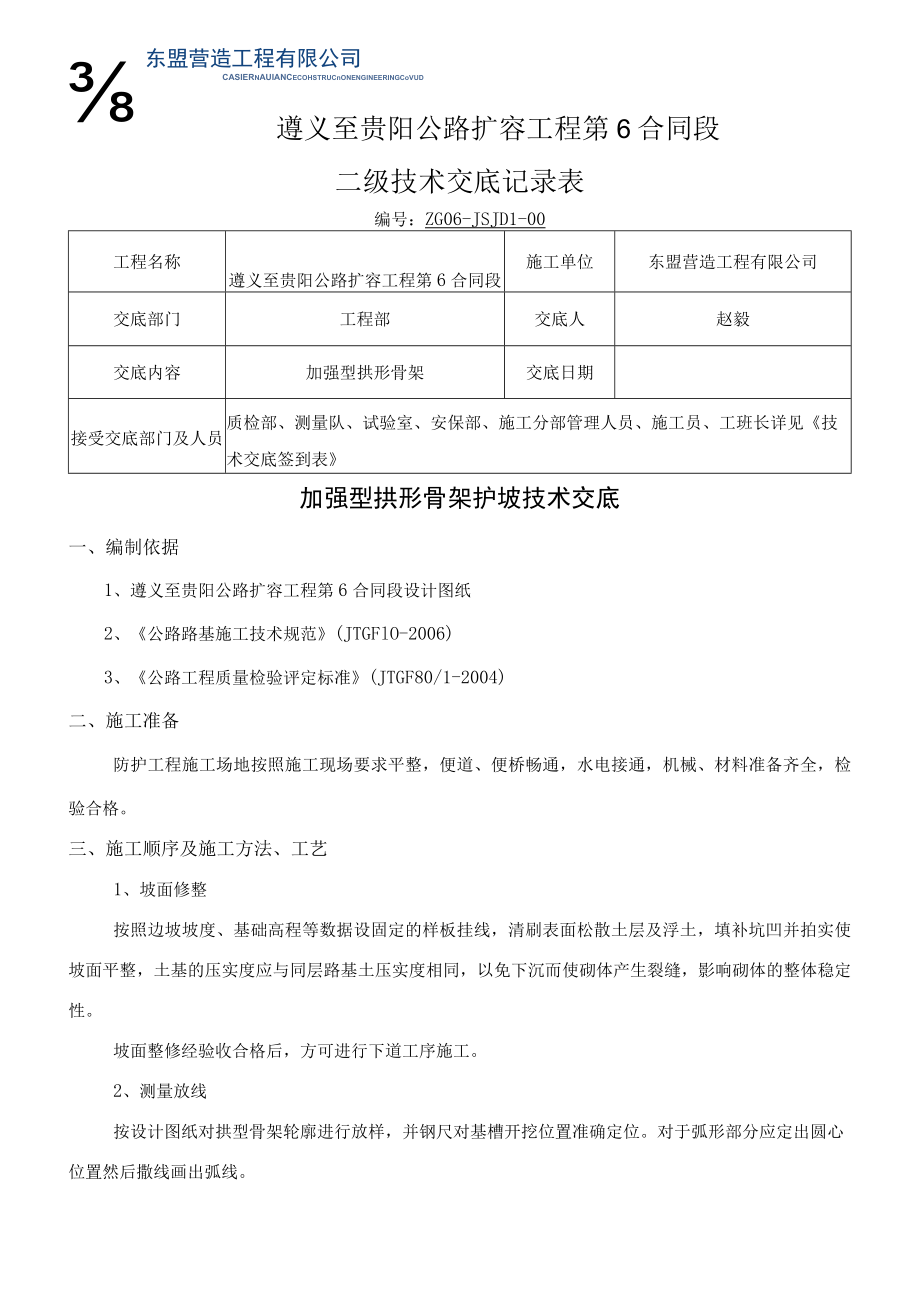

1、东盟营造工程有限公司CASIERnAUIANCeCOHSTRUCnONENGINEERINGCoVUD遵义至贵阳公路扩容工程第6合同段二级技术交底记录表编号:ZG06-JSJD1-00工程名称遵义至贵阳公路扩容工程第6合同段施工单位东盟营造工程有限公司交底部门工程部交底人赵毅交底内容加强型拱形骨架交底日期接受交底部门及人员质检部、测量队、试验室、安保部、施工分部管理人员、施工员、工班长详见技术交底签到表加强型拱形骨架护坡技术交底一、编制依据1、遵义至贵阳公路扩容工程第6合同段设计图纸2、公路路基施工技术规范(JTGFlO-2006)3、公路工程质量检验评定标准(JTGF80/1-2004)二、

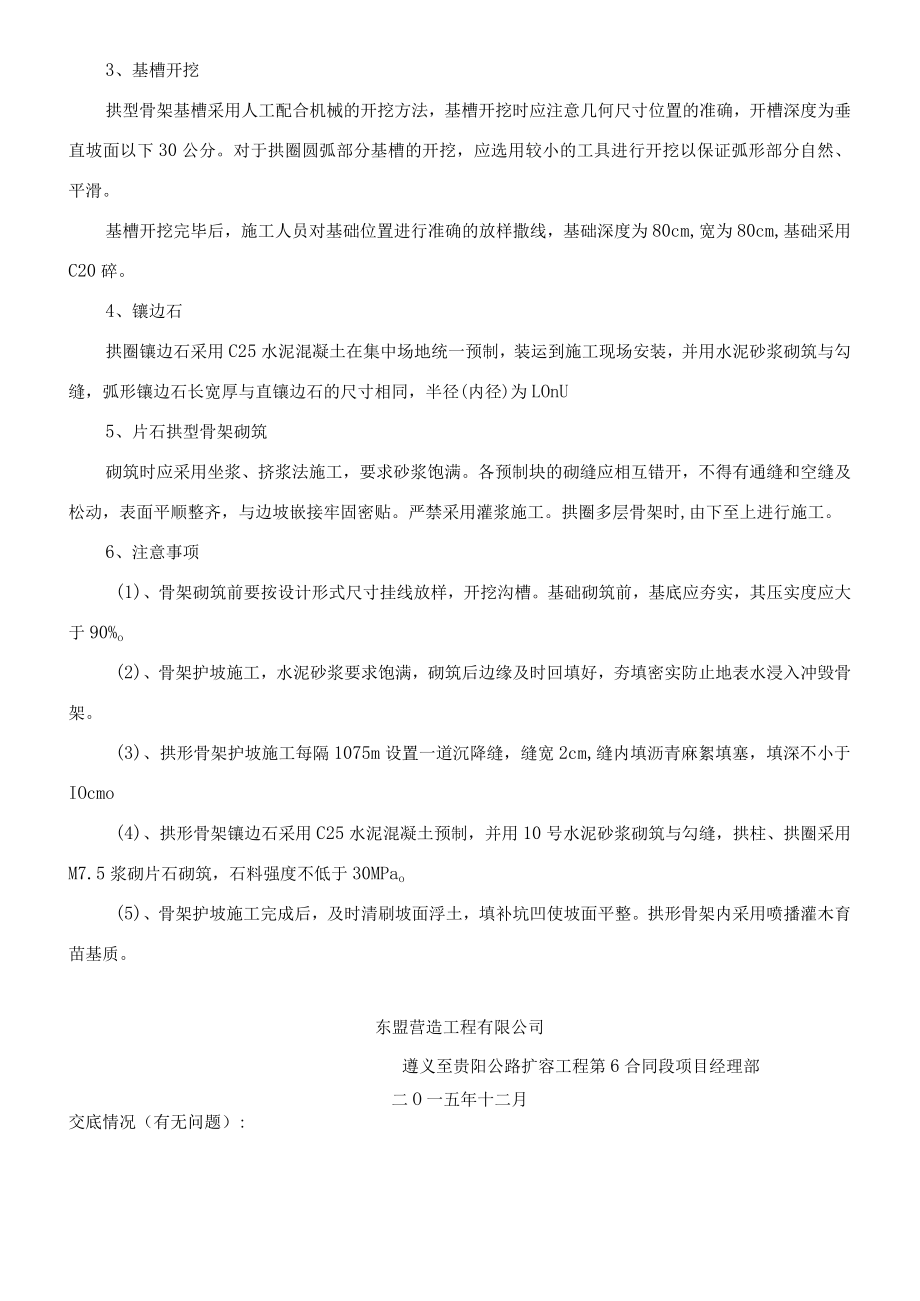

2、施工准备防护工程施工场地按照施工现场要求平整,便道、便桥畅通,水电接通,机械、材料准备齐全,检验合格。三、施工顺序及施工方法、工艺1、坡面修整按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整,土基的压实度应与同层路基土压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性。坡面整修经验收合格后,方可进行下道工序施工。2、测量放线按设计图纸对拱型骨架轮廓进行放样,并钢尺对基槽开挖位置准确定位。对于弧形部分应定出圆心位置然后撒线画出弧线。3、基槽开挖拱型骨架基槽采用人工配合机械的开挖方法,基槽开挖时应注意几何尺寸位置的准确,开槽深度为垂直坡面以下3

3、0公分。对于拱圈圆弧部分基槽的开挖,应选用较小的工具进行开挖以保证弧形部分自然、平滑。基槽开挖完毕后,施工人员对基础位置进行准确的放样撒线,基础深度为80cm,宽为80cm,基础采用C20碎。4、镶边石拱圈镶边石采用C25水泥混凝土在集中场地统一预制,装运到施工现场安装,并用水泥砂浆砌筑与勾缝,弧形镶边石长宽厚与直镶边石的尺寸相同,半径(内径)为LOnU5、片石拱型骨架砌筑砌筑时应采用坐浆、挤浆法施工,要求砂浆饱满。各预制块的砌缝应相互错开,不得有通缝和空缝及松动,表面平顺整齐,与边坡嵌接牢固密贴。严禁采用灌浆施工。拱圈多层骨架时,由下至上进行施工。6、注意事项(1)、骨架砌筑前要按设计形式尺

4、寸挂线放样,开挖沟槽。基础砌筑前,基底应夯实,其压实度应大于90%o(2)、骨架护坡施工,水泥砂浆要求饱满,砌筑后边缘及时回填好,夯填密实防止地表水浸入冲毁骨架。(3)、拱形骨架护坡施工每隔1075m设置一道沉降缝,缝宽2cm,缝内填沥青麻絮填塞,填深不小于IOcmo(4)、拱形骨架镶边石采用C25水泥混凝土预制,并用10号水泥砂浆砌筑与勾缝,拱柱、拱圈采用M7.5浆砌片石砌筑,石料强度不低于30MPao(5)、骨架护坡施工完成后,及时清刷坡面浮土,填补坑凹使坡面平整。拱形骨架内采用喷播灌木育苗基质。东盟营造工程有限公司遵义至贵阳公路扩容工程第6合同段项目经理部二O一五年十二月交底情况(有无问题):附件:技术交底签到表、照片

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
