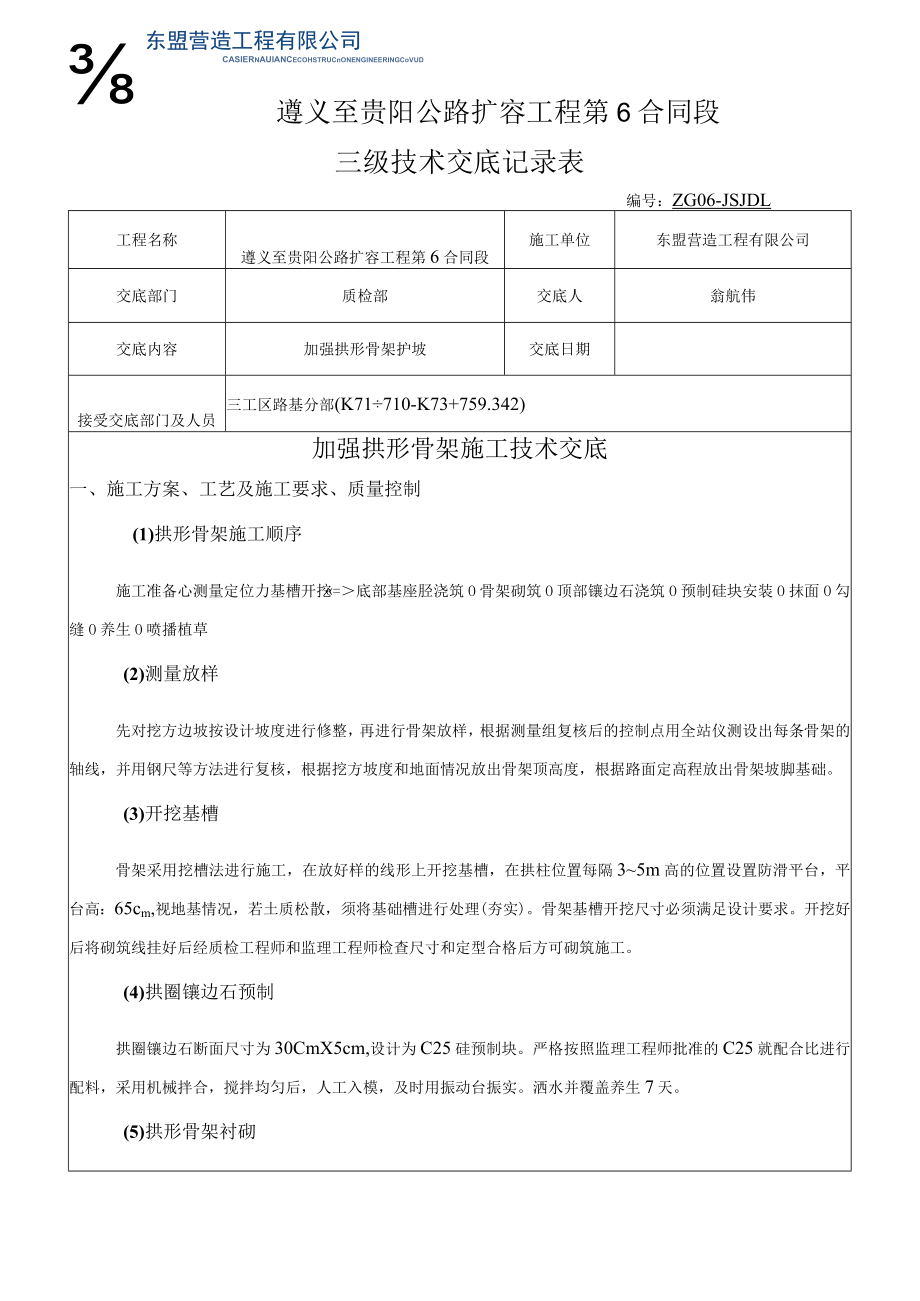

《加强拱形骨架护坡技术交底(三级).docx》由会员分享,可在线阅读,更多相关《加强拱形骨架护坡技术交底(三级).docx(3页珍藏版)》请在第壹文秘上搜索。

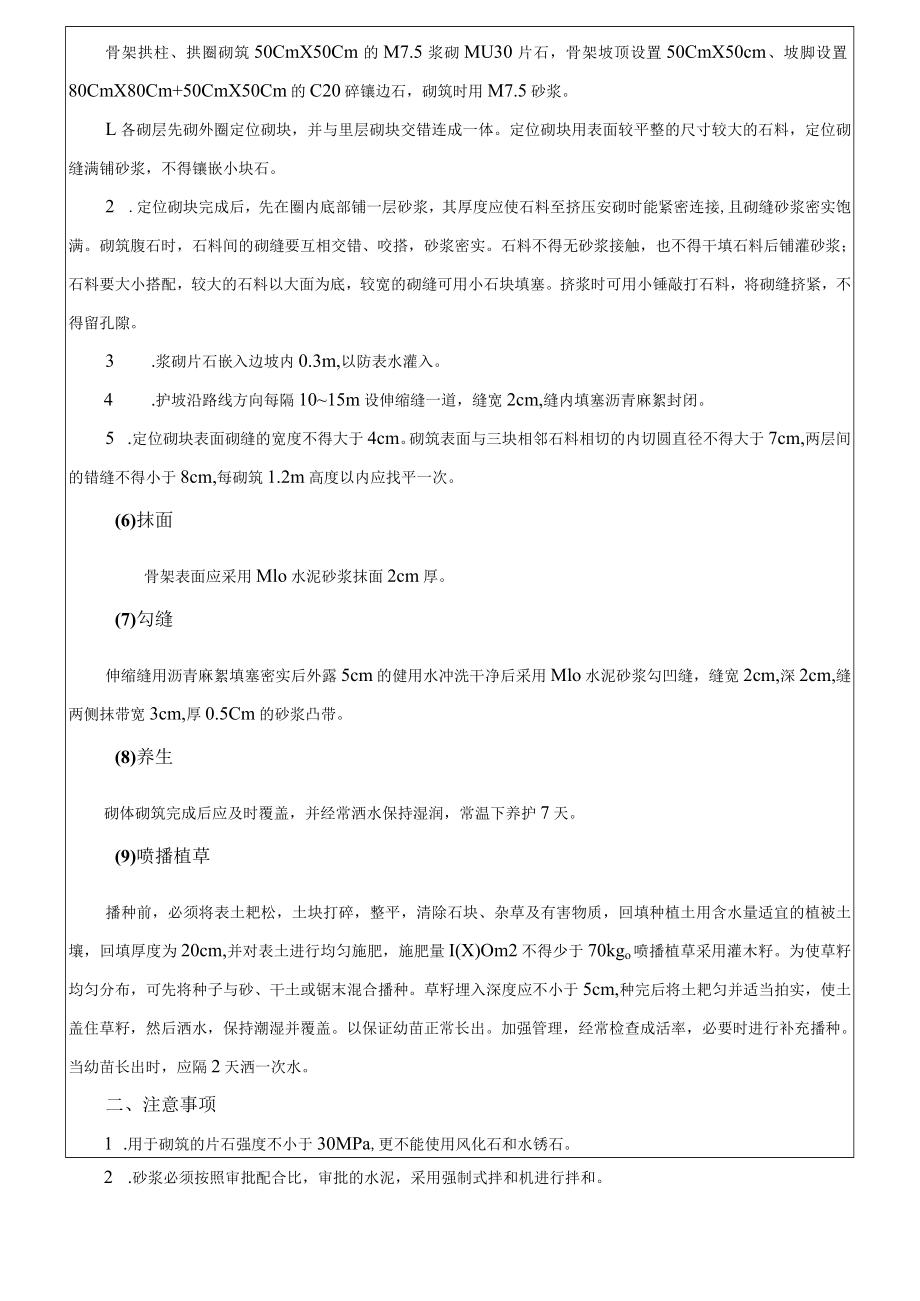

1、东盟营造工程有限公司CASIERnAUIANCeCOHSTRUCnONENGINEERINGCoVUD遵义至贵阳公路扩容工程第6合同段三级技术交底记录表编号:ZG06-JSJDL工程名称遵义至贵阳公路扩容工程第6合同段施工单位东盟营造工程有限公司交底部门质检部交底人翁航伟交底内容加强拱形骨架护坡交底日期接受交底部门及人员三工区路基分部(K71710-K73+759.342)加强拱形骨架施工技术交底一、施工方案、工艺及施工要求、质量控制(1)拱形骨架施工顺序施工准备心测量定位力基槽开挖=底部基座胫浇筑O骨架砌筑O顶部镶边石浇筑O预制硅块安装O抹面O勾缝O养生O喷播植草(2)测量放样先对挖方边坡按
2、设计坡度进行修整,再进行骨架放样,根据测量组复核后的控制点用全站仪测设出每条骨架的轴线,并用钢尺等方法进行复核,根据挖方坡度和地面情况放出骨架顶高度,根据路面定高程放出骨架坡脚基础。(3)开挖基槽骨架采用挖槽法进行施工,在放好样的线形上开挖基槽,在拱柱位置每隔35m高的位置设置防滑平台,平台高:65cm,视地基情况,若土质松散,须将基础槽进行处理(夯实)。骨架基槽开挖尺寸必须满足设计要求。开挖好后将砌筑线挂好后经质检工程师和监理工程师检查尺寸和定型合格后方可砌筑施工。(4)拱圈镶边石预制拱圈镶边石断面尺寸为30CmX5cm,设计为C25硅预制块。严格按照监理工程师批准的C25就配合比进行配料,
3、采用机械拌合,搅拌均匀后,人工入模,及时用振动台振实。洒水并覆盖养生7天。(5)拱形骨架衬砌骨架拱柱、拱圈砌筑50CmX50Cm的M7.5浆砌MU30片石,骨架坡顶设置50CmX50cm、坡脚设置80CmX80Cm+50CmX50Cm的C20碎镶边石,砌筑时用M7.5砂浆。L各砌层先砌外圈定位砌块,并与里层砌块交错连成一体。定位砌块用表面较平整的尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小块石。2 .定位砌块完成后,先在圈内底部铺一层砂浆,其厚度应使石料至挤压安砌时能紧密连接,且砌缝砂浆密实饱满。砌筑腹石时,石料间的砌缝要互相交错、咬搭,砂浆密实。石料不得无砂浆接触,也不得干填石料后铺灌砂浆;
4、石料要大小搭配,较大的石料以大面为底,较宽的砌缝可用小石块填塞。挤浆时可用小锤敲打石料,将砌缝挤紧,不得留孔隙。3 .浆砌片石嵌入边坡内0.3m,以防表水灌入。4 .护坡沿路线方向每隔1015m设伸缩缝一道,缝宽2cm,缝内填塞沥青麻絮封闭。5 .定位砌块表面砌缝的宽度不得大于4cm。砌筑表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑1.2m高度以内应找平一次。(6)抹面骨架表面应采用Mlo水泥砂浆抹面2cm厚。(7)勾缝伸缩缝用沥青麻絮填塞密实后外露5cm的健用水冲洗干净后采用Mlo水泥砂浆勾凹缝,缝宽2cm,深2cm,缝两侧抹带宽3cm,厚0.5Cm的

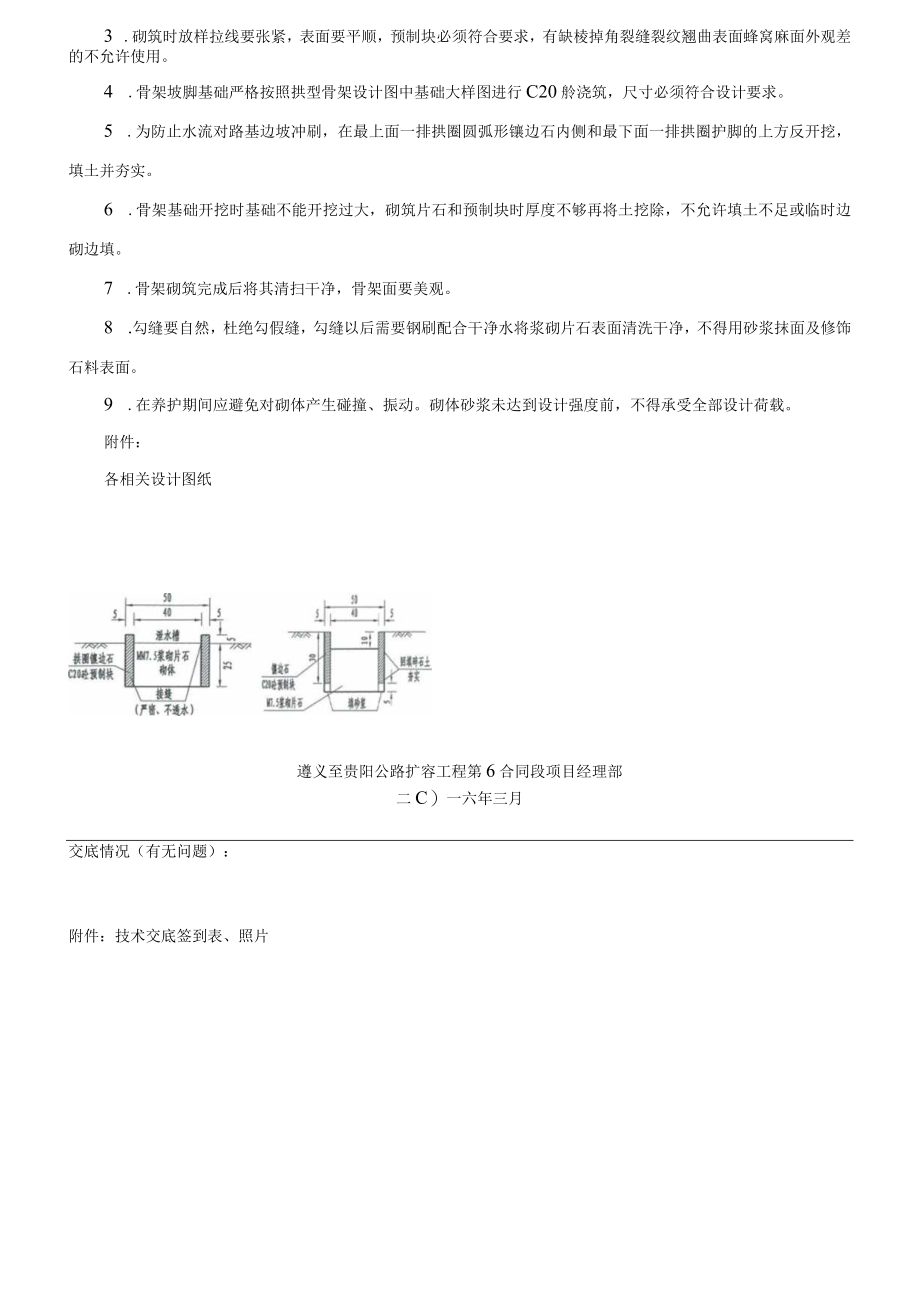

5、砂浆凸带。(8)养生砌体砌筑完成后应及时覆盖,并经常洒水保持湿润,常温下养护7天。(9)喷播植草播种前,必须将表土耙松,土块打碎,整平,清除石块、杂草及有害物质,回填种植土用含水量适宜的植被土壤,回填厚度为20cm,并对表土进行均匀施肥,施肥量I(X)Om2不得少于70kgo喷播植草采用灌木籽。为使草籽均匀分布,可先将种子与砂、干土或锯末混合播种。草籽埋入深度应不小于5cm,种完后将土耙匀并适当拍实,使土盖住草籽,然后洒水,保持潮湿并覆盖。以保证幼苗正常长出。加强管理,经常检查成活率,必要时进行补充播种。当幼苗长出时,应隔2天洒一次水。二、注意事项1 .用于砌筑的片石强度不小于30MPa,更不
6、能使用风化石和水锈石。2 .砂浆必须按照审批配合比,审批的水泥,采用强制式拌和机进行拌和。3 .砌筑时放样拉线要张紧,表面要平顺,预制块必须符合要求,有缺棱掉角裂缝裂纹翘曲表面蜂窝麻面外观差的不允许使用。4 .骨架坡脚基础严格按照拱型骨架设计图中基础大样图进行C20舲浇筑,尺寸必须符合设计要求。5 .为防止水流对路基边坡冲刷,在最上面一排拱圈圆弧形镶边石内侧和最下面一排拱圈护脚的上方反开挖,填土并夯实。6 .骨架基础开挖时基础不能开挖过大,砌筑片石和预制块时厚度不够再将土挖除,不允许填土不足或临时边砌边填。7 .骨架砌筑完成后将其清扫干净,骨架面要美观。8 .勾缝要自然,杜绝勾假缝,勾缝以后需要钢刷配合干净水将浆砌片石表面清洗干净,不得用砂浆抹面及修饰石料表面。9 .在养护期间应避免对砌体产生碰撞、振动。砌体砂浆未达到设计强度前,不得承受全部设计荷载。附件:各相关设计图纸遵义至贵阳公路扩容工程第6合同段项目经理部二C)一六年三月交底情况(有无问题):附件:技术交底签到表、照片
