加气混凝土砌块墙砌筑交底.docx

上传人:p** 文档编号:216553 上传时间:2023-04-17 格式:DOCX 页数:4 大小:24.96KB
下载 相关 举报
加气混凝土砌块墙砌筑交底.docx_第1页
第1页 / 共4页
加气混凝土砌块墙砌筑交底.docx_第2页
第2页 / 共4页
加气混凝土砌块墙砌筑交底.docx_第3页
第3页 / 共4页
加气混凝土砌块墙砌筑交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《加气混凝土砌块墙砌筑交底.docx》由会员分享,可在线阅读,更多相关《加气混凝土砌块墙砌筑交底.docx(4页珍藏版)》请在第壹文秘上搜索。

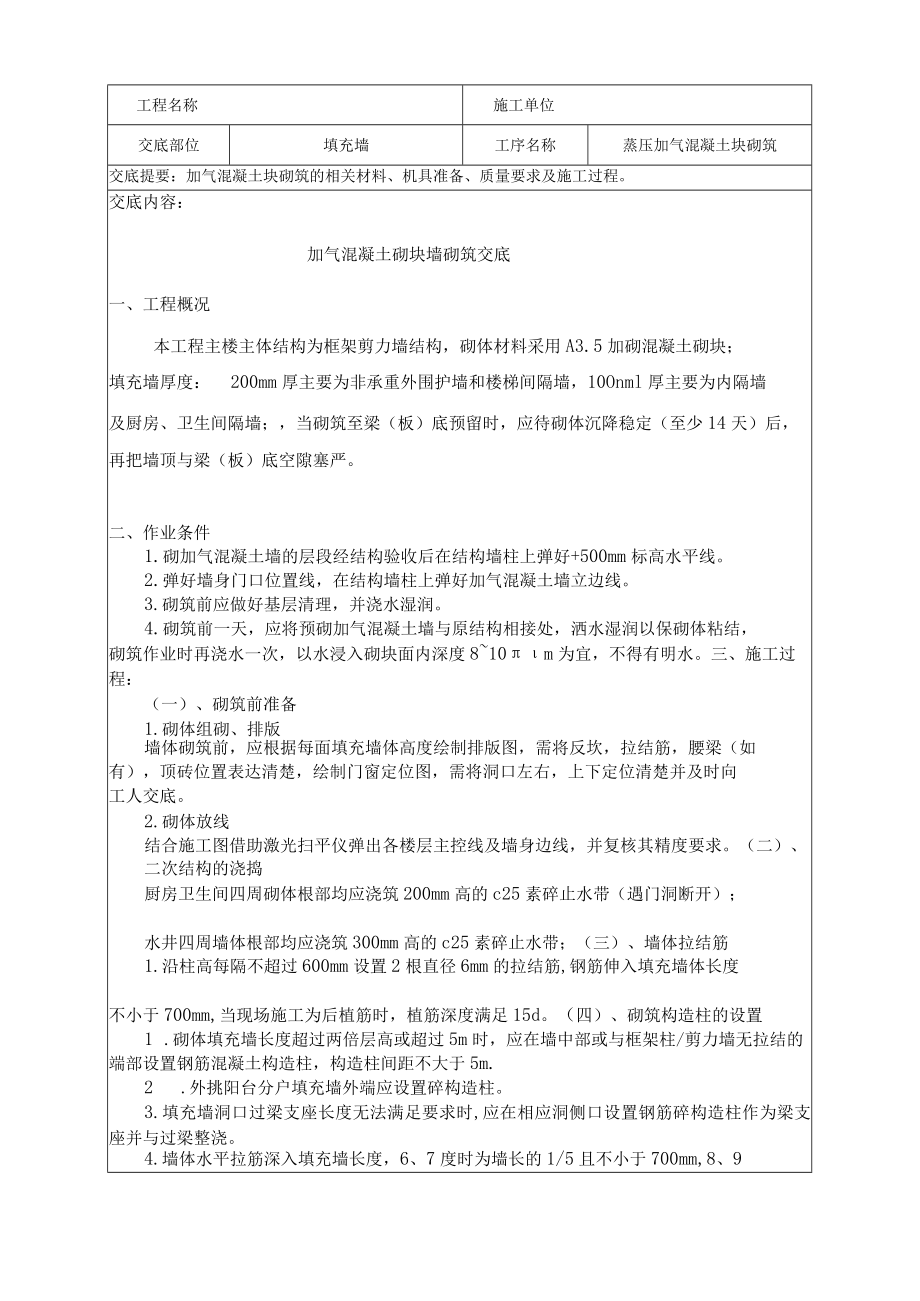

1、工程名称施工单位交底部位填充墙工序名称蒸压加气混凝土块砌筑交底提要:加气混凝土块砌筑的相关材料、机具准备、质量要求及施工过程。交底内容:加气混凝土砌块墙砌筑交底一、工程概况本工程主楼主体结构为框架剪力墙结构,砌体材料采用A3.5加砌混凝土砌块;填充墙厚度:200mm厚主要为非承重外围护墙和楼梯间隔墙,10Onml厚主要为内隔墙及厨房、卫生间隔墙;,当砌筑至梁(板)底预留时,应待砌体沉降稳定(至少14天)后,再把墙顶与梁(板)底空隙塞严。二、作业条件1.砌加气混凝土墙的层段经结构验收后在结构墙柱上弹好+500mm标高水平线。2 .弹好墙身门口位置线,在结构墙柱上弹好加气混凝土墙立边线。3 .砌筑

2、前应做好基层清理,并浇水湿润。4.砌筑前一天,应将预砌加气混凝土墙与原结构相接处,洒水湿润以保砌体粘结,砌筑作业时再浇水一次,以水浸入砌块面内深度810m为宜,不得有明水。三、施工过程:(一)、砌筑前准备1.砌体组砌、排版墙体砌筑前,应根据每面填充墙体高度绘制排版图,需将反坎,拉结筋,腰梁(如有),顶砖位置表达清楚,绘制门窗定位图,需将洞口左右,上下定位清楚并及时向工人交底。2.砌体放线结合施工图借助激光扫平仪弹出各楼层主控线及墙身边线,并复核其精度要求。(二)、二次结构的浇捣厨房卫生间四周砌体根部均应浇筑200mm高的c25素碎止水带(遇门洞断开);水井四周墙体根部均应浇筑300mm高的c2

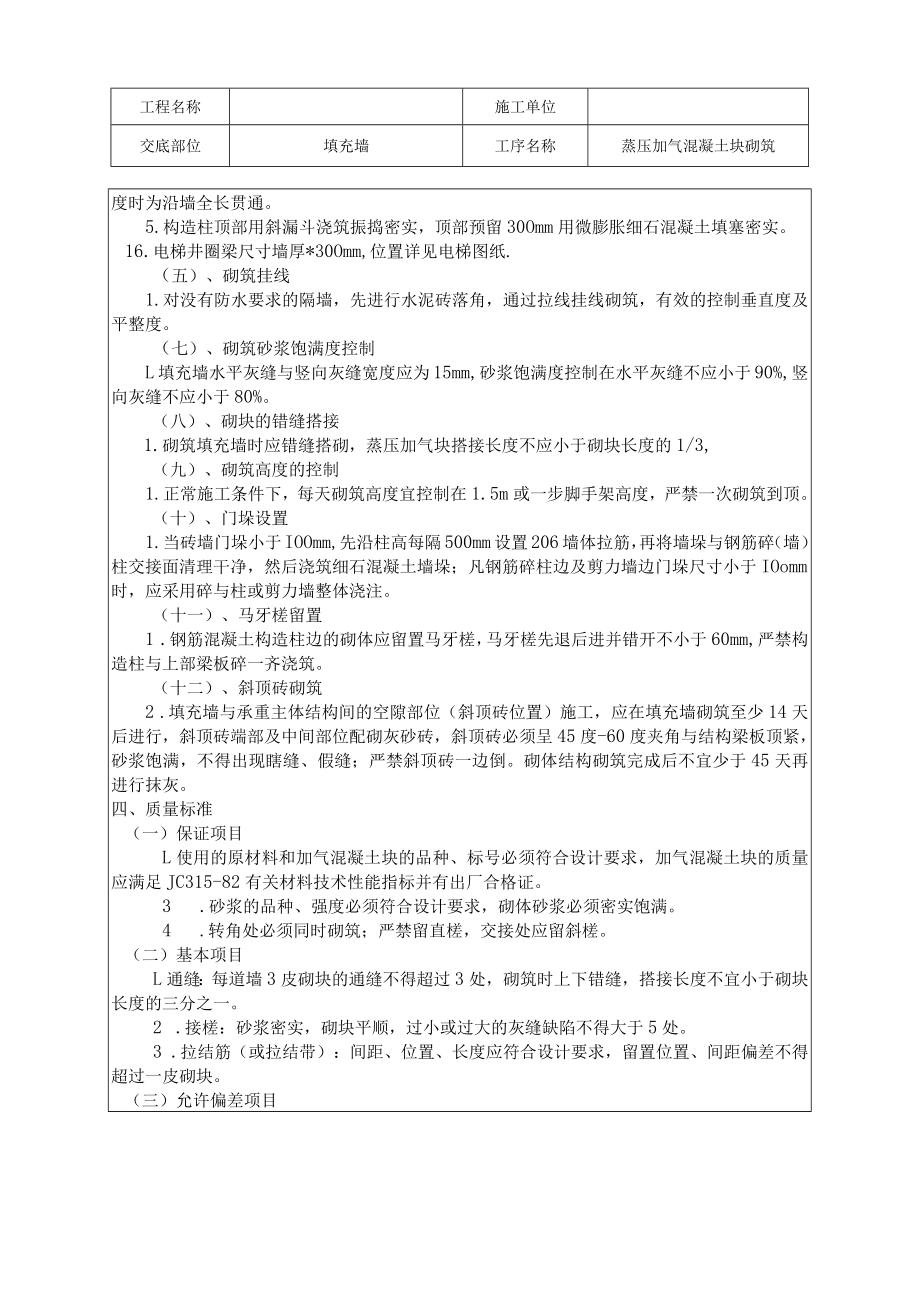

3、5素碎止水带;(三)、墙体拉结筋1.沿柱高每隔不超过600mm设置2根直径6mm的拉结筋,钢筋伸入填充墙体长度不小于700mm,当现场施工为后植筋时,植筋深度满足15d。(四)、砌筑构造柱的设置1 .砌体填充墙长度超过两倍层高或超过5m时,应在墙中部或与框架柱/剪力墙无拉结的端部设置钢筋混凝土构造柱,构造柱间距不大于5m.2 .外挑阳台分户填充墙外端应设置碎构造柱。3.填充墙洞口过梁支座长度无法满足要求时,应在相应洞侧口设置钢筋碎构造柱作为梁支座并与过梁整浇。4.墙体水平拉筋深入填充墙长度,6、7度时为墙长的1/5且不小于700mm,8、9工程名称施工单位交底部位填充墙工序名称蒸压加气混凝土块

4、砌筑度时为沿墙全长贯通。5.构造柱顶部用斜漏斗浇筑振捣密实,顶部预留30Omm用微膨胀细石混凝土填塞密实。16.电梯井圈梁尺寸墙厚*30Omm,位置详见电梯图纸.(五)、砌筑挂线1.对没有防水要求的隔墙,先进行水泥砖落角,通过拉线挂线砌筑,有效的控制垂直度及平整度。(七)、砌筑砂浆饱满度控制L填充墙水平灰缝与竖向灰缝宽度应为15mm,砂浆饱满度控制在水平灰缝不应小于90%,竖向灰缝不应小于80%。(八)、砌块的错缝搭接1.砌筑填充墙时应错缝搭砌,蒸压加气块搭接长度不应小于砌块长度的1/3,(九)、砌筑高度的控制1.正常施工条件下,每天砌筑高度宜控制在1.5m或一步脚手架高度,严禁一次砌筑到顶。

5、(十)、门垛设置1.当砖墙门垛小于IOOmm,先沿柱高每隔500mm设置206墙体拉筋,再将墙垛与钢筋碎(墙)柱交接面清理干净,然后浇筑细石混凝土墙垛;凡钢筋碎柱边及剪力墙边门垛尺寸小于IOomm时,应采用碎与柱或剪力墙整体浇注。(十一)、马牙槎留置1 .钢筋混凝土构造柱边的砌体应留置马牙槎,马牙槎先退后进并错开不小于60mm,严禁构造柱与上部梁板碎一齐浇筑。(十二)、斜顶砖砌筑2 .填充墙与承重主体结构间的空隙部位(斜顶砖位置)施工,应在填充墙砌筑至少14天后进行,斜顶砖端部及中间部位配砌灰砂砖,斜顶砖必须呈45度-60度夹角与结构梁板顶紧,砂浆饱满,不得出现瞎缝、假缝;严禁斜顶砖一边倒。砌

6、体结构砌筑完成后不宜少于45天再进行抹灰。四、质量标准(一)保证项目L使用的原材料和加气混凝土块的品种、标号必须符合设计要求,加气混凝土块的质量应满足JC315-82有关材料技术性能指标并有出厂合格证。3 .砂浆的品种、强度必须符合设计要求,砌体砂浆必须密实饱满。4 .转角处必须同时砌筑;严禁留直槎,交接处应留斜槎。(二)基本项目L通缝:每道墙3皮砌块的通缝不得超过3处,砌筑时上下错缝,搭接长度不宜小于砌块长度的三分之一。2 .接槎:砂浆密实,砌块平顺,过小或过大的灰缝缺陷不得大于5处。3 .拉结筋(或拉结带):间距、位置、长度应符合设计要求,留置位置、间距偏差不得超过一皮砌块。(三)允许偏差

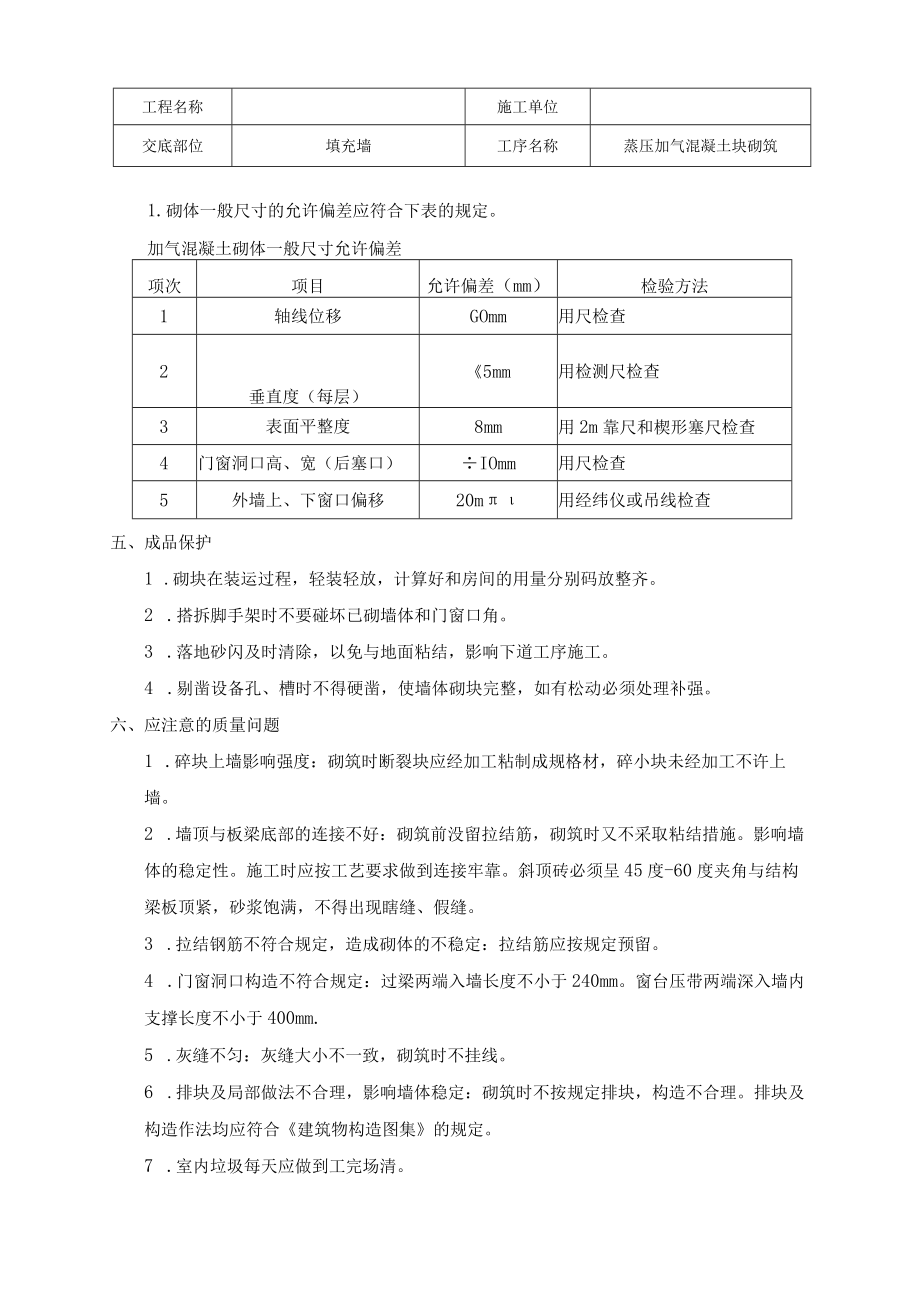

7、项目工程名称施工单位交底部位填充墙工序名称蒸压加气混凝土块砌筑1.砌体一般尺寸的允许偏差应符合下表的规定。加气混凝土砌体一般尺寸允许偏差项次项目允许偏差(mm)检验方法1轴线位移GOmm用尺检查2垂直度(每层)5mm用检测尺检查3表面平整度8mm用2m靠尺和楔形塞尺检查4门窗洞口高、宽(后塞口)IOmm用尺检查5外墙上、下窗口偏移20m用经纬仪或吊线检查五、成品保护1 .砌块在装运过程,轻装轻放,计算好和房间的用量分别码放整齐。2 .搭拆脚手架时不要碰坏已砌墙体和门窗口角。3 .落地砂闪及时清除,以免与地面粘结,影响下道工序施工。4 .剔凿设备孔、槽时不得硬凿,使墙体砌块完整,如有松动必须处理

8、补强。六、应注意的质量问题1 .碎块上墙影响强度:砌筑时断裂块应经加工粘制成规格材,碎小块未经加工不许上墙。2 .墙顶与板梁底部的连接不好:砌筑前没留拉结筋,砌筑时又不采取粘结措施。影响墙体的稳定性。施工时应按工艺要求做到连接牢靠。斜顶砖必须呈45度-60度夹角与结构梁板顶紧,砂浆饱满,不得出现瞎缝、假缝。3 .拉结钢筋不符合规定,造成砌体的不稳定:拉结筋应按规定预留。4 .门窗洞口构造不符合规定:过梁两端入墙长度不小于240mm。窗台压带两端深入墙内支撑长度不小于400mm.5 .灰缝不匀:灰缝大小不一致,砌筑时不挂线。6 .排块及局部做法不合理,影响墙体稳定:砌筑时不按规定排块,构造不合理。排块及构造作法均应符合建筑物构造图集的规定。7 .室内垃圾每天应做到工完场清。工程名称施工单位交底部位填充墙工序名称蒸压加气混凝土块砌筑交底提要:加气混凝土块砌筑的相关材料、机具准备、质量要求及施工过程。8 .二次植筋深度需满足15D,注胶应以结构胶少量溢出为标准。9 .植入钢筋进行拉拔试验,试验合格后下道工序方可施工。项目(专业)技术负责人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
