加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx

上传人:p** 文档编号:216637 上传时间:2023-04-17 格式:DOCX 页数:8 大小:20.38KB
下载 相关 举报
加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx_第1页
第1页 / 共8页
加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx_第2页
第2页 / 共8页
加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx_第3页
第3页 / 共8页
加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx_第4页
第4页 / 共8页
加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx_第5页
第5页 / 共8页
加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx_第6页
第6页 / 共8页
加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx_第7页
第7页 / 共8页
加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx》由会员分享,可在线阅读,更多相关《加油站提量改造及双罐双线改造项目外墙涂料施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

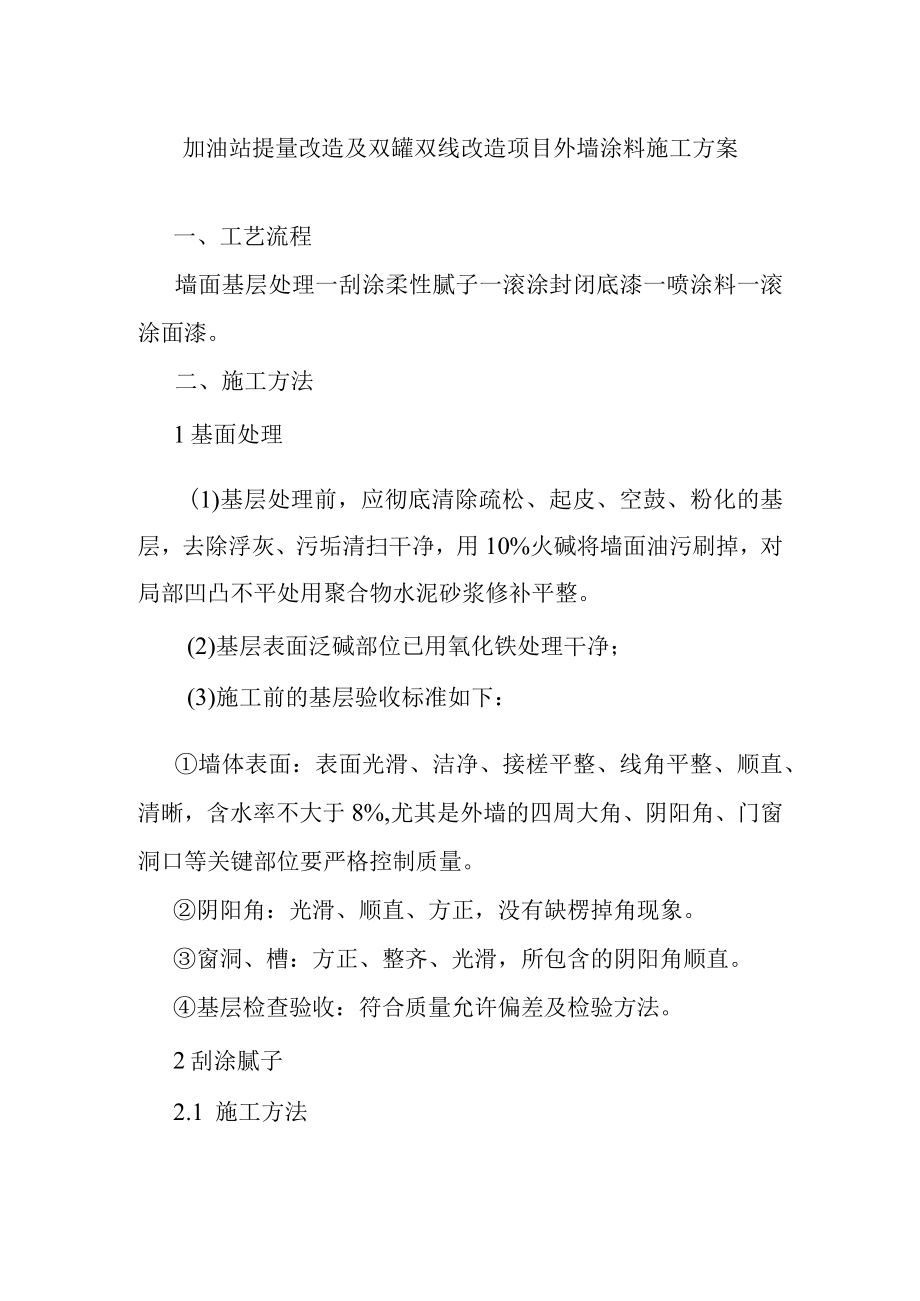

1、加油站提量改造及双罐双线改造项目外墙涂料施工方案一、工艺流程墙面基层处理一刮涂柔性腻子一滚涂封闭底漆一喷涂料一滚涂面漆。二、施工方法1基面处理(1)基层处理前,应彻底清除疏松、起皮、空鼓、粉化的基层,去除浮灰、污垢清扫干净,用10%火碱将墙面油污刷掉,对局部凹凸不平处用聚合物水泥砂浆修补平整。(2)基层表面泛碱部位已用氧化铁处理干净;(3)施工前的基层验收标准如下:墙体表面:表面光滑、洁净、接槎平整、线角平整、顺直、清晰,含水率不大于8%,尤其是外墙的四周大角、阴阳角、门窗洞口等关键部位要严格控制质量。阴阳角:光滑、顺直、方正,没有缺楞掉角现象。窗洞、槽:方正、整齐、光滑,所包含的阴阳角顺直。

2、基层检查验收:符合质量允许偏差及检验方法。2刮涂腻子2.1 施工方法腻子分两道施工,第一道局部找平,修整门窗洞口及阴阳角线,后两道满批,一次刮涂厚度不宜超过LOmm,每道间隔时间不低于5小时(25时),待腻子干透后用砂布清除腻子表面的刮板痕迹,毛刺等,再批刮第二遍腻子,每道腻子刮涂完毕后对局部适当(25,干燥4-6小时)打磨修整,打磨完毕后清除浮灰。腻子需要充分干燥固化,至PH值小于10,含水率小于10%后,方可进行下一道工序的施工。2.2 检查及处理(1)检查基面腻子层,对损坏部分进行修补,用平直靠尺测量平整度,要求达到国家验收标准。(2)砂磨:注意打磨接头及边缘,使其平顺过度;墙面边角、接

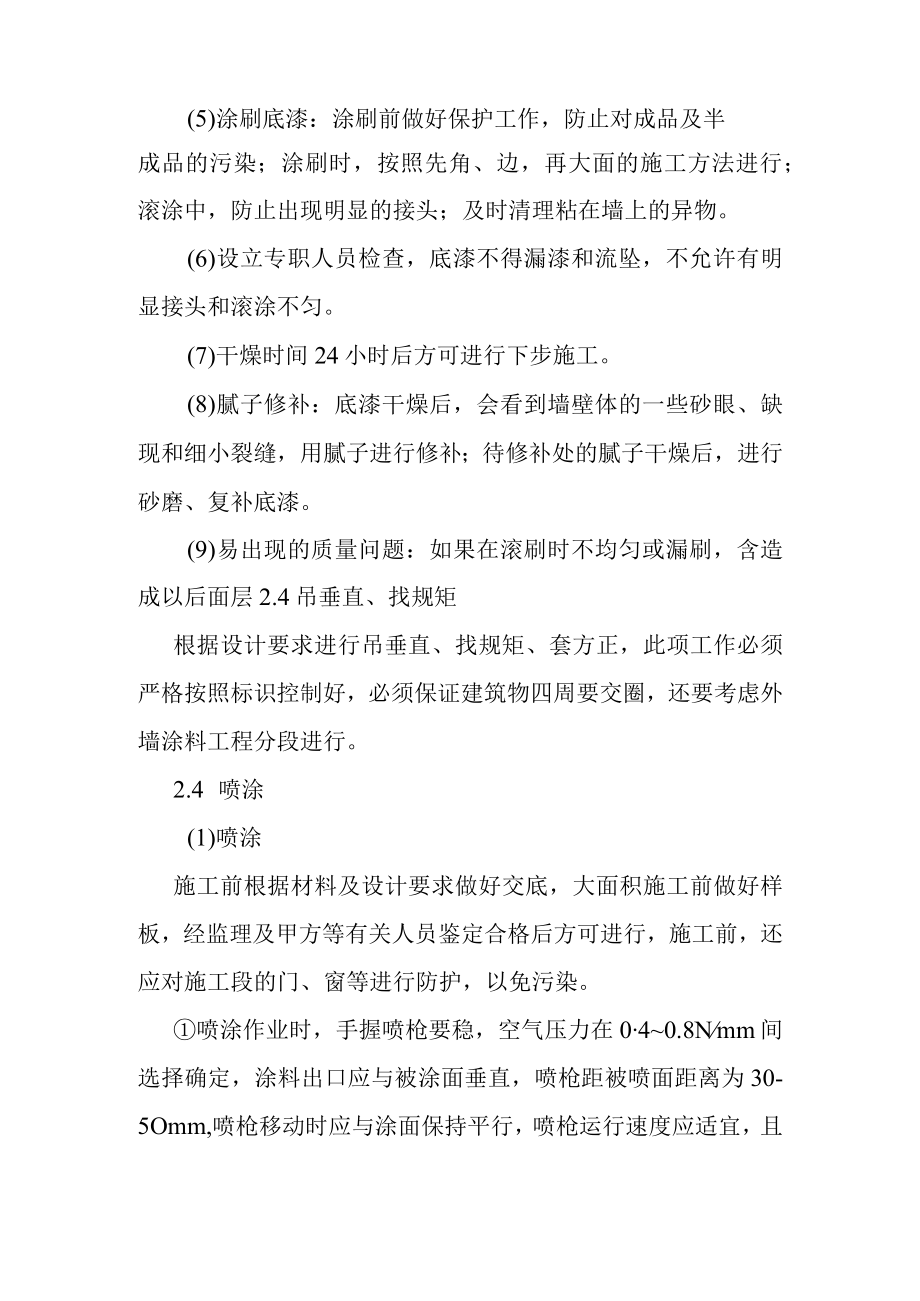

3、头处不易打磨的地方重点砂磨;清理墙面浮粉和灰尘,以利下道工序的进行。2.3 底漆施工待腻子层充分干燥固化后,滚涂底漆一遍,要求涂刷均匀,绝不可有漏涂现象,底漆施工时禁止兑水,确保底漆不受任何污染。(1)所用工具:毛滚。(2)方法:用毛滚粘底漆刷在墙面上。(3)要求:均匀、无漏刷。(4)上底漆前需确认:墙面湿度不大于8%;表面灰尘己清理干净;防止交叉污染;(5)涂刷底漆:涂刷前做好保护工作,防止对成品及半成品的污染;涂刷时,按照先角、边,再大面的施工方法进行;滚涂中,防止出现明显的接头;及时清理粘在墙上的异物。(6)设立专职人员检查,底漆不得漏漆和流坠,不允许有明显接头和滚涂不匀。(7)干燥时间

4、24小时后方可进行下步施工。(8)腻子修补:底漆干燥后,会看到墙壁体的一些砂眼、缺现和细小裂缝,用腻子进行修补;待修补处的腻子干燥后,进行砂磨、复补底漆。(9)易出现的质量问题:如果在滚刷时不均匀或漏刷,含造成以后面层2.4吊垂直、找规矩根据设计要求进行吊垂直、找规矩、套方正,此项工作必须严格按照标识控制好,必须保证建筑物四周要交圈,还要考虑外墙涂料工程分段进行。2.4 喷涂(1)喷涂施工前根据材料及设计要求做好交底,大面积施工前做好样板,经监理及甲方等有关人员鉴定合格后方可进行,施工前,还应对施工段的门、窗等进行防护,以免污染。喷涂作业时,手握喷枪要稳,空气压力在040.8Nmm间选择确定,

5、涂料出口应与被涂面垂直,喷枪距被喷面距离为30-5Omm,喷枪移动时应与涂面保持平行,喷枪运行速度应适宜,且应保持一致。喷枪移动范围直线喷涂70-80Cm后,拐弯180。向后喷涂下一行;喷涂时第一行与第二行的重叠宽度控制在喷涂宽度的1/2-1/3,确保喷涂颗粒厚度均匀一致,喷涂时要连续作业,到分界或阴阳角处再停歇,外墙喷涂一般为二遍。喷涂时应先喷门、窗口附近,再由上往下进行面漆施工,易脏、易污染部位的施工应较后进行,局部喷枪喷涂不到的地方,用油刷、排笔刷涂。喷涂时应分遍成活,前后涂间隔为1-2小时。涂料干燥前,应防止雨淋、尘土沾污和热空气的侵袭。涂膜表面必须达到均匀、无漏底、无针孔、无流挂、无

6、皱纹等不良现象。(2)喷涂施工注意事项喷涂所用的涂料稠度要适中,太稠不便施工,太稀遮盖力差,影响涂层厚度,而且容易流淌,压力应调适当。对于不需喷涂的部分应用纸或其它物体将其遮盖,以免在喷涂过程中受污染。涂层接槎留在分界处或阴角、水落管处,以免出现明显的搭接痕迹。喷涂施工质量要求:涂膜应花纹点均匀,颗粒均匀,不应出现露底、流坠、不显接茬现象。2.5滚涂待喷涂完全干透后,方可滚涂外墙面漆,施工时,使用优质的滚筒依次从左至右或从右至左涂刷,涂刷时按竖向-横向-竖向涂刷均匀,防止辐痕,面涂分两次滚涂,施工时确保滚涂面漆颜色一致。3修整处理施工时,按照随施工随修整的原则,在班前班后和每完成一部分,进行检

7、查,如发现有漏底、透底、流坠等弊病,立即修整和处理,刷面漆之前,一定要清理施工面,用开刀砂纸修补打磨,相邻两遍面漆之间一定要用开刀砂纸修补、打光后在用毛辐子刷,在施工结束后,对不良的局部墙面及时修整,对分割线进行勾缝,勾缝要求匀直,确保墙面整体美观。4注意事项(1)选用涂料的颜色完全一致,发现颜色深浅时应分别堆放、贮存,与设计图纸所用的涂料颜色有差别时,应告知材料和技术人员再作处理。(2)按照规定的用水量进行稀释,稀释后的料在使用前必须充分搅拌均匀,并不得任意加水或其他溶解稀释,其稠度或工作黏度应保证施涂时不流坠、不显刷纹,每次使用完毕后必须将桶盖严,并要求在一个工作班(10小时)内用完。(3

8、)任何一种外墙涂料在施工过程中都不能随意掺水或随意掺加颜料,也不宜在夜间灯光下施工,掺水后,涂层手感会掉粉,掺颜料或在夜间施工,会使涂层色泽不均匀,涂料过稠或过稀时,涂料颜色不符合要求时,均应在生产厂家指导下进行调整。(4)涂料的贮存和施工应符合产品说明书规定的气温条件,涂料储存通常应在5以上、40C以下,阴凉干燥处,避免阳光直晒,如发现已过存放期,必须经检验部门确认未发生变质后,方可使用,应在环境及相对湿度小于85%的条件下施工,涂料调色应由生产厂家完成,以保证该批涂料产品色彩的一致性,外墙涂料不能冒雨施工,预计有雨时应停止施工;风力四级以上时不能进行喷涂施工;涂料的使用时间在涂料贮存期以内

9、。(5)同一面墙必须使用同一批次的面漆,以保证颜色的一致性,施工过程中发现异常,必须及时反馈并停止此道工艺的施工。(6)要防止水分从涂层的背面渗透过来。(7)涂料干燥前,防止雨淋、尘土玷污。(8)在施工过程中,尽量避免涂料污染门窗等不需涂装的部位,万一发生污染,务必在涂料未干之前就抹去。(9)已经施工的墙面如受到脏物污染,可用干净的湿抹布轻轻擦洗,污染严重时应重新涂刷,如果不慎沾上油漆,应在油漆干燥前,用稀释剂将其擦去。5质量标准5.1主控项目(1)外墙涂料的品种、型号和性能均符合设计要求,必须按产品组合配套使用。(2)外墙涂料的颜色、图案符合设计要求。(3)外墙涂料应涂饰均匀、粘结牢固,平整

10、、光泽洁净,分色线顺直清晰,不得漏涂、透底、反锈、起皮和掉粉。(4)各抹灰层之间和抹灰层与涂料层之间必须粘接牢固,无脱层、空鼓和裂缝等缺陷。5.2一般项目(1)刷涂、喷涂、滚涂等表面颜色均匀一致,花纹色点大小疏密均匀、厚薄均匀、无碎点、无卷边、无大面积连花,涂刷无接茬,无漏涂、透底和流坠,喷涂为中花。(2)流水坡向正确,滴水线顺直,滴水槽宽度、深度均不小于IOmm,整齐一致。6成品保护措施(1)施工前将不进行喷涂和滚涂的门窗及墙面、空调板及栏杆、水电管线等遮挡保护好,以防玷污。(2)喷、滚涂完成后,及时用木板、彩条布等将洞口保护好,防止碰撞损坏。(3)拆、翻架子及脚手板,严防碰撞墙面和污染涂层。(4)油工在施工操作时,严禁蹬踩已施工完的部位。注意切勿将油桶涂料污染墙面。(5)涂料干燥前,防止雨淋、尘土污染、熏黑等,如一旦发生,及时进行处理。(6)施涂工具使用完毕后,及时清洗或浸泡在相应溶剂中,以确保下次继续使用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
