土方工程施工.docx

上传人:p** 文档编号:221405 上传时间:2023-04-17 格式:DOCX 页数:4 大小:34.66KB
下载 相关 举报
土方工程施工.docx_第1页
第1页 / 共4页
土方工程施工.docx_第2页
第2页 / 共4页
土方工程施工.docx_第3页
第3页 / 共4页
土方工程施工.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方工程施工.docx》由会员分享,可在线阅读,更多相关《土方工程施工.docx(4页珍藏版)》请在第壹文秘上搜索。

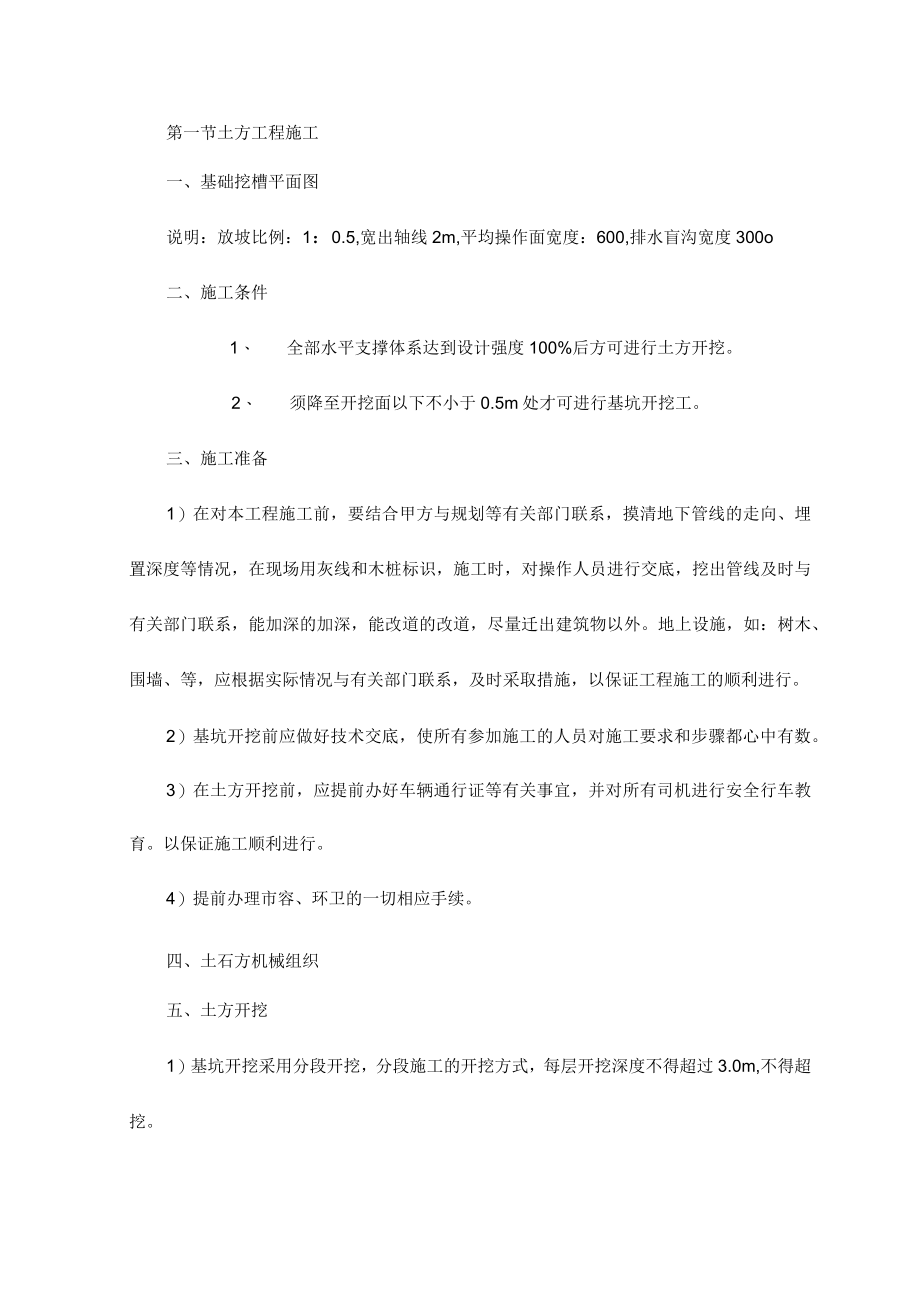

1、第一节土方工程施工一、基础挖槽平面图说明:放坡比例:1:0.5,宽出轴线2m,平均操作面宽度:600,排水盲沟宽度300o二、施工条件1、 全部水平支撑体系达到设计强度100%后方可进行土方开挖。2、 须降至开挖面以下不小于0.5m处才可进行基坑开挖工。三、施工准备1)在对本工程施工前,要结合甲方与规划等有关部门联系,摸清地下管线的走向、埋置深度等情况,在现场用灰线和木桩标识,施工时,对操作人员进行交底,挖出管线及时与有关部门联系,能加深的加深,能改道的改道,尽量迁出建筑物以外。地上设施,如:树木、围墙、等,应根据实际情况与有关部门联系,及时采取措施,以保证工程施工的顺利进行。2)基坑开挖前应

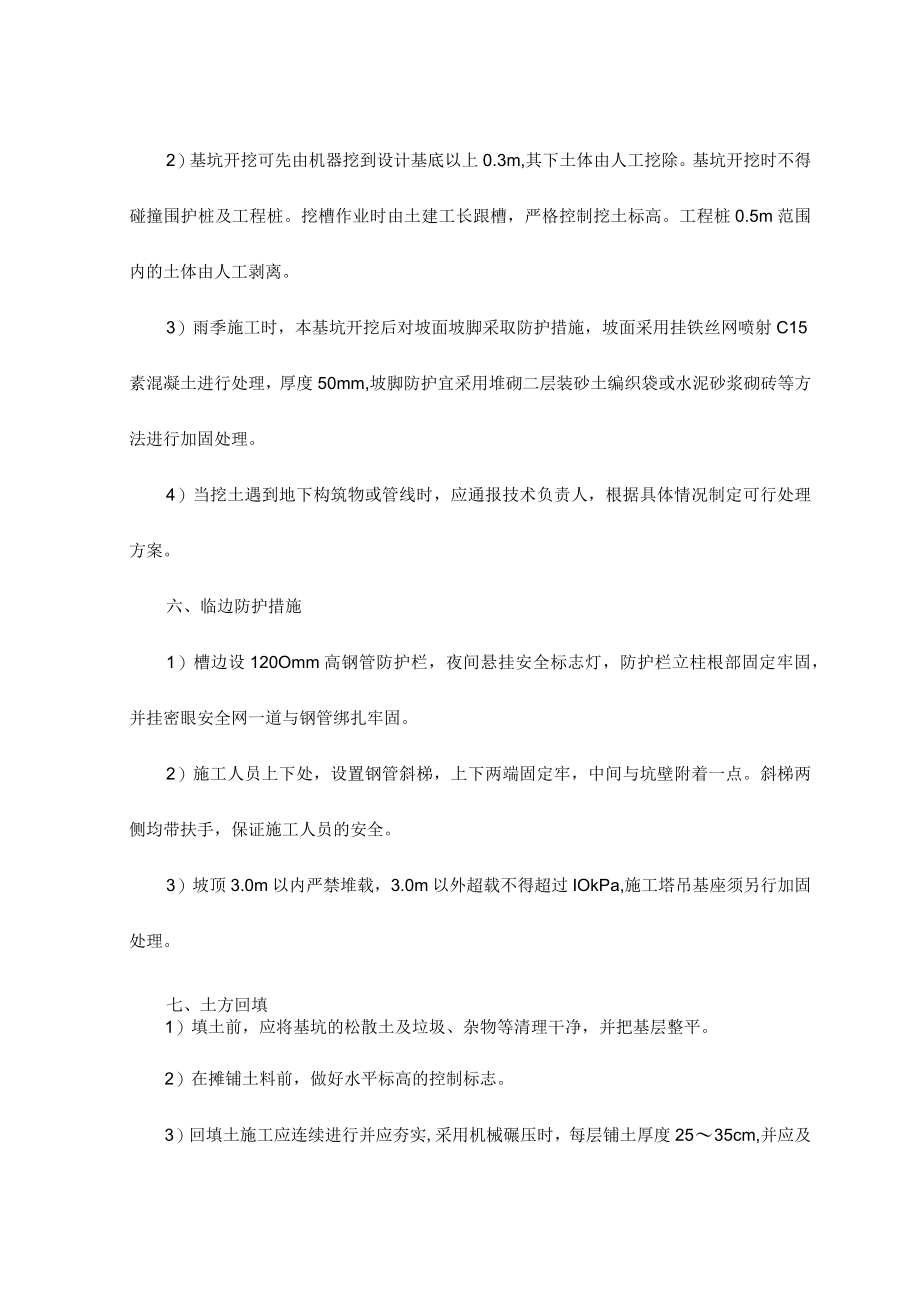

2、做好技术交底,使所有参加施工的人员对施工要求和步骤都心中有数。3)在土方开挖前,应提前办好车辆通行证等有关事宜,并对所有司机进行安全行车教育。以保证施工顺利进行。4)提前办理市容、环卫的一切相应手续。四、土石方机械组织五、土方开挖1)基坑开挖采用分段开挖,分段施工的开挖方式,每层开挖深度不得超过3.0m,不得超挖。2)基坑开挖可先由机器挖到设计基底以上0.3m,其下土体由人工挖除。基坑开挖时不得碰撞围护桩及工程桩。挖槽作业时由土建工长跟槽,严格控制挖土标高。工程桩0.5m范围内的土体由人工剥离。3)雨季施工时,本基坑开挖后对坡面坡脚采取防护措施,坡面采用挂铁丝网喷射C15素混凝土进行处理,厚度

3、50mm,坡脚防护宜采用堆砌二层装砂土编织袋或水泥砂浆砌砖等方法进行加固处理。4)当挖土遇到地下构筑物或管线时,应通报技术负责人,根据具体情况制定可行处理方案。六、临边防护措施1)槽边设120Omm高钢管防护栏,夜间悬挂安全标志灯,防护栏立柱根部固定牢固,并挂密眼安全网一道与钢管绑扎牢固。2)施工人员上下处,设置钢管斜梯,上下两端固定牢,中间与坑壁附着一点。斜梯两侧均带扶手,保证施工人员的安全。3)坡顶3.0m以内严禁堆载,3.0m以外超载不得超过IOkPa,施工塔吊基座须另行加固处理。七、土方回填1)填土前,应将基坑的松散土及垃圾、杂物等清理干净,并把基层整平。2)在摊铺土料前,做好水平标高

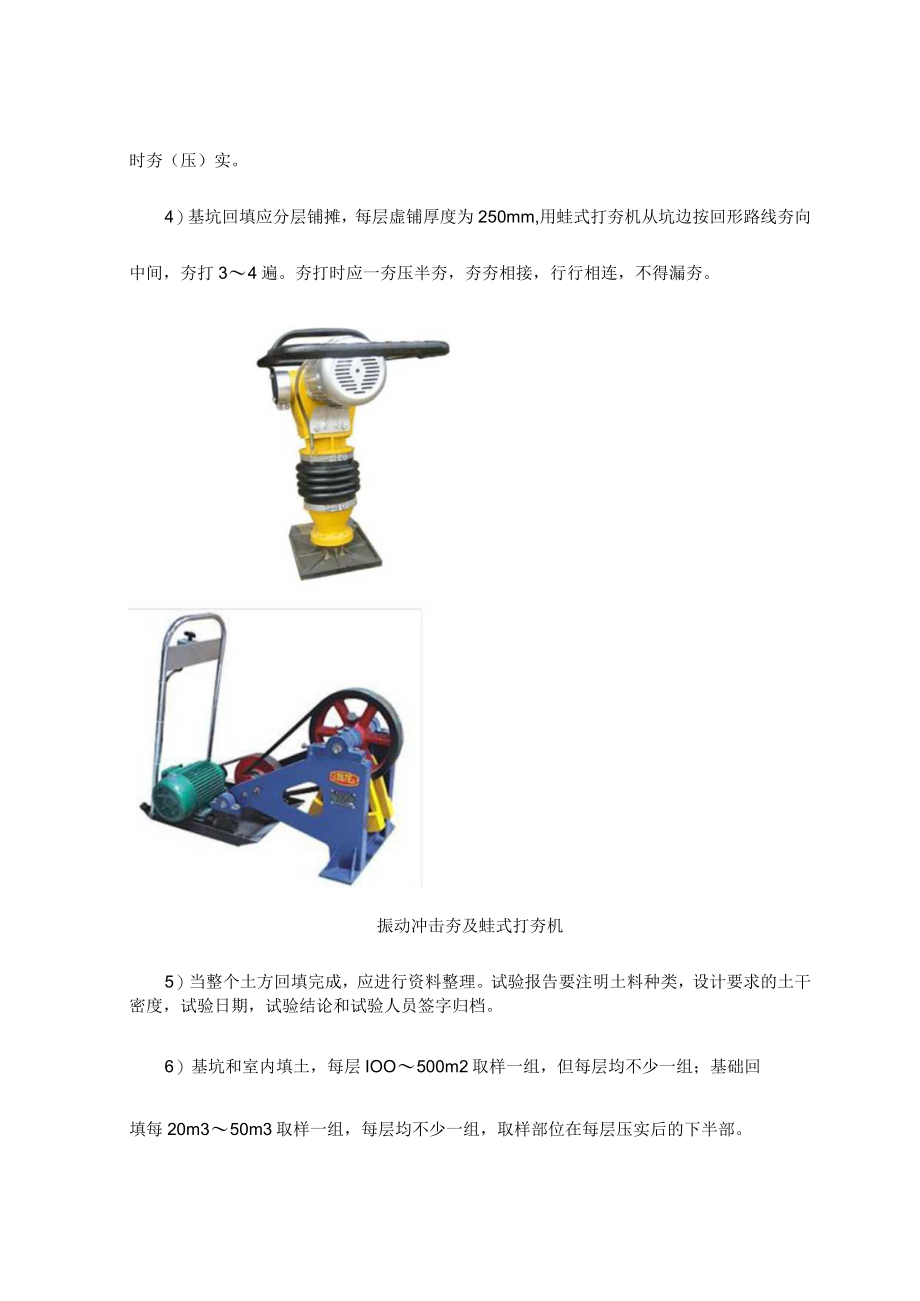

4、的控制标志。3)回填土施工应连续进行并应夯实,采用机械碾压时,每层铺土厚度2535cm,并应及时夯(压)实。4)基坑回填应分层铺摊,每层虚铺厚度为250mm,用蛙式打夯机从坑边按回形路线夯向中间,夯打34遍。夯打时应一夯压半夯,夯夯相接,行行相连,不得漏夯。振动冲击夯及蛙式打夯机5)当整个土方回填完成,应进行资料整理。试验报告要注明土料种类,设计要求的土干密度,试验日期,试验结论和试验人员签字归档。6)基坑和室内填土,每层IOO500m2取样一组,但每层均不少一组;基础回填每20m350m3取样一组,每层均不少一组,取样部位在每层压实后的下半部。7)回填土压实后测试土的干密度应100%达到要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
