土方及砂垫层施工方案.docx

上传人:p** 文档编号:221433 上传时间:2023-04-17 格式:DOCX 页数:4 大小:15.92KB
下载 相关 举报
土方及砂垫层施工方案.docx_第1页
第1页 / 共4页
土方及砂垫层施工方案.docx_第2页
第2页 / 共4页
土方及砂垫层施工方案.docx_第3页
第3页 / 共4页
土方及砂垫层施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方及砂垫层施工方案.docx》由会员分享,可在线阅读,更多相关《土方及砂垫层施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

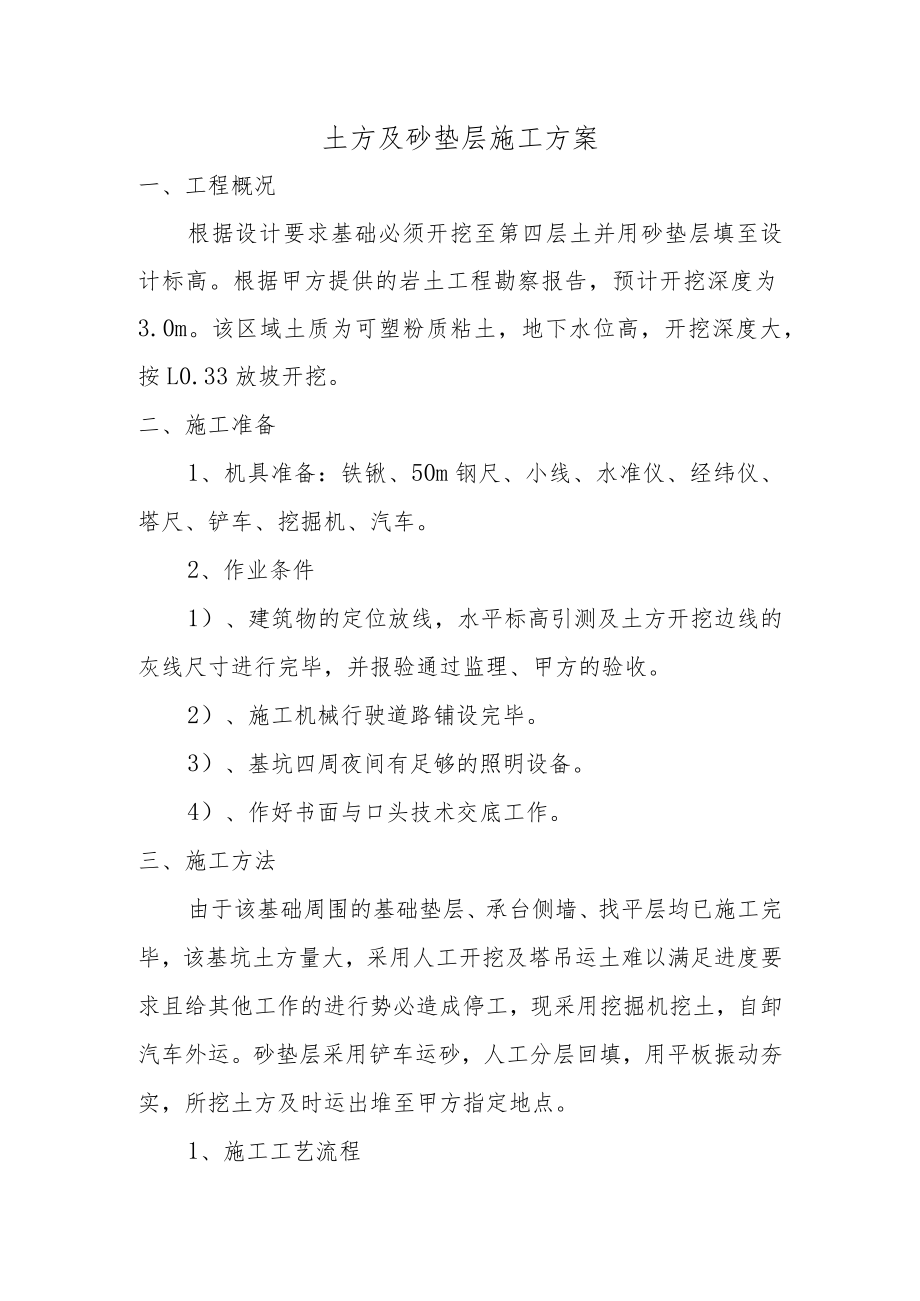

1、某花园一期工程1#楼土方及砂垫层施工方案项目经理:编制:某花园项目部年月日土方及砂垫层施工方案一、工程概况根据设计要求基础必须开挖至第四层土并用砂垫层填至设计标高。根据甲方提供的岩土工程勘察报告,预计开挖深度为3.0m。该区域土质为可塑粉质粘土,地下水位高,开挖深度大,按L0.33放坡开挖。二、施工准备1、机具准备:铁锹、50m钢尺、小线、水准仪、经纬仪、塔尺、铲车、挖掘机、汽车。2、作业条件1)、建筑物的定位放线,水平标高引测及土方开挖边线的灰线尺寸进行完毕,并报验通过监理、甲方的验收。2)、施工机械行驶道路铺设完毕。3)、基坑四周夜间有足够的照明设备。4)、作好书面与口头技术交底工作。三、

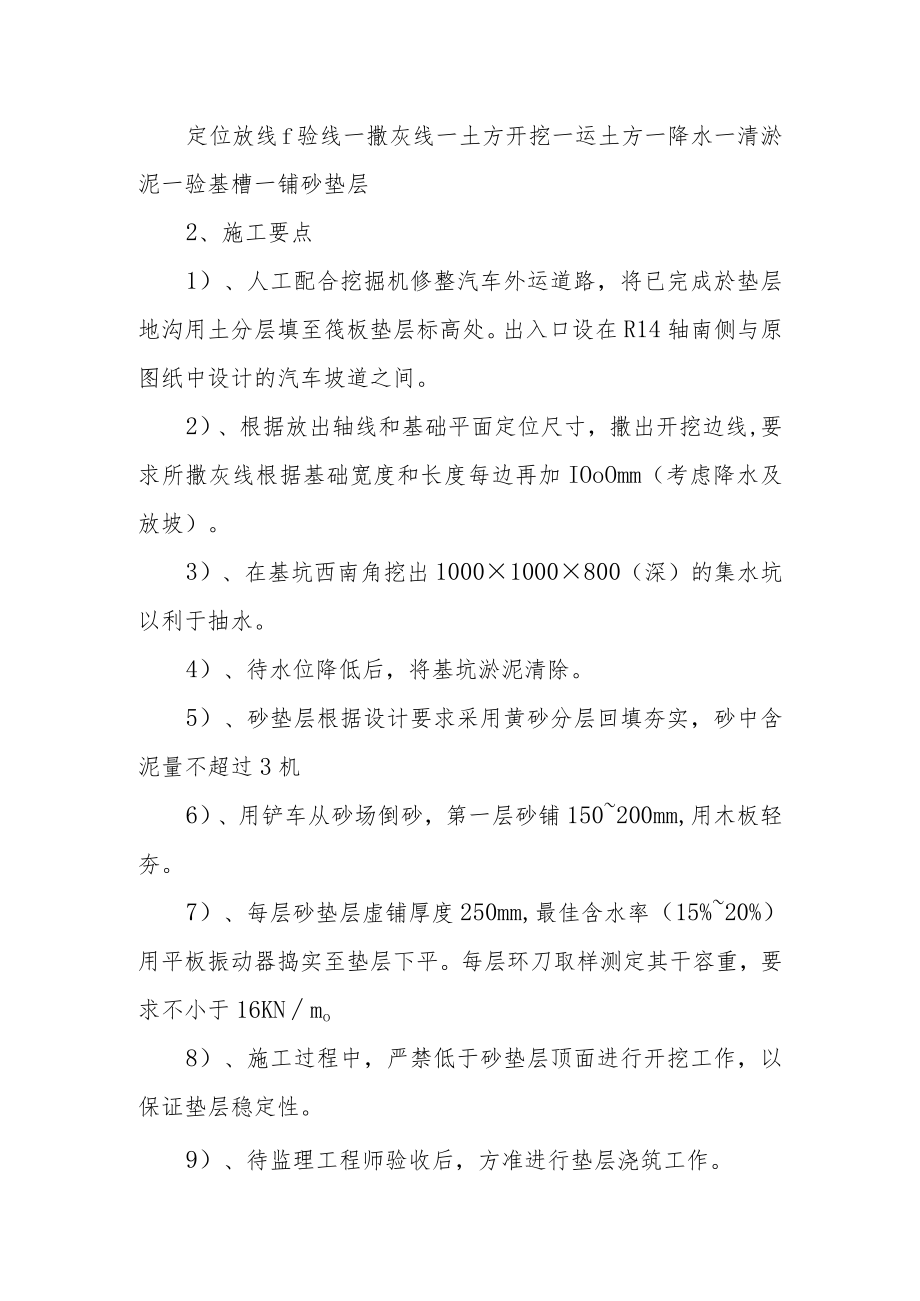

2、施工方法由于该基础周围的基础垫层、承台侧墙、找平层均已施工完毕,该基坑土方量大,采用人工开挖及塔吊运土难以满足进度要求且给其他工作的进行势必造成停工,现采用挖掘机挖土,自卸汽车外运。砂垫层采用铲车运砂,人工分层回填,用平板振动夯实,所挖土方及时运出堆至甲方指定地点。1、施工工艺流程定位放线f验线一撒灰线一土方开挖一运土方一降水一清淤泥一验基槽一铺砂垫层2、施工要点1)、人工配合挖掘机修整汽车外运道路,将已完成於垫层地沟用土分层填至筏板垫层标高处。出入口设在R14轴南侧与原图纸中设计的汽车坡道之间。2)、根据放出轴线和基础平面定位尺寸,撒出开挖边线,要求所撒灰线根据基础宽度和长度每边再加IOoO

3、mm(考虑降水及放坡)。3)、在基坑西南角挖出10001000800(深)的集水坑以利于抽水。4)、待水位降低后,将基坑淤泥清除。5)、砂垫层根据设计要求采用黄砂分层回填夯实,砂中含泥量不超过3机6)、用铲车从砂场倒砂,第一层砂铺150200mm,用木板轻夯。7)、每层砂垫层虚铺厚度250mm,最佳含水率(15%20%)用平板振动器捣实至垫层下平。每层环刀取样测定其干容重,要求不小于16KNmo8)、施工过程中,严禁低于砂垫层顶面进行开挖工作,以保证垫层稳定性。9)、待监理工程师验收后,方准进行垫层浇筑工作。四、质量保证措施1、根据工程量,定额工日备足劳动力,选择施工机械。2、准备好防雨材料,准备1502花雨布及两台抽水泵。3、派专人负责现场的施工管理工作。4、作好土方开挖及砂垫层施工的书面交底及口头交底工作,将质量标准和要求落实到参与施工的每个工人。五、安全保证措施1、进入施工场地严禁穿拖鞋,并戴好安全帽。2、夜间施工,配备足够的照明设施。3、将车辆行驶路线上的基槽用土回填密实。4、运土车辆的运行要有专人负责指挥,统一协调。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
