城市市政工程人行道湿铺.docx

上传人:p** 文档编号:221863 上传时间:2023-04-17 格式:DOCX 页数:7 大小:21.70KB
下载 相关 举报
城市市政工程人行道湿铺.docx_第1页
第1页 / 共7页
城市市政工程人行道湿铺.docx_第2页
第2页 / 共7页
城市市政工程人行道湿铺.docx_第3页
第3页 / 共7页
城市市政工程人行道湿铺.docx_第4页
第4页 / 共7页
城市市政工程人行道湿铺.docx_第5页
第5页 / 共7页
城市市政工程人行道湿铺.docx_第6页
第6页 / 共7页
城市市政工程人行道湿铺.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《城市市政工程人行道湿铺.docx》由会员分享,可在线阅读,更多相关《城市市政工程人行道湿铺.docx(7页珍藏版)》请在第壹文秘上搜索。

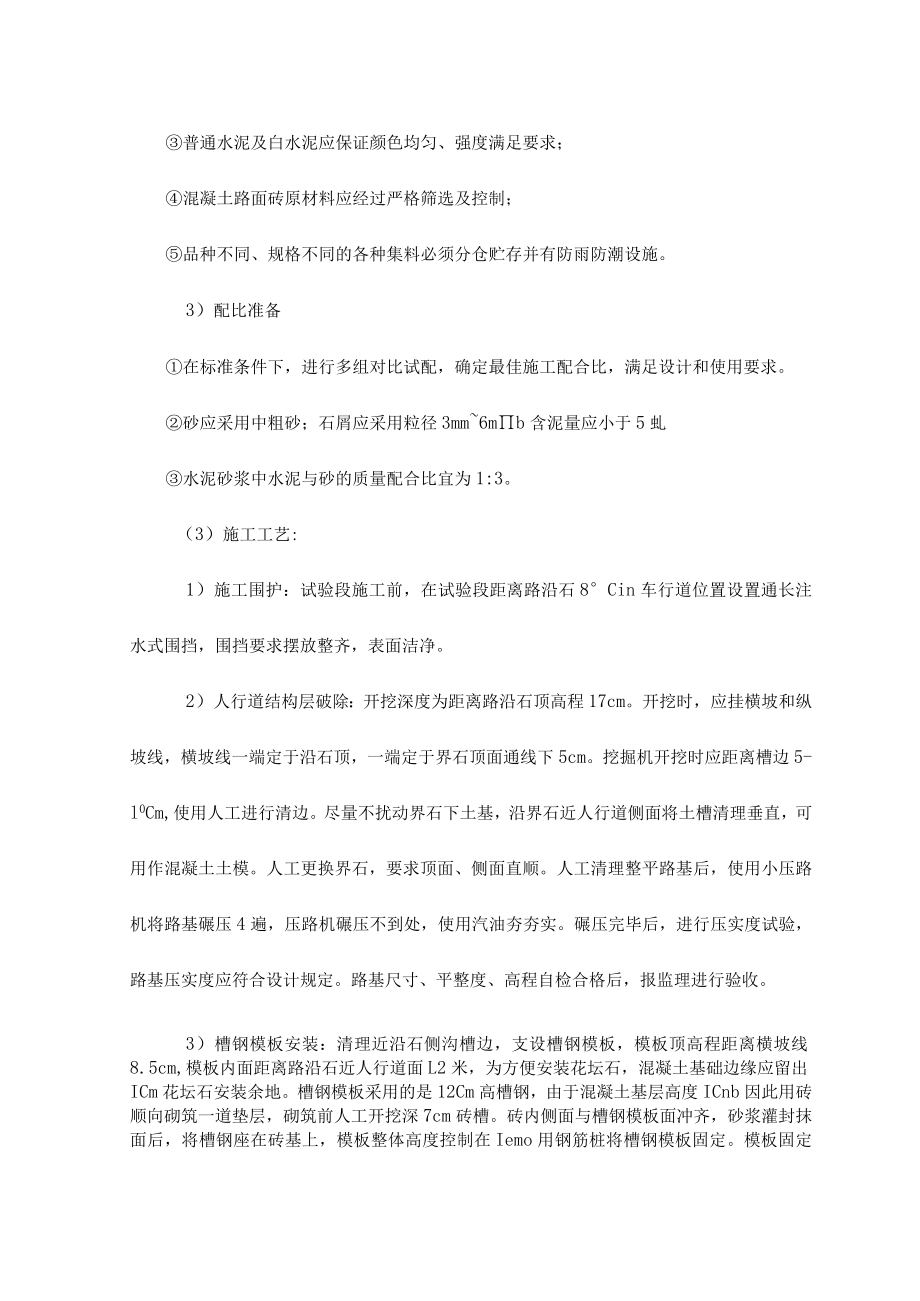

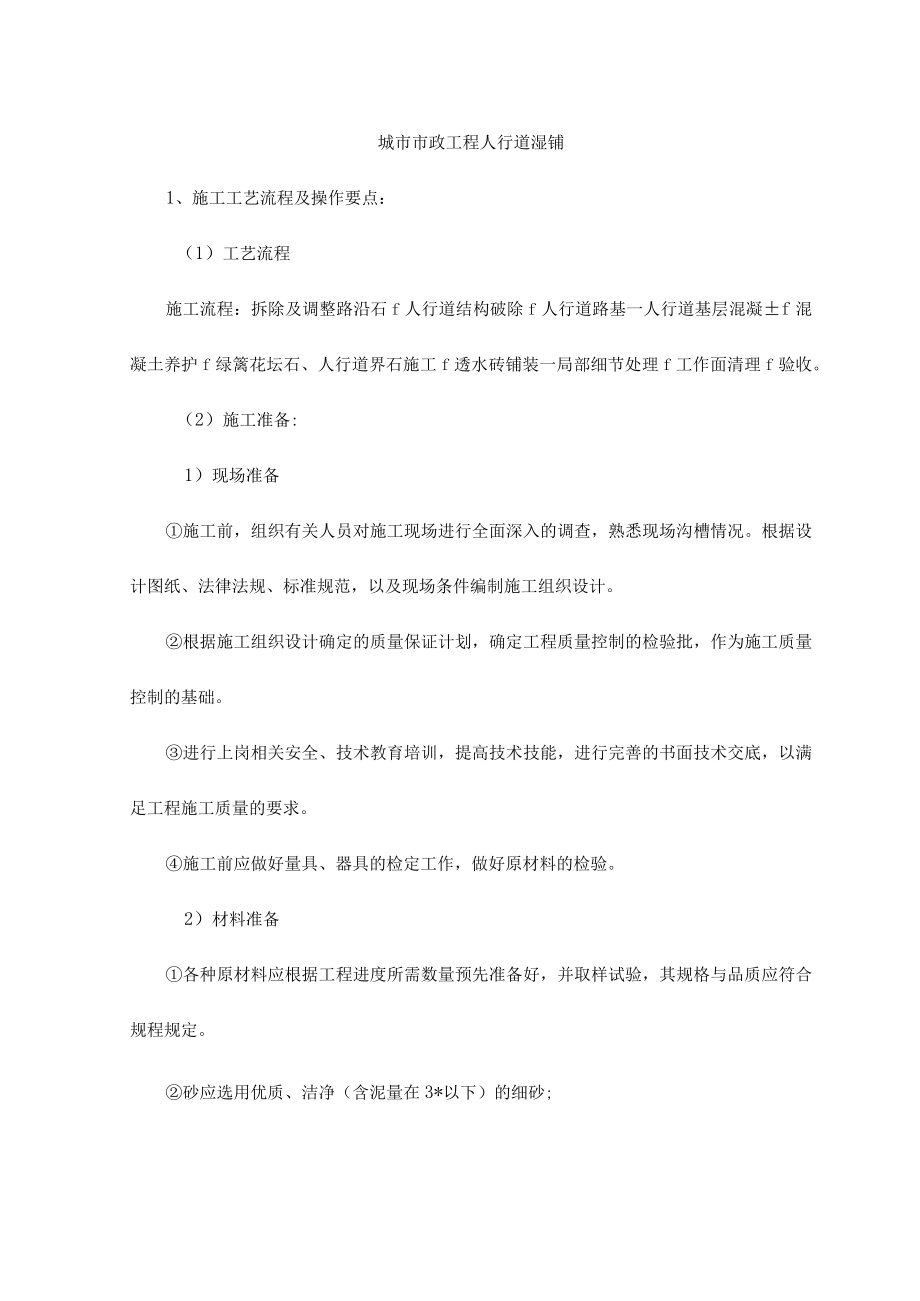

1、城市市政工程人行道湿铺1、施工工艺流程及操作要点:(1)工艺流程施工流程:拆除及调整路沿石f人行道结构破除f人行道路基一人行道基层混凝f混凝土养护f绿篱花坛石、人行道界石施工f透水砖铺装一局部细节处理f工作面清理f验收。(2)施工准备:1)现场准备施工前,组织有关人员对施工现场进行全面深入的调查,熟悉现场沟槽情况。根据设计图纸、法律法规、标准规范,以及现场条件编制施工组织设计。根据施工组织设计确定的质量保证计划,确定工程质量控制的检验批,作为施工质量控制的基础。进行上岗相关安全、技术教育培训,提高技术技能,进行完善的书面技术交底,以满足工程施工质量的要求。施工前应做好量具、器具的检定工作,做好

2、原材料的检验。2)材料准备各种原材料应根据工程进度所需数量预先准备好,并取样试验,其规格与品质应符合规程规定。砂应选用优质、洁净(含泥量在3*以下)的细砂;普通水泥及白水泥应保证颜色均匀、强度满足要求;混凝土路面砖原材料应经过严格筛选及控制;品种不同、规格不同的各种集料必须分仓贮存并有防雨防潮设施。3)配比准备在标准条件下,进行多组对比试配,确定最佳施工配合比,满足设计和使用要求。砂应采用中粗砂;石屑应采用粒径3mm6mb含泥量应小于5虬水泥砂浆中水泥与砂的质量配合比宜为1:3。(3)施工工艺:1)施工围护:试验段施工前,在试验段距离路沿石8Cin车行道位置设置通长注水式围挡,围挡要求摆放整齐

3、,表面洁净。2)人行道结构层破除:开挖深度为距离路沿石顶高程17cm。开挖时,应挂横坡和纵坡线,横坡线一端定于沿石顶,一端定于界石顶面通线下5cm。挖掘机开挖时应距离槽边5-l0Cm,使用人工进行清边。尽量不扰动界石下土基,沿界石近人行道侧面将土槽清理垂直,可用作混凝土土模。人工更换界石,要求顶面、侧面直顺。人工清理整平路基后,使用小压路机将路基碾压4遍,压路机碾压不到处,使用汽油夯夯实。碾压完毕后,进行压实度试验,路基压实度应符合设计规定。路基尺寸、平整度、高程自检合格后,报监理进行验收。3)槽钢模板安装:清理近沿石侧沟槽边,支设槽钢模板,模板顶高程距离横坡线8.5cm,模板内面距离路沿石近

4、人行道面L2米,为方便安装花坛石,混凝土基础边缘应留出ICm花坛石安装余地。槽钢模板采用的是12Cm高槽钢,由于混凝土基层高度ICnb因此用砖顺向砌筑一道垫层,砌筑前人工开挖深7cm砖槽。砖内侧面与槽钢模板面冲齐,砂浆灌封抹面后,将槽钢座在砖基上,模板整体高度控制在Iemo用钢筋桩将槽钢模板固定。模板固定后,进行测量复核,检验基层距离路沿石尺寸及结构尺寸是否满足要求。自检后进行监理报验。4)混凝土基层浇筑:使用C20商品混凝土进行基层浇筑。混凝土进场时应具备出场合格证、检验报告和开盘鉴定。进场后,立即进行坍落度试验,并制作试块。坍落度应控制在1416之间。试块共需制作3组,2组标准养护试块,1

5、组自然养护试块。视施工条件,可采用3米流槽或翻斗车进行混凝土运输。将混凝土罐车停放于小路口上,使用翻斗车进行运输。混凝土坍落度控制于14-16。浇注至路槽中后,使用振动梁进行振动及抹平。用振捣棒将边缘槽钢进行振捣。振捣时注意振捣均匀,振捣时间不宜过长。在混凝土浇筑过程中,随时进行高程及尺寸检验,防止鼓模及漏浆。5)混凝土基层需设置施工缝,每隔5米设置1道横向缩缝,切缝宽度3m-8,切缝深度25mm-30mm;胀缝宽度20mm,每75m设置一道胀缝。混凝土浇筑完毕后,覆盖塑料薄膜进行养护。近期夜间温度较低,塑料薄膜上覆盖毛毡进行保温,防止混凝土上冻,对质量产生消极影响。6)混凝土模板拆除:混凝土

6、养护24小时,可拆除模板。拆模时应注意不得损坏混凝土边缘。拆模后,可进行绿化单位花坛石施工。7)人行道铺装:花坛石安装完毕后,可进行人行道道板铺装。铺装时,应从花坛石边向界石方向顺序铺装。人行道铺装应以按照原地貌坡度为主,如因现状坡度存在积水、反坡等现象,则应特别处治。拉线铺装,在花坛石边及界石边根据设计标高顺向挂2道施工线,长度20米,边线内挂线加密,每2Cm(一块板)一道,作为顺向控制线。每隔3米横向布设施工线进行高程控制,形成网格状控制体系。缝宽控制,每相邻2块板铺装前,采用2mm厚垫片进行隔挡。平整度控制,采用3m直尺逐段进行检测,对不合格段立即进行返工处理。边角处理,为保证人行道铺装

7、完成后与周边设施协调一致,要求道板与设施衔接处,提前进行尺寸计算,在施工现场防尘棚内用无齿锯切割异形道板进行安装。8)成品保护:道板铺装完成后应做好成品保护,避免行人、车辆对已完成人行道造成破坏。2、人工、材料与设备(1)建议人工组合:施工人员分为3个工作组,第1组负责人行道基础整平、碾压。第2组负责基层混凝土浇筑,养护。第3组负责人行道板铺设。第1组人员安排:操作配合挖机工2人,边角清理工人2人。共4人。第2组人员安排:混凝土操作工2人,边角清理工人2人。共4人。第3组人员安排:透水前铺设操作工3人,边角清理工人2人。共5人。(2)材料:水泥及砂:根据现场工程量,跟材料厂上报材料计划,并确定

8、到场时间。商品混凝土:根据现场工程量,跟材料厂上报材料计划,并确定到场时间。(3)参考机械、机具:1)施工设备:80型挖掘机:用于人行道基础整平。1吨压路机一台:用于人行道基础碾压。IOT自卸车:根据工程量,合理安排自卸车,将沟槽开挖土方、产生垃圾外运。50型装载机1台:用于装卸土石、垃圾清运。其他工具:大锤1个,小推车2辆,铁锹5把,镐头2把,扫帚2把,胶皮锤。2)试验检测设备:取料筒2个,灌砂桶1套、施工线若干。3、质量控制:(1)水泥及砂质量控制要点:1)把握好原材料进料关,不合格的材料严禁进入施工现场,并对材料的数量进行核实记录,加以控制。2)严格控制砂浆拌合时间及配合比,设置专人对砂

9、浆强度做跟踪检测,砂浆试块的留置、养护及评定需要专人专检。3)在人行道铺设过程中,必须安排专人及时对边角进行清理,并及时调整石材板平整度,避免薄弱点的出现。4)基础整平一定将原有基层挠动部分人工配合机械清理干净。(2)工序流程控制要点:1)严格按照规范进行施工,并按照本工法工序流程进行施工。2)加强对技术人员和工人进行岗前培训,坚决执行上岗培训制。培养锻炼一批责任心强、技术能力强的人行道铺设施工人员。(3)质量控制标准人行道铺装允许偏差项目规定值允许偏差检验频率检验方法范围点数平整度(mm)720m1用3米直尺和塞尺连续量2尺,取较大值横坡(%)0.3%且不反坡20m1用水准仪量测井框与面层高

10、差(m)3每座1十字法,用直尺和塞尺量,取最大值相邻块高差(mm)光面W0.5,毛面220m1用钢尺量纵缝直顺(mm)540m1用20米线和钢尺量横缝直顺(mm)320m1沿路宽用线和钢尺量与侧石顶面高差(mm)420m1用钢尺量接缝宽度(mm)2(4)安全措施1)必须严格按照各种机械的操作规程操作,不得违章操作。严禁酒后操作机械设备。2)施工车辆应遵守交通规定,驾驶员应持证上岗。3)必须严格执行工作前的检查制度、工作中的观察制度和工作后的检查保养制度,严禁机械带病运转或机械超负荷运转。4)施工人员进入施工场地,应按规定佩戴安全帽,穿反光背心。5)施工人员应按照操作手册进行各种机具的使用。(5)环保措施D施工中所用的车辆、风镉等噪音较大的机械机具在夜间10点后尽量不使用,避免噪音过大对周边居民产生影响。2)施工时严禁将水泥砂浆等材料直接卸至原有乱面上,防止路面污染。3)垃圾应随挖、随装,及时外运,施工完毕后将施工范围打扫干净。4)文明作业,减少环境污染及对居民的干扰,避免发生地方矛盾。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 市政工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
