《基坑开挖方案.docx》由会员分享,可在线阅读,更多相关《基坑开挖方案.docx(6页珍藏版)》请在第壹文秘上搜索。
1、一、基坑开挖方案开挖方式:采用机械放坡大开挖。放坡比例:1:0.5工作面宽度:0.6m人工清槽底厚度:15Omln基坑排水:采用明沟集水井排水,基坑周边设置300X300排水明沟,均布01m集水井。第二节土方工程一、施工准备土方开挖前,应根据甲方提供的图纸了解地下管线等障碍物的位置,将施工区域内的地上、地下障碍物清除和处理完毕。建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。做好排水准备,备好水泵,胶管等,在施工区域内,要挖临时性排水沟。夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标

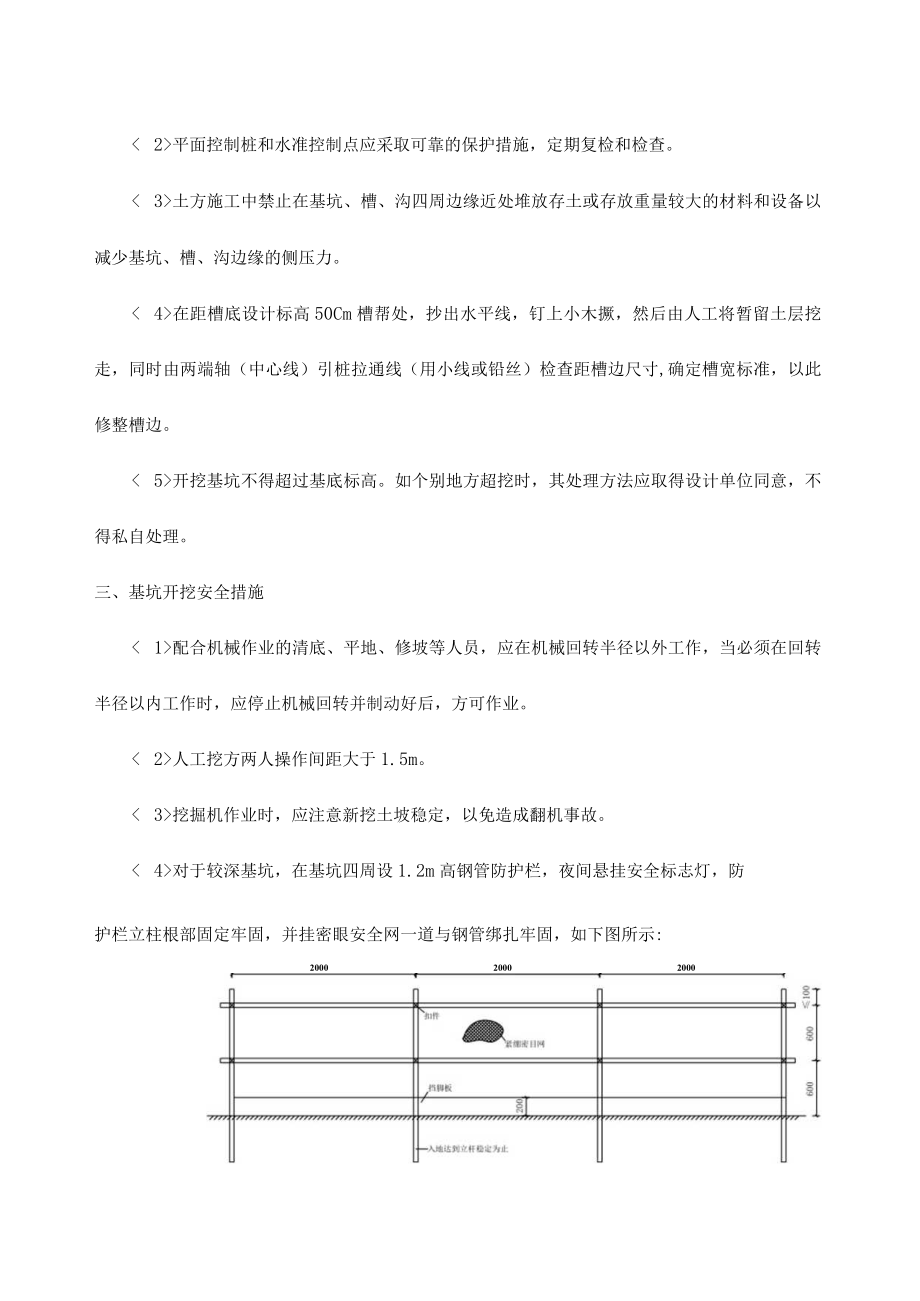

2、志。熟悉图纸,做好技术交底。二、土方开挖施工要点挖槽作业时由土建工长跟槽,严格控制挖土标高,并预先指示出基坑内的工程桩位置和标高防止扰动工程桩。平面控制桩和水准控制点应采取可靠的保护措施,定期复检和检查。土方施工中禁止在基坑、槽、沟四周边缘近处堆放存土或存放重量较大的材料和设备以减少基坑、槽、沟边缘的侧压力。在距槽底设计标高50Cm槽帮处,抄出水平线,钉上小木撅,然后由人工将暂留土层挖走,同时由两端轴(中心线)引桩拉通线(用小线或铅丝)检查距槽边尺寸,确定槽宽标准,以此修整槽边。开挖基坑不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位同意,不得私自处理。三、基坑开挖安全措施配合机械
3、作业的清底、平地、修坡等人员,应在机械回转半径以外工作,当必须在回转半径以内工作时,应停止机械回转并制动好后,方可作业。人工挖方两人操作间距大于1.5m。挖掘机作业时,应注意新挖土坡稳定,以免造成翻机事故。对于较深基坑,在基坑四周设1.2m高钢管防护栏,夜间悬挂安全标志灯,防护栏立柱根部固定牢固,并挂密眼安全网一道与钢管绑扎牢固,如下图所示:200020002000四、土方回填填土前,应将基坑的松散土及垃圾、杂物等清理干净,并把基层整平。在摊铺土料前,做好水平标高的控制标志。回填土施工应连续进行并应夯实,采用机械碾压时,每层铺土厚度2535cm,并应及时夯(压)实。基坑回填应分层铺摊,每层虚铺
4、厚度为250mm,用蛙式打夯机从坑边按回形路线夯向中间,夯打34遍。夯打时应一夯压半夯,夯夯相接,行行相连,不得漏夯。当整个土方回填完成,应进行资料整理。试验报告要注明土料种类,设计要求的土干密度,试验日期,试验结论和试验人员签字归档。基坑和室内填土,每层10050(2取样一组,但每层均不少一组;基础回填每20m350?取样一组,每层均不少一组,取样部位在每层压实后的下半部。回填土压实后测试土的干密度应100%达到要求。4、土方开挖方案天津地铁6号线工程土建施工第12合同段天泰路站,为地下二层现浇钢筋混凝土结构,工程整体采用明挖顺做法施工。围护结构采用地连墙加钢筋混凝土内支撑、钢支撑的支护形式
5、。天泰路车站标准段设置三道钢筋混凝土支撑,端头井处设置前三道为钢筋混凝土支撑,第四道为钢支撑;支撑随土方开挖进程进行施工,随主体结构施工进程及时拆除。考虑到工期要求,结合实际划定的施工场地作业条件及道路交通组织,挖土总体方案按照“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则进行作业。第二章4.1、开挖前的准备工作第一节4.L1、场地布置本工程在进场以后,清除施工场地内范围内障碍物和建筑垃圾,平整场地完毕后进行全面硬化或绿化,同时整修施工道路保障交通畅通,施工临时用水、用电已经接通。满足开挖施工的基本条件。围护结构施工前为满足大型机械设备的地基承载力要求,将整体施工场区进行硬化,硬化标准为:底
6、层双向12200钢筋、C25混凝土,20Cnl厚,满足土方施工机械设备对地面强度的要求。场地内设置3%。排水坡,控制好标高,做到场内排水畅通,无积水现象。并根据场地所处地段,在场内设置沉淀池,沉淀池与洗车槽相连,场内施工及生活污水经沉淀后排入邻近市政污水管道。第二节4.1.2.基坑降水检查井点降水效果、地基加固龄期和现场排水基坑开挖前,应检查井点降水效果。当井点降水持续20天以上,方可进行基坑开挖施工。基坑分段分层开挖时,要保证基坑内降水井中的水位处于基坑开挖底面标高3m以下,最后一层土地下水位降至坑底Im以下。同时在基坑的内外布置完成排水沟,所有排水沟都与三级沉淀池相连,保证污水全部经过三级
7、沉淀池后排入市政的污水管道中。第三节4.1.3、测量定位一、4.1.3.1、建立测量控制网根据业主提供的交桩资料,组织测量班组对控制网进行复测,对施工区段内有关三角网点、水准网点和中线控制桩点等基本数据进行复测。包括GPS网点、精密导线点、高程控制点等,并及时将复测结果报业主和监理工程师,结果获批准后在施工中采用。在确认地面控制网复测无误后,布设地上施工控制网,利用地上施工控制网对施工区段进行平面定位控制和高程控制,同时通过联系测量将地面施工控制点引入到内部,地下施工由出土口向下利用精密投点仪提供地面下测量基准网,并随着土方的向下开挖施工,在内陆续建立其它测量控制点。整个施工过程中定期对地上施
8、工控制网及内测量基准网进行检验复核。二、4.1.3.2、施工控制测量成果的检查和检测根据设计人员提供的基本数据测量资料精确地测定建筑物的位置,进行放样和全部测量数据的计算工作。应在放测前10天将有关施工测量的意见报告报送监理工程师审批。包括施测方法和计算方法、操作规程、观测仪器设备的配置和测量专业人员的设置等。要保护和保存好本合同范围内全部三角网点、水准网点和自己布设的控制点,使之容易进入和通视,防止移动和损坏。三、4.1.3.3、土方施工测量工作地面施工高程测量以二级水准点为基准点,采用常规方法控制标高。土方开挖施工主要包括车站内施工的控制导线测量、水准控制测量、开挖面定向测量等,在施工过程
9、中及时纠正土方开挖偏差。第四节4.1.4、技术准备工作土方开挖前,项目部技术人员将图纸会审内容、设计图纸中规定的施工方法、工程质量目标和工期要求并对专业施工进行前期图纸交底及工程情况研究。项目部技术人员在土方开挖施工前.,对该分项工程施工要点、注意事项、检验批划分和质量预控目标向施工人员进行分项工程技术交底。各分项工程技术交底不少于3份,项目部技术负责人、施工队负责人各一份,存档一份。在进行施工技术交底的同时,做好安全技术交底,并要求接收对象全员签字。安全技术交底要全面、有针对性,符合有关安全技术操作规程的规定,内容要全面准确。安全交底后,项目技术负责人、安全员、班组长要对安全交底的落实情况进
10、行检查和监督、督促操作工人严格按照交底要求施工,制止违章作业现象发生。第五节4.1.5、开挖前围护结构检测在基坑开挖前,委托有相应资质的检测单位对地下连续墙隔水效果进行检测,主要检测地连墙接缝渗漏水情况,检测合格后组织基坑开挖,如检测发现地连墙存在问题,立即进行处理,合格后再进行基坑开挖。按建筑基坑支护技术规程要求对地连墙墙身混凝土质量进行检测,主要检测地下连续墙墙身完整性,判别墙身缺陷程度及其所在位置。地下连续墙采用超声波透射法检测墙身结构质量,检测槽段数应不少于总槽段数的20%,且应不少于3个槽段。为了控制地连墙竖向沉降量,以提高地连墙的竖向承载力,每幅地连墙设置二根墙底注浆管,注浆管深度大于槽底0.5m,每根注浆管加固土体注浆量不小于2m:实际注浆量根据现场实验结果确定。墙底注浆在基坑开挖前全部完成。
