《外墙面贴砖作业指导书.docx》由会员分享,可在线阅读,更多相关《外墙面贴砖作业指导书.docx(4页珍藏版)》请在第壹文秘上搜索。

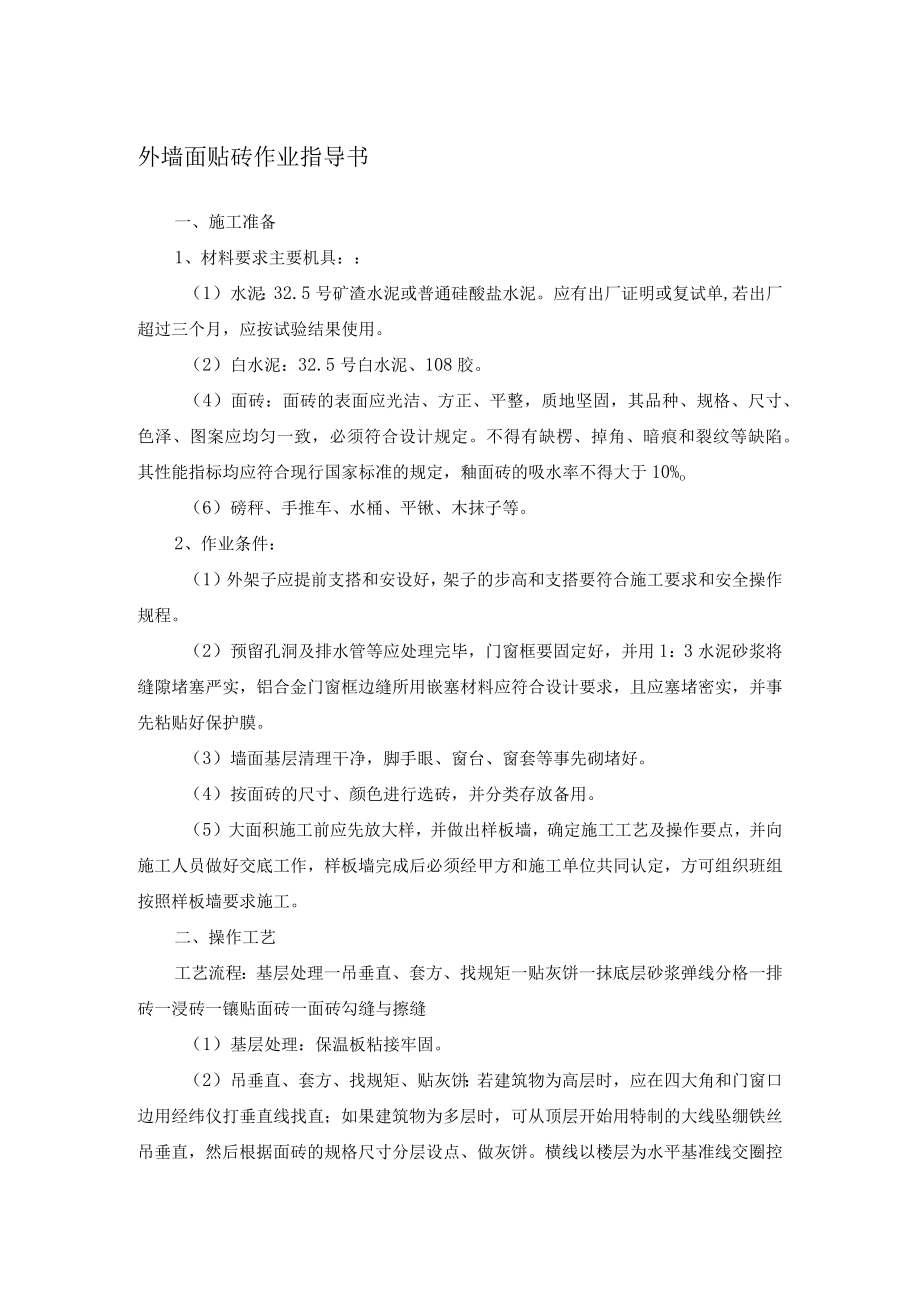

1、外墙面贴砖作业指导书一、施工准备1、材料要求主要机具:(1)水泥:32.5号矿渣水泥或普通硅酸盐水泥。应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。(2)白水泥:32.5号白水泥、108胶。(4)面砖:面砖的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。不得有缺楞、掉角、暗痕和裂纹等缺陷。其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%o(6)磅秤、手推车、水桶、平锹、木抹子等。2、作业条件:(1)外架子应提前支搭和安设好,架子的步高和支搭要符合施工要求和安全操作规程。(2)预留孔洞及排水管等应处理完毕,门窗框要固定
2、好,并用1:3水泥砂浆将缝隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。(3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。(4)按面砖的尺寸、颜色进行选砖,并分类存放备用。(5)大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作,样板墙完成后必须经甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。二、操作工艺工艺流程:基层处理一吊垂直、套方、找规矩一贴灰饼一抹底层砂浆弹线分格一排砖一浸砖一镶贴面砖一面砖勾缝与擦缝(1)基层处理:保温板粘接牢固。(2)吊垂直、套方、找规矩、贴灰饼:若建筑物为高层时,应在四

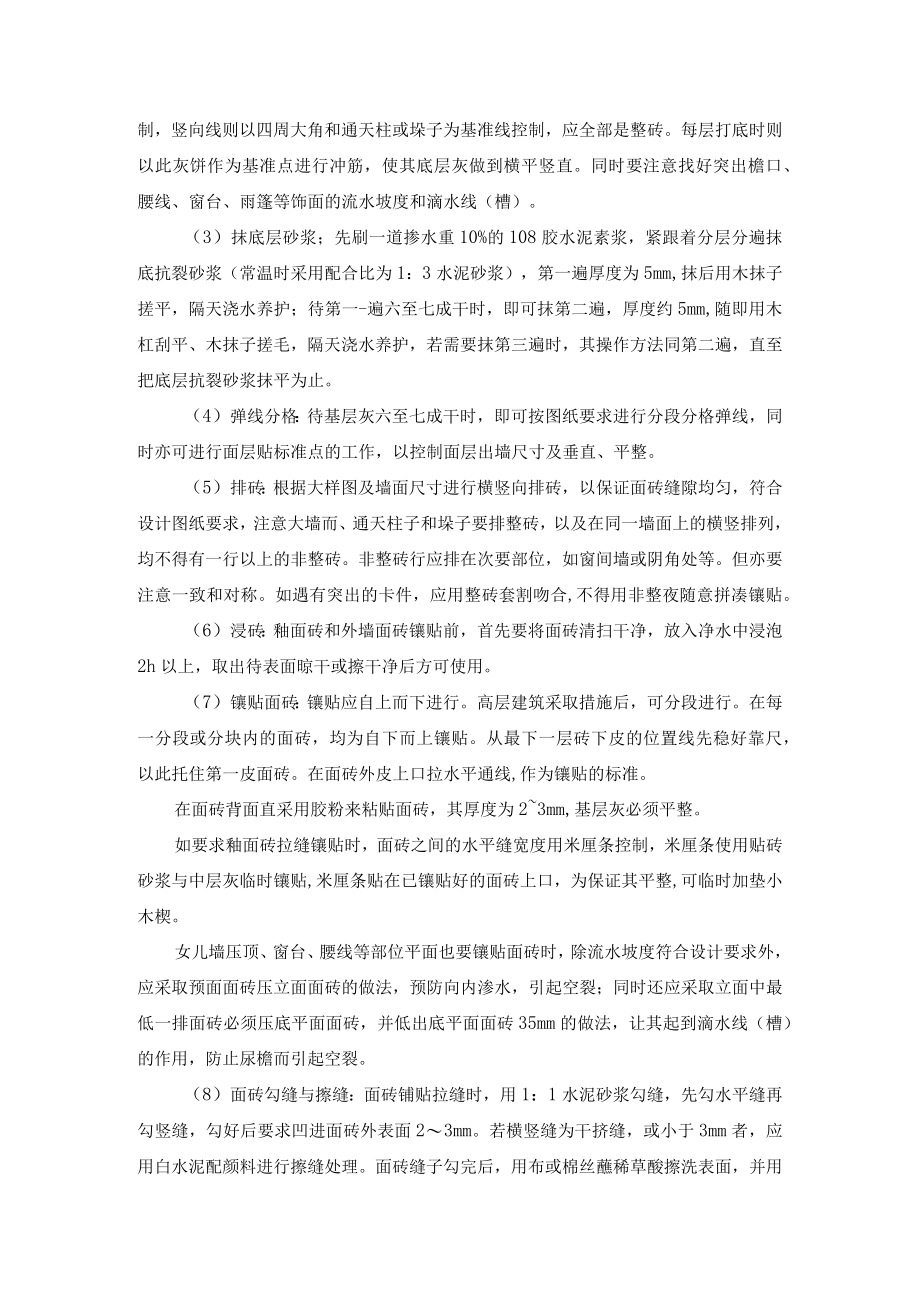

3、大角和门窗口边用经纬仪打垂直线找直;如果建筑物为多层时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点、做灰饼。横线以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。(3)抹底层砂浆;先刷一道掺水重10%的108胶水泥素浆,紧跟着分层分遍抹底抗裂砂浆(常温时采用配合比为1:3水泥砂浆),第一遍厚度为5mm,抹后用木抹子搓平,隔天浇水养护;待第一-遍六至七成干时,即可抹第二遍,厚度约5mm,随即用木杠
4、刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层抗裂砂浆抹平为止。(4)弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。(5)排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙而、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但亦要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整夜随意拼凑镶贴。(6)浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净
5、水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。(7)镶贴面砖:镶贴应自上而下进行。高层建筑采取措施后,可分段进行。在每一分段或分块内的面砖,均为自下而上镶贴。从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖。在面砖外皮上口拉水平通线,作为镶贴的标准。在面砖背面直采用胶粉来粘贴面砖,其厚度为23mm,基层灰必须平整。如要求釉面砖拉缝镶贴时,面砖之间的水平缝宽度用米厘条控制,米厘条使用贴砖砂浆与中层灰临时镶贴,米厘条贴在已镶贴好的面砖上口,为保证其平整,可临时加垫小木楔。女儿墙压顶、窗台、腰线等部位平面也要镶贴面砖时,除流水坡度符合设计要求外,应采取预面面砖压立面面砖的做法,预防向内渗

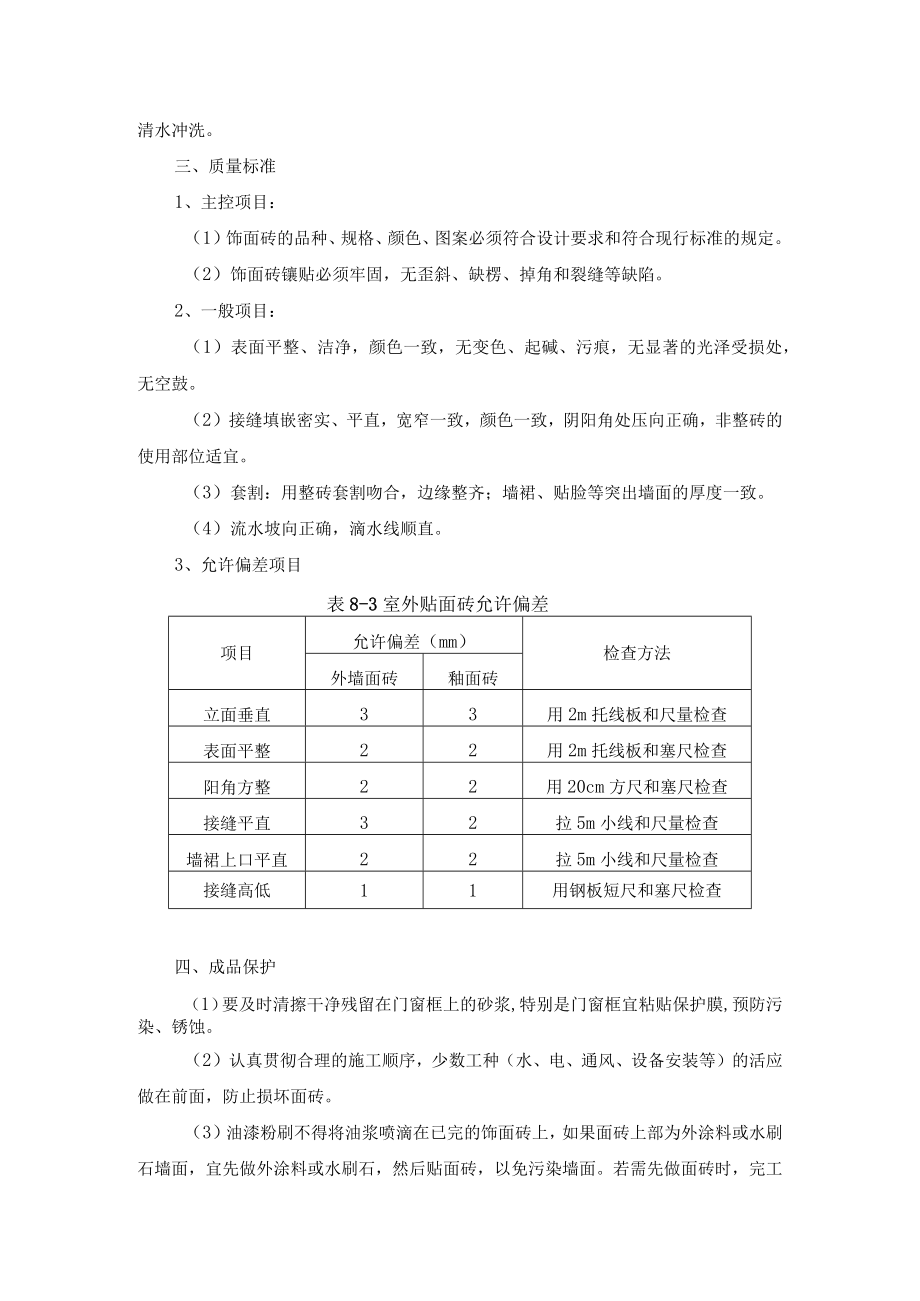

6、水,引起空裂;同时还应采取立面中最低一排面砖必须压底平面面砖,并低出底平面面砖35mm的做法,让其起到滴水线(槽)的作用,防止尿檐而引起空裂。(8)面砖勾缝与擦缝:面砖铺贴拉缝时,用1:1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面23mm。若横竖缝为干挤缝,或小于3mm者,应用白水泥配颜料进行擦缝处理。面砖缝子勾完后,用布或棉丝蘸稀草酸擦洗表面,并用清水冲洗。三、质量标准1、主控项目:(1)饰面砖的品种、规格、颜色、图案必须符合设计要求和符合现行标准的规定。(2)饰面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。2、一般项目:(1)表面平整、洁净,颜色一致,无变色、起碱、污痕
7、,无显著的光泽受损处,无空鼓。(2)接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳角处压向正确,非整砖的使用部位适宜。(3)套割:用整砖套割吻合,边缘整齐;墙裙、贴脸等突出墙面的厚度一致。(4)流水坡向正确,滴水线顺直。3、允许偏差项目表8-3室外贴面砖允许偏差项目允许偏差(mm)检查方法外墙面砖釉面砖立面垂直33用2m托线板和尺量检查表面平整22用2m托线板和塞尺检查阳角方整22用20cm方尺和塞尺检查接缝平直32拉5m小线和尺量检查墙裙上口平直22拉5m小线和尺量检查接缝高低11用钢板短尺和塞尺检查四、成品保护(1)要及时清擦干净残留在门窗框上的砂浆,特别是门窗框宜粘贴保护膜,预防污染、锈蚀
8、。(2)认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏面砖。(3)油漆粉刷不得将油浆喷滴在已完的饰面砖上,如果面砖上部为外涂料或水刷石墙面,宜先做外涂料或水刷石,然后贴面砖,以免污染墙面。若需先做面砖时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。(4)各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证各层有足够的强度。(5)拆架子时注意不要碰撞墙面。(6)装饰材料和饰件以及有饰面的构件,在运输、保管和施工过程中,必须采取措施防止损坏和变质。五、应注意的质量问题1、空鼓、脱落:(1)因冬季气温低,砂浆受冻,到来年春天化冻后容易发生脱落。因此在进行室外贴
9、面砖操作时应保持正温,尽量不在冬期施工。(2)基层表面偏差较大,基层处理或施工不当,如每层抹灰跟的太紧,面砖勾缝不严,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。(3)砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩,亦会空鼓。应在贴面砖砂浆中加适量108胶,增强粘结,严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。2、墙面不平:主要是结构施工期间,几何尺寸控制不好,造成外墙面垂直、平整偏差大,而装修前对基层处理又不够认真。应加强对基层打底工作的检查,合格后方可进行下道工序。3、分格缝不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,操作不当等造成。4、墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其他工种污染所致,可用棉丝蘸稀盐酸加20%水刷洗,然后用自来水冲净。同时应加强成品保护。
