外脚手架搭设技术交底.docx

上传人:p** 文档编号:222784 上传时间:2023-04-17 格式:DOCX 页数:4 大小:28.46KB
下载 相关 举报
外脚手架搭设技术交底.docx_第1页
第1页 / 共4页
外脚手架搭设技术交底.docx_第2页
第2页 / 共4页
外脚手架搭设技术交底.docx_第3页
第3页 / 共4页
外脚手架搭设技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《外脚手架搭设技术交底.docx》由会员分享,可在线阅读,更多相关《外脚手架搭设技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

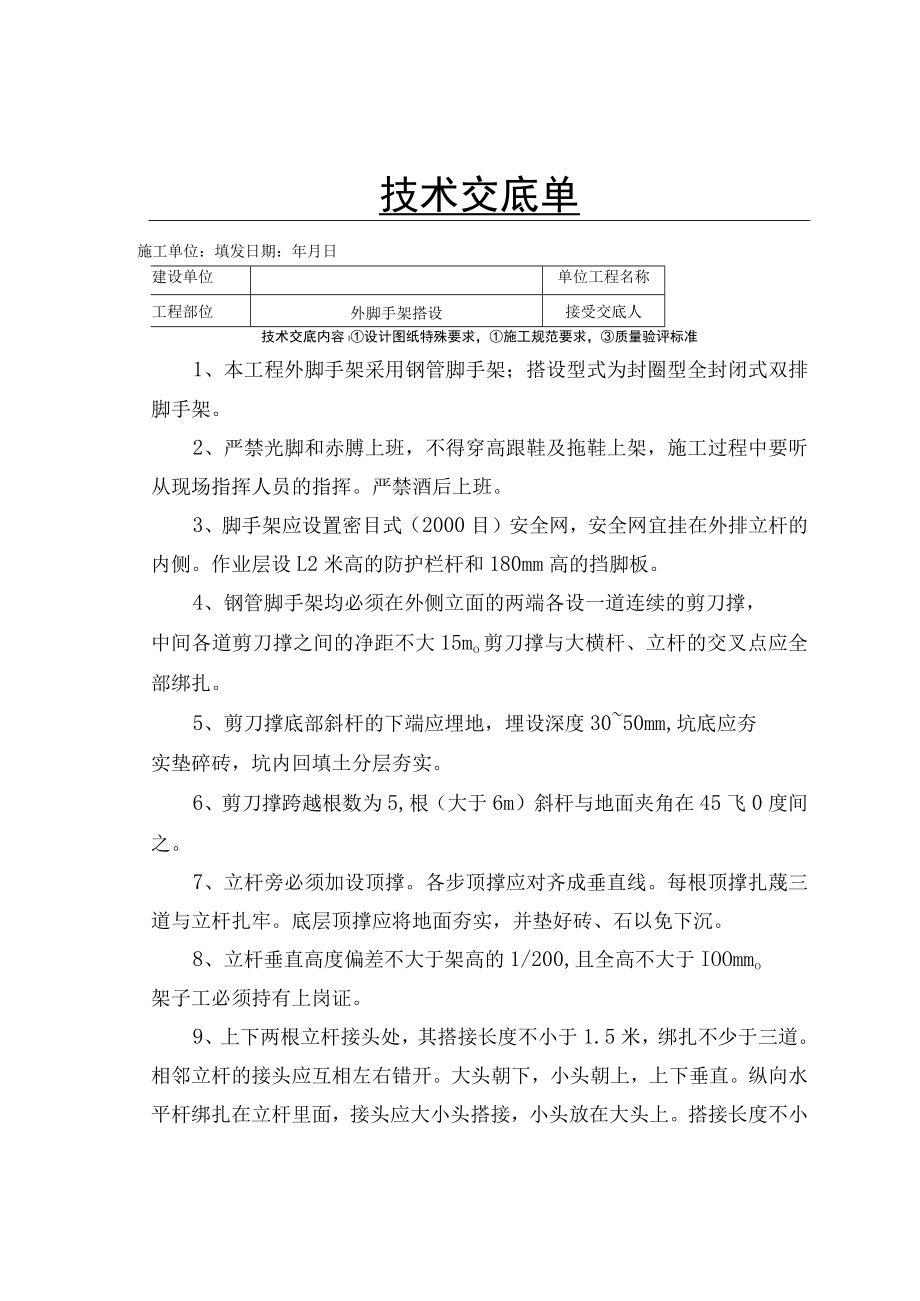

1、技术交底单施工单位:填发日期:年月日建设单位单位工程名称工程部位外脚手架搭设接受交底人技术交底内容I设计图纸特殊要求,施工规范要求,质量验评标准1、本工程外脚手架采用钢管脚手架;搭设型式为封圈型全封闭式双排脚手架。2、严禁光脚和赤膊上班,不得穿高跟鞋及拖鞋上架,施工过程中要听从现场指挥人员的指挥。严禁酒后上班。3、脚手架应设置密目式(2000目)安全网,安全网宜挂在外排立杆的内侧。作业层设L2米高的防护栏杆和180mm高的挡脚板。4、钢管脚手架均必须在外侧立面的两端各设一道连续的剪刀撑,中间各道剪刀撑之间的净距不大15mo剪刀撑与大横杆、立杆的交叉点应全部绑扎。5、剪刀撑底部斜杆的下端应埋地,

2、埋设深度3050mm,坑底应夯实垫碎砖,坑内回填土分层夯实。6、剪刀撑跨越根数为5,根(大于6m)斜杆与地面夹角在45飞0度间之。7、立杆旁必须加设顶撑。各步顶撑应对齐成垂直线。每根顶撑扎蔑三道与立杆扎牢。底层顶撑应将地面夯实,并垫好砖、石以免下沉。8、立杆垂直高度偏差不大于架高的1/200,且全高不大于IOOmmo架子工必须持有上岗证。9、上下两根立杆接头处,其搭接长度不小于1.5米,绑扎不少于三道。相邻立杆的接头应互相左右错开。大头朝下,小头朝上,上下垂直。纵向水平杆绑扎在立杆里面,接头应大小头搭接,小头放在大头上。搭接长度不小于2米,绑扎不少于三道,接头上下内外错开。技术交底单施工单位:

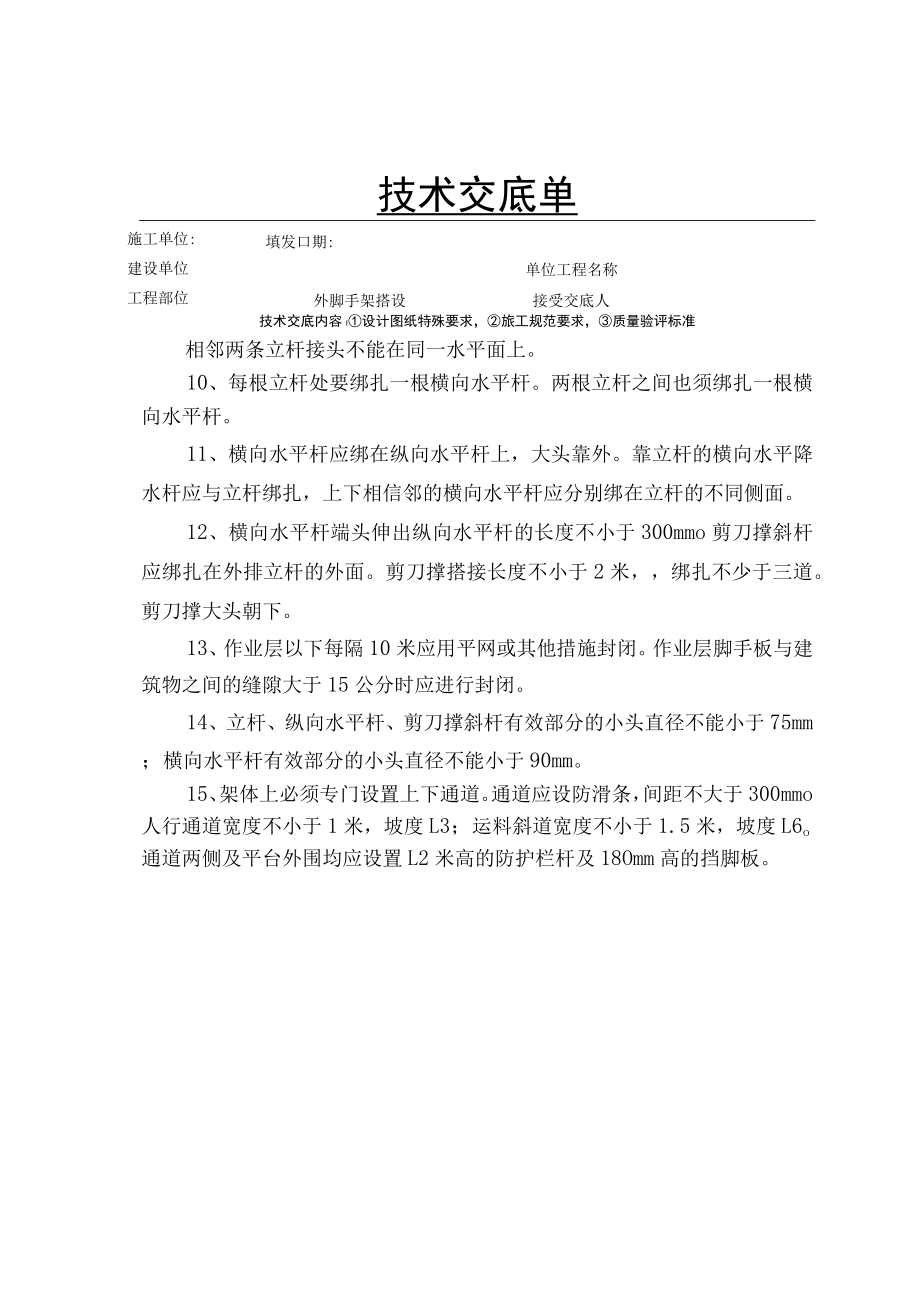

3、建设单位 工程部位填发口期:单位工程名称外脚手架搭设接受交底人技术交底内容I设计图纸特殊要求,旅工规范要求,质量验评标准相邻两条立杆接头不能在同一水平面上。10、每根立杆处要绑扎一根横向水平杆。两根立杆之间也须绑扎一根横向水平杆。11、横向水平杆应绑在纵向水平杆上,大头靠外。靠立杆的横向水平降水杆应与立杆绑扎,上下相信邻的横向水平杆应分别绑在立杆的不同侧面。12、横向水平杆端头伸出纵向水平杆的长度不小于300mmo剪刀撑斜杆应绑扎在外排立杆的外面。剪刀撑搭接长度不小于2米,绑扎不少于三道。剪刀撑大头朝下。13、作业层以下每隔10米应用平网或其他措施封闭。作业层脚手板与建筑物之间的缝隙大于15公

4、分时应进行封闭。14、立杆、纵向水平杆、剪刀撑斜杆有效部分的小头直径不能小于75mm;横向水平杆有效部分的小头直径不能小于90mm。15、架体上必须专门设置上下通道。通道应设防滑条,间距不大于300mmo人行通道宽度不小于1米,坡度L3;运料斜道宽度不小于1.5米,坡度L6o通道两侧及平台外围均应设置L2米高的防护栏杆及18Omm高的挡脚板。技术交底单施工单位:填发日期:年月日建设单位工程部位外脚手架搭设单位工程名称接受交底人技术交底内容I设计图纸特殊要求,施工规范要求,质量验评标准17、连墙杆应在三步三跨为宜,必须采用刚性连接,顶撑应可靠地顶在碎圈梁、柱等结构部位。连接用材料可采用6mm的钢筋在各楼层板面浇碎前预埋好。18、连墙件连接在立杆上,连接点至主节点的距离不大于300mm。连墙件的连墙杆或拉筋不应采用上斜连接。19、立杆间距应在70OnmI左右为宜,每一步高度在L8米。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
