资源描述

《夜间施工方案.docx》由会员分享,可在线阅读,更多相关《夜间施工方案.docx(39页珍藏版)》请在第壹文秘上搜索。

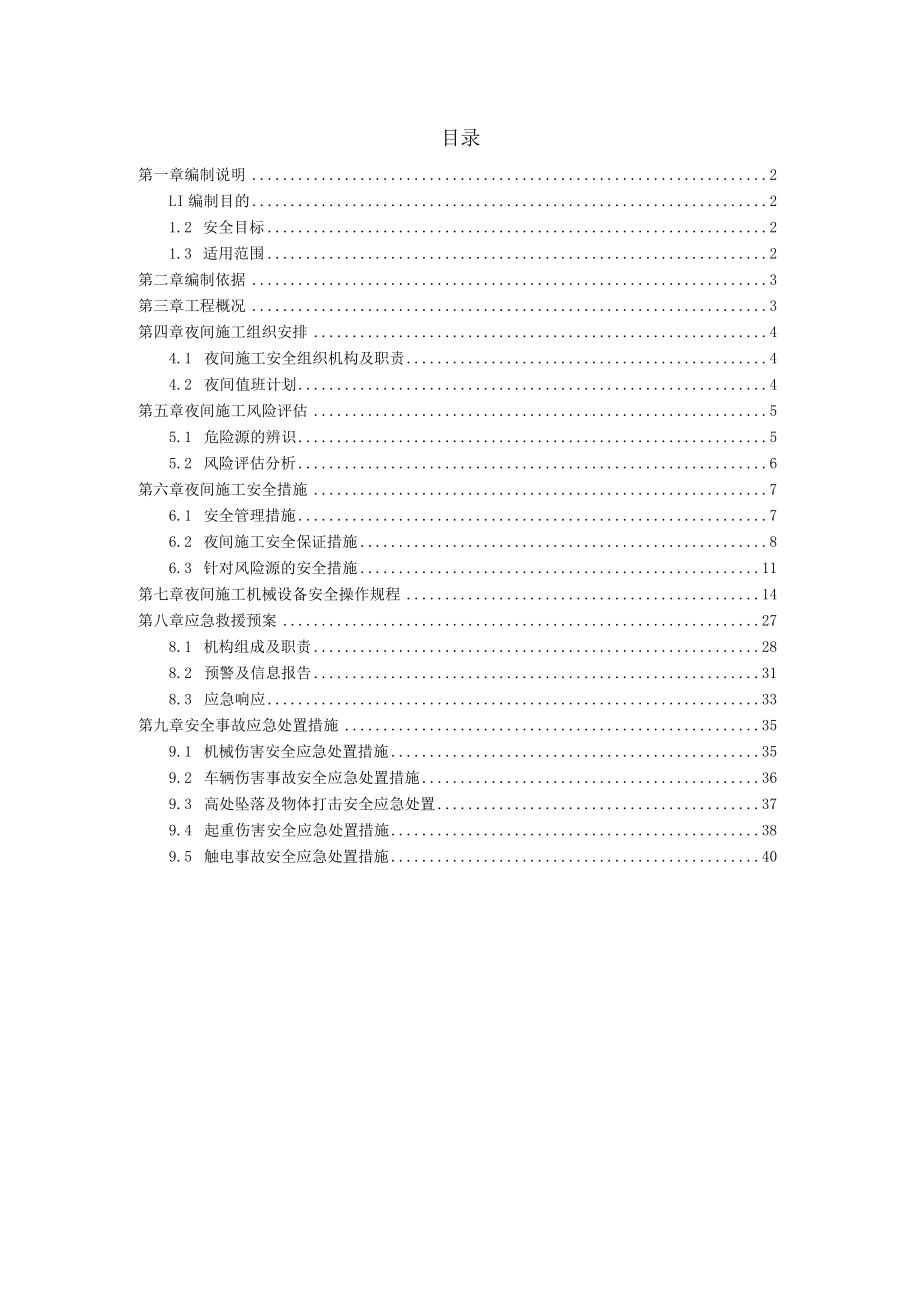

1、目录第一章编制说明2LI编制目的21.2 安全目标21.3 适用范围2第二章编制依据3第三章工程概况3第四章夜间施工组织安排44.1 夜间施工安全组织机构及职责44.2 夜间值班计划4第五章夜间施工风险评估55.1 危险源的辨识55.2 风险评估分析6第六章夜间施工安全措施76.1 安全管理措施76.2 夜间施工安全保证措施86.3 针对风险源的安全措施11第七章夜间施工机械设备安全操作规程14第八章应急救援预案278.1 机构组成及职责288.2 预警及信息报告318.3 应急响应33第九章安全事故应急处置措施359.1 机械伤害安全应急处置措施359.2 车辆伤害事故安全应急处置措施369

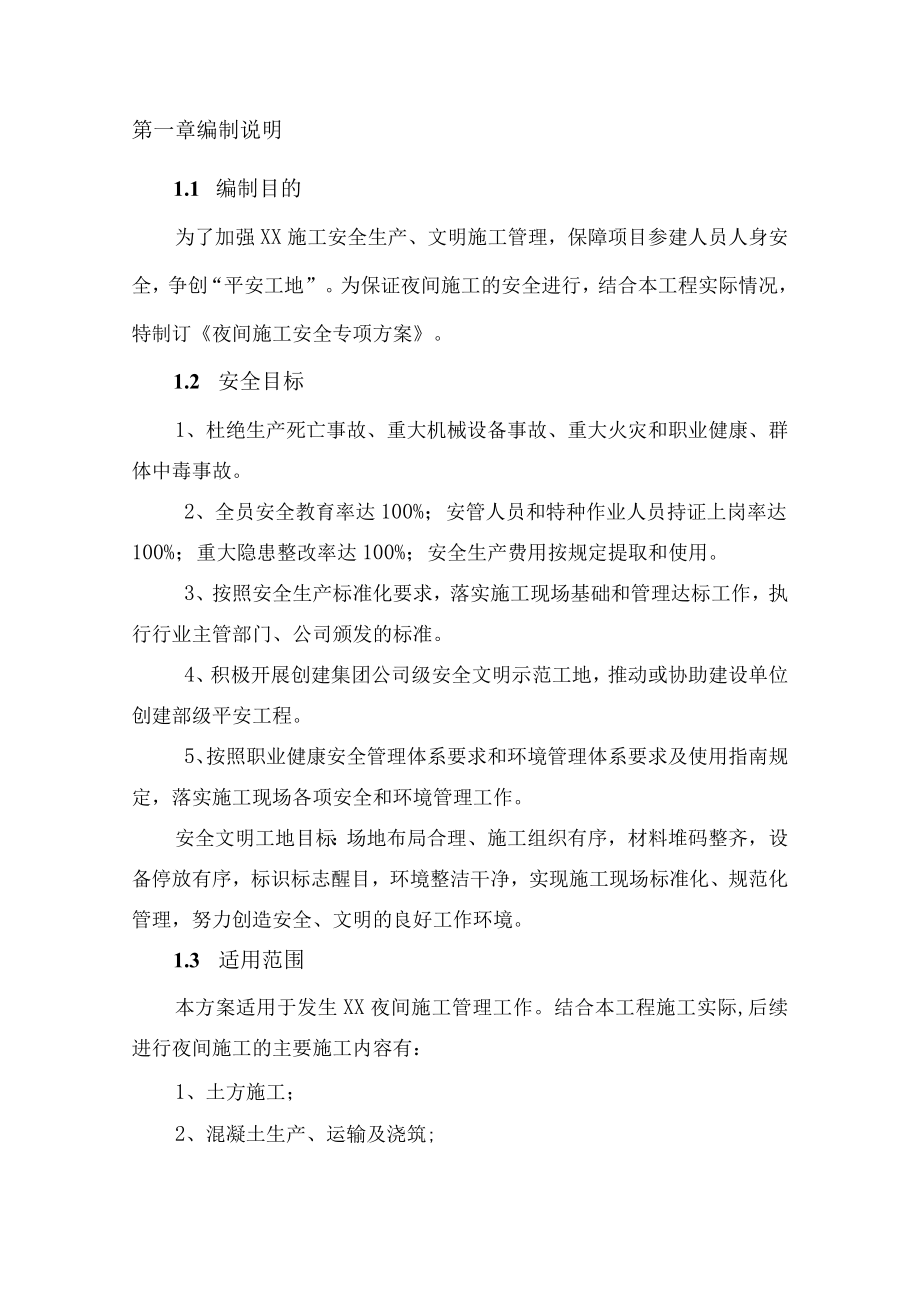

2、.3 高处坠落及物体打击安全应急处置379.4 起重伤害安全应急处置措施389.5 触电事故安全应急处置措施40第一章编制说明1.1 编制目的为了加强XX施工安全生产、文明施工管理,保障项目参建人员人身安全,争创“平安工地”。为保证夜间施工的安全进行,结合本工程实际情况,特制订夜间施工安全专项方案。1.2 安全目标1、杜绝生产死亡事故、重大机械设备事故、重大火灾和职业健康、群体中毒事故。2、全员安全教育率达100%;安管人员和特种作业人员持证上岗率达100%;重大隐患整改率达100%;安全生产费用按规定提取和使用。3、按照安全生产标准化要求,落实施工现场基础和管理达标工作,执行行业主管部门、公

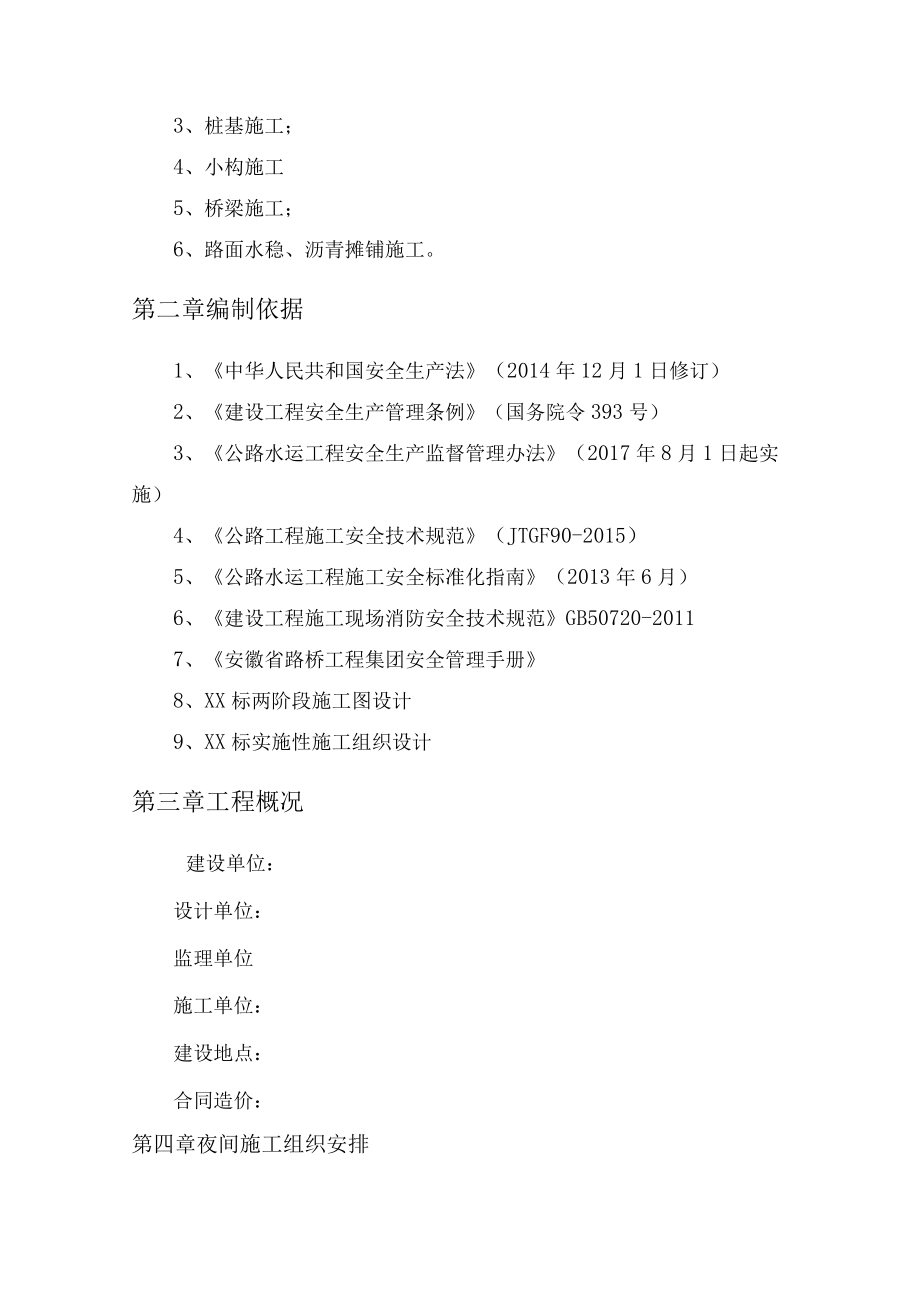

3、司颁发的标准。4、积极开展创建集团公司级安全文明示范工地,推动或协助建设单位创建部级平安工程。5、按照职业健康安全管理体系要求和环境管理体系要求及使用指南规定,落实施工现场各项安全和环境管理工作。安全文明工地目标:场地布局合理、施工组织有序,材料堆码整齐,设备停放有序,标识标志醒目,环境整洁干净,实现施工现场标准化、规范化管理,努力创造安全、文明的良好工作环境。1.3 适用范围本方案适用于发生XX夜间施工管理工作。结合本工程施工实际,后续进行夜间施工的主要施工内容有:1、土方施工;2、混凝土生产、运输及浇筑;3、桩基施工;4、小构施工5、桥梁施工;6、路面水稳、沥青摊铺施工。第二章编制依据1、

4、中华人民共和国安全生产法(2014年12月1日修订)2、建设工程安全生产管理条例(国务院令393号)3、公路水运工程安全生产监督管理办法(2017年8月1日起实施)4、公路工程施工安全技术规范(JTGF90-2015)5、公路水运工程施工安全标准化指南(2013年6月)6、建设工程施工现场消防安全技术规范GB50720-20117、安徽省路桥工程集团安全管理手册8、XX标两阶段施工图设计9、XX标实施性施工组织设计第三章工程概况建设单位:设计单位:监理单位施工单位:建设地点:合同造价:第四章夜间施工组织安排4.1夜间施工安全组织机构及职责组长:副组长:成员:领导小组主要职责:(1)组织制定夜间

5、施工方案、安全保障规章制度;(2)保证安全保障规章制度有效实施;(3)组织夜间施工安全检查,及时消除安全事故隐患;(4)组织制定并实施夜间施工安全事故应急预案;(5)负责夜间施工突发情况现场应急救援的指挥工作;(6)及时、准确报告安全事故。4.2 夜间值班计划项目部高度重视夜间施工安全工作,为了确保夜间施工各方面工作安全顺利进行,项目部成立“夜间施工安全巡查小组”,组长由项目经理XX担任,副组长由项目副经理XX担任,项目其他领导班子及工程部部长任成员。主要成员及任务分工见下表:“夜间施工安全巡查小组”成员及分工表序号姓名职务组内职务组内分工1项目经理组长总体负责夜间施工安全工作2项目副经理副组

6、长施工生产安全及质量监督工作3项目总工组员夜巡与技术问题处理及应急响应4分项工程师组员施工生产安全及质量监督工作5安全部长组员施工生产安全及质量监督工作6工程部长组员负责夜间施工技术监督7工程副部长组员负责夜间施工技术监督夜间值班表日期值班领导联系电话值班司机联系电话值班范围备注星期一03标施工现场星期二03标施工现场星期三03标施工现场星期四03标施工现场星期五03标施工现场星期六03标施工现场星期日03标施工现场第五章夜间施工风险评估5.1 危险源的辨识结合项目部总工程师、安全质检人员、工程技术人员的现场踏勘、共同讨论,认为本项目夜间施工主要存在以下风险:1、机械伤害事故可能发生的地点:拌

7、合站、土方作业场所、桩基施工现场、软基处理施工现场。2、车辆伤害事故可能发生的地点:拌合站、沿线道路、土方便道交叉口。3、高处坠落及物体打击事故可能发生地点:混凝土拌合站。4、起重伤害事故可能发生地点:桩基施工现场。5、触电事故可能发生的地点:拌合站、桩基施工现场、软基施工现场。5.2 风险评估分析针对以,上重大风险因素,风险评估小组通过运用作业条件危险性评价法(LEC法)对其进行了风险评估分析。作业条件危险性评法是用与系统风险有关的三种因素之积来评价操作人员伤亡风险大小,D=LECo这三种因素是:L(事故发生的可能性)、E(人员暴露于危险环境中的频繁程度)和C(一旦发生事故可能造成的后果)。

8、其评分赋值标准见下表:表1事故发生的可能性(L)分数值事故发生的可能性分数值事故发生的可能性10完全可以预料0.5很不可能,可以设想6相当可能0.2极不可能3可能,但不经常0.1实际不可能1可能性小,完全意外表2人员暴露于危险环境中的频繁程度(E)分数值人员暴露于危险环境中的频繁程度分数值人员暴露于危险环境中的频繁程度10连续暴露2每月一次暴露6每天工作时间内暴露1每年几次暴露3每周一次或偶然暴露0.5非常罕见德暴露表3发生事故可能造成的后果(C)分数值发生事故可能造成的后果分数值发生事故可能造成的后果100大灾难,许多人死亡,或造成重大财产损失7严重,重伤,或造成较小的财产损失40灾难,数人

9、死亡,或造成很大财产损失3重大,致残,或很小的财产损失15非常严重,一人死亡,或造成一定的财产损失1引人注目,不利于基本的安全卫生要求表4危险等级划分(D)D值危险程度320极其危险,不能继续作业160-320高度危险,需立即整改70-160中度危险,需要整改20-70一般危险,需要注意20稍有危险,可以接受表5评估综合结果风险事件机械伤害车辆伤害高处坠落物体打击起重伤害触电事故发生的可能性(L)331333人员暴露于危险环境中的频繁程度(E)333313发生事故可能造成的后果(C)7777157危险等级划分(D=L*E*C)636321634563危险程度低度一般一般一般一般一般按照评估结果

10、,本项目段施工风险事件均为可接受范畴。第六章夜间施工安全措施6.1 安全管理措施1、建立健全各项安全制度根据夜间施工特点,制定具有针对性的各项安全管理制度:夜间带班检查制度、各类机械的安全作业规程、用电安全制度、起重作业安全制度、各种安全标志的设置及维护措施等。2、做好安全生产教育与培训夜间施工作业前,对所有参建员工进行上岗前的安全教育。对于特殊工种的人员,经过专业培训,方准持证上岗。3、做好夜间施工的安全生产巡查(1)开工前的安全检查主要内容包括:施工组织设计是否有安全措施,施工机械设备是否配齐安全防护装置,安全防护设施是否符合要求,施工人员是否经过安全教育和培训,施工安全责任制是否建立,施

11、工中潜在的事故和紧急情况是否有应急预案等。(2)施工中的监控夜间施工作业现现场每天安排人员带班巡视检查:作业现场是否存在安全隐患,如若存在安全隐患,作业前必须采取措施进行消除;施工作业人员是否佩戴安全防护用品;施工作业人员是否遵循安全操作规程进行施工作业;现场安全警示标志标牌是否完善。6.2 夜间施工安全保证措施6.2.1 夜间施工程序安全措施1、夜间施工根据现场情况,夜间施工尽量安排噪音小的工作,避免影响邻近居民休息。当因工程需要连续施工时,项目部需事先向周边社区告示夜间施工情况和采取降低噪声措施,提前征得居民的谅解。按规定减少噪声排放,而且不得将强光照明灯直接照射居民窗户。2、特殊情况需夜

12、间作业,应尽量采取降噪措施,采用如下措施:施工现场提倡文明施工,尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识;通过统筹安排,合理计划,最大限度地减少深夜噪声施工的时间和次数,在某些特殊时期内,现场尽量不安排施工;教育工人在混凝土振捣时振动棒尽量不触及钢筋;车辆进出现场,专人指挥,减少或禁止鸣笛。6.2.2 夜间施工人员安全措施1、夜间施工必须符合国家及省、市安全生产管理条例,严禁盲目施工,不准安排年老体弱、特病、疲劳及一切不适合夜间作业的工人进行施工。2、夜间施工前由班组长对作业班组进行岗前班组教育,必须告知工人当晚的作业任务、安全风险和安全注意事项。岗前班组教育必须留下书面记

13、录,项目部将对书面记录定期进行检查;3、所有参加夜间施工的作业人员必须认真贯彻夜间作业安全措施,安全管理人员进行监督管理。4、夜间施工作业人员按要求佩戴个人防护用品,夜间作业指挥人员、安全技术人员必须穿戴反光(荧光)背心,禁止酒后上岗与疲劳作业。5、对于工期较紧的工序及中途不能停止施工的工序,需对施工作业人员进行日、夜分班,并尽量缩短夜间作业班组的作业时间,安排夜间作业人员适当的休息时间,并提供夜餐,减轻夜间作业人员的劳动强度。6、夜间施工作业结束后现场负责人必须要对作业前和收工后的人员进行清点,人不到齐不准离开施工现场。7、夜间行动必须有2人或2人以上人员一起,禁止一人单独作业。623夜间施

14、工车辆、设备安全措施1、夜间作业使用的施工工具、机具、材料提前在白天进行全面认真的检查,发现有安全质量问题及时维护及更换。2、夜间作业的车辆,施工前认真检查车辆灯光照明系统是否正常,自贴的反光标志能否起到在夜间运输中的警示作用。未贴有夜间反光标志的车辆,必须贴好反光标志后方可进行施工,以确保起到夜间行车的警示作用。3、车辆会车时需及时变光,不得使用远光或强光影响来车视线;如车辆发生故障无法移动,必须打双跳灯,同时在车辆前后设置夜间反光的安全警示标志。4、车辆行驶时,必须遵守交通规则,夜间所有车辆在遇到交通车时要提前减速避让,保证交通车行车安全。6.2.4 夜间施工现场安全措施1、必须保证夜间施工期间的照明,在一切需要照明的工作区、作业场所、料具堆场、道路、仓库、办公室、食堂和宿含等均设一般、局部照明或混合照明,以保障作业

展开阅读全文
