季节性施工措施.docx

上传人:p** 文档编号:229916 上传时间:2023-04-18 格式:DOCX 页数:14 大小:25.41KB
下载 相关 举报
季节性施工措施.docx_第1页
第1页 / 共14页
季节性施工措施.docx_第2页
第2页 / 共14页
季节性施工措施.docx_第3页
第3页 / 共14页
季节性施工措施.docx_第4页
第4页 / 共14页
季节性施工措施.docx_第5页
第5页 / 共14页
季节性施工措施.docx_第6页
第6页 / 共14页
季节性施工措施.docx_第7页
第7页 / 共14页
季节性施工措施.docx_第8页
第8页 / 共14页
季节性施工措施.docx_第9页
第9页 / 共14页
季节性施工措施.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《季节性施工措施.docx》由会员分享,可在线阅读,更多相关《季节性施工措施.docx(14页珍藏版)》请在第壹文秘上搜索。

1、第一章季节性施工措施第一节第一节、钢筋工程冬期施工一、钢筋的冷弯当温度低于一20C时,严禁对低合金H、In级钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断。二、钢筋焊接为避免低温对钢筋焊接的影响,22以上的钢筋全部采用机械连接。冬季在负温条件下焊接钢筋,尽量安排在室内进行。如必须在室外焊接,其环境温度不低于一20C,风力超过3级时有挡风措施。焊后未冷却的接头,严禁碰到冰雪。负温电弧焊。钢筋负温电弧焊时,必须防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上防止在接头处产生偏心受力状态。在负温条件下使用的钢筋,施工过程中要加强管理和检验。运输、加工过程注意防止产生撞击、划痕等缺陷。存放时

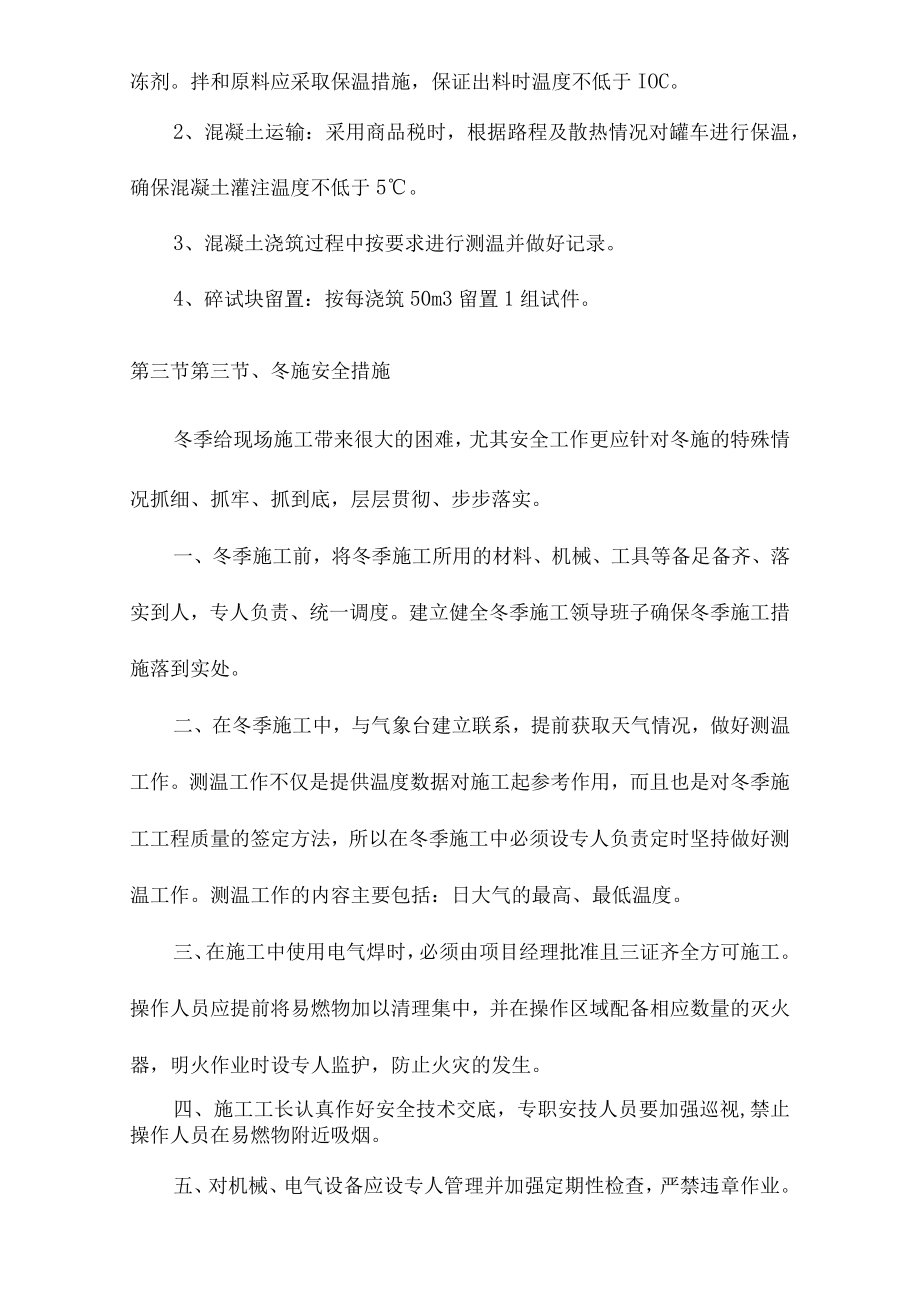

2、架空分类别码放,注意苫盖,避免锈斑缩径。根据天气预报,雪天前应将已绑扎的钢筋骨架进行苫盖,雪后及时清除干净。第二节第二节、硅工程冬期施工1、混凝土生产:拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其它易冻裂物质。混凝土拌制时,按照设计配比掺加一定量的抗冻剂。拌和原料应采取保温措施,保证出料时温度不低于IOC。2、混凝土运输:采用商品税时,根据路程及散热情况对罐车进行保温,确保混凝土灌注温度不低于5。3、混凝土浇筑过程中按要求进行测温并做好记录。4、碎试块留置:按每浇筑50m3留置1组试件。第三节第三节、冬施安全措施冬季给现场施工带来很大的困难,尤其安全工作更应针对冬施的特殊情况抓细、抓

3、牢、抓到底,层层贯彻、步步落实。一、冬季施工前,将冬季施工所用的材料、机械、工具等备足备齐、落实到人,专人负责、统一调度。建立健全冬季施工领导班子确保冬季施工措施落到实处。二、在冬季施工中,与气象台建立联系,提前获取天气情况,做好测温工作。测温工作不仅是提供温度数据对施工起参考作用,而且也是对冬季施工工程质量的签定方法,所以在冬季施工中必须设专人负责定时坚持做好测温工作。测温工作的内容主要包括:日大气的最高、最低温度。三、在施工中使用电气焊时,必须由项目经理批准且三证齐全方可施工。操作人员应提前将易燃物加以清理集中,并在操作区域配备相应数量的灭火器,明火作业时设专人监护,防止火灾的发生。四、施

4、工工长认真作好安全技术交底,专职安技人员要加强巡视,禁止操作人员在易燃物附近吸烟。五、对机械、电气设备应设专人管理并加强定期性检查,严禁违章作业。六、霜、雪后及时派人进行作业面清理,经常检查机械、电气设备,防止意外事故的发生。七、施工道路、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。雪后必须将积雪清扫干净,并检查机械,如有松动下沉现象,务必及时处理。第四节第十节、安全管理细则1、组织施工班组长以上全体成员、安全管理委员会人员、兼职安全员及其它有关人员,召开安全例会,每周不少于一次,提出当前存在的,应当重视的安全隐患成问题,并负责立即整改或加强。2、每天召开班前安全交底会,指明并重复强

5、调施工中应注意的安全控制节点,提高安全意识,防止安全灾害发生。3、遵守国家有关安全、生产、劳动保护的方针、政策、法规、制度和标准。4、建立以项目经理为首的安全生产保证体系,明确岗位,落实责任。开展目标管理,对关键工序,事故易发现场设立安全控制点,并设专人管理。5、实行一条龙管理,按项目经理一安全人员一班长一作业人员程序,并工前进行详细的安全技术交底,并做好记录由安全员监督检查。6、本工程开工前,对全体施工人员进行一次安全教育,具体内容包括:工种范围、工种特点、安全注意事项及相应的防范措施等,并建立相应的安全教育台帐,每一个受教育者均应在台帐上签字确认。7、所有参加本工程施工的人员必须经过安全教

6、育和考试,确保其熟知本工程的特点和环境状况,每个员工必须提高安全意识和警惕性,在施工过程中高度重视各种危险因素。8、禁止无关人员进入施工区域。9、建立、执行安全管理工作制度,专职安全员深入现场,及时发现事故隐患,提出处理意见并监督整改,对违章作业现象,有权制止、处罚。10、对于电焊工、电工、起重工、探伤工及架子工等特殊工种,采取持证上岗制度,并建立特殊工种持证上岗登记台帐。11、本工程实行三级安全责任制及班组安全生产互联互保制,明确大级工在作业组中对安全生产负直接责任,并要求同一作业组成员相互照顾,互联互保。若施工期间发生安全事故,则首先追究该作业组大级工及其成员的安全责任。12、遵守业主安全

7、作业票制度,动土、动火、临时用电、进入装置作业必须事先申请,制订详细的安全措施,经批准后方可进行作业,严禁未经批准擅自作业。13、进入施工区域施工必须办理好各种作业票证,说明施工将要涉及的区域、部位、设备、管道或建筑等施工内容,并取得业主和总包商的许可。14、所有人员进入施工现场必须佩带安全帽。15、工地设置急救箱一只,并配备常用的护理药品。16、施工过程中,加强与业主和总包商的联系和磋商,以便在现场情况、安全注意事项、应采取的预防措施诸方面得到有益的指导,有利于安全施工。17、不仅要注意人身安全,还应高度重视设备(包括施工设备和业主的设备、设施)的安全,不得野蛮施工。18、夜间作业、施工现场

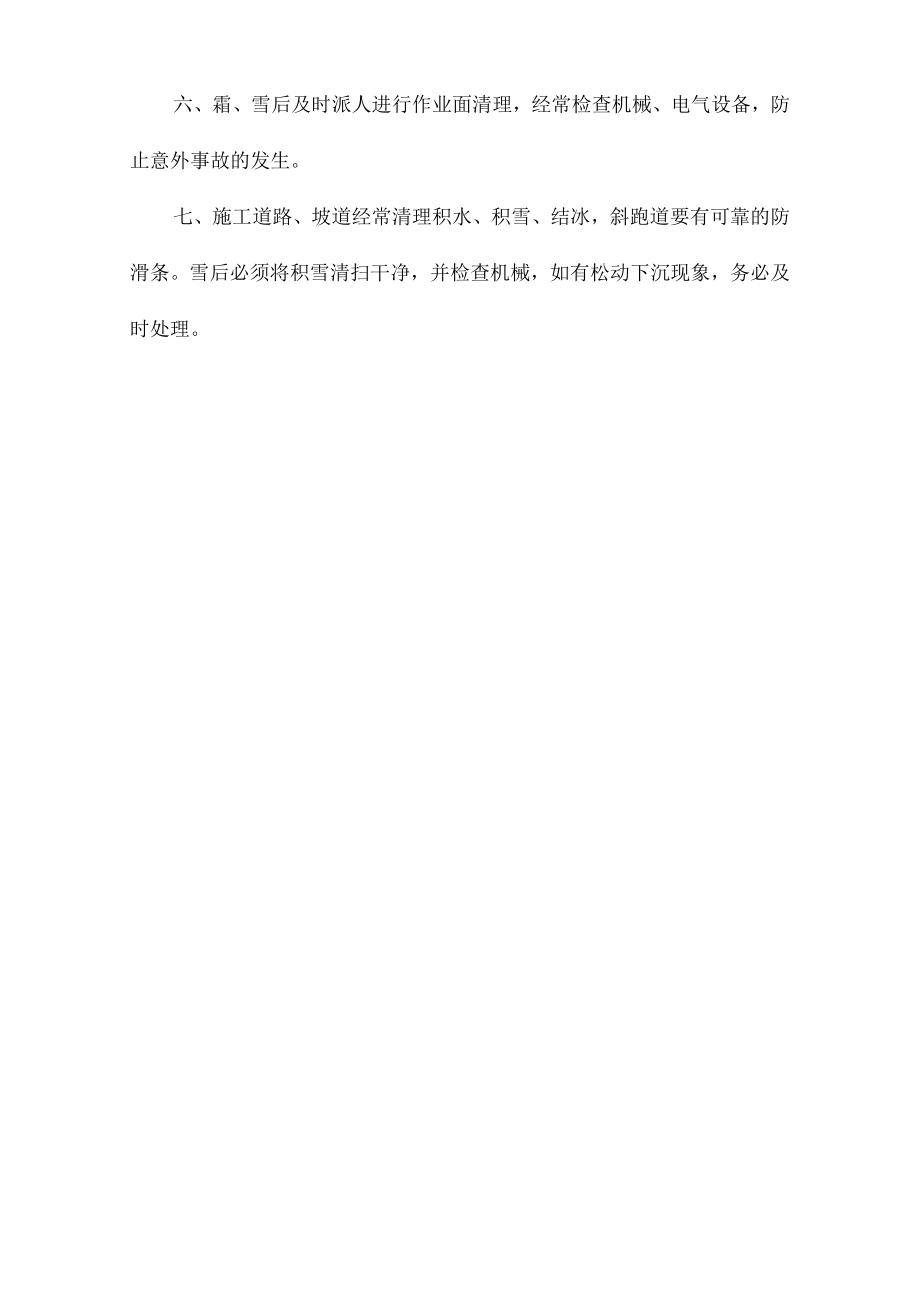

8、要有足够的照明,必须的夜间设立红灯信号。19、施工材料、机具的堆放必须规范整齐,对移用物品、角废料及时清除,确保交通和消防道路通畅。20、普工同职工一样必须接受三级安全教育,并经必要的培训,方能上岗。21、严格执行各技术措施中提出的安全注意事项。22、接受并服从业主方面的安全交底、教育和指示。业主规划好安全集散点和安全撤离路线,并在员工进入施工区域以前,应事先说明表楚在遇到异常情况时,应当沿哪条路径、向哪个地方撤离。项目部不得命令员工进入不安全的区域施工,不得向员工灌输让他们去完成不可能达到的扑救等极度危险任务的观念。23、遇到非本身造成的异常情况时,应迅速召集周围人员沿预定的路线撤离到安全集

9、散点,并上报上级领导立即通知业主,施工人员不得自行留在现场处理或围观O24、桩机、吊车组装、拆卸必须在空旷地面进行,上空不得有高压线或障碍物,确保级装、拆卸、装车顺利进行。25、桩机施打过程中,施工人员必须远离桩锤5米以外的安全处,30米范围内严禁非施工人员靠近。26、卸桩、吊桩过程中,持桩小钩外必须系好风缆绳,确保吊运中的方向,以防发生与桩机、吊车、汽车相碰事故。27、桩机、吊车施工中必须确保场地平整。地基较软不能满足桩机施工需要时,必须垫好路基箱或30毫米厚的钢板。28、桩机、吊车司机、电工、电焊工、起重指挥工上岗时必须持有特殊工种操作证,随时接受有关部门的检查。28、非机械人员和非电工不

10、得动用机械设备和电器设备。29、吊桩、喂桩、送桩、吊机和桩机移位时必须有专人指挥,分工明确,统一信号。夜间指挥必须用明暗信号。第五节第十一节、安全用火、用电作业专题一、安全用电1、电箱要求(1)箱体颜色醒目、有门、有锁、有色标、有编号、有单位名称。(2)箱体材料应使用薄钢板或玻璃钢,不得使用易燃物品。(3)箱内整洁、各类电器装置灵敏有效、完整无损、绝缘良好,无外露带电部分,且安装牢固,布置接线规范。进、出线口设在箱体的下底面。(4)电箱应装设在干燥、通风、常温以及无杂物、无液体的场所,周围应有足够二人同时工作的空间和通道,并应有防雨措施。(5)固定挂式电箱应装设端正,牢固;下底与地面的垂直距离

11、大于L3米,小于L5米。移动立式电箱应装设在坚固的支架上,下底与地面的垂直距离大于0.6米,小于1.5米。(6)五芯电源线的开关箱内严禁配有380V和220V两种电压,且必须装设漏电保器,其额定漏电动作电流不大于30毫安,漏电动作时间应小于0.Iso(7)施工机电设备均应设置安全防护罩并接地接零,机具操作由专人负责,并执行挂牌制度,做到单机单闸单独触保器,防止触电事故的发生。2、接地接零要求(1)各种金属用电设备及铁房休息室和电机棚必须进行可靠的接地接零。(2)专用电源中性点直接接地的系统中应采用TN-S三箱五线制接零保护系统。(3)接地体可用角钢、圆钢或钢管,但不得用螺纹钢,其截面不小于48

12、平方毫米,一组二根接地体间距不小于2.5米,入土深度不小于2米。(4)同一电源系统中,应采用同一保护方法,即不得一部分设备做保护接零,另一部分设备做保护接地。3、线路架空(1)架空线必须设在专用电杆上,严禁架设在树或脚手架上。(2)架空线必须应装设横担和绝缘子并采用绝缘导线,其排列顺序、档距、规格、截面尺寸等应符合JGJ46-88第6.1.3-6.1.18等要求。(3)架空线一般应离地4米以上,穿越机动车道时应离地不小于6米。4、细则(1)严格要求带证上岗,非电工不得从事电气作业。(2)临时用电工程的定期检查,施工现场每月一次。(3)施工现场所有电缆接头必须牢固,做绝缘包扎,保持绝缘强度,不得

13、承受张力,并挂在醒目警示牌,作业时,必须有人监护。(4)埋地埋设电缆的接头应设在地面上的接线盒内,并挂上醒目警示牌。(5)配电系统应设置室内总配电屏和室外分配电箱或设置室外总配电箱和分配电箱,实行分级配电。(6)开关箱应由末级配电箱配电。(7)动力配电箱和照明配电箱宜分别配电。(8)配电箱、开关箱装设端正、牢固,移动式配电箱、开关箱应装设在坚固的支架上。(9)配电箱、开关箱必须防雨、防尘。(10)所有配电箱门应配锁,设于专人负责,使用和维护必须是专业电工。(H)所有用电设备的电源上都应加设漏电保护装置。(12)施工现场的电焊把线应铺设有条理,严禁使用裸露的二次线接头及绝缘把钳。5、用电管理(1

14、)制定电气安装和安全操作规程,以及运行管理规定和维护检修制度。(2)应有临时用电工检查记录,接地电阻、漏电开关测试和定期检修记录,电工作业、维修记录和交接班记录。(3)临时用电设备在5台及5台以上或设备总容量在50KW以上时,应编制临时用电施工组织设计。(4)临时用电施工组织设计由技术负责人审核、主管部门批准。二、安全用火1、建立、健全防火责任制,职责明确,防火安全制度齐全。2、成立并建立相应的活动制度。人数不少于施工总人员百分之十的义务消防队。3、建立动用明火审批制度按规定划分级别、审批手续完善,并有监护措施。4、重点防范部位明确,防火奖惩、火灾事故、消防器材管理记录齐全。5、氧气瓶、乙快瓶

15、存放距离不小于2米,使用距离不小于5米,距明火(电焊)必须保证10米以上的安全距离。乙块瓶严禁倒放,乙快瓶必须安装防回火装置。减压器、压力表、安全帽等安全防护装置齐全有效。皮管用夹头紧固,不漏气。6、氧气带、乙焕带必须明确完好无损,发现破皮、漏气现象及时更换。7、施工总平面图、施工方法和施工技术符合消防安全要求,现场用火作业,易燃易爆材料对场、仓库和生活区域划分明确。8、油库房、材料仓库要做好明显的禁火标志,并配备足够数量、种类合适的灭火器,由专人负责。9、消防器材、设施完好有效,周围不堆放物品,有专人负责维护管理。10、焊割作业点与氧气瓶、乙快瓶等危险物品的距离不少于10米,与易燃易爆品的距离不少于30米,否则要有安全隔离措施。第六节第十二节、钻孔、起重、焊接作业专题一、钻孔作业1、采用机械钻孔,钻机就位后,对钻机及配套设备应进行全面检查,如卷扬机、钢丝绳、滑车、钻头、水泵及电气设备等是否完好正常。润滑部位加油后检查合格方可开钻。2、钻机皮带转动部位,必须设有防护罩。所用的动力线,宜使用橡胶防水电缆。3、钻机作业中,应由指定的操作人员操作,其他人不得任意操作。操作人员不得擅自离岗。4、钻机作业范围内,应设明显的安全标志,钻架顶部以上5m范围内不能有高压线。5、在钻进时,应有统一的指挥人员,不允许多人指

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
