《屋面工程土建配合钢结构施工方案.docx》由会员分享,可在线阅读,更多相关《屋面工程土建配合钢结构施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

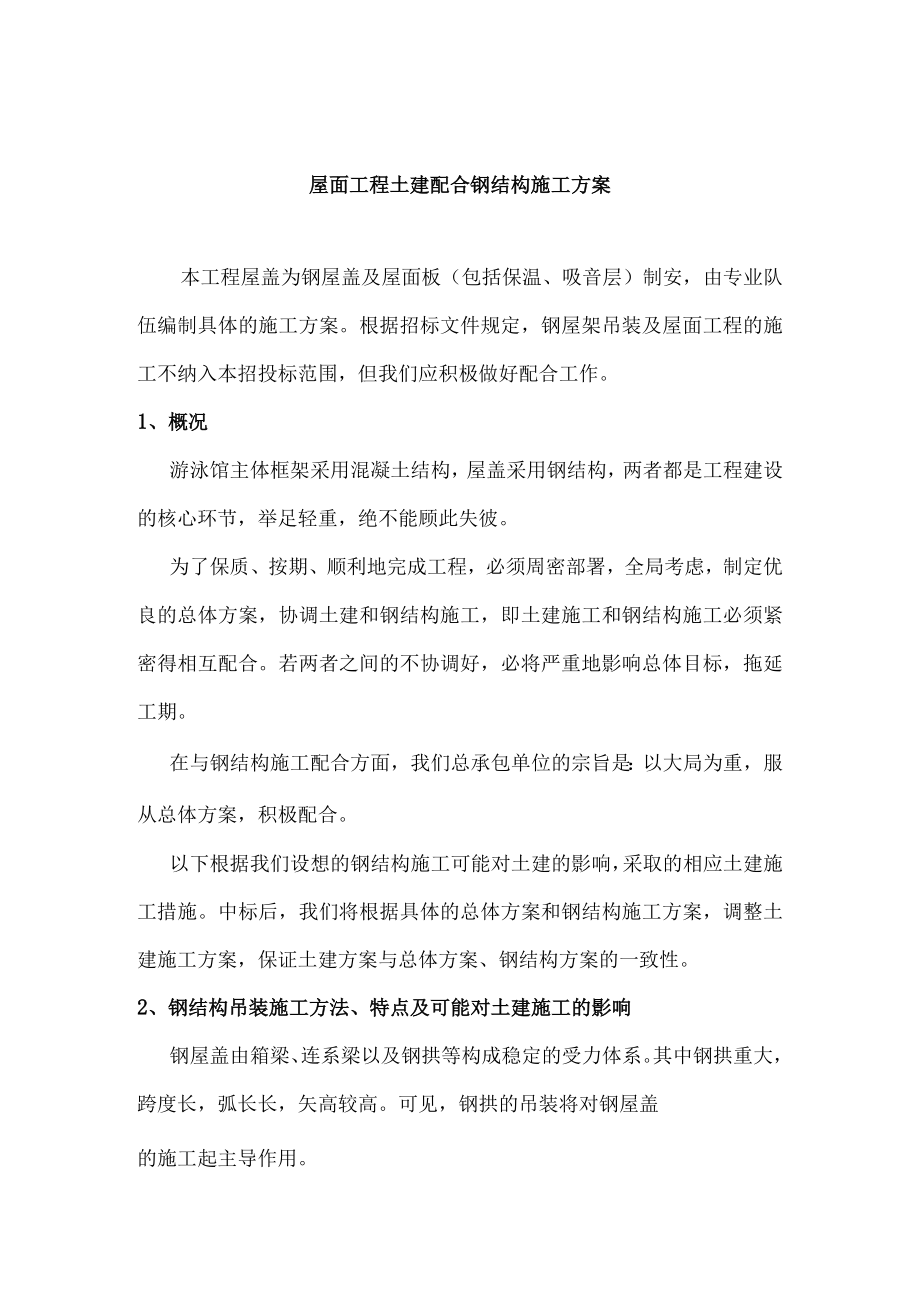

1、屋面工程土建配合钢结构施工方案本工程屋盖为钢屋盖及屋面板(包括保温、吸音层)制安,由专业队伍编制具体的施工方案。根据招标文件规定,钢屋架吊装及屋面工程的施工不纳入本招投标范围,但我们应积极做好配合工作。1、概况游泳馆主体框架采用混凝土结构,屋盖采用钢结构,两者都是工程建设的核心环节,举足轻重,绝不能顾此失彼。为了保质、按期、顺利地完成工程,必须周密部署,全局考虑,制定优良的总体方案,协调土建和钢结构施工,即土建施工和钢结构施工必须紧密得相互配合。若两者之间的不协调好,必将严重地影响总体目标,拖延工期。在与钢结构施工配合方面,我们总承包单位的宗旨是:以大局为重,服从总体方案,积极配合。以下根据我

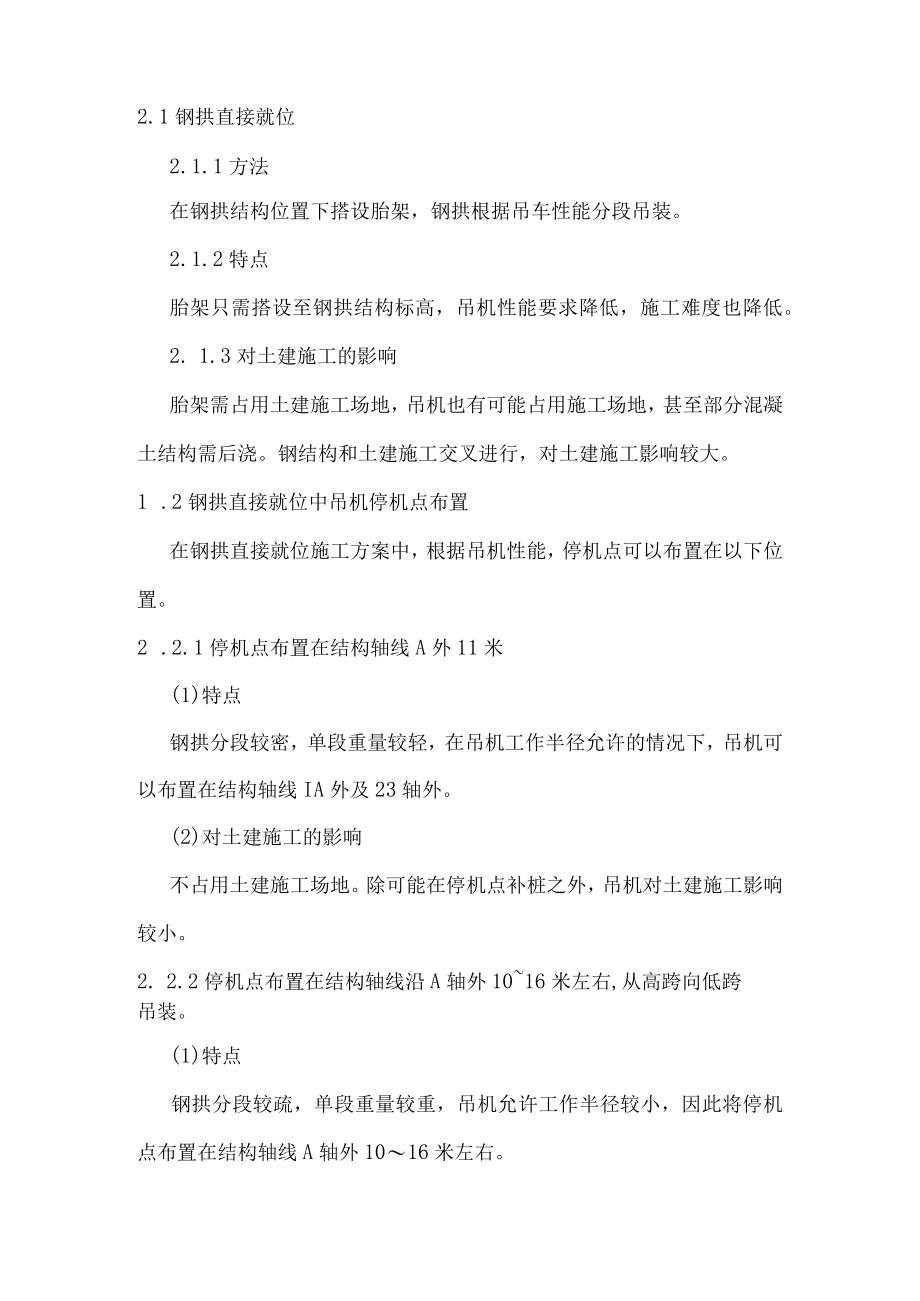

2、们设想的钢结构施工可能对土建的影响,采取的相应土建施工措施。中标后,我们将根据具体的总体方案和钢结构施工方案,调整土建施工方案,保证土建方案与总体方案、钢结构方案的一致性。2、钢结构吊装施工方法、特点及可能对土建施工的影响钢屋盖由箱梁、连系梁以及钢拱等构成稳定的受力体系。其中钢拱重大,跨度长,弧长长,矢高较高。可见,钢拱的吊装将对钢屋盖的施工起主导作用。2.1钢拱直接就位2.1.1方法在钢拱结构位置下搭设胎架,钢拱根据吊车性能分段吊装。2.1.2特点胎架只需搭设至钢拱结构标高,吊机性能要求降低,施工难度也降低。2. 1.3对土建施工的影响胎架需占用土建施工场地,吊机也有可能占用施工场地,甚至部

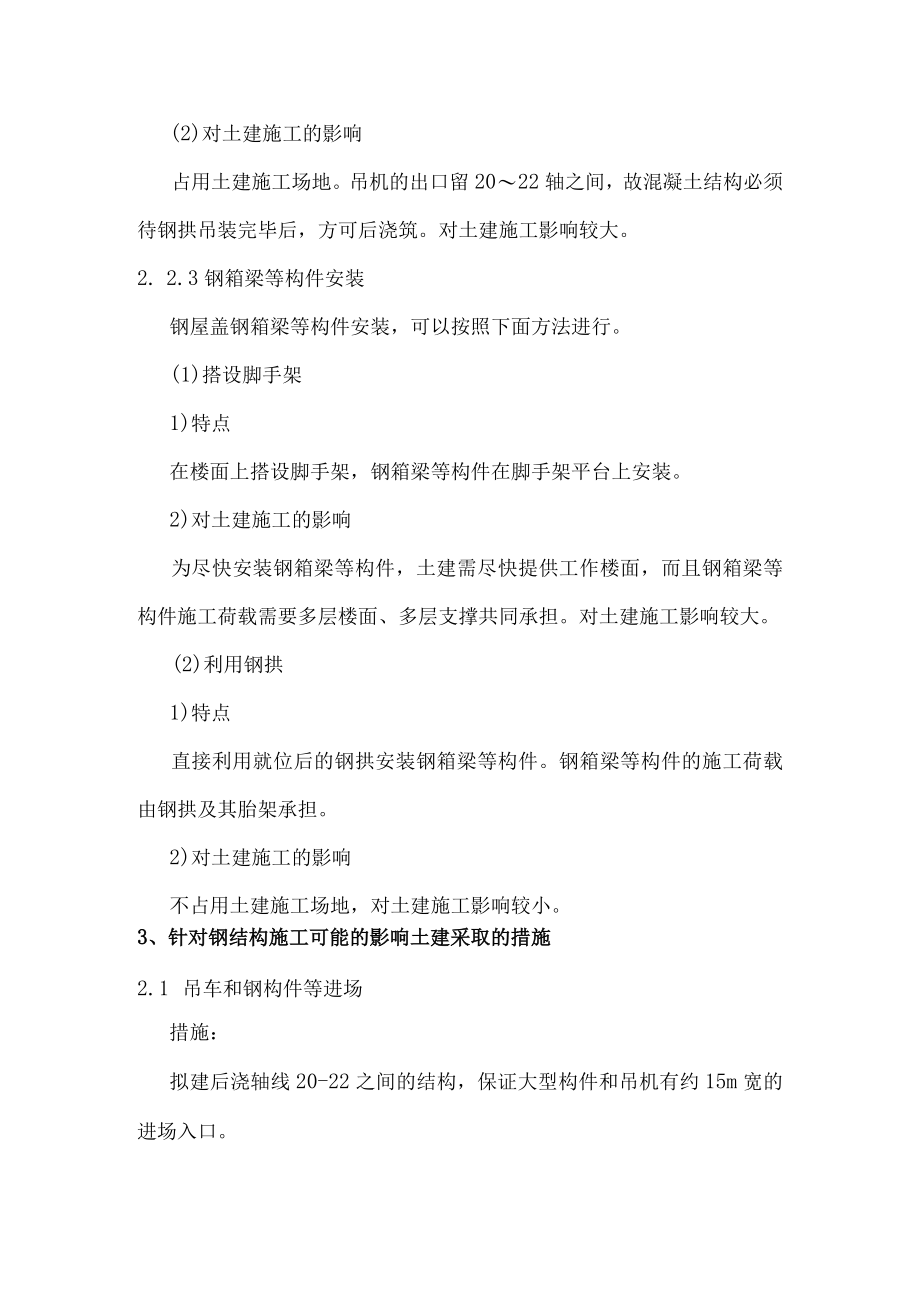

3、分混凝土结构需后浇。钢结构和土建施工交叉进行,对土建施工影响较大。1 .2钢拱直接就位中吊机停机点布置在钢拱直接就位施工方案中,根据吊机性能,停机点可以布置在以下位置。2 .2.1停机点布置在结构轴线A外11米(1)特点钢拱分段较密,单段重量较轻,在吊机工作半径允许的情况下,吊机可以布置在结构轴线IA外及23轴外。(2)对土建施工的影响不占用土建施工场地。除可能在停机点补桩之外,吊机对土建施工影响较小。2. 2.2停机点布置在结构轴线沿A轴外1016米左右,从高跨向低跨吊装。(1)特点钢拱分段较疏,单段重量较重,吊机允许工作半径较小,因此将停机点布置在结构轴线A轴外1016米左右。(2)对土建
4、施工的影响占用土建施工场地。吊机的出口留2022轴之间,故混凝土结构必须待钢拱吊装完毕后,方可后浇筑。对土建施工影响较大。2. 2.3钢箱梁等构件安装钢屋盖钢箱梁等构件安装,可以按照下面方法进行。(1)搭设脚手架1)特点在楼面上搭设脚手架,钢箱梁等构件在脚手架平台上安装。2)对土建施工的影响为尽快安装钢箱梁等构件,土建需尽快提供工作楼面,而且钢箱梁等构件施工荷载需要多层楼面、多层支撑共同承担。对土建施工影响较大。(2)利用钢拱1)特点直接利用就位后的钢拱安装钢箱梁等构件。钢箱梁等构件的施工荷载由钢拱及其胎架承担。2)对土建施工的影响不占用土建施工场地,对土建施工影响较小。3、针对钢结构施工可能
5、的影响土建采取的措施2.1 吊车和钢构件等进场措施:拟建后浇轴线20-22之间的结构,保证大型构件和吊机有约15m宽的进场入口。2.2 占用楼面施工场地胎架布置在楼面,以及搭设脚手安装钢箱梁等构件,都要占用顶层楼面。措施:调配人员和设备,流水施工,抢先施工出钢结构施工需要的楼面,留出工作面,方便钢结构尽快施工。3. 3部分混凝土结构需后浇吊机停机点布置在上述轴线间,胎架支撑在地面,都要使部分混凝土后浇。措施:施工前明确那些部位是后浇的,预留接头钢筋。待后浇混凝土部位不再占用后,再施工。新、老混凝土接触面可以按照施工缝处理。3.4需多层支撑搭设脚手安装钢箱梁等构件,需要多层楼面、多层支撑共同承受
6、钢箱梁等构件的施工荷载。措施:上部几层楼面混凝土施工完毕后,其支撑不拆除,供钢结构施工使用,以免不必要的时间和资金浪费。3.1 钢结构预埋件钢结构预埋件涉及钢结构的支座安全、安装定位等。土建将配合钢结构施工单位做好预埋件的定位、安装、保护等。3.2 预埋件施工的质量监控预埋工作的质量好坏将直接影响到装修阶段中,吊、挂件设备及机电设备的安装工作。3.6.1预埋件安装的检验标准严格按照建筑安装工程质量验评标准。预埋件:中心线位移允许偏差(mm)5水平高差允许偏差(mm)+303.6.2预埋件施工的质量监控预埋件加工、焊接严格按照施工规范要求。分包单位技术、质量人员要认真检查,核对锚板及锚筋的规格尺寸、锚固长度,检验焊缝长度、厚度等,保证准确无误。分包单位测量人员依据控制线定出预埋件位置,用红漆标出;也便于拆模板时找寻方便。总承包部质量部门严格按照设计及施工规范的要求对预埋件固定方式进行抽检。总承包部、分包单位技术人员交底,施工班组专人负责,质量检查人员严格把关。4、建议钢结构施工的影响,土建都可以采取有力的措施来解决,从技术角度上考虑都是容易保证的。因此,钢结构和土建施工之间如何协调是最重要的。在土建施工前,确定钢结构施工方案,充分考虑每个细节,做到万无一失。只要技术可行,考虑周到,在总体方案的指导下,将土建和钢结构施工有机的结合,就一定能保质、按期、顺利地完成工程。
