《建筑安装工程费用的组成和计算.docx》由会员分享,可在线阅读,更多相关《建筑安装工程费用的组成和计算.docx(3页珍藏版)》请在第壹文秘上搜索。

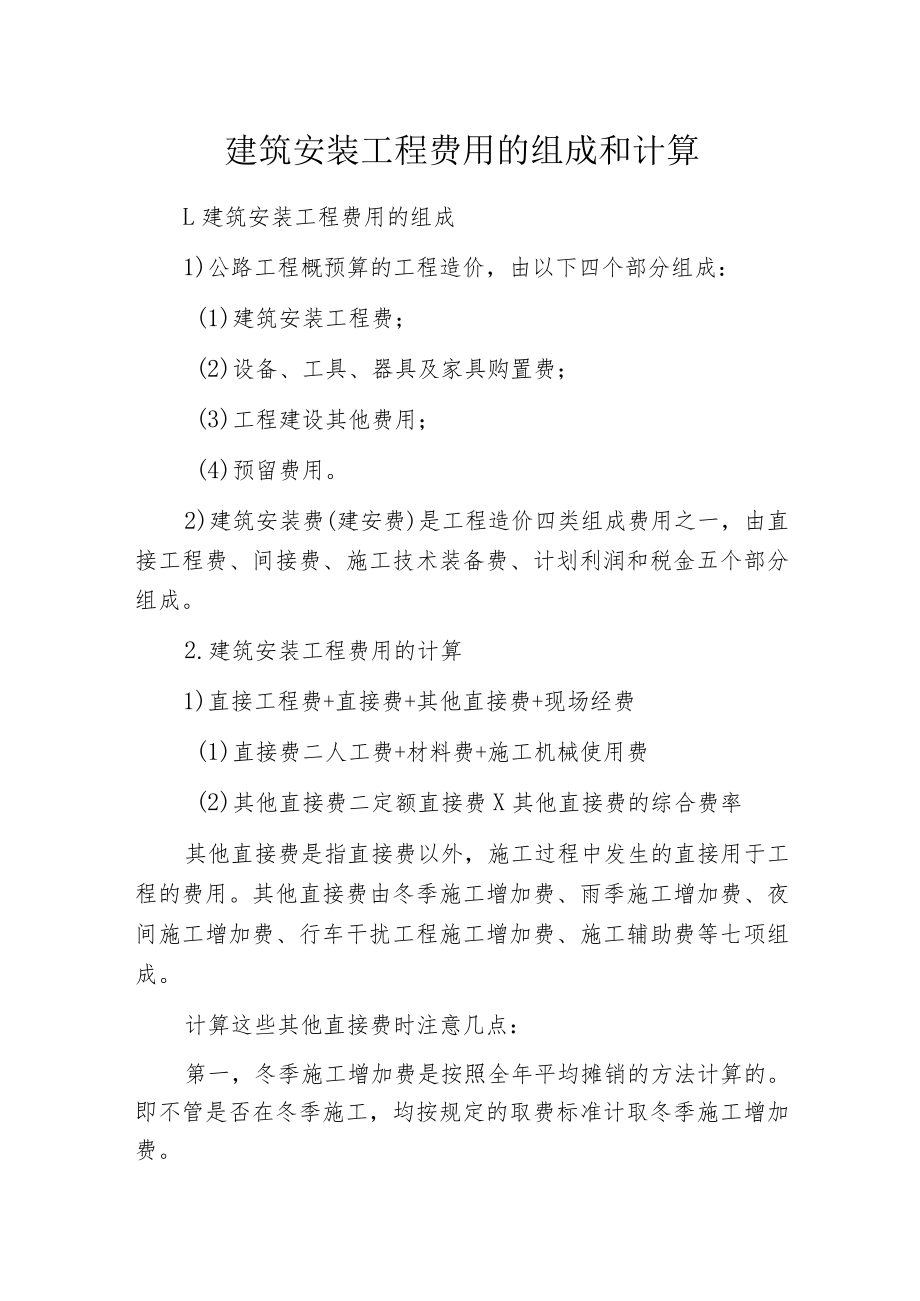

1、建筑安装工程费用的组成和计算L建筑安装工程费用的组成1)公路工程概预算的工程造价,由以下四个部分组成:(1)建筑安装工程费;(2)设备、工具、器具及家具购置费;(3)工程建设其他费用;(4)预留费用。2)建筑安装费(建安费)是工程造价四类组成费用之一,由直接工程费、间接费、施工技术装备费、计划利润和税金五个部分组成。2.建筑安装工程费用的计算1)直接工程费+直接费+其他直接费+现场经费(1)直接费二人工费+材料费+施工机械使用费(2)其他直接费二定额直接费X其他直接费的综合费率其他直接费是指直接费以外,施工过程中发生的直接用于工程的费用。其他直接费由冬季施工增加费、雨季施工增加费、夜间施工增加

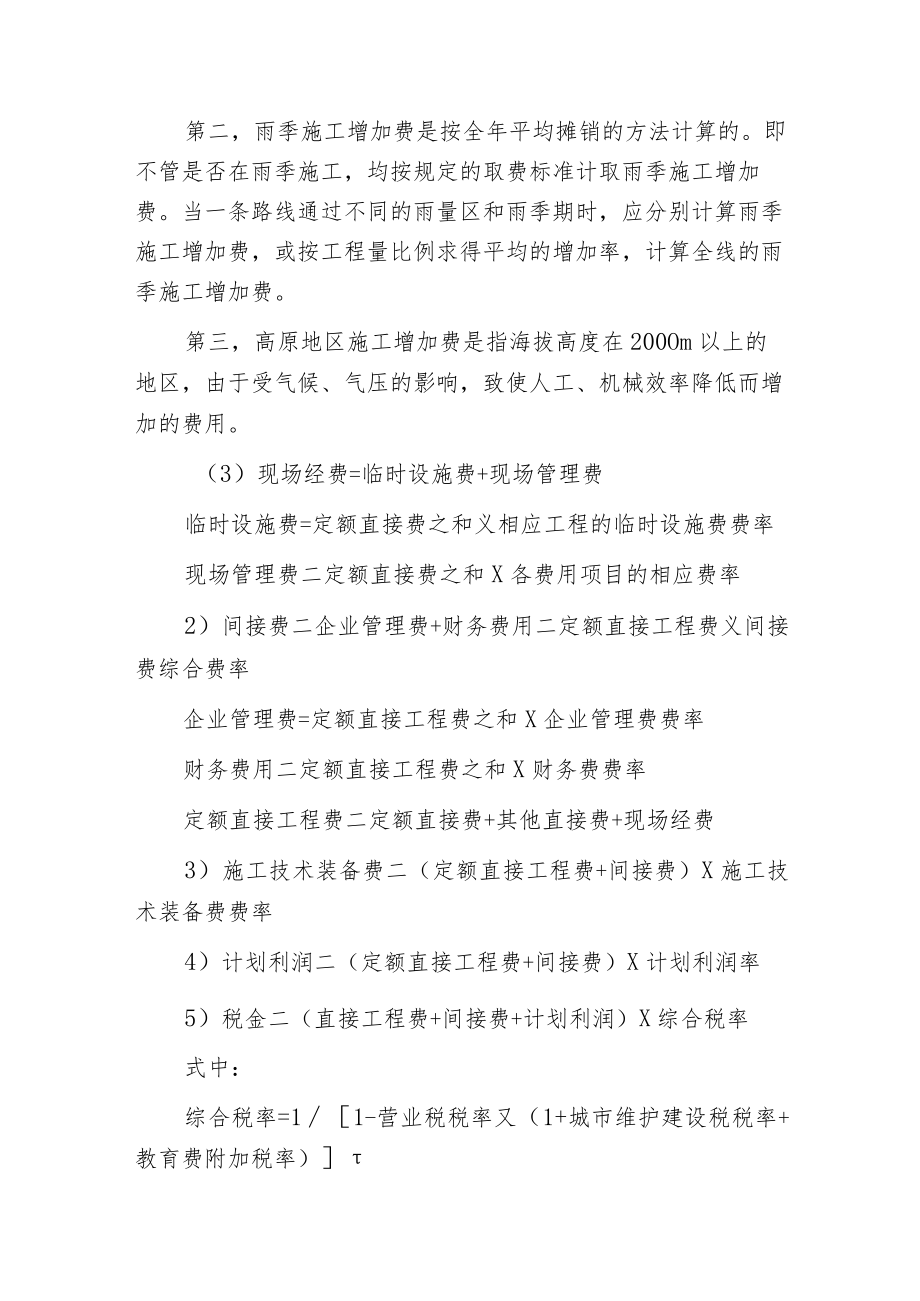

2、费、行车干扰工程施工增加费、施工辅助费等七项组成。计算这些其他直接费时注意几点:第一,冬季施工增加费是按照全年平均摊销的方法计算的。即不管是否在冬季施工,均按规定的取费标准计取冬季施工增加费。第二,雨季施工增加费是按全年平均摊销的方法计算的。即不管是否在雨季施工,均按规定的取费标准计取雨季施工增加费。当一条路线通过不同的雨量区和雨季期时,应分别计算雨季施工增加费,或按工程量比例求得平均的增加率,计算全线的雨季施工增加费。第三,高原地区施工增加费是指海拔高度在200Om以上的地区,由于受气候、气压的影响,致使人工、机械效率降低而增加的费用。(3)现场经费=临时设施费+现场管理费临时设施费=定额直
3、接费之和义相应工程的临时设施费费率现场管理费二定额直接费之和X各费用项目的相应费率2)间接费二企业管理费+财务费用二定额直接工程费义间接费综合费率企业管理费=定额直接工程费之和X企业管理费费率财务费用二定额直接工程费之和X财务费费率定额直接工程费二定额直接费+其他直接费+现场经费3)施工技术装备费二(定额直接工程费+间接费)X施工技术装备费费率4)计划利润二(定额直接工程费+间接费)X计划利润率5)税金二(直接工程费+间接费+计划利润)X综合税率式中:综合税率=11-营业税税率又(1+城市维护建设税税率+教育费附加税率)概算综合税率按3.41%计。预算综合税率分别为:纳税人在市区的,综合税率为

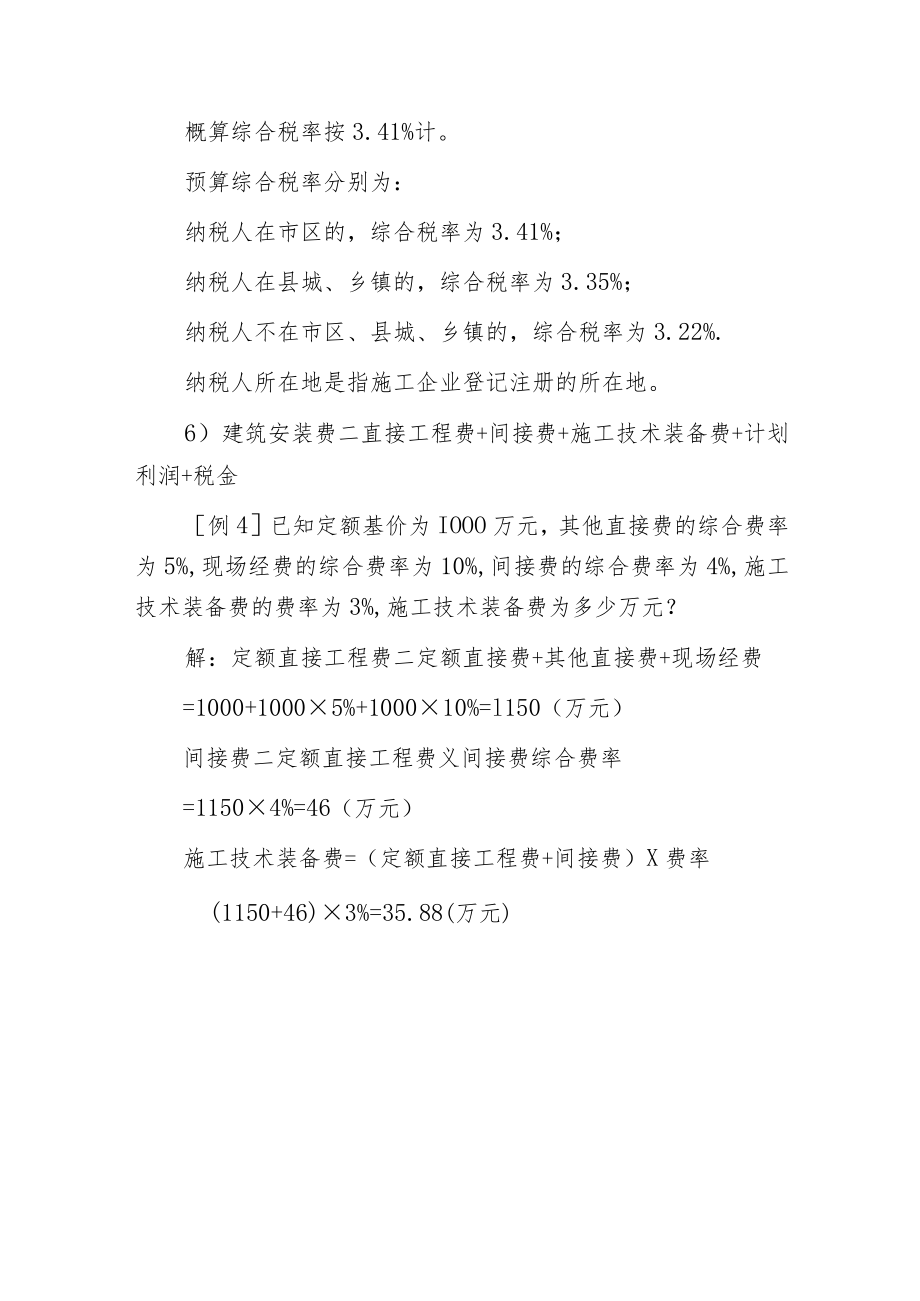

4、3.41%;纳税人在县城、乡镇的,综合税率为3.35%;纳税人不在市区、县城、乡镇的,综合税率为3.22%.纳税人所在地是指施工企业登记注册的所在地。6)建筑安装费二直接工程费+间接费+施工技术装备费+计划利润+税金例4已知定额基价为IOOO万元,其他直接费的综合费率为5%,现场经费的综合费率为10%,间接费的综合费率为4%,施工技术装备费的费率为3%,施工技术装备费为多少万元?解:定额直接工程费二定额直接费+其他直接费+现场经费=1000+10005%+100010%=l150(万元)间接费二定额直接工程费义间接费综合费率=11504%=46(万元)施工技术装备费=(定额直接工程费+间接费)X费率(1150+46)3%=35.88(万元)
