建筑渗漏施工质量通病防治措施.docx

上传人:p** 文档编号:237106 上传时间:2023-04-18 格式:DOCX 页数:13 大小:27.21KB
下载 相关 举报
建筑渗漏施工质量通病防治措施.docx_第1页
第1页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第2页
第2页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第3页
第3页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第4页
第4页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第5页
第5页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第6页
第6页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第7页
第7页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第8页
第8页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第9页
第9页 / 共13页
建筑渗漏施工质量通病防治措施.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑渗漏施工质量通病防治措施.docx》由会员分享,可在线阅读,更多相关《建筑渗漏施工质量通病防治措施.docx(13页珍藏版)》请在第壹文秘上搜索。

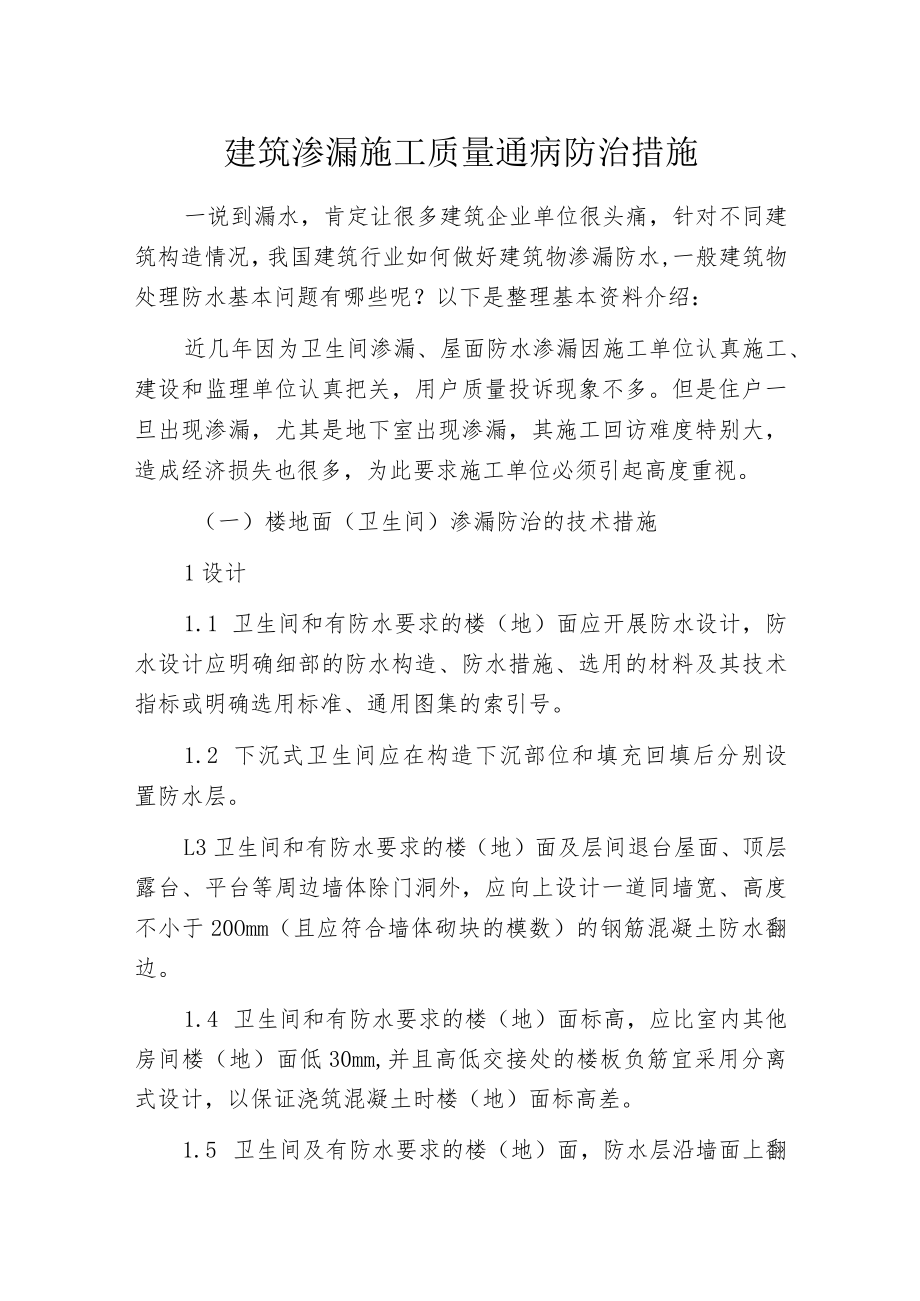

1、建筑渗漏施工质量通病防治措施一说到漏水,肯定让很多建筑企业单位很头痛,针对不同建筑构造情况,我国建筑行业如何做好建筑物渗漏防水,一般建筑物处理防水基本问题有哪些呢?以下是整理基本资料介绍:近几年因为卫生间渗漏、屋面防水渗漏因施工单位认真施工、建设和监理单位认真把关,用户质量投诉现象不多。但是住户一旦出现渗漏,尤其是地下室出现渗漏,其施工回访难度特别大,造成经济损失也很多,为此要求施工单位必须引起高度重视。(一)楼地面(卫生间)渗漏防治的技术措施1设计1.1 卫生间和有防水要求的楼(地)面应开展防水设计,防水设计应明确细部的防水构造、防水措施、选用的材料及其技术指标或明确选用标准、通用图集的索引

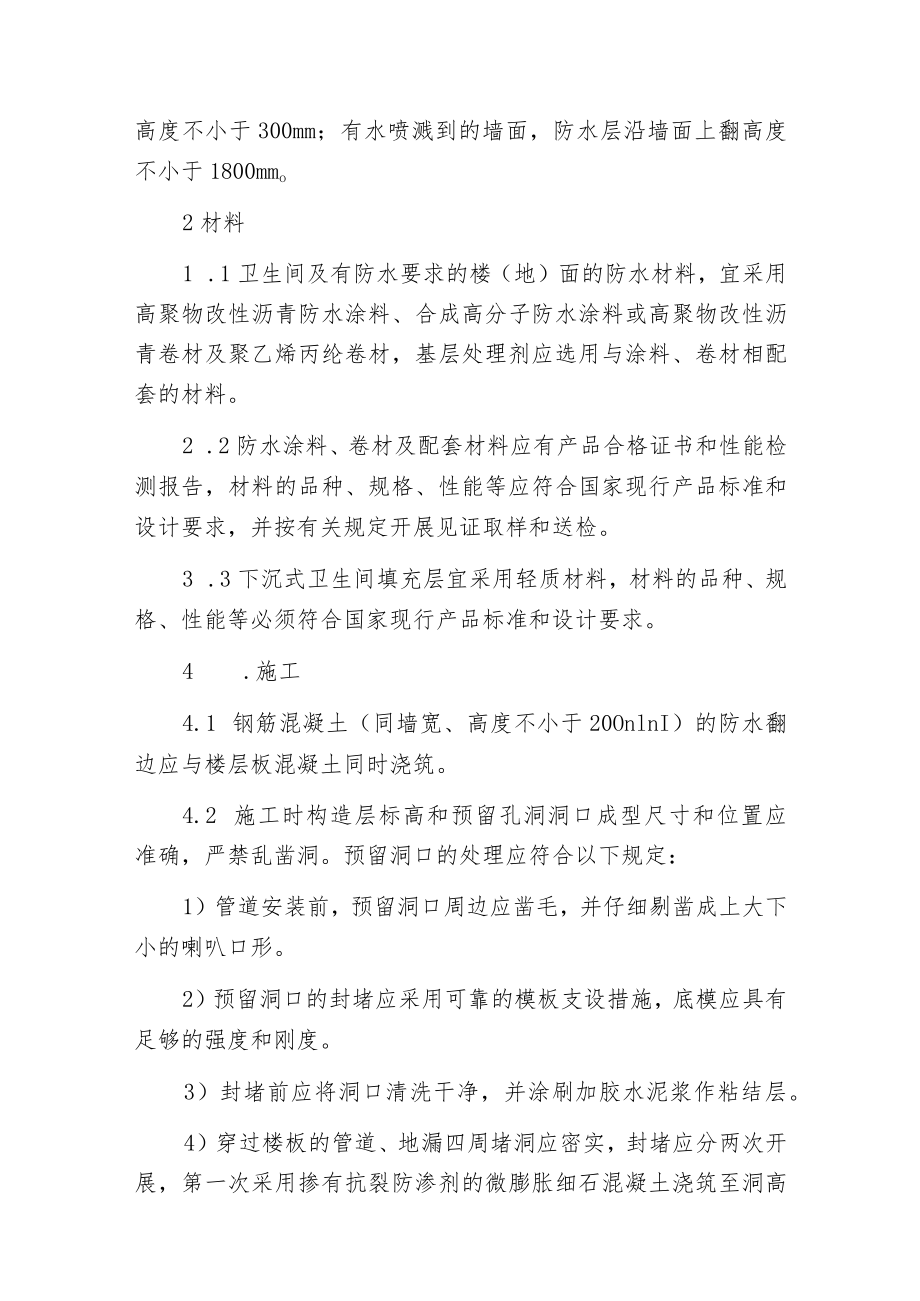

2、号。1.2 下沉式卫生间应在构造下沉部位和填充回填后分别设置防水层。L3卫生间和有防水要求的楼(地)面及层间退台屋面、顶层露台、平台等周边墙体除门洞外,应向上设计一道同墙宽、高度不小于20Omm(且应符合墙体砌块的模数)的钢筋混凝土防水翻边。1.4 卫生间和有防水要求的楼(地)面标高,应比室内其他房间楼(地)面低30mm,并且高低交接处的楼板负筋宜采用分离式设计,以保证浇筑混凝土时楼(地)面标高差。1.5 卫生间及有防水要求的楼(地)面,防水层沿墙面上翻高度不小于300mm;有水喷溅到的墙面,防水层沿墙面上翻高度不小于1800mmo2材料1 .1卫生间及有防水要求的楼(地)面的防水材料,宜采用

3、高聚物改性沥青防水涂料、合成高分子防水涂料或高聚物改性沥青卷材及聚乙烯丙纶卷材,基层处理剂应选用与涂料、卷材相配套的材料。2 .2防水涂料、卷材及配套材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合国家现行产品标准和设计要求,并按有关规定开展见证取样和送检。3 .3下沉式卫生间填充层宜采用轻质材料,材料的品种、规格、性能等必须符合国家现行产品标准和设计要求。4 .施工4.1 钢筋混凝土(同墙宽、高度不小于20OnlnI)的防水翻边应与楼层板混凝土同时浇筑。4.2 施工时构造层标高和预留孔洞洞口成型尺寸和位置应准确,严禁乱凿洞。预留洞口的处理应符合以下规定:1)管道安装前,预留

4、洞口周边应凿毛,并仔细剔凿成上大下小的喇叭口形。2)预留洞口的封堵应采用可靠的模板支设措施,底模应具有足够的强度和刚度。3)封堵前应将洞口清洗干净,并涂刷加胶水泥浆作粘结层。4)穿过楼板的管道、地漏四周堵洞应密实,封堵应分两次开展,第一次采用掺有抗裂防渗剂的微膨胀细石混凝土浇筑至洞高的2/3处,待混凝土凝固后开展4h蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆二次填塞密实,并在管道四周形成IonImXlOnIm的凹槽,用防水油膏嵌实。4.3 管道穿过楼板,应设置金属或塑料套管。套管应高出地面80100mm,套管与立管之间空隙用防水油膏封严。一般单面临墙的管道,离墙应不小于50mm,双面临墙的

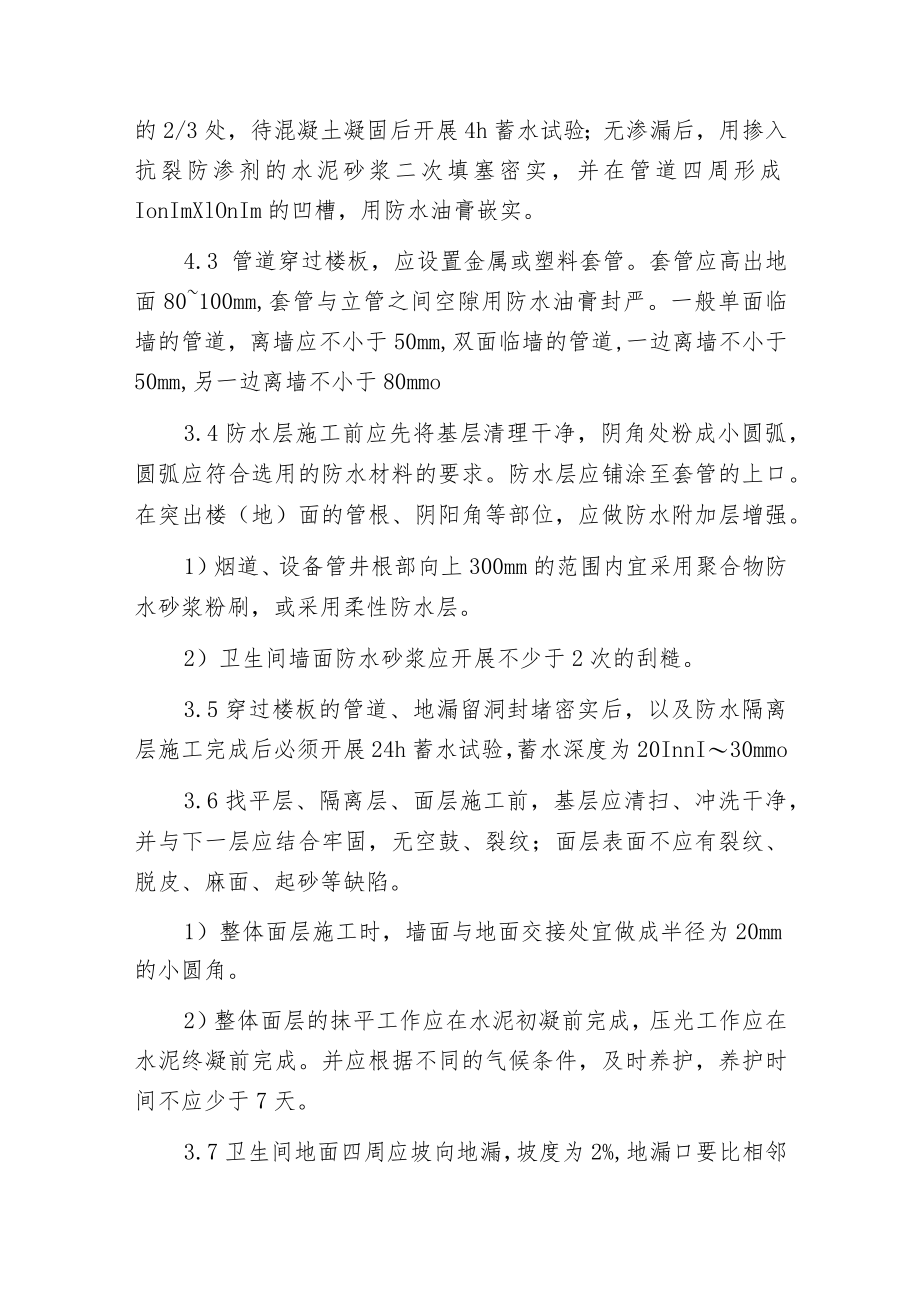

5、管道,一边离墙不小于50mm,另一边离墙不小于80mmo3.4防水层施工前应先将基层清理干净,阴角处粉成小圆弧,圆弧应符合选用的防水材料的要求。防水层应铺涂至套管的上口。在突出楼(地)面的管根、阴阳角等部位,应做防水附加层增强。1)烟道、设备管井根部向上300mm的范围内宜采用聚合物防水砂浆粉刷,或采用柔性防水层。2)卫生间墙面防水砂浆应开展不少于2次的刮糙。3.5穿过楼板的管道、地漏留洞封堵密实后,以及防水隔离层施工完成后必须开展24h蓄水试验,蓄水深度为20InnI30mmo3.6找平层、隔离层、面层施工前,基层应清扫、冲洗干净,并与下一层应结合牢固,无空鼓、裂纹;面层表面不应有裂纹、脱皮

6、、麻面、起砂等缺陷。1)整体面层施工时,墙面与地面交接处宜做成半径为20mm的小圆角。2)整体面层的抹平工作应在水泥初凝前完成,压光工作应在水泥终凝前完成。并应根据不同的气候条件,及时养护,养护时间不应少于7天。3.7卫生间地面四周应坡向地漏,坡度为2%,地漏口要比相邻楼地面地面低5mmo3.8毛坯房卫生间的大便器、小便器、浴盆、洗脸盆及拖布盆的排水管管口应高出毛地面80100mmo3.9为防止后施工的天然气管道安装套管不规范造成厨房间渗漏,建设单位应向天然气管道施工方提出要求,监理、施工应派专人跟踪监视。3.10为防止用户后装修安装管道破坏卫生间防水,建设单位应向用户告知提出要求,施工回访人

7、员应跟踪监视。(二)屋面渗漏防治的技术措施1 .设计1.1 住宅建筑屋面防水等级不宜低于二级。设计单位应根据规范防水的不同构造,设置隔离层。L2高层屋面应设计二道防水设防,并应有一道卷材防水,采用合成高分子防水卷材其厚度不应小于1.2mno采用高聚物改性沥青防水卷材其厚度不应小于3mmoL3保温层厚度应经热工计算确定,保温材料不宜用水泥膨胀珍珠岩、水泥膨胀蛭石等水溶性保温材料,其他块状、散状屋面保温层应设置排气系统。排气道应纵横交错、畅通,其间距根据保温层厚度确定,最大不宜超过3m,排气口应设置在不易被损坏和不宜进水的位置。L4铺设屋面防水卷材的找平层应设分格缝,分格缝纵横间距不大于3m,缝宽

8、为20mm,并嵌填密封材料。找平层当采用水泥砂桨时,其强度不得小于M10,当采用细石校防水时,其强度不得小于C20o防水层的分隔缝应设在屋面板的支承端、屋面转折处、防水层与突出屋面构造的交接处。钢筋网片在分格缝处应断开,其保护层厚度不应小于10mm。间距不宜大于1m,缝宽不应大于20mm,且不小于12rn0上人屋面混凝土保护层的坡度宜为3oL5对女儿墙、高低跨、上人孔、变形缝和出屋面管道、井(烟)道等节点应设计防渗构造图;变形缝宜优先采用现浇钢筋混凝土盖板的做法;伸出屋面井(烟)道周边应同屋面构造一起整浇一道钢筋混凝土防水圈。天沟或女儿墙应留设溢水孔。L6膨胀珍珠岩类及其它块状、散状屋面保温层

9、必须设置隔气层和排气系统。排气道应纵横交错、畅通,其间距应根据保温层厚度确定,最大不宜超过36m2;排气口应设置在不易被损坏和不易进水的位置,管伸出屋面表面高度不得小于70OmnI,并且应有防雨雪措施。1.7 保温层排汽孔宜每36m2设置一个。其排汽管应设置在构造层上并在穿过保温层处的管壁上打孔;同时还应满足具有足够的刚度和耐久性要求,不应采用PVC管;并应采取防水措施。L8屋面坡度应符合设计规范要求,平屋面采用构造找坡不得小于5%,材料找坡不得小于3%o天沟、沿沟纵向找坡不得小于l%oL9采用柔性与刚性防水层复合使用时,应将柔性防水层放在刚性防水层下部,并应在两防水层间设置隔离层。LlO屋面

10、女儿墙、压顶等过长的纵向构件,应沿纵向每3米设置钢筋混凝土构造柱,女儿墙、压顶粉刷层每隔3米及易产生变形开裂部位设分格缝,分格缝宽为IOmn1,缝内嵌填密封材料。2 .材料2.1 屋面工程所采用的防水及配套材料等应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合国家现行产品标准和设计要求,并按有关规定开展见证取样和送检。2.2 作为防水层基层的水泥砂浆找平层的体积配合比为1:2.51:3,并且宜掺抗裂纤维;细石混凝土找平层的强度不低于C20o2.3 保温材料不宜用水泥膨胀珍珠岩、水泥膨胀蛭石等水溶性保温材料。2.4 卷材、涂膜厚度应符合表5.3.2的规定。表5.3.2卷材、涂膜厚度

11、选用表屋面防水等级设防道数合成高分子防水卷材高聚物改性沥青防水卷材高聚物改性沥青防水涂料合成高分子防水涂料I级三道及以上设防不应小于L5mm不应小于3mm-不应小于1.5mm级二道设防不应小于1.2mm不应小于3mm不应小于3mm不应小于1.5mmIn级一道设防不应小于1.2mm不应小于4mm不应小于3mm不应小于2mmIV级一道设防-不应小于2-2.5 防水层应根据防水等级及不同使用部位的要求分别选用与基层粘结力强、耐紫外线、耐腐蚀、耐霉烂、耐穿刺性能好的材料。防水材料与配套材料、复合使用的两种防水材料之间应具有相容性。2.6 6密封材料应具有弹塑性、粘结性、施工性、耐候性、密封性、水密性、

12、气密性和位移性。3 .施工(主要原因:1、隔气层施工不符合要求,产生的渗漏;2、在屋面施工中泛水的高度、排水坡度不符合要求,局部有积水现象,细部处理未严格按施工规范执行,施工粗糙。3、屋面保温材料及制品含水率大,铺压不实,厚度不够。)3.1 1屋面工程施工应符合屋面工程质量验收规范GB50207-20*的规定,屋面工程施工前,必须编制专项施工方案或技术措施,经监理审查确认后方可组织施工。3.2 屋面保温材料及制品质量必须满足规范要求,进场必须有省建设委员会的准入证书、质量证明书,施工前对材料的密度、含水率开展抽样复试。松散保温材料应分层铺设,适当压实,板状保温材料应铺平垫稳,板间缝隙应采用同类

13、材料嵌填密实。3.3 埋入屋面现浇板的穿线管及接线盒等物件应固定在模板上,以保证现浇板内预埋物保持在现浇板的下部,使板内线盒、线管上有足够高度的硅层,并在接线盒上面配置钢筋网片,确保盒、管上面的松不开裂。3.4 穿透屋面现浇板的预埋件必须设有止水环。屋面现浇板内的吊灯、吊顶等器具的安装固定应采取预埋,不得事后打凿或安装膨胀螺丝。3.5 隔气层施工应符合要求,并应开展蓄水试验。屋面隔气层、防水层施工前,基层必须干净、干燥。保温层、防水层不得在雨、雪及五级大风天施工。3.6 6屋面找平层施工应满足以下要求:1)找平层施工前应按照设计及本措施的要求确定分格缝的宽度、位置和间距,以及分格缝的成型方式。

14、2)水泥砂浆、细石混凝土找平层应严格控制水灰比,搅拌均匀,随拌随用。摊铺前基层应清扫干净,用水充分湿润。摊铺后应用靠尺刮平,木抹子搓压,并用铁抹子分两次压实和收光,并及时开展养护。3)防水层基层的找平层与突出屋面构造的交接处,以及找平层的转角处,均应做成圆弧形,高聚物改性沥青防水卷材圆的弧半径不小于50mm,合成高分子防水卷材的弧半径不小于20mm。内部排水的水落口周围,找平层应做成略低的凹坑。4)施工后,应及时用塑料薄膜或草帘覆盖浇水养护,使其表面保持湿润,养护时间不少于7天。5)找平层分格缝应填嵌密封材料。3.7 保温层施工应满足以下要求:1)保温层施工前的基层应平整、干燥、干净。2)板状

15、材料保温层应铺平垫稳,上下层接缝应相互错开,板间缝隙应采用同类材料嵌填密实;整体材料保温层应平整、压实。3)保温层排汽道应纵横贯穿,排汽出口应埋设排汽管,排汽管宜设置在构造层上,穿过保温层及排汽道的管壁四周应打排气孔,排气管应做防水处理。3.8 8防水层施工应满足以下要求:1)出屋面洞口、管道、井(烟)道等在防水层施工前必须按设计要求预留、预埋准确,不得在防水层上打孔、开洞。2)防水层施工前,基层必须干净、干燥,并先做好细部节点的构造处理、排汽道的空铺条处理等。3)整体屋面施工时防水基层与保护层应设6M*6M的分隔缝,且基层与保护层分隔缝位置应在上下同一位置。保护层表面应设1M*1M的分仓缝。

16、4)在防水层施工时,基层分隔缝两侧各50MM的宽度内应开展空铺,防止由于水泥砂浆基层处理不当产生温度应力,消除温度应力防止破坏防水卷材。5)屋面坡度小于3%时,卷材宜平行屋脊铺贴;屋面坡度大于3%或屋面受震动时,卷材可平行或垂直屋脊铺贴。坡度大于25%的屋面采用卷材作防水层时,应采取固定措施,固定点应密封严密。6)卷材应从低处向高处铺贴;天沟、檐沟宜顺天沟、檐沟方向从水落口处向分水线方向铺贴,尽量减少搭接。上下层卷材不得相互垂直铺贴。7)卷材采用搭接法时,上下层及相邻两幅卷材的搭接缝应错开,搭接缝应采用材料性能相容的密封材料封严,搭接宽度应符合表5.3.3的要求。表5.3.3卷材搭接宽度(mm)铺贴方法卷材种类短边搭接

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
