总监巡查记录.docx_第3页
第3页 / 共29页
总监巡查记录.docx_第4页
第4页 / 共29页
总监巡查记录.docx_第5页
第5页 / 共29页
总监巡查记录.docx_第6页
第6页 / 共29页
总监巡查记录.docx_第7页
第7页 / 共29页
总监巡查记录.docx_第8页
第8页 / 共29页
总监巡查记录.docx_第9页
第9页 / 共29页
总监巡查记录.docx_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《总监巡查记录.docx》由会员分享,可在线阅读,更多相关《总监巡查记录.docx(29页珍藏版)》请在第壹文秘上搜索。

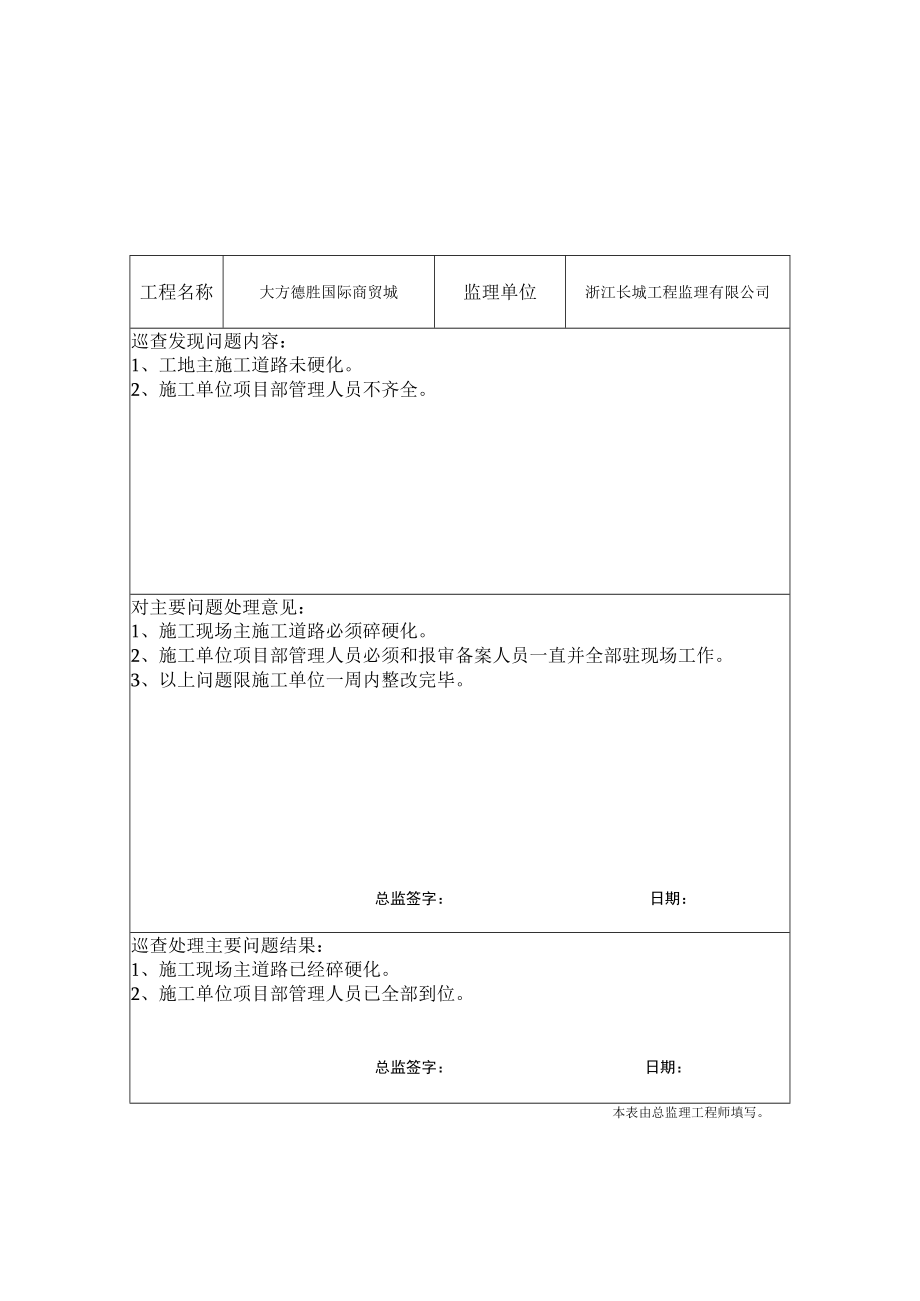

1、工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、工地主施工道路未硬化。2、施工单位项目部管理人员不齐全。对主要问题处理意见:1、施工现场主施工道路必须碎硬化。2、施工单位项目部管理人员必须和报审备案人员一直并全部驻现场工作。3、以上问题限施工单位一周内整改完毕。总监签字:日期:巡查处理主要问题结果:1、施工现场主道路已经碎硬化。2、施工单位项目部管理人员已全部到位。总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、施工组织设计和专项施工方案没有及时上报。2、总配电房操作空间不够,无灭火器、沙箱

2、、应急灯,门采用金属门,向内开;部分电缆没有按规范要求埋设或架设。3、外来人员进出工地无人进行管理。对主要问题处理意见:1、施工单位项目部一周内上报施工组织设计和专项施工方案。2、总配电房要按规范要求设置,电缆电线必须按规范要求埋设或架设。3、施工单位要落实现场门卫管理制度,外来人员进出工地要加强管理,且进入工地现场必须戴好安全帽。总监签字:日期:巡查处理主要问题结果:1、施工组织设计和专项施工方案仍未报审。2、总配电房内,操作空间不符合规范要求,总配电房大门不能使用金属门,门要向外开,继续整改。3、门卫管理已落实,所有进入施工现场人员都戴好安全帽。总监签字:日期:本表由总监理工程师填写。工程

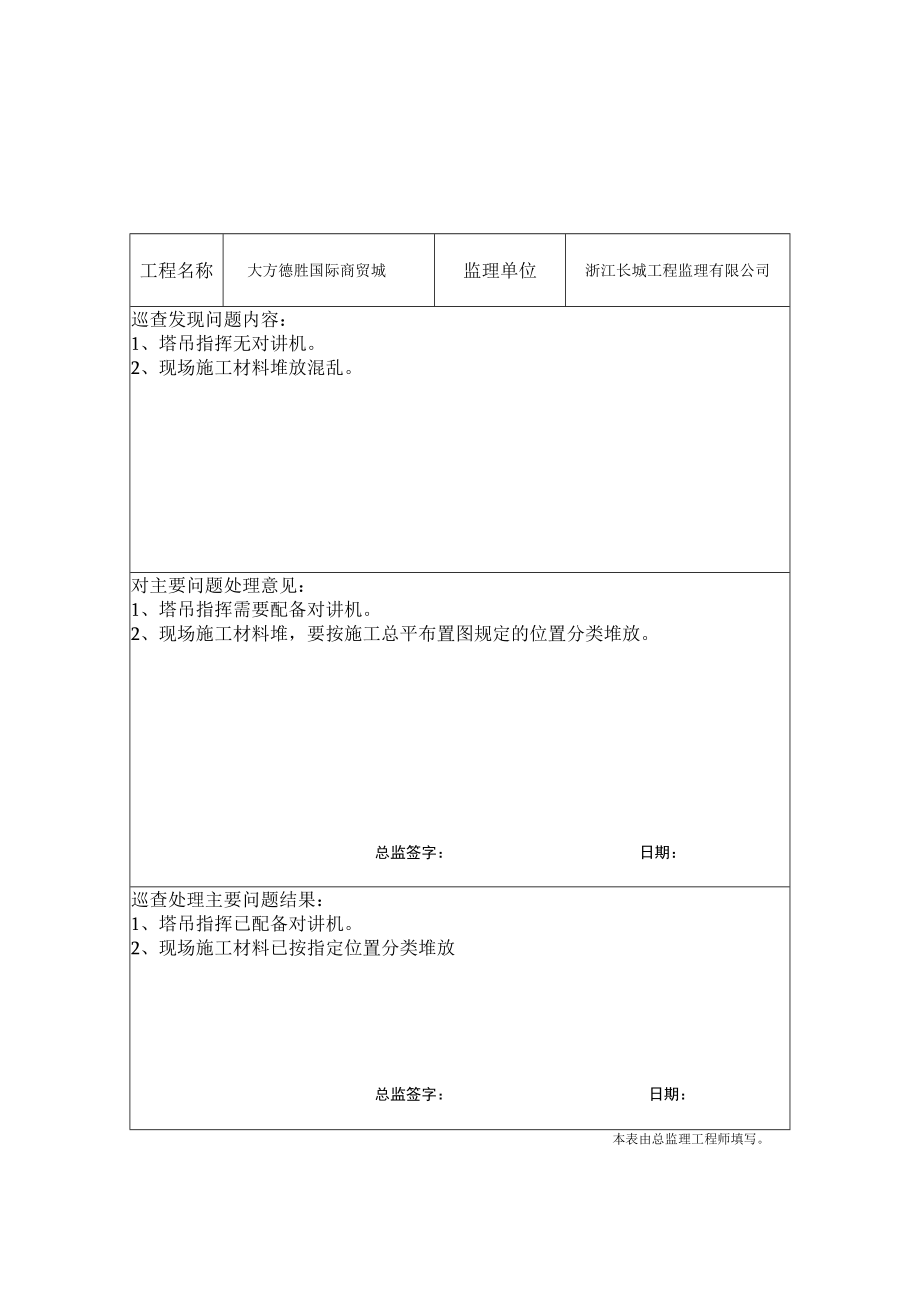

3、名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、塔吊指挥无对讲机。2、现场施工材料堆放混乱。对主要问题处理意见:1、塔吊指挥需要配备对讲机。2、现场施工材料堆,要按施工总平布置图规定的位置分类堆放。总监签字:日期:巡查处理主要问题结果:1、塔吊指挥已配备对讲机。2、现场施工材料已按指定位置分类堆放总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、施工资料上报不及时。对主要问题处理意见:1、施工资料要跟上施工进度要求。限一周内补齐缺少的资料。总监签字:日期:巡查处理主要问题结果:1、施工资料已跟上施

4、工进度要求。总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、现场施工材料堆放混乱。2、现场作业人员乱拉乱接电线对主要问题处理意见:1、施工材料按指定场地分类堆放2、现场电箱要由项目部电工统一管理并上锁,接线由电工接,电线要按规范要求拉设总监签字:日期:巡查处理主要问题结果:1、施工材料已在指定场地分类堆放。2、所有电箱都已经上锁,接线由电工完成,电线已按规范要求拉设。总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、楼层临边防护不到位2、塔吊吊运材料未捆

5、绑好久起吊。对主要问题处理意见:1、楼层临边防护要按规范要求搭设。2、施工单位项目部要加强塔吊司机和指挥人员安全教育,吊运材料必须捆绑牢固再起吊总监签字:日期:巡查处理主要问题结果:1、部分楼层临边防护不到位,继续整改2、施工单位项目部已对塔吊司机和指挥进行安全教育,吊运材料已按规范要求进行总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、施工现场未搭设安全通道2、部分安全网破损、脱落3、部分楼层检验批资料未报审对主要问题处理意见:1、限施工单位项目部三天内搭设好安全通道2、破损的安全网更换,脱落的安全网重新张挂。3、欠缺的

6、检验批资料要补齐,跟上施工进度。总监签字:日期:巡查处理主要问题结果:1、施工现场安全通道已搭设2、破损的安全网已更换,脱落的安全网已重新张挂3、欠缺的检验批已补齐总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、作业楼层面外架竹篱板未满铺2、现场安全标示标语数量不足3、现场施工材料堆放混乱4、施工单位项目部安全管理不到位,明显的安全隐患无人整改对主要问题处理意见:1、作业楼层外架的竹篱板必须满铺2、安全标示标语的数量要补足3、施工材料在指定地点分类堆放4、施工单位项目部安全员要加强现场安全管理,对于发现的安全隐患要督促班组

7、及时整改总监签字:日期:巡查处理主要问题结果:1、作业楼层外架的竹篱板已满铺2、安全标示标语数量已达到要求3、施工材料已在指定地点分类堆放4、工地现场发现的安全隐患能够及时进行整改总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、楼层临边防护不到位对主要问题处理意见:1、作业楼层面外架竹篱板必须满铺2、临边防护搭设的防护栏杆必须张挂安全网总监签字:日期:巡查处理主要问题结果:1、作业层面外架竹篱板已满铺2、楼层临边防护栏杆已张挂安全网总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有

8、限公司巡查发现问题内容:1、外架剪刀撑设置不符合规范要求2、外架拉结点间距过大3、塔吊专用电箱接入其他施工设备4、钢筋加工场地没有搭设防护棚5、楼层浇筑混凝土,梁底垃圾未清理干净对主要问题处理意见:1、外架剪刀撑要按规范要求设置2、外架拉结点间距不得大于6米,拐角处要连续设置两个拉结点3、塔吊专用电箱不得接入其他机械设备4、塔吊回转半径内钢筋加工场地必须搭设防护棚5、楼层浇筑混凝土,板面梁底垃圾必须清理干净总监签字:日期:巡查处理主要问题结果:1、外架剪刀撑设置仍不符合规范要求。2、外架拉结点已按规范要求设置3、塔吊电箱已专用4、亩筋加工棚过小,未覆盖作业面要求进行整改5、楼层浇筑混凝土前,楼

9、板、梁底垃圾已清理干净总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、钢筋加工场地仍未按要求搭设防护棚2、支模架与外架连接3、外架剪刀撑设置不符合规范要求4、57#楼胀模现象较多对主要问题处理意见:1、钢筋加工场地必须搭设防护棚,如再不按要求搭设,停止此钢筋加工场地作业。2、支模架不得与外架连接,连接部位扣件立即拆除3、胀模部位必须使用专业工人剔打,如有露筋,施工单位不得擅自处理,必须报监理单位和建设单位,并提出处理方案,方案审核符合要求,再进行处理4、外架剪刀撑设置必须符合规范要求总监签字:日期:巡查处理主要问题结果:1

10、、钢筋加工场地已搭设防护棚,基本覆盖工人作业面2、支模架与外架连接的扣件已拆除3、胀模部位已剔打,未发现露筋4、部分外架剪刀撑设置仍不规范,需继续整改总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、楼层内的垃圾和材料清理不及时2、56#楼北面外架搭设不符合规范要求,必须进行整改对主要问题处理意见:1、楼层内的垃圾和材料必须及时清理2、56#楼北面搭设的外架拆掉重新按规范要求搭设总监签字:日期:巡查处理主要问题结果:1、楼层内的垃圾和材料已及时清理2、56#楼北面外架已在按规范要求重新搭设总监签字:日期:本表由总监理工程师填

11、写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、部分楼层钢管、材料、模板过多堆放在楼层悬挑构件上要求其及时清理2、56#楼北面外架搭设不符合规范要求,必须进行整改对主要问题处理意见:1、楼层内的垃圾和材料必须及时清理2、56#楼北面搭设的外架拆掉重新按规范要求搭设总监签字:日期:巡查处理主要问题结果:3、楼层内的垃圾和材料已及时清理4、56#楼北面外架已在按规范要求重新搭设总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、61#二层柱屋面梁板支模架未按规范进行搭设,整改后方可进入下一道施工

12、工序2、塔吊无信号工3、因汛期挡土墙边坡有土方有松动,为了防止塌方,对其进行处理对主要问题处理意见:1、61#楼二层柱屋面梁板支模架,水平横杆整体少一截面按规范及施工方案进行搭设2、抓紧配备塔吊信号工3、用挖机对边坡土方松动的土石方挖离搬运总监签字:日期:巡查处理主要问题结果:1、61#楼支模架已按施工方案及规范进行搭设2、边坡土石方松动,会导致塌方的已经处理完毕总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、发现现场部分二级配电箱未完成接地,电线乱拉乱接;2、督促施工单位尽快的把隐蔽资料、材料报审上报我监理部;3、现场发

13、现二次结构,梁、柱锚固长度不足;对主要问题处理意见:1、配电箱尽快进行接地;2、对二次结构,梁、柱锚固长度不足的进行焊接;总监签字:日期:巡查处理主要问题结果:1、配电箱完成接地;2、对二次结构进行了相应的整改;总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、挡土墙工程脚手架内侧未设立剪刀撑,要求尽快进行加固;2、现场安全警示与标示不明显,而且明显不足,要求尽快进行整改落实;3、现场临边、洞口防护不到位,要求进行整改落实;对主要问题处理意见:1、对挡土墙脚手架内侧按相关规范进行整改;2、安全标语、标示因放在明显易见的地方;

14、3、对四口五临边进行围护,按规范进行整改;总监签字:日期:巡查处理主要问题结果:1、已对挡土墙脚手架相关规范进行整改;2、安全标示、标语已按照要求进行落实、整改;3、对楼层洞口、临边的围护工作已进行整改;总监签字:日期:本表由总监理工程师填写。工程名称大方德胜国际商贸城监理单位浙江长城工程监理有限公司巡查发现问题内容:1、强夯单位在施工过程中未带安全帽;2、现场模板多次利用未清理,导致部分梁柱出现锯齿状;3、因汛期挡土墙施工项目部有坍塌危险,尽快撤离生活区;4、60#楼屋面女儿墙有渗漏水情况;对主要问题处理意见:1、强夯属于危险作业,若在有不带安全帽的情况发生,对其进行相应的处罚;2、现场模板多次利用导致部分梁柱出现锯齿状,建议使用脱模剂对模板进行清理;3、因汛期挡土墙项目部有坍塌的危险,请在安全地带进行办公;4、基本在建的楼层中都有漏水现象,要求进行及时的整改;总监签字:日期:巡查处理主要问题结果:1、对现场的模板简单的进行了清理;2、挡土墙项目部已对边坡随时关注,一有情况迅速撤离;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 物业管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
