抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx

上传人:p** 文档编号:239651 上传时间:2023-04-18 格式:DOCX 页数:10 大小:24.13KB
下载 相关 举报
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第1页
第1页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第2页
第2页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第3页
第3页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第4页
第4页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第5页
第5页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第6页
第6页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第7页
第7页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第8页
第8页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第9页
第9页 / 共10页
抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案.docx(10页珍藏版)》请在第壹文秘上搜索。

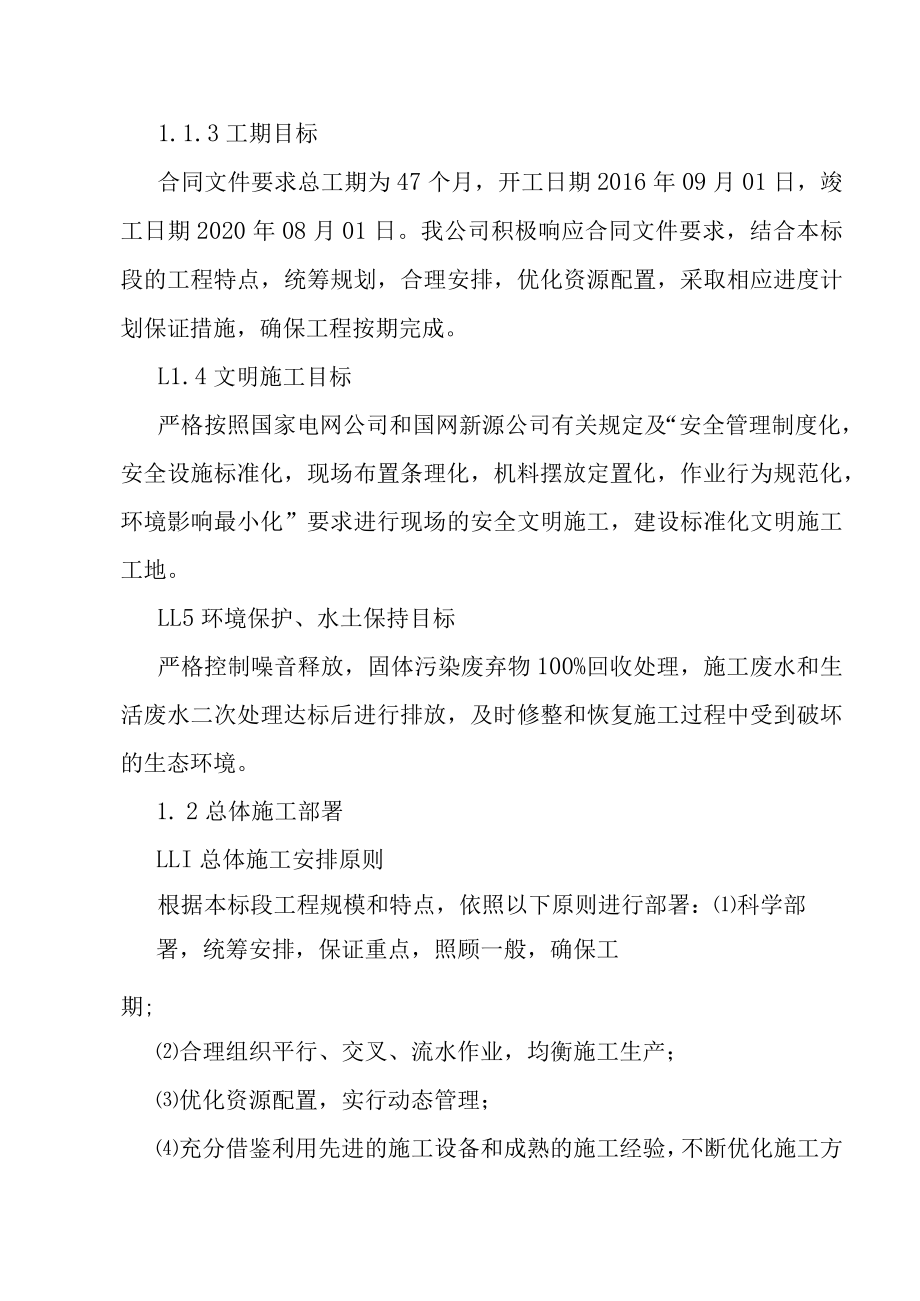

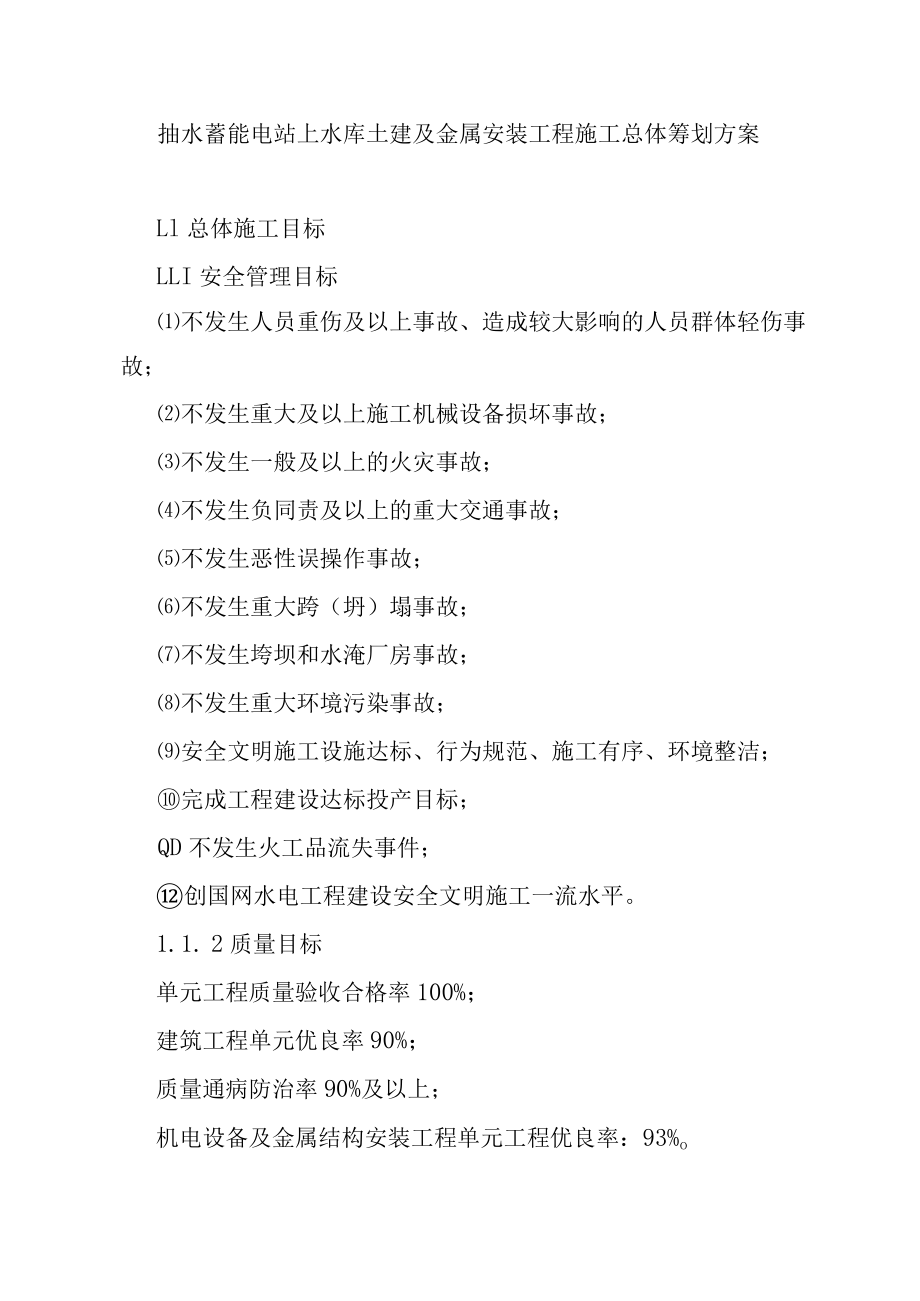

1、抽水蓄能电站上水库土建及金属安装工程施工总体筹划方案Ll总体施工目标LLI安全管理目标不发生人员重伤及以上事故、造成较大影响的人员群体轻伤事故;不发生重大及以上施工机械设备损坏事故;不发生一般及以上的火灾事故;不发生负同责及以上的重大交通事故;不发生恶性误操作事故;不发生重大跨(坍)塌事故;不发生垮坝和水淹厂房事故;不发生重大环境污染事故;安全文明施工设施达标、行为规范、施工有序、环境整洁;完成工程建设达标投产目标;QD不发生火工品流失事件;创国网水电工程建设安全文明施工一流水平。1.1. 2质量目标单元工程质量验收合格率100%;建筑工程单元优良率90%;质量通病防治率90%及以上;机电设备

2、及金属结构安装工程单元工程优良率:93%o1.1.3工期目标合同文件要求总工期为47个月,开工日期2016年09月01日,竣工日期2020年08月01日。我公司积极响应合同文件要求,结合本标段的工程特点,统筹规划,合理安排,优化资源配置,采取相应进度计划保证措施,确保工程按期完成。L1.4文明施工目标严格按照国家电网公司和国网新源公司有关规定及“安全管理制度化,安全设施标准化,现场布置条理化,机料摆放定置化,作业行为规范化,环境影响最小化”要求进行现场的安全文明施工,建设标准化文明施工工地。LL5环境保护、水土保持目标严格控制噪音释放,固体污染废弃物100%回收处理,施工废水和生活废水二次处理

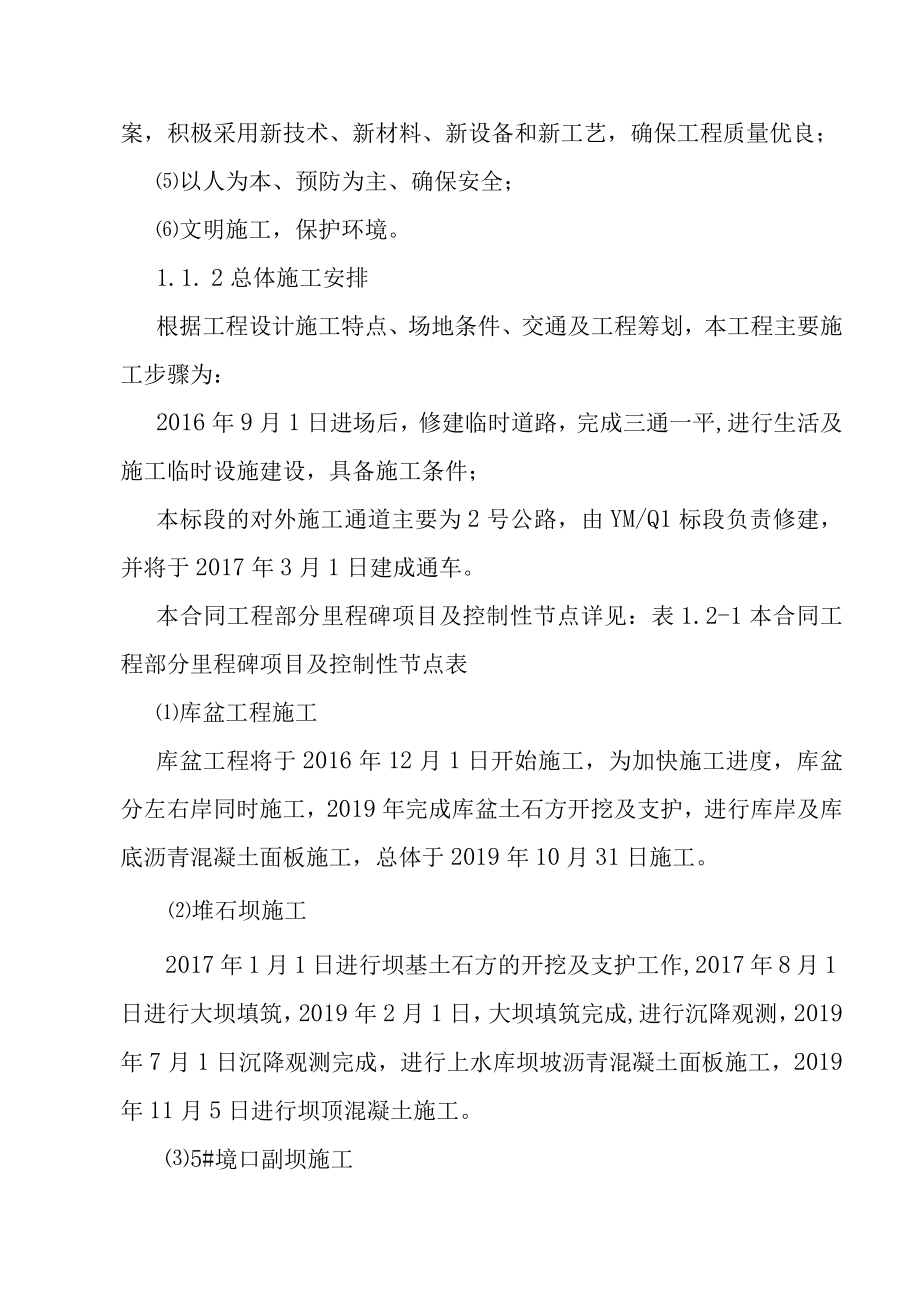

3、达标后进行排放,及时修整和恢复施工过程中受到破坏的生态环境。1. 2总体施工部署LLI总体施工安排原则根据本标段工程规模和特点,依照以下原则进行部署:科学部署,统筹安排,保证重点,照顾一般,确保工期;合理组织平行、交叉、流水作业,均衡施工生产;优化资源配置,实行动态管理;充分借鉴利用先进的施工设备和成熟的施工经验,不断优化施工方案,积极采用新技术、新材料、新设备和新工艺,确保工程质量优良;以人为本、预防为主、确保安全;文明施工,保护环境。1.1. 2总体施工安排根据工程设计施工特点、场地条件、交通及工程筹划,本工程主要施工步骤为:2016年9月1日进场后,修建临时道路,完成三通一平,进行生活及

4、施工临时设施建设,具备施工条件;本标段的对外施工通道主要为2号公路,由YM/Q1标段负责修建,并将于2017年3月1日建成通车。本合同工程部分里程碑项目及控制性节点详见:表1.2-1本合同工程部分里程碑项目及控制性节点表库盆工程施工库盆工程将于2016年12月1日开始施工,为加快施工进度,库盆分左右岸同时施工,2019年完成库盆土石方开挖及支护,进行库岸及库底沥青混凝土面板施工,总体于2019年10月31日施工。堆石坝施工2017年1月1日进行坝基土石方的开挖及支护工作,2017年8月1日进行大坝填筑,2019年2月1日,大坝填筑完成,进行沉降观测,2019年7月1日沉降观测完成,进行上水库坝

5、坡沥青混凝土面板施工,2019年11月5日进行坝顶混凝土施工。5#境口副坝施工5#七亚口副坝的开挖工作划归库盆右岸施工,2017年3月1日开始,2017年4月1日进行坝基基础处理,待基础强度达到要求后进行混凝土面板浇筑,并于2017年6月15日完成副坝施工。进出水口施工进出水口上部土石方的开挖同库盆右岸同时施工,2017年10月1日上部土石方清理开挖完毕,进行进出水口土石方明挖施工,2017年11月1日,进行石方井挖施工,采用反井钻机。2018年5月1日至2018年8月20日进行拦污栅的安装。(5)上水库蓄水验收2020年6月1日至2020年6月15日进行上水库蓄水验收工作。(6)上水库下闸挡

6、水2020年7月1日至2020年7月31日进行上水库下闸施工,由YM/C2标施工。交工2020年8月1日,本标段全部工作施工完成。表1.2-1本合同工程部分里程碑项目及控制性节点表序号里程碑项目承包人承诺的完工或移交日期1承包人进点施工准备2016年9月1日2上水库混凝土生产系统完成2017年3月31日3上水库库盆开始开挖2016年12月1日4上水库库盆开挖完成2019年1月31日5水库大坝坝基开挖开始2017年1月1日6上水库大坝坝基开挖完成2017年7月31日7上水库进出水口完成2018年10月31日8上水库闸门井平台开挖完成2016年10月31日9上水库大坝填筑开始2017年8月1日10

7、上水库沥青骨料加工系统投产2018年7月1日11上水库沥青混凝土生产系统投产2018年8月1日12上水库大坝填筑完成2019年1月31日13上水库坝坡沥青混凝土面板施工开始2019年7月1日14上水库库岸及库底沥青混凝土2018年8月1日面板施工开始15上水库坝坡沥青混凝土面板施工完成2019年10月31日16上水库库库岸及底沥青混凝土面板施工完成2019年10月31日17上水库坝顶混凝土完成2020年5月31日18上水库蓄水验收完成2020年6月15日19上水库下闸挡水2020年7月1日20本标工程完工2020年8月1日1.3各项准备工作1.3.1技术准备现场勘查,资料收集组织技术人员详细调

8、查施工现场,收集有关资料,重点进行以下准备工作:收集有关资料,包括气象、水文、地质情况,沿线地形、地貌、地表情况,运输条件、通讯条件、弃渣场容量情况,沿途管线、道路情况等。与设计单位完成交接桩工作,组织人员进行复测,并与相连标段合作进行联测。进行施工测量布置,完善和加密控制桩点。图纸会审和设计技术交底组织技术人员对施工图纸进行会审,领会设计理念、设计意图和设计功能,对图纸中的问题进行讨论,在统一认识的基础上逐一做好记录,并与设计单位联系。同时对设计情况提出合理化建议(优化方案),并将合理化建议(优化方案)书面提交建设单位、设计、监理。参加设计技术交底,认真听取设计单位的说明,对特殊结构、新材料

9、、新工艺和新技术的要求,对提出的疑问和设计优化建议的答复,对施工方法、措施的要求,并形成会议纪要,作为施工的依据之一。进行科研项目的组织、立项,并尽快展开,为施工提供技术支持。编制实施性施工组织设计施工组织设计是施工的依据之一,是施工准备工作的重要组成部分,目的在于全面、合理、有计划的组织施工,优质高效完成施工任务。主要包括以下内容:根据设计文件、招标文件、建设单位标准的要求,确定合理的施工方案、方法、施工工艺及技术组织措施,合理安排工期及施工进度,满足合同文件要求。对施工中的重难点工程进行专门研究,单独编制实施性施工组织设计或专项施工方案,并提交监理部门审批。同时确定科研课题,编制详细的科研

10、文件。根据施工方案、方法,选择合适的施工机具设备,制定并优化施工机械化配套方案。根据施工进度安排,制定人、材、机供应计划及供应保证措施。确定质量、安全、环保体系和组织机构、保证措施等,进行风险分析,制定安全预案、应急抢险预案及措施等。合理进行施工场地布置,并绘制场地平面布置图。内容包括施工便道、机械停放位置、材料和成品存放位置、生产生活临时设施等。进行技术交底在工程开工之前,对全体施工人员进行详细的技术交底,包括工程的设计内容、施工组织设计、施工计划和施工技术要求,以保证工程能严格按照设计图纸、施工组织设计、施工技术规范、安全操作规程和施工验收规范等要求进行施工。交底工作按照管理系统自上而下逐

11、级进行。1.3.2组织准备人员准备完善项目部管理和组织机构,确保人员及时到位,明确工作分工和职责范围,建立分工合作协调机制。根据专业化原则,对施工班组进行优化组合,对施工任务进行划分。有针对性的对施工人员进行技术培训。根据本工程的特点,培训的重点包括:施工的重难点工程的技术、措施及工艺,防水施工技术,沉降控制技术,爆破方案及控制技术,注浆加固,多种超前支护技术的施工方法和施工注意事项,施工安全操作规程、环保、医疗、消防和文明施工等方面的培训教育,特别是进行环保教育,新技术、新材料、新设备、新工艺的应用及施工要领等。建立健全各项规章制度根据工程特点和施工现场的需要,建立健全各项管理制度,如技术责

12、任制度、工程技术档案管理制度、施工图纸学习与会审制度、技术交底制度、各部门及各级人员的岗位责任制、工程材料和构件的检查验收制度、工程质量检查和验收制度、材料出入库制度、安全操作制度、机具使用保养制度、环保、医疗保障制度等。为较好落实各项施工准备工作,根据各项准备工作的内容、时间和人员,绘制出施工准备工作计划,责任落实到人,并加强对计划的检查和监督,以使准备工作如期完成。1.3.3材料、机械设备准备物资准备主要甲供施工材料计划并确定现场交货方案。自购材料的选择、试验、订货或委托加工。火工品的运输、现场管理、爆破方案。根据工程量和进度计划制定材料采购计划。机械设备准备弃渣运输机械筹集及调运,模板台

13、车加工厂家的选定。其他机械设备的筹集与购置,组织机械设备的调运。组织其他机械设备进场前的鉴定检查、维修保养与调试。小型设备、料具、监测元件的货源选择、订货、率定。组建现场设备维修厂,以便于设备就近修理,料具模型就近加工。配备好技术工作所需要的设备和工、器具。1.3.4资金准备准备足够的资金用于本工程的施工准备及前期施工。1.3.5现场准备做好施工现场“三通一平”工作,进行施工区围挡隔离和生活区建设。按照施工总平面图的布置,建造施工生产所需的所有生产、生活、储存等临时用房,以及临时便道,规划施工机械停放场地等;修建临时道路。临时设施的建造既要满足生产、生活需要,又要注意场地布置及临时设施修建与周围环境相协调,并做好周围的绿化和排水设施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
