抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx

上传人:p** 文档编号:239673 上传时间:2023-04-18 格式:DOCX 页数:6 大小:20.08KB
下载 相关 举报
抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx_第1页
第1页 / 共6页
抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx_第2页
第2页 / 共6页
抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx_第3页
第3页 / 共6页
抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx_第4页
第4页 / 共6页
抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx_第5页
第5页 / 共6页
抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx》由会员分享,可在线阅读,更多相关《抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施.docx(6页珍藏版)》请在第壹文秘上搜索。

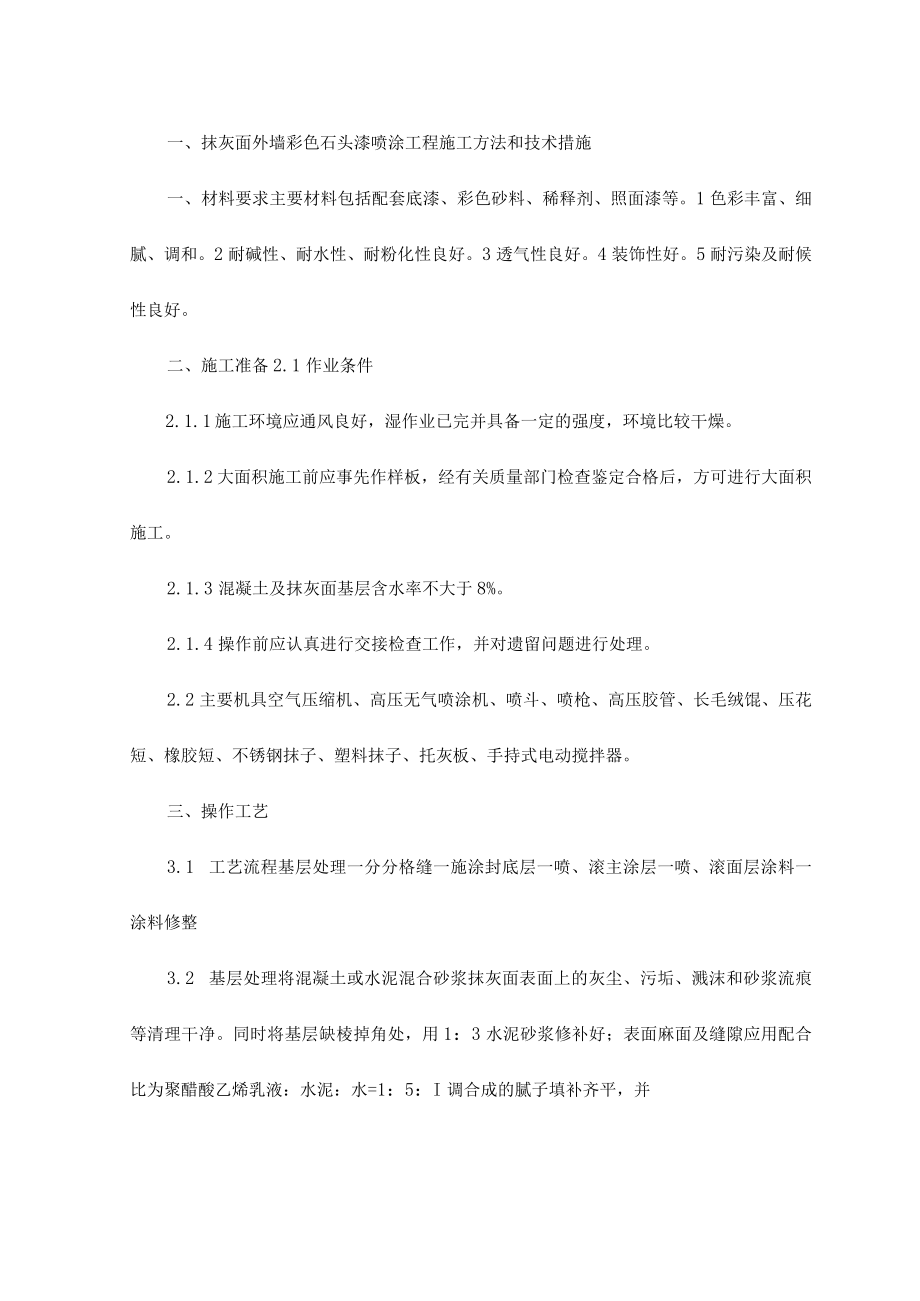

1、一、抹灰面外墙彩色石头漆喷涂工程施工方法和技术措施一、材料要求主要材料包括配套底漆、彩色砂料、稀释剂、照面漆等。1色彩丰富、细腻、调和。2耐碱性、耐水性、耐粉化性良好。3透气性良好。4装饰性好。5耐污染及耐候性良好。二、施工准备2.1作业条件2.1.1 施工环境应通风良好,湿作业已完并具备一定的强度,环境比较干燥。2.1.2 大面积施工前应事先作样板,经有关质量部门检查鉴定合格后,方可进行大面积施工。2.1.3 混凝土及抹灰面基层含水率不大于8%。2.1.4 操作前应认真进行交接检查工作,并对遗留问题进行处理。2.2主要机具空气压缩机、高压无气喷涂机、喷斗、喷枪、高压胶管、长毛绒馄、压花短、橡

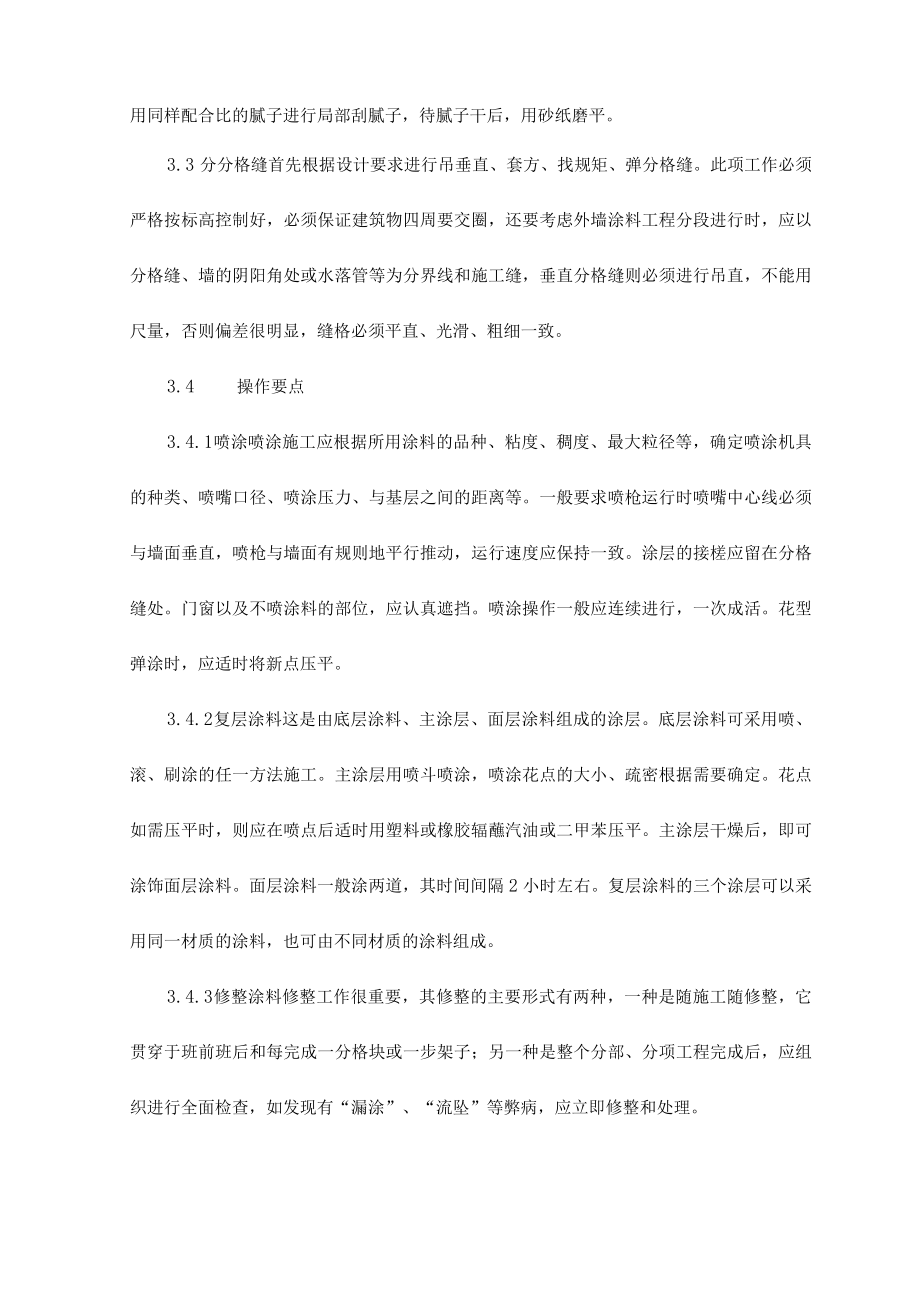

2、胶短、不锈钢抹子、塑料抹子、托灰板、手持式电动搅拌器。三、操作工艺3.1 工艺流程基层处理一分分格缝一施涂封底层一喷、滚主涂层一喷、滚面层涂料一涂料修整3.2 基层处理将混凝土或水泥混合砂浆抹灰面表面上的灰尘、污垢、溅沫和砂浆流痕等清理干净。同时将基层缺棱掉角处,用1:3水泥砂浆修补好;表面麻面及缝隙应用配合比为聚醋酸乙烯乳液:水泥:水=1:5:I调合成的腻子填补齐平,并用同样配合比的腻子进行局部刮腻子,待腻子干后,用砂纸磨平。3.3 分分格缝首先根据设计要求进行吊垂直、套方、找规矩、弹分格缝。此项工作必须严格按标高控制好,必须保证建筑物四周要交圈,还要考虑外墙涂料工程分段进行时,应以分格缝、

3、墙的阴阳角处或水落管等为分界线和施工缝,垂直分格缝则必须进行吊直,不能用尺量,否则偏差很明显,缝格必须平直、光滑、粗细一致。3.4 操作要点3.4.1 喷涂喷涂施工应根据所用涂料的品种、粘度、稠度、最大粒径等,确定喷涂机具的种类、喷嘴口径、喷涂压力、与基层之间的距离等。一般要求喷枪运行时喷嘴中心线必须与墙面垂直,喷枪与墙面有规则地平行推动,运行速度应保持一致。涂层的接槎应留在分格缝处。门窗以及不喷涂料的部位,应认真遮挡。喷涂操作一般应连续进行,一次成活。花型弹涂时,应适时将新点压平。3.4.2 复层涂料这是由底层涂料、主涂层、面层涂料组成的涂层。底层涂料可采用喷、滚、刷涂的任一方法施工。主涂层

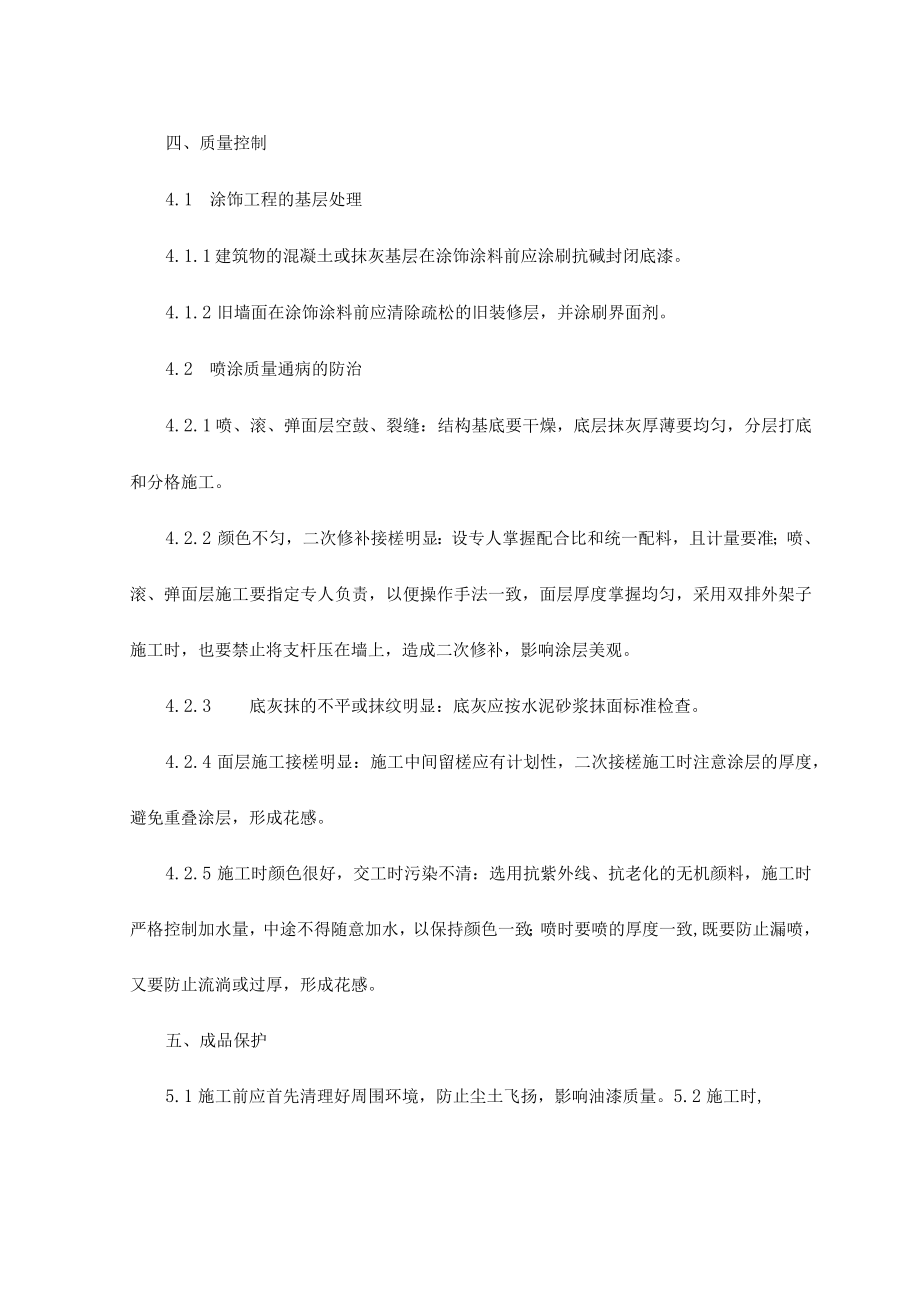

4、用喷斗喷涂,喷涂花点的大小、疏密根据需要确定。花点如需压平时,则应在喷点后适时用塑料或橡胶辐蘸汽油或二甲苯压平。主涂层干燥后,即可涂饰面层涂料。面层涂料一般涂两道,其时间间隔2小时左右。复层涂料的三个涂层可以采用同一材质的涂料,也可由不同材质的涂料组成。3.4.3 修整涂料修整工作很重要,其修整的主要形式有两种,一种是随施工随修整,它贯穿于班前班后和每完成一分格块或一步架子;另一种是整个分部、分项工程完成后,应组织进行全面检查,如发现有“漏涂”、“流坠”等弊病,应立即修整和处理。四、质量控制4.1 涂饰工程的基层处理4.1.1 建筑物的混凝土或抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。4.1.2

5、 旧墙面在涂饰涂料前应清除疏松的旧装修层,并涂刷界面剂。4.2 喷涂质量通病的防治4.2.1 喷、滚、弹面层空鼓、裂缝:结构基底要干燥,底层抹灰厚薄要均匀,分层打底和分格施工。4.2.2 颜色不匀,二次修补接槎明显:设专人掌握配合比和统一配料,且计量要准;喷、滚、弹面层施工要指定专人负责,以便操作手法一致,面层厚度掌握均匀,采用双排外架子施工时,也要禁止将支杆压在墙上,造成二次修补,影响涂层美观。4.2.3 底灰抹的不平或抹纹明显:底灰应按水泥砂浆抹面标准检查。4.2.4 面层施工接槎明显:施工中间留槎应有计划性,二次接槎施工时注意涂层的厚度,避免重叠涂层,形成花感。4.2.5 施工时颜色很好

6、,交工时污染不清:选用抗紫外线、抗老化的无机颜料,施工时严格控制加水量,中途不得随意加水,以保持颜色一致;喷时要喷的厚度一致,既要防止漏喷,又要防止流淌或过厚,形成花感。五、成品保护5.1施工前应首先清理好周围环境,防止尘土飞扬,影响油漆质量。5.2施工时,不得污染地面、踢脚线、阳台、窗台、门窗、墙面等已完成的分部分项工程。5.3拆、翻架子时,要严防碰撞墙面和污染涂层。二、地面铺抛光砖、防滑砖施工方法和技术措施一)准备工作1 .材料1) .地砖要求提供产品合格证、规格、质量应符合设计和施工规范要求。2) .水泥:325号以上普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用白水泥。3) .砂:中

7、砂或粗砂。4) .矿物颜料(擦缝用)、蜡、草酸。二)作业条件1、地砖进场后应堆放在室内,侧立堆放,底下应加垫木方。并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。2、设加工棚,接通水电源。需要切割钻孔的板,在安装前加工好。3、室内抹灰、水电设备管线等均已完成。4、房内四周墙上弹好+50Cm水平线。5、施工前应放出铺设地砖地面的施工大样图。三)操作工艺1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系。2、试拼:在正式铺设前,对地砖应按图案、颜色、纹理试拼。试拼后按两个方向编号排列,然后按编号码放整齐。3、弹线:在主要部位

8、弹出互相垂直的控制十字线,用以检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。根据图纸要求把地砖排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。5、基层清理:在铺地砖之前将混凝土垫层清扫干净(包括试排用的干砂及大理石块),然后洒水湿润,扫一遍素水泥浆。6、铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆(找平层一般采用1:3的干硬性水泥砂浆,干硬程度以手捍成团不松散为宜)。砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线

9、定的找平层厚度。7、铺设地砖:一般房间应先里后外进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺设,逐步退至门口。铺前将板块预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开地砖,在水泥砂浆上浇一层水灰比0.5的素水泥浆,然后正式镶铺。安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击大理石板),根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装。地砖之间,接缝要严,一般不留缝隙。8、灌浆、擦缝:在铺砌后12昼夜进行灌浆擦缝。根据地砖颜色选择相同颜色矿物颜料和水泥拌合均匀调成1:1稀水泥浆,用浆壶徐徐灌入板块之间缝隙,并用小木条把流出的水泥浆向缝隙内喂灰。灌浆1一2h后,用棉丝轩蘸原稀水泥浆擦缝,与地面擦平,同时将板面上水泥浆擦净。然后面层加以覆盖保护。9、清理:当各工序完工不再上人时可清理达到光滑洁亮。10、贴踢脚板:(1)粘贴法:根据墙抹灰厚度,用1:3水泥砂浆打底找平并在面层划纹,干硬后再把湿润阴干的踢脚板的背面,刮抹一层23MM厚的素水泥浆(宜加10%左右107胶)后,往底灰上粘贴,并用木锤敲实根据水平线找平找直。24h后用同色水泥浆擦缝,将余浆擦净。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防腐

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
