《抽水蓄能电站下水库工程施工总进度计划方案.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站下水库工程施工总进度计划方案.docx(8页珍藏版)》请在第壹文秘上搜索。

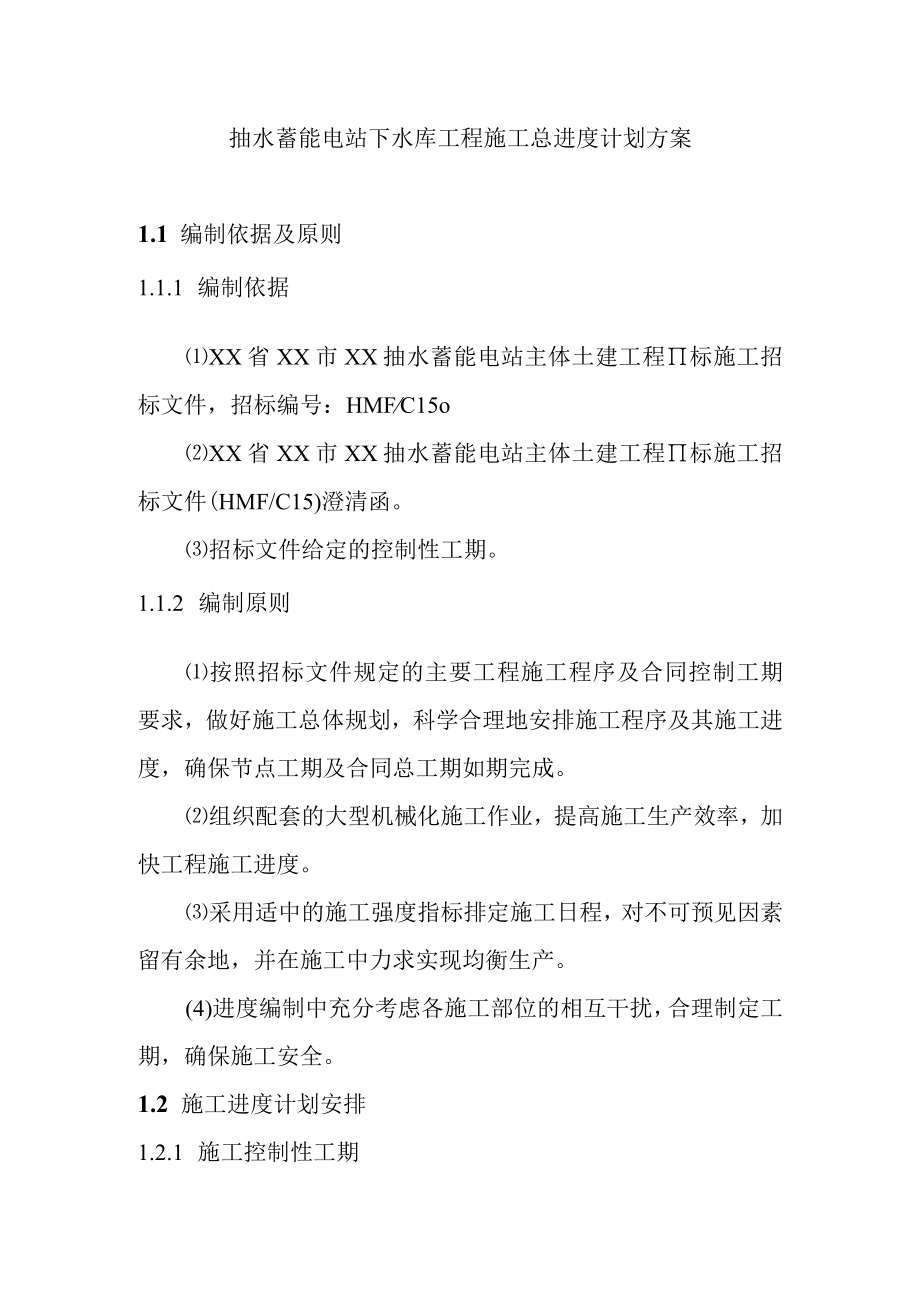

1、抽水蓄能电站下水库工程施工总进度计划方案1.1 编制依据及原则1.1.1 编制依据XX省XX市XX抽水蓄能电站主体土建工程标施工招标文件,招标编号:HMFC15oXX省XX市XX抽水蓄能电站主体土建工程标施工招标文件(HMF/C15)澄清函。招标文件给定的控制性工期。1.1.2 编制原则按照招标文件规定的主要工程施工程序及合同控制工期要求,做好施工总体规划,科学合理地安排施工程序及其施工进度,确保节点工期及合同总工期如期完成。组织配套的大型机械化施工作业,提高施工生产效率,加快工程施工进度。采用适中的施工强度指标排定施工日程,对不可预见因素留有余地,并在施工中力求实现均衡生产。(4)进度编制中

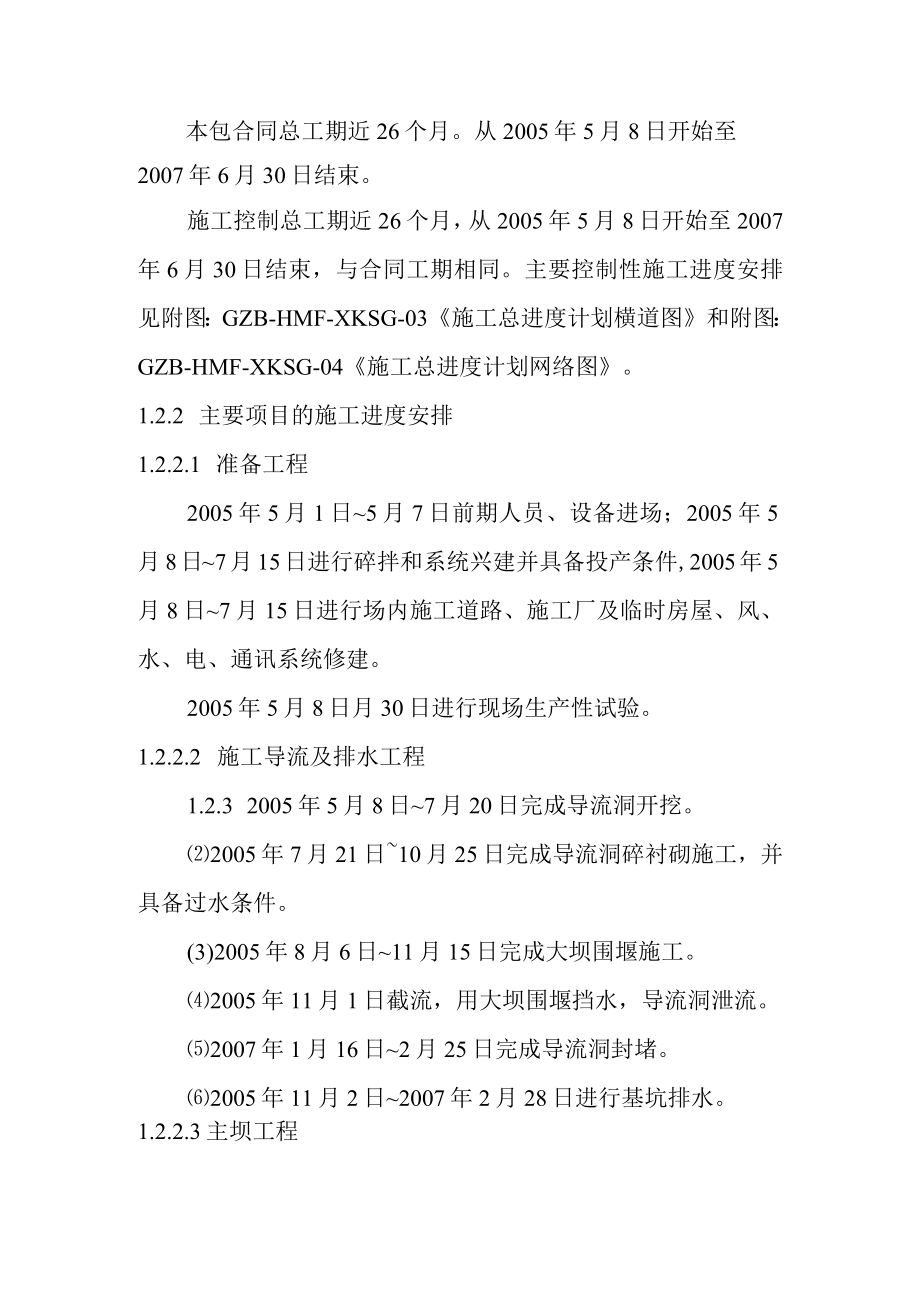

2、充分考虑各施工部位的相互干扰,合理制定工期,确保施工安全。1.2 施工进度计划安排1.2.1 施工控制性工期本包合同总工期近26个月。从2005年5月8日开始至2007年6月30日结束。施工控制总工期近26个月,从2005年5月8日开始至2007年6月30日结束,与合同工期相同。主要控制性施工进度安排见附图:GZB-HMF-XKSG-03施工总进度计划横道图和附图:GZB-HMF-XKSG-04施工总进度计划网络图。1.2.2 主要项目的施工进度安排1.2.2.1 准备工程2005年5月1日5月7日前期人员、设备进场;2005年5月8日7月15日进行碎拌和系统兴建并具备投产条件,2005年5月

3、8日7月15日进行场内施工道路、施工厂及临时房屋、风、水、电、通讯系统修建。2005年5月8日月30日进行现场生产性试验。1.2.2.2 施工导流及排水工程1.2.3 2005年5月8日7月20日完成导流洞开挖。2005年7月21日10月25日完成导流洞碎衬砌施工,并具备过水条件。(3)2005年8月6日11月15日完成大坝围堰施工。2005年11月1日截流,用大坝围堰挡水,导流洞泄流。2007年1月16日2月25日完成导流洞封堵。2005年11月2日2007年2月28日进行基坑排水。1.2.2.3主坝工程主坝工程施工时段为2005年6月11日2007年6月30日,具体施工时段为:2005年6
4、月11日11月30日进行坝基开挖。2005年12月1日2006年3月31日进行坝体趾板碎浇筑。(3) 2006年2月1日7月30日进行坝体104.2m高程以下堆石体填筑。(4) 2006年12月1日2007年2月28日进行面板碎浇筑。2007年1月16日2月20日进行上游坝面铺盖填筑。2007年3月1日坝体开始蓄水。2007年2月1日3月31日进行防浪墙碎浇筑。(8) 2007年4月1日4月15日进行坝体104.2m以上过渡料填筑。2007年4月16日6月15日进行坝顶结构碎浇筑。(10) 2006年1月16日2006年4月30日进行固结灌浆。(11) 2006年2月1日5月31日进行帷幕灌浆
5、。1.2.2.4 泄洪洞工程泄洪洞施工时段为2005年7月16日2007年6月30日,具体施工时段为:(1) 2005年7月16日8月20日完成泄洪洞与导流洞结合段洞挖。(2) 2005年8月21日10月25日完成泄洪洞与导流洞结合段碎衬砌。2005年10月1日12月31日泄洪洞进口洞脸开挖支护。2006年1月1日3月31日完成泄洪洞进口段洞挖。2006年4月1日5月15日完成竖井开挖。2006年5月16日8月31日完成泄洪洞碎衬砌。(7) 2006年9月1日9月30日完成竖井碎衬砌。2006年10月1日12月31日完成进口段碎浇筑。(9) 2006年10月1日11月15日完成启闭房、竖井柱梁
6、板碎浇筑。(10)2006年6月1日10月15日完成回填、固结灌浆。(11)2007年3月1日下闸蓄水。2007年3月1日5月31日完成出口明渠段二次开挖及混凝土浇筑。(13) 2005年10月1日12月31日完成护坡网格梁碎浇筑。(14) 2006年3月1日3月31日完成种植草皮护坡。1.2.2.5 库岸处理工程库岸处理工程施工时段为2006年4月1日2007年5月31日,具体施工时段为:2006年7月1日10月31日完成边坡土石方开挖。2006年7月1日10月31日完成边坡填筑。(3) 2006年11月1日2007年2月28日完成护坡预制碎板制安。2007年2月1日5月31日完成护坡草皮种
7、植。(5)2006年4月1日2007年1月31日完成帷幕灌浆。2006年4月1日5月31日完成高压旋喷灌浆。1.2.2.6 常家冲弃渣场工程常家冲弃渣场工程施工时段为2005年7月21日2007年4月30日,具体施工时段为:2005年7月21日2005年11月30日为弃渣场填筑时间。(2)2005年9月1日2005年12月31日完成排水沟土石方开挖。2005年9月1日2006年1月31日完成浆砌石排水沟。(4)2005年12月1日2006年3月31日完成干砌石护坡。1.3关键线路下库工程关键路线为主坝工程,具体如下:2005年5月8日12月31日,导流洞、泄洪洞与导流洞结合段开挖碎衬砌,大坝上
8、游围堰填筑,坝体开挖。(2) 2006年1月1日6月30日河床截水墙趾板碎浇筑。2006年2月1日7月30日坝体填筑至104.2m高程。(4) 2006年8月1日2006年11月30日坝体预沉降4个月。(5) 2006年12月1日2007年6月30日完成面板、防浪墙、碎浇筑、坝顶结构、防渗铺盖,大坝主体工程完成。1.4 主要项目施工强度根据施工总进度计划安排,主要项目施工强度指标为:土石方开挖高峰月强度:17.24万m3/月,出现在2005年11月。土石方填筑高峰月强度:23万m3/月,出现在2006年3月。混凝土浇筑高峰月强度:0.74万m3/月,出现在2006年12月2007年1月。1.5
9、 施工工期保证措施本工程于2005年5月8日开工,2007年6月30日竣工。为满足合同工期要求,我部将严格执行合同条款、监理指令和要求,采取各种有效的措施,确保控制性工期目标的实现。1.1.1施工组织保证措施选调优秀的管理和技术骨干组成项目部,全面负责本工程的施工组织领导工作。同时根据本工程的实际施工需要,组织性能优良、成龙配套的先进工程施工机械设备和富有经验、高素质的专业队伍投入本项目施工,确保本工程优质、按期建成。1.6 .2技术管理保证措施按IS09001:2000质量保证体系的标准,建立以总工程师为核心,工程技术部、质量保证部为指导,现场试验室、测量队、厂队技术员为主体的三级技术管理体
10、系,负责与业主、监理、设计的联系,以及工程施工技术的计划、组织、指导、监督和管理的责任。编制科学、详细的施工组织设计和作业指导书,做好技术交底工作,把好施工过程中的各个环节和关口。按业主、监理批准的技术方案做好由厂队技术人员负责的现场实施工作,以确保不出现技术方案的失误,并杜绝由于技术方案不当造成的停工、返工等。(4)技术方案根据施工特点和实际情况不断优化和创新,确保施工技术的先进性、实用性和高效性。组织编写详细的施工组织设计、总进度计划,报请监理工程师批准,并围绕批准的总进度计划分解编排阶段性月、季施工计划,坚持生产周计划及周计划会制度,及时检查、调整进度计划,切实做到以日保周、以周保月、以
11、月保总工期的进度保证要求。建立工期目标经济责任制,将工期目标层层分解落实到各部门、各厂队,定期检查考核,严格奖罚。1.1.3 质量管理保证措施项目部将按照ISO9001:2000质量标准,建立健全以项目经理为第一责任人的质量保证体系,结合工程实际,编制适合本工程的质量计划,并按计划中的过程、程序和项目进行实施,实行质量责任终身制,层层落实到个人,真正做到全员、全方位、全过程的有效控制。保证工程总体质量达到优良标准。杜绝由于质量问题引起的误工、返工现象,确保工程顺利进行。1.1.4 施工资源管理保证措施机电物资、人事及财务部门,根据施工组织设计及总进度计划的要求,超前编制并落实好各阶段的人力、机
12、械设备、材料物资及资金供应计划,确保施工进度的需要。对主要的机械设备、材料物资须有必要和足够的备用。对不适合的设备及时更换,不影响施工,确保施工强度的要求。1.1.5 赶工措施施工进度计划执行过程中,如发现未能按期完成计划的情况时,必须及时检查分析原因,立即采取有效的赶工措施,调整下周的工作计划,使上周延误的工期在下周赶回来。赶工措施由生产经理负责组织制订及实施。在整个工程的施工过程中,坚持“以日保周,以周保月”的进度保证方针,按照“雨天的损失晴天补,本月的损失下月补”的原则补赶意外耽误工期的措施,确保施工总进度计划的实现。在配置机械、人员数量时,考虑一定的富余能力,出现工期延误情况时,采用增加作业时间等措施提高施工强度。如果现场人员、机械、材料数量仍不足时,加大资金投入,积极组织所需增加的人员、材料、机械设备进场,把工期损失减少到最小。加强对作业层的管理与约束,在进度上加以控制,对未完成阶段计划或滞后较多的现象,要分析原因,找出问题,尽快解决,并在下一阶段补上,绝不姑息迁就。
