《抽水蓄能电站水库工程导流洞混凝土衬砌施工方案.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站水库工程导流洞混凝土衬砌施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

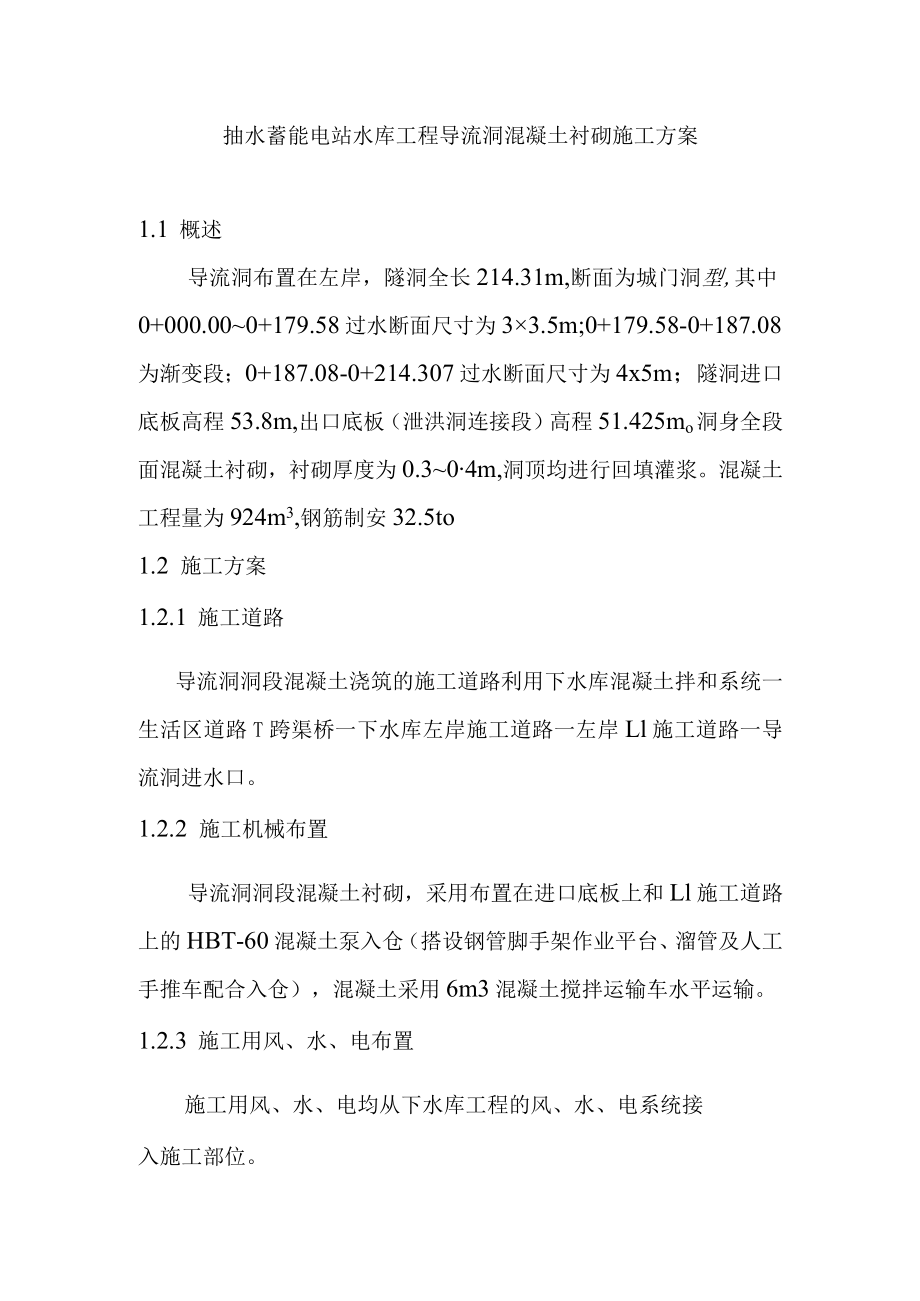

1、抽水蓄能电站水库工程导流洞混凝土衬砌施工方案1.1 概述导流洞布置在左岸,隧洞全长214.31m,断面为城门洞型,其中0+000.000+179.58过水断面尺寸为33.5m;0+179.58-0+187.08为渐变段;0+187.08-0+214.307过水断面尺寸为4x5m;隧洞进口底板高程53.8m,出口底板(泄洪洞连接段)高程51.425mo洞身全段面混凝土衬砌,衬砌厚度为0.304m,洞顶均进行回填灌浆。混凝土工程量为924m3,钢筋制安32.5to1.2 施工方案1.2.1 施工道路导流洞洞段混凝土浇筑的施工道路利用下水库混凝土拌和系统一生活区道路T跨渠桥一下水库左岸施工道路一左岸

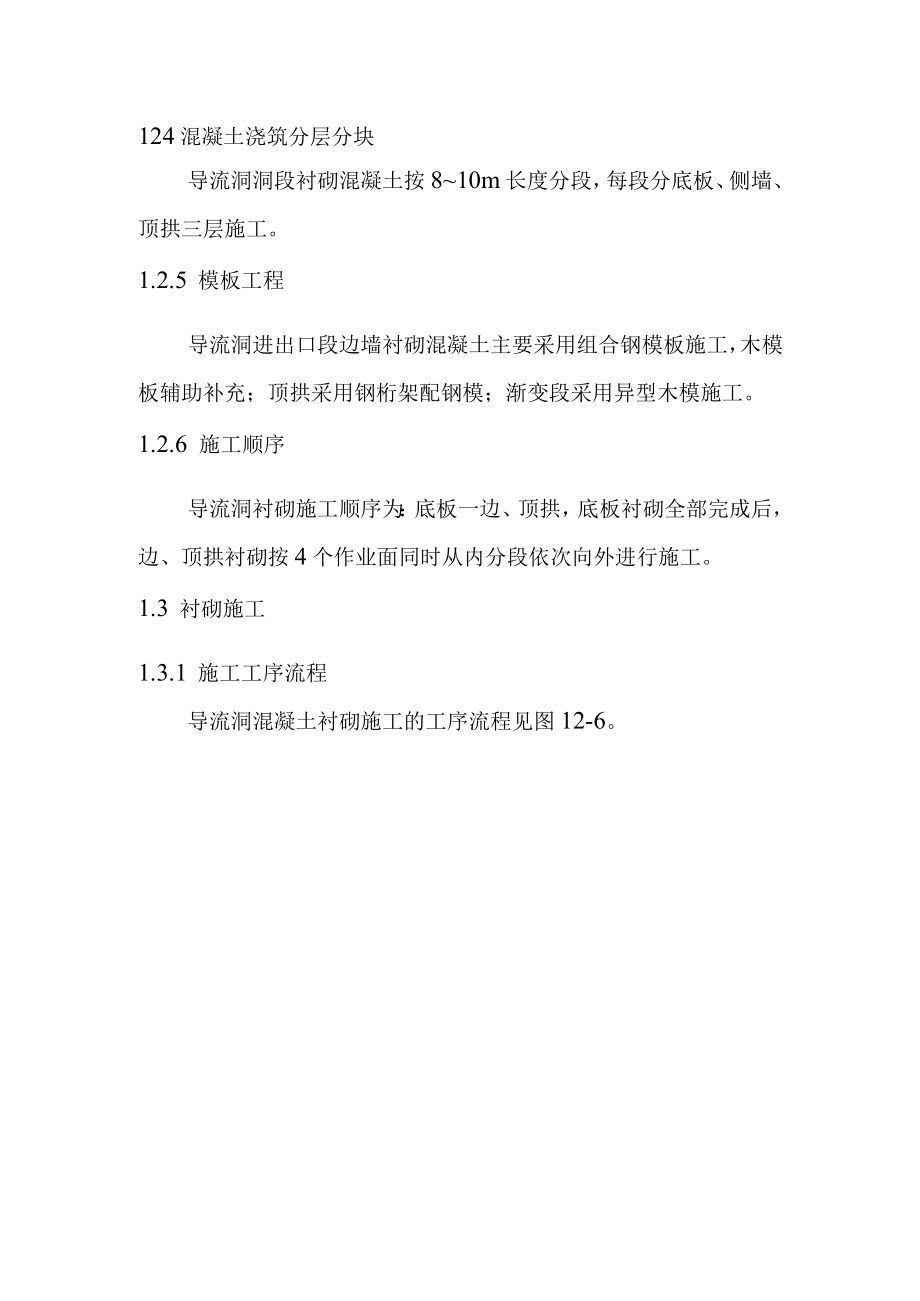

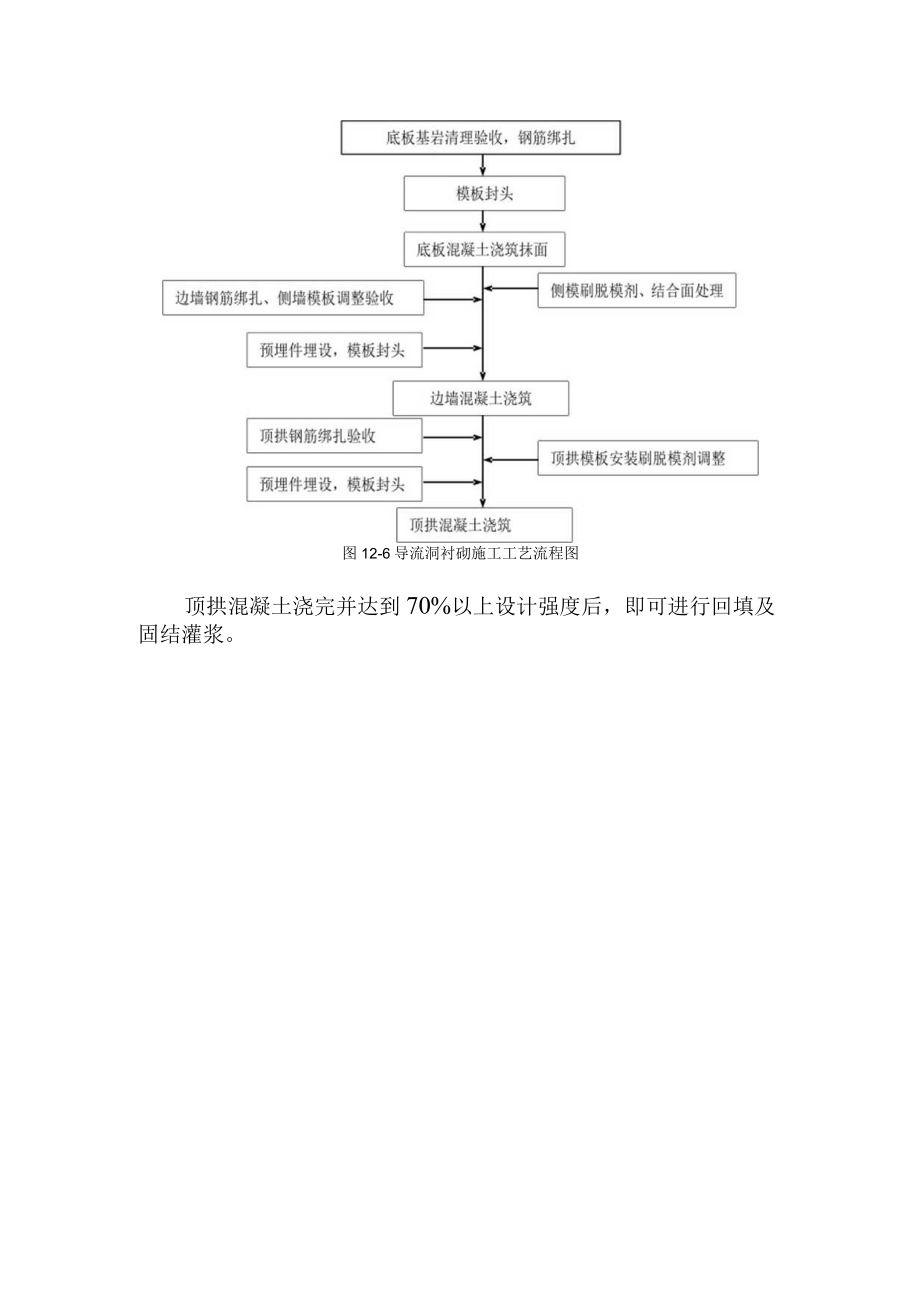

2、Ll施工道路一导流洞进水口。1.2.2 施工机械布置导流洞洞段混凝土衬砌,采用布置在进口底板上和Ll施工道路上的HBT-60混凝土泵入仓(搭设钢管脚手架作业平台、溜管及人工手推车配合入仓),混凝土采用6m3混凝土搅拌运输车水平运输。1.2.3 施工用风、水、电布置施工用风、水、电均从下水库工程的风、水、电系统接入施工部位。124混凝土浇筑分层分块导流洞洞段衬砌混凝土按810m长度分段,每段分底板、侧墙、顶拱三层施工。1.2.5 模板工程导流洞进出口段边墙衬砌混凝土主要采用组合钢模板施工,木模板辅助补充;顶拱采用钢桁架配钢模;渐变段采用异型木模施工。1.2.6 施工顺序导流洞衬砌施工顺序为:底板一边、顶拱,底板衬砌全部完成后,边、顶拱衬砌按4个作业面同时从内分段依次向外进行施工。1.3 衬砌施工1.3.1 施工工序流程导流洞混凝土衬砌施工的工序流程见图12-6。图12-6导流洞衬砌施工工艺流程图顶拱混凝土浇完并达到70%以上设计强度后,即可进行回填及固结灌浆。
