1、新旧路基衔接作业指导书编制:复核:审批:新旧路基衔接作业指导书1 .编制目的明确新旧路基衔接施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范新旧路基衔接作业施工。2 .编制依据公路工程技术标准(JTGB01-2014);公路工程质量检验评定标准JTGF80/1-2017;公路路基施工技术规范(JTG/T3610-2019);本项目路基土石方填筑施工方案;辽宁省高速公路精细化施工技术指南及相关设计文件。3 .适用范围本作业指导书适用于XX合同段新旧路基衔接施工。4 .施工准备(1)开工前,根据业主提供的设计图纸和现场线路中心控制桩点,认真的做好复测,对施工范围内有积水的地段,开沟排水晾晒

2、;认真搞好线路复测和现场核对,发现问题按相关程序及时提出修改意见并上报审批,同时把中桩和水准点增设加密至满足和方便施工生产的需要。(2)修好进场便道,保证施工便道畅通并设指示路标,及时养护和洒水防尘,为路基土石方施工创造条件。(3)针对不同的填筑材料做试验段,对所用路基填料按规范要求取样,通过试验段确定压实设备类型和最佳组合方式,碾压遍数、碾压速度及工序,每层材料松铺厚度、含水率等,提出报告报监理工程师批准。(4)路基范围内排除地表水。(5)作好路堤坡脚和路堑顶的临时排水设施,疏通或改移排水系统,截断地表水流入路堤、路堑区域内,保持水流及道路的畅通。(6)人员组织及施工机械设备配置。5.施工流

3、程1、旧路基削坡首先对旧路坡面清表30Cnb而后自原路基的土路肩外缘50Cm位置向下按1:1.0坡度(旧路路基高度大于8m时按1:1.25坡度)挖除原路基填土。因保通需求,先期需保证旧路土路肩及护栏的安全使用,对于旧路坡面削坡线以内范围先期暂不清表,后期结合最后一级台阶开挖一并处理。旧路坡面清表土用于后期绿化。2、旧路挖台阶在旧路基的削坡坡面自下而上开挖台阶,每级台阶宽1.0m、高度LOm(采用1:1.25削坡时0.8m),台阶底面内倾坡度3斩最后一级不足Im时按实际高度开挖,开挖一阶及时填筑一阶。一般路段主线左、右幅路床范围挖台阶内缘均处理至旧路土路肩内缘(即距道路中心线16.5m位置),最

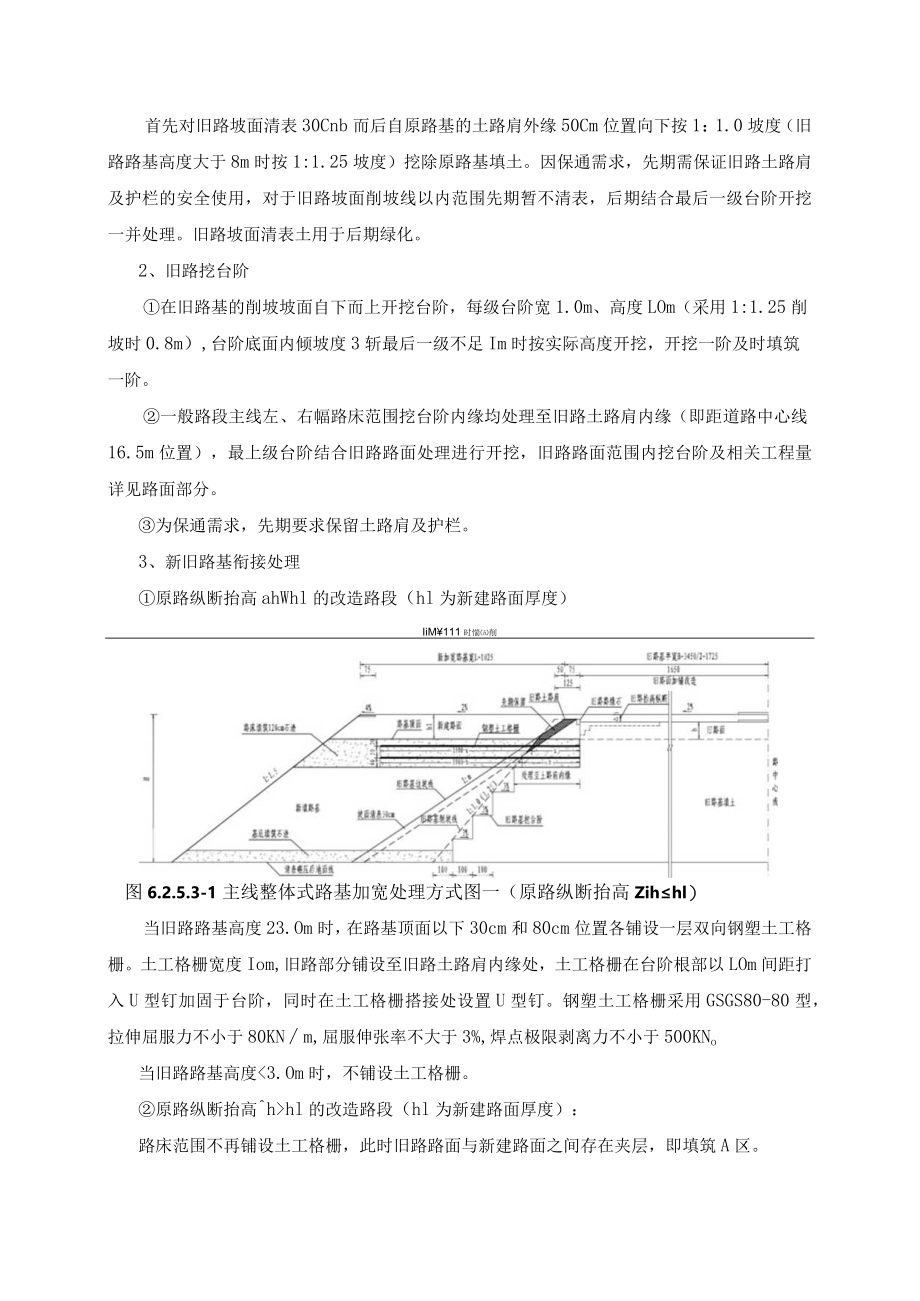

4、上级台阶结合旧路路面处理进行开挖,旧路路面范围内挖台阶及相关工程量详见路面部分。为保通需求,先期要求保留土路肩及护栏。3、新旧路基衔接处理原路纵断抬高ahWhl的改造路段(hl为新建路面厚度)IiM111时惴削图6.2.5.3-1主线整体式路基加宽处理方式图一(原路纵断抬高Zihhl)当旧路路基高度23.Om时,在路基顶面以下30cm和80cm位置各铺设一层双向钢塑土工格栅。土工格栅宽度Iom,旧路部分铺设至旧路土路肩内缘处,土工格栅在台阶根部以LOm间距打入U型钉加固于台阶,同时在土工格栅搭接处设置U型钉。钢塑土工格栅采用GSGS80-80型,拉伸屈服力不小于80KNm,屈服伸张率不大于3%

5、,焊点极限剥离力不小于500KNo当旧路路基高度hl的改造路段(hl为新建路面厚度):路床范围不再铺设土工格栅,此时旧路路面与新建路面之间存在夹层,即填筑A区。填筑A区处理:当旧路加高高度hlhl+O.Im时,填筑A区要求全部采用碎石或砂砾填筑,处理厚度为ah-hl,为路基部分。图6.2.5.3-2主线整体式路基加宽处理方式图二(原路纵断抬高4hhD4、拼宽路基基底和路床拼宽路基基底要求填筑石渣,水田及低洼处填筑石渣厚度0.7-1.0m,旱田段0.5m,最大粒径不大于15cm,材料压碎值不大于40%,含土量不大于5%o拼宽路基路床范围填筑120Cm厚石渣,最大粒径不大于IOCnb材料压碎值不大

6、于35%,含土量不大于5机6主要机具设备挖掘机、运输车、压路机、装载机、冲击碾压设备。7劳动组织一个工点人员配置,施工负责人I人,技术员2人,安全员1人,质检员1人,操作手3人,电工1人,普工510人。8安全、环保施工要求8. 1安全要求:(1)进场前,首先要对工人进行必要的安全教育,经常提醒操作者注意安全。每周星期一以班组为单位进行安全教育活动,班前班后开展安全自检,发现问题及时解决。(2)特殊工种工人要经过专业培训,考试合格后发操作证,并要求持证上岗。进入现场必须戴安全帽,高空作业,必须系安全带。(3)加强安全常识教育,树立人人保护自己,保护别人的思想,分析事故苗头,清除事故隐患。在进行施

7、工交底的同时,应进行安全交底,各工种人员必须考试合格后持证上岗。(4)施工现场布置符合防火、防洪、防雷电等安全规定及文明施工的要求。(5)施工现场设立安全标志。危险地区必须悬挂“危险”或“禁止通行”、“严禁烟火”等标志,夜间设警示灯。(6)施工机械的安全保证措施各种机械操作人员和车辆驾驶员均取得操作合格证,对机械操作人员要建立档窠,专人管理。操作人员必须按照机械说明规定,严格执行工作前的检查制度和工作中注意观察、工作后的检查保养制度。保持机械操作室整洁,严禁存放易燃易爆物品。不酒后操作机械,机械不带病运转、超负荷运转。(7)方机械的内燃机、电动机和液压装置的使用,要严格按照内燃机和电动机安全使

8、用交底操作。(8)机械运行中,严禁接触转动部位和进行检修。在修理(焊、钾等)工作装置时,应使其降到最低位置,并应在悬空部位垫上垫木。(9)机械进入现场前,应查明行驶路线上的桥梁、涵洞的上部净空和下部承载能力,保证机械安全通过。(10)各种施工、操作人员先进行岗前安全培训,做到持证上岗。班组在班前进行上岗交底,上岗检查,上岗记录的“三上岗”和每班一次的“一讲评”安全活动;(11)做好个人防护,进入施工现场人员戴好安全帽,当班人员穿工作服,戴工作手套。设专职安全员负责各种设备和施工过程中的安全隐患检查工作。(12)现场照明设施齐全,配置合理,经常检修,保证正常的生产、生活;做好交通运输的安全工作,

9、施工场地设置交通标示灯、交通禁示牌,并安排专职疏导人员,以便疏导行人及车辆(含自行车)。8.2环保要求:(1)注意夜间施工的噪音影响,尽量采用低噪音施工设备。少数高噪音设备尽可能不在夜间施工作业,必须在夜间从事有噪音污染的施工应先通知附近居民,以征得附近居民的理解,如有可能采取限时作业措施。(2)对不符合尾气排放标准的机械设备,不能使用。(3)做好当地水系、植被的保护工作,在施工时对路基边坡及时进行防护与植被绿化,施工车辆不得越界行驶,以免碾坏植被、庄稼、乡村道路等。(4)凡对环境有污染的废物,如挖方弃土、建筑垃圾、生产垃圾、废弃材料等,弃在指定地点处理。施工时各种材料、机械不得随意堆放,破坏植被。(5)采取合理的施工方案,使用性能良好的施工机械,设法减少噪声扰民。(6)在安排施工方法和进行施工时,尽可能合理分布机械,避免机械过于集中,尽可能远离噪声敏感体,减少噪声的影响。
