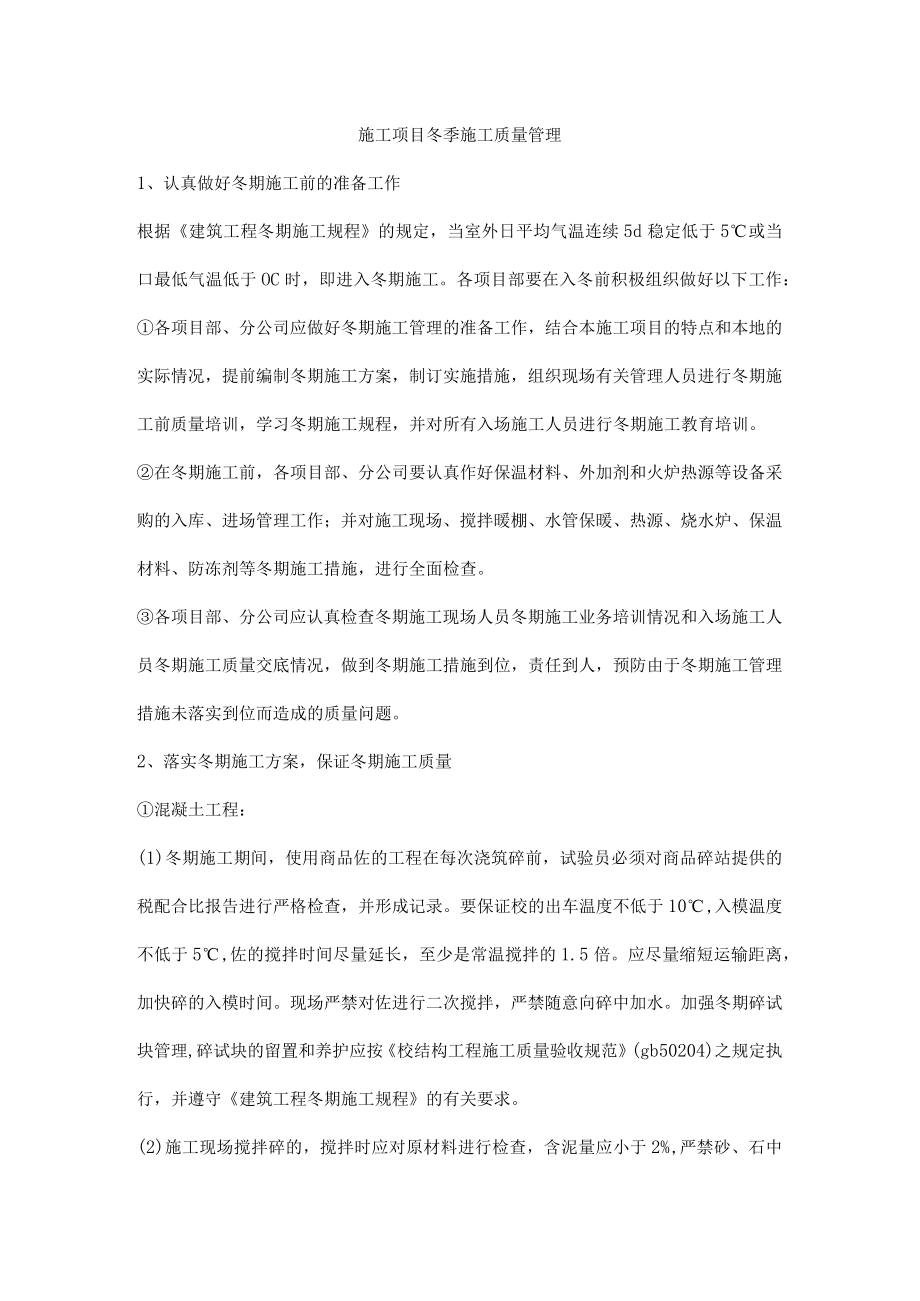

1、施工项目冬季施工质量管理1、认真做好冬期施工前的准备工作根据建筑工程冬期施工规程的规定,当室外日平均气温连续5d稳定低于5或当口最低气温低于OC时,即进入冬期施工。各项目部要在入冬前积极组织做好以下工作:各项目部、分公司应做好冬期施工管理的准备工作,结合本施工项目的特点和本地的实际情况,提前编制冬期施工方案,制订实施措施,组织现场有关管理人员进行冬期施工前质量培训,学习冬期施工规程,并对所有入场施工人员进行冬期施工教育培训。在冬期施工前,各项目部、分公司要认真作好保温材料、外加剂和火炉热源等设备采购的入库、进场管理工作;并对施工现场、搅拌暖棚、水管保暖、热源、烧水炉、保温材料、防冻剂等冬期施工

2、措施,进行全面检查。各项目部、分公司应认真检查冬期施工现场人员冬期施工业务培训情况和入场施工人员冬期施工质量交底情况,做到冬期施工措施到位,责任到人,预防由于冬期施工管理措施未落实到位而造成的质量问题。2、落实冬期施工方案,保证冬期施工质量混凝土工程:(1)冬期施工期间,使用商品佐的工程在每次浇筑碎前,试验员必须对商品碎站提供的税配合比报告进行严格检查,并形成记录。要保证校的出车温度不低于10,入模温度不低于5,佐的搅拌时间尽量延长,至少是常温搅拌的1.5倍。应尽量缩短运输距离,加快碎的入模时间。现场严禁对佐进行二次搅拌,严禁随意向碎中加水。加强冬期碎试块管理,碎试块的留置和养护应按校结构工程

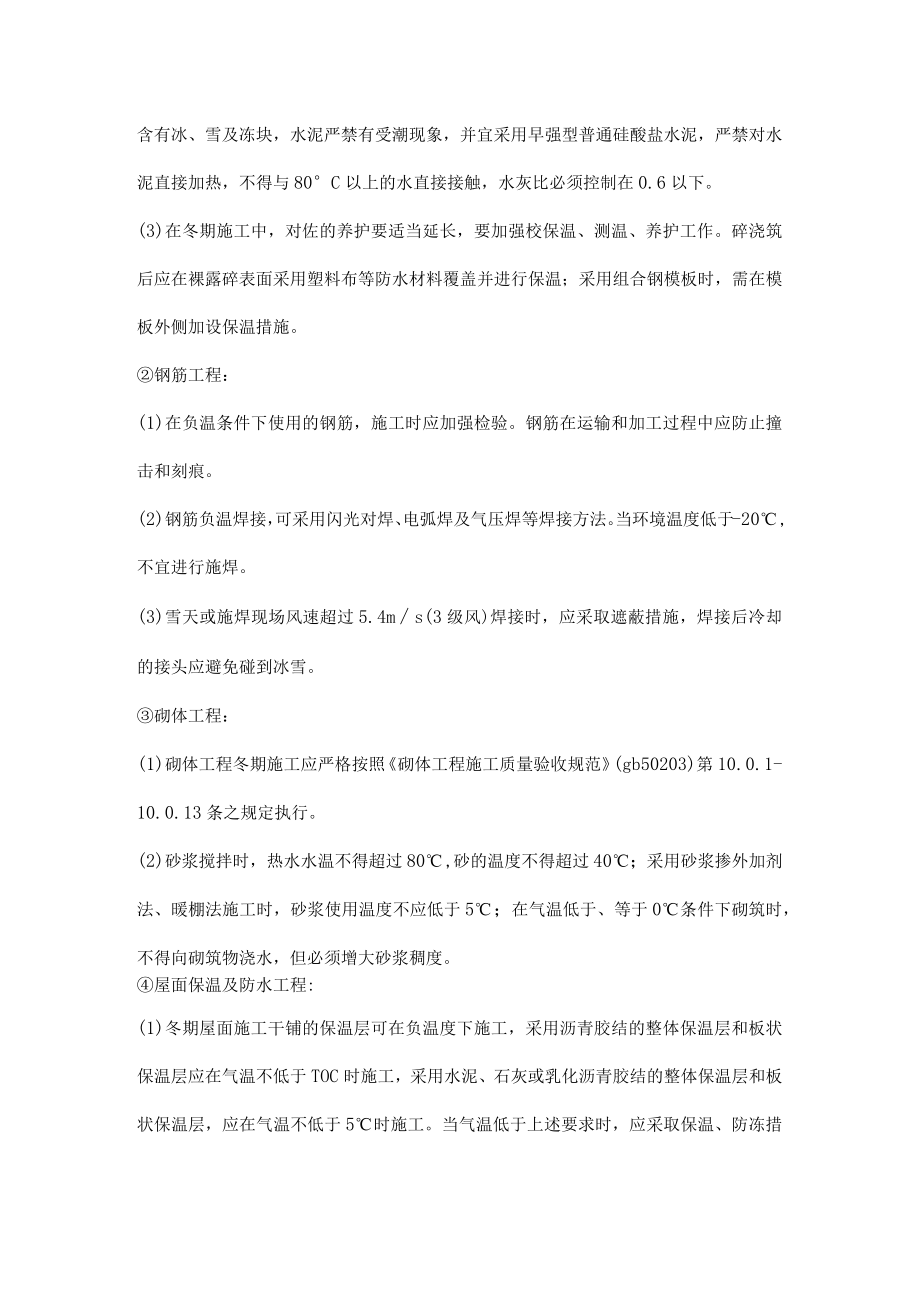

3、施工质量验收规范(gb50204)之规定执行,并遵守建筑工程冬期施工规程的有关要求。(2)施工现场搅拌碎的,搅拌时应对原材料进行检查,含泥量应小于2%,严禁砂、石中含有冰、雪及冻块,水泥严禁有受潮现象,并宜采用早强型普通硅酸盐水泥,严禁对水泥直接加热,不得与80C以上的水直接接触,水灰比必须控制在0.6以下。(3)在冬期施工中,对佐的养护要适当延长,要加强校保温、测温、养护工作。碎浇筑后应在裸露碎表面采用塑料布等防水材料覆盖并进行保温;采用组合钢模板时,需在模板外侧加设保温措施。钢筋工程:(1)在负温条件下使用的钢筋,施工时应加强检验。钢筋在运输和加工过程中应防止撞击和刻痕。(2)钢筋负温焊接

4、,可采用闪光对焊、电弧焊及气压焊等焊接方法。当环境温度低于-20,不宜进行施焊。(3)雪天或施焊现场风速超过5.4ms(3级风)焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。砌体工程:(1)砌体工程冬期施工应严格按照砌体工程施工质量验收规范(gb50203)第10.0.1-10.0.13条之规定执行。(2)砂浆搅拌时,热水水温不得超过80,砂的温度不得超过40;采用砂浆掺外加剂法、暖棚法施工时,砂浆使用温度不应低于5;在气温低于、等于0条件下砌筑时,不得向砌筑物浇水,但必须增大砂浆稠度。屋面保温及防水工程:(1)冬期屋面施工干铺的保温层可在负温度下施工,采用沥青胶结的整体保温层和板状

5、保温层应在气温不低于TOC时施工,采用水泥、石灰或乳化沥青胶结的整体保温层和板状保温层,应在气温不低于5时施工。当气温低于上述要求时,应采取保温、防冻措施。(2)雪天或5级风及以上的天气不得施工。干铺的板状保温材料在负温施工时,板材应在基层表面铺平垫稳,分层铺设。板块上下层缝应相互错开,缝间隙应采用同类材料的碎屑填嵌密实。防水卷材采用热熔法施工时,正常施工环境的温度不应低于-装饰工程:(1)冬期抹灰所采用的砂浆应采取保温防冻措施,室外抹灰砂浆内应掺入能降低冰点的防冻剂,其掺量应由试验确定。室内抹灰的养护温度,不应低于50水泥砂浆层应在潮湿的条件下养护,并应通风换气。其他室内装饰施工时,施工地点

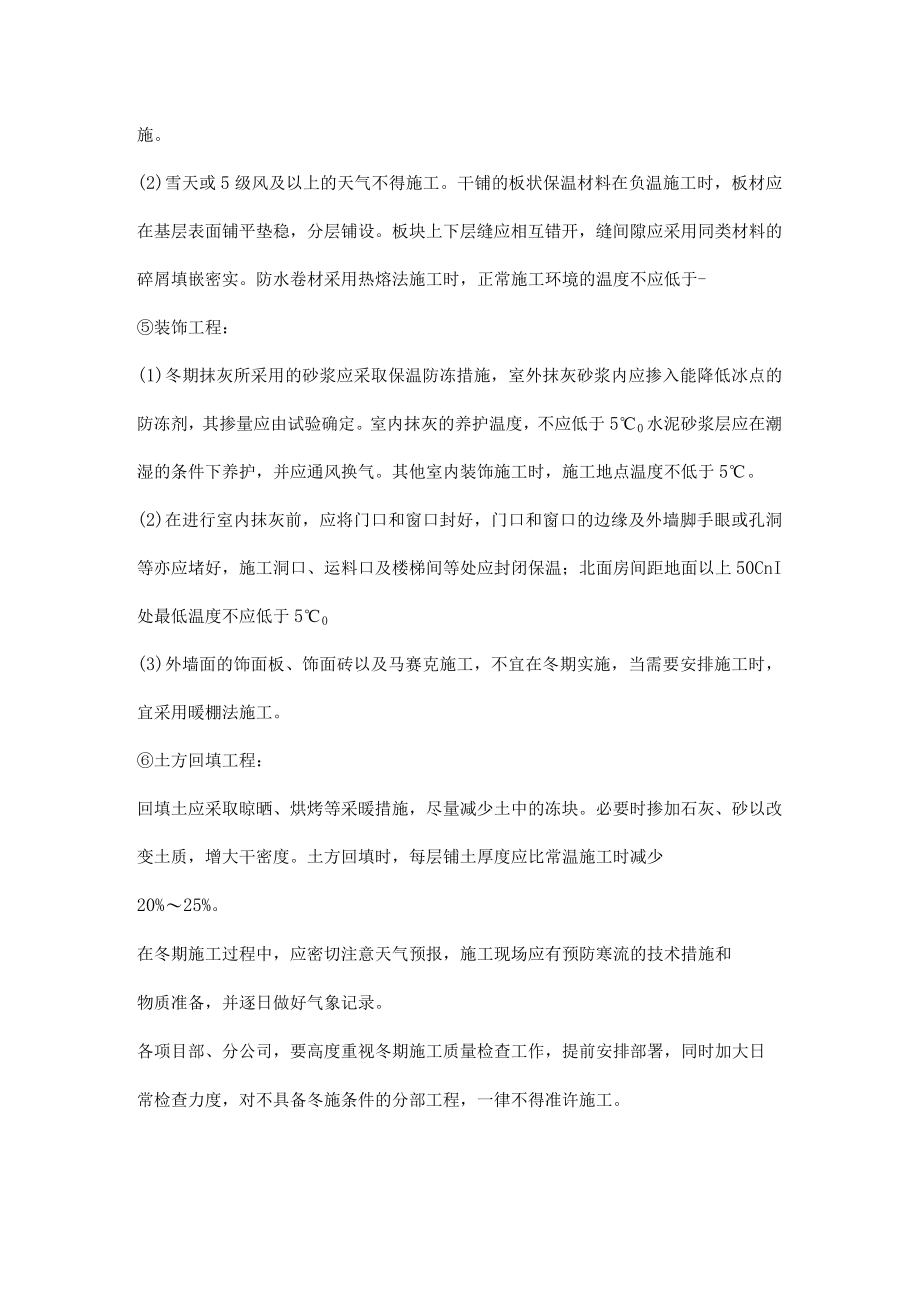

6、温度不低于5。(2)在进行室内抹灰前,应将门口和窗口封好,门口和窗口的边缘及外墙脚手眼或孔洞等亦应堵好,施工洞口、运料口及楼梯间等处应封闭保温;北面房间距地面以上50CnI处最低温度不应低于50(3)外墙面的饰面板、饰面砖以及马赛克施工,不宜在冬期实施,当需要安排施工时,宜采用暖棚法施工。土方回填工程:回填土应采取晾晒、烘烤等采暖措施,尽量减少土中的冻块。必要时掺加石灰、砂以改变土质,增大干密度。土方回填时,每层铺土厚度应比常温施工时减少20%25%。在冬期施工过程中,应密切注意天气预报,施工现场应有预防寒流的技术措施和物质准备,并逐日做好气象记录。各项目部、分公司,要高度重视冬期施工质量检查工作,提前安排部署,同时加大日常检查力度,对不具备冬施条件的分部工程,一律不得准许施工。
