机组调试及工程竣工验收管理制度.docx

上传人:p** 文档编号:244311 上传时间:2023-04-19 格式:DOCX 页数:37 大小:62.65KB
下载 相关 举报
机组调试及工程竣工验收管理制度.docx_第1页
第1页 / 共37页
机组调试及工程竣工验收管理制度.docx_第2页
第2页 / 共37页
机组调试及工程竣工验收管理制度.docx_第3页
第3页 / 共37页
机组调试及工程竣工验收管理制度.docx_第4页
第4页 / 共37页
机组调试及工程竣工验收管理制度.docx_第5页
第5页 / 共37页
机组调试及工程竣工验收管理制度.docx_第6页
第6页 / 共37页
机组调试及工程竣工验收管理制度.docx_第7页
第7页 / 共37页
机组调试及工程竣工验收管理制度.docx_第8页
第8页 / 共37页
机组调试及工程竣工验收管理制度.docx_第9页
第9页 / 共37页
机组调试及工程竣工验收管理制度.docx_第10页
第10页 / 共37页
亲,该文档总共37页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

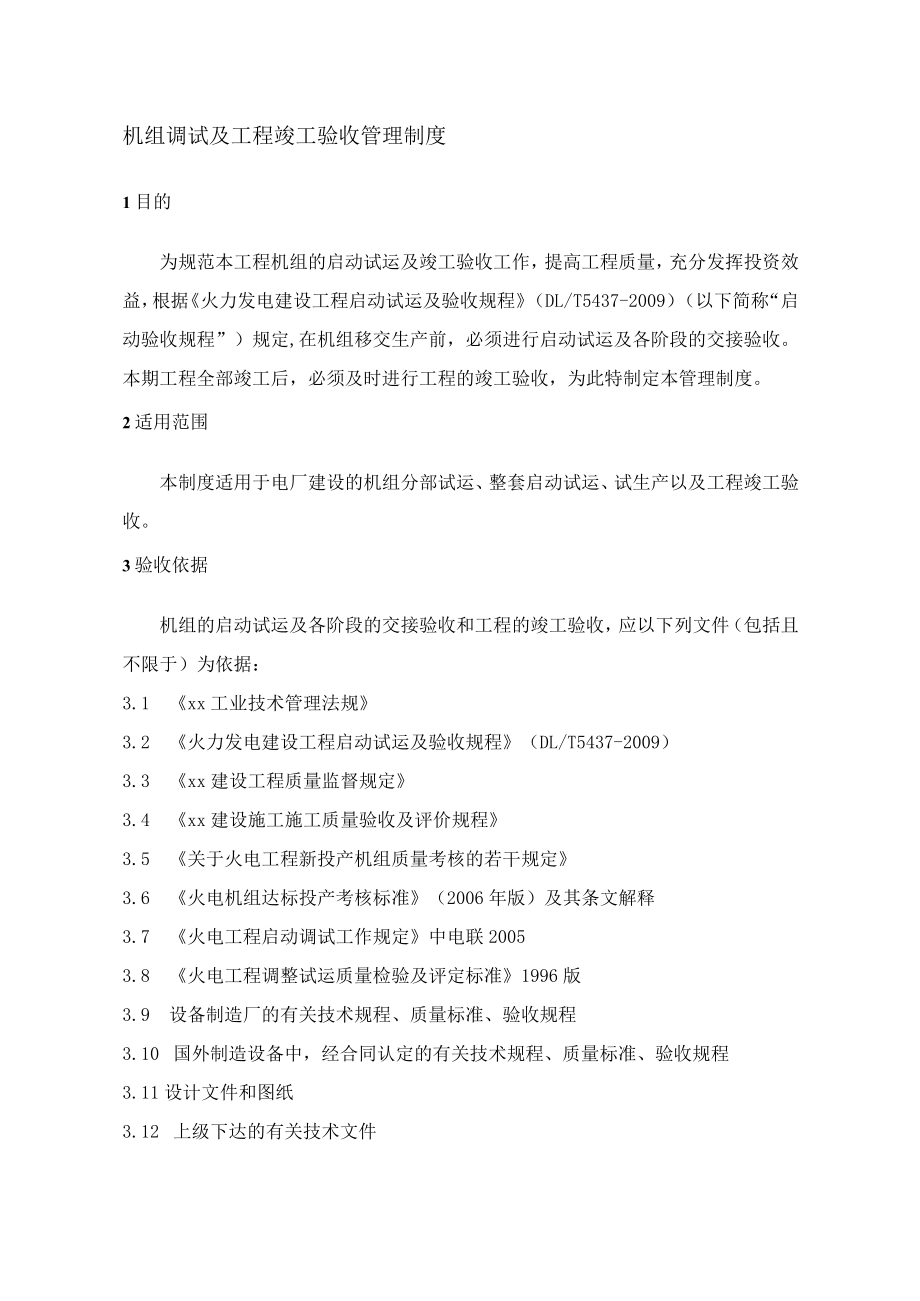

《机组调试及工程竣工验收管理制度.docx》由会员分享,可在线阅读,更多相关《机组调试及工程竣工验收管理制度.docx(37页珍藏版)》请在第壹文秘上搜索。

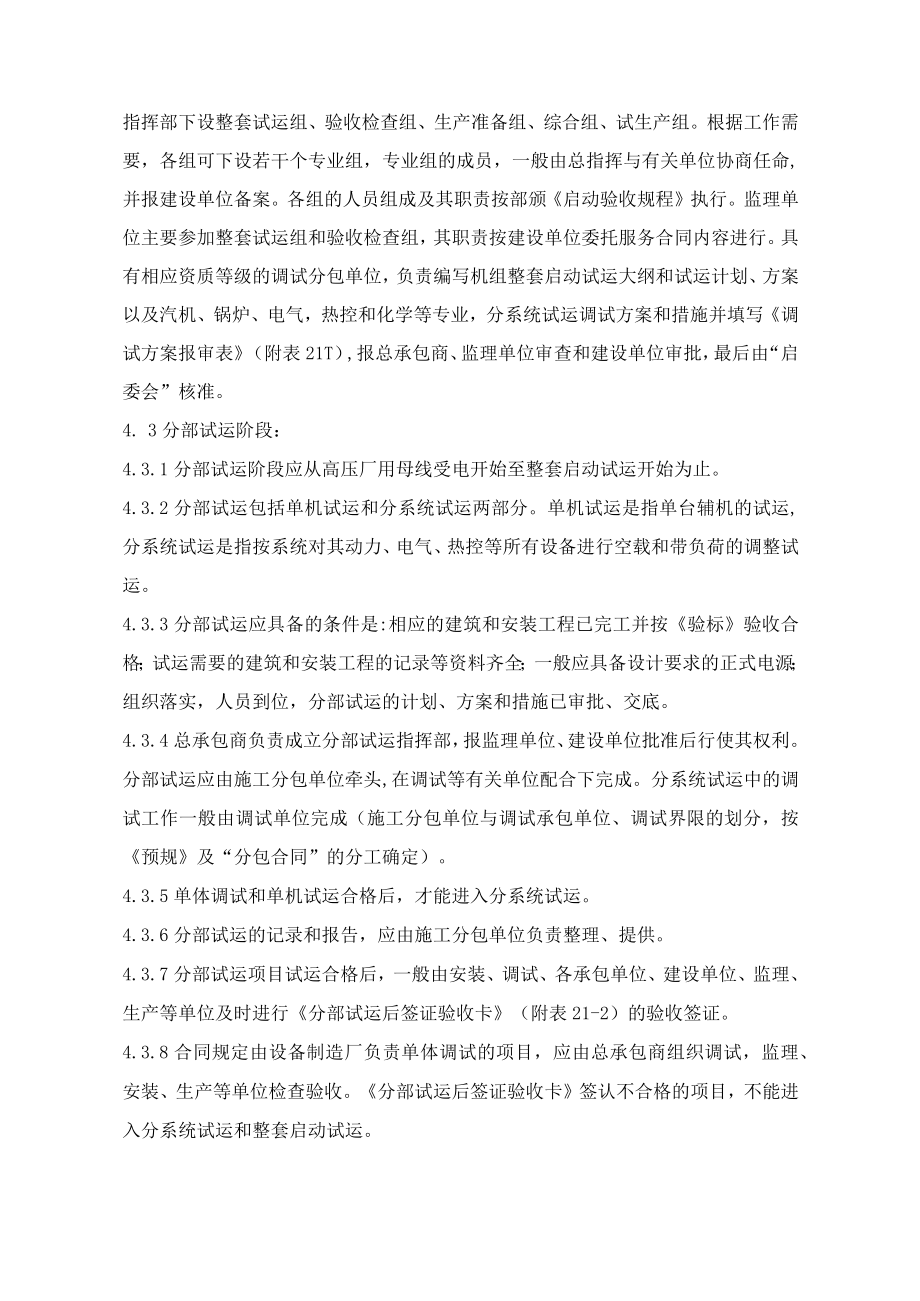

1、机组调试及工程竣工验收管理制度1目的为规范本工程机组的启动试运及竣工验收工作,提高工程质量,充分发挥投资效益,根据火力发电建设工程启动试运及验收规程(DL/T5437-2009)(以下简称“启动验收规程”)规定,在机组移交生产前,必须进行启动试运及各阶段的交接验收。本期工程全部竣工后,必须及时进行工程的竣工验收,为此特制定本管理制度。2适用范围本制度适用于电厂建设的机组分部试运、整套启动试运、试生产以及工程竣工验收。3验收依据机组的启动试运及各阶段的交接验收和工程的竣工验收,应以下列文件(包括且不限于)为依据:3.1 xx工业技术管理法规3.2 火力发电建设工程启动试运及验收规程(DL/T54

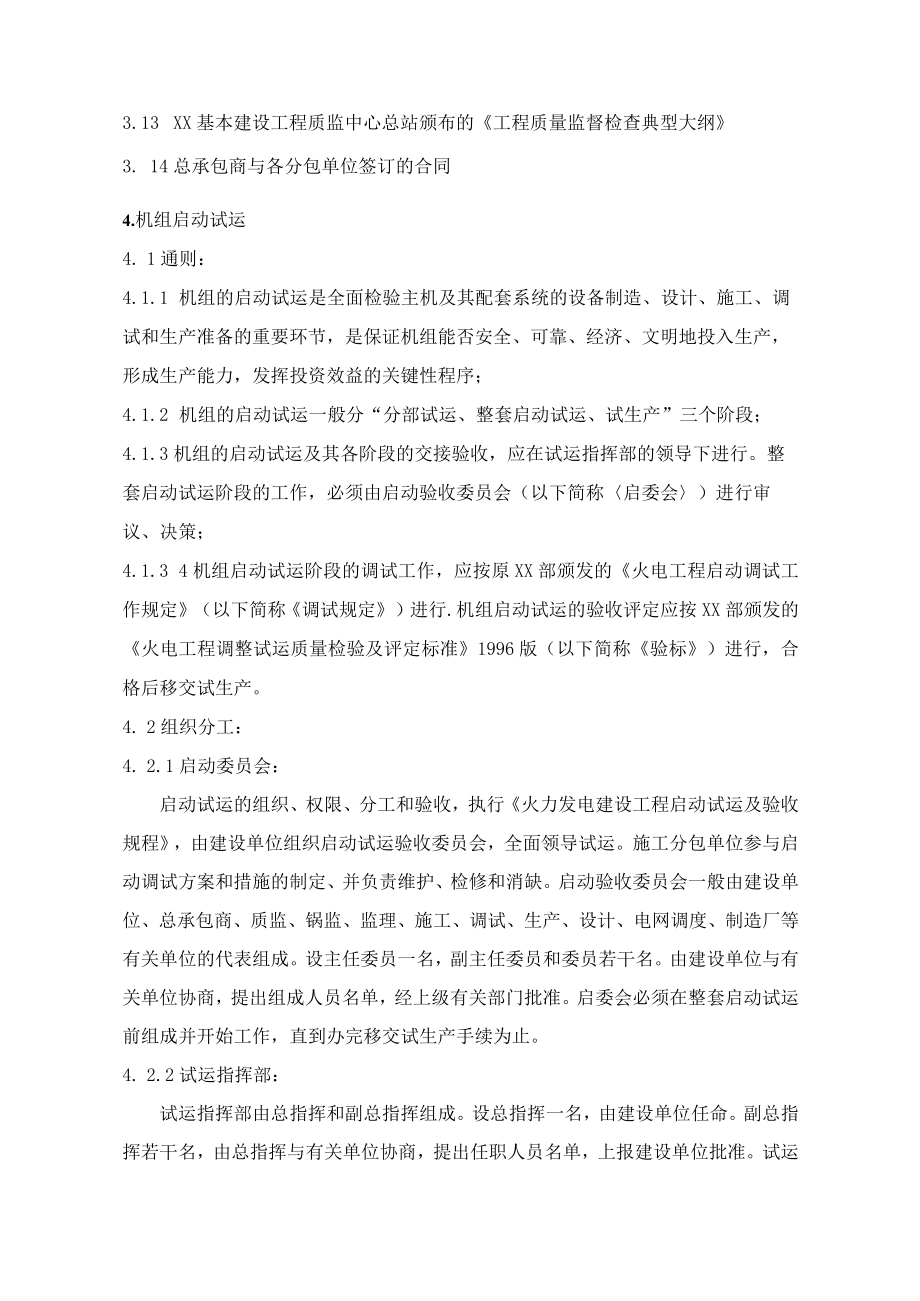

2、37-2009)3.3 xx建设工程质量监督规定3.4 xx建设施工施工质量验收及评价规程3.5 关于火电工程新投产机组质量考核的若干规定3.6 火电机组达标投产考核标准(2006年版)及其条文解释3.7 火电工程启动调试工作规定中电联20053.8 火电工程调整试运质量检验及评定标准1996版3.9 设备制造厂的有关技术规程、质量标准、验收规程3.10 国外制造设备中,经合同认定的有关技术规程、质量标准、验收规程3.11设计文件和图纸3.12 上级下达的有关技术文件3.13 XX基本建设工程质监中心总站颁布的工程质量监督检查典型大纲3. 14总承包商与各分包单位签订的合同4.机组启动试运4.

3、 1通则:4.1.1 机组的启动试运是全面检验主机及其配套系统的设备制造、设计、施工、调试和生产准备的重要环节,是保证机组能否安全、可靠、经济、文明地投入生产,形成生产能力,发挥投资效益的关键性程序;4.1.2 机组的启动试运一般分“分部试运、整套启动试运、试生产”三个阶段;4.1.3机组的启动试运及其各阶段的交接验收,应在试运指挥部的领导下进行。整套启动试运阶段的工作,必须由启动验收委员会(以下简称启委会)进行审议、决策;4.1.3 4机组启动试运阶段的调试工作,应按原XX部颁发的火电工程启动调试工作规定(以下简称调试规定)进行.机组启动试运的验收评定应按XX部颁发的火电工程调整试运质量检验

4、及评定标准1996版(以下简称验标)进行,合格后移交试生产。4. 2组织分工:4. 2.1启动委员会:启动试运的组织、权限、分工和验收,执行火力发电建设工程启动试运及验收规程,由建设单位组织启动试运验收委员会,全面领导试运。施工分包单位参与启动调试方案和措施的制定、并负责维护、检修和消缺。启动验收委员会一般由建设单位、总承包商、质监、锅监、监理、施工、调试、生产、设计、电网调度、制造厂等有关单位的代表组成。设主任委员一名,副主任委员和委员若干名。由建设单位与有关单位协商,提出组成人员名单,经上级有关部门批准。启委会必须在整套启动试运前组成并开始工作,直到办完移交试生产手续为止。4. 2.2试运

5、指挥部:试运指挥部由总指挥和副总指挥组成。设总指挥一名,由建设单位任命。副总指挥若干名,由总指挥与有关单位协商,提出任职人员名单,上报建设单位批准。试运指挥部下设整套试运组、验收检查组、生产准备组、综合组、试生产组。根据工作需要,各组可下设若干个专业组,专业组的成员,一般由总指挥与有关单位协商任命,并报建设单位备案。各组的人员组成及其职责按部颁启动验收规程执行。监理单位主要参加整套试运组和验收检查组,其职责按建设单位委托服务合同内容进行。具有相应资质等级的调试分包单位,负责编写机组整套启动试运大纲和试运计划、方案以及汽机、锅炉、电气,热控和化学等专业,分系统试运调试方案和措施并填写调试方案报审

6、表(附表21T),报总承包商、监理单位审查和建设单位审批,最后由“启委会”核准。4. 3分部试运阶段:4.3.1分部试运阶段应从高压厂用母线受电开始至整套启动试运开始为止。4.3.2分部试运包括单机试运和分系统试运两部分。单机试运是指单台辅机的试运,分系统试运是指按系统对其动力、电气、热控等所有设备进行空载和带负荷的调整试运。4.3.3分部试运应具备的条件是:相应的建筑和安装工程已完工并按验标验收合格;试运需要的建筑和安装工程的记录等资料齐全;一般应具备设计要求的正式电源;组织落实,人员到位,分部试运的计划、方案和措施已审批、交底。4.3.4总承包商负责成立分部试运指挥部,报监理单位、建设单位

7、批准后行使其权利。分部试运应由施工分包单位牵头,在调试等有关单位配合下完成。分系统试运中的调试工作一般由调试单位完成(施工分包单位与调试承包单位、调试界限的划分,按预规及“分包合同”的分工确定)。4.3.5单体调试和单机试运合格后,才能进入分系统试运。4.3.6分部试运的记录和报告,应由施工分包单位负责整理、提供。4.3.7分部试运项目试运合格后,一般由安装、调试、各承包单位、建设单位、监理、生产等单位及时进行分部试运后签证验收卡(附表21-2)的验收签证。4.3.8合同规定由设备制造厂负责单体调试的项目,应由总承包商组织调试,监理、安装、生产等单位检查验收。分部试运后签证验收卡签认不合格的项

8、目,不能进入分系统试运和整套启动试运。4.3.9已验收签证的设备和系统,需提前移交的项目,办完移交手续后,由生产单位代管;代管期间的施工缺陷仍由施工单位消除,其它缺陷应由总承包商组织施工等有关单位完成。4.4整套启动试运阶段:4.4.1整套启动试运阶段是从炉、机、电等第一次整套启动时锅炉点火开始,到完成满负荷试运移交试生产为止。4.4.2整套启动试运应具备的条件:a)试运指挥部及各组人员已全部到位,职责分工明确。b)建筑、安装工程已验收合格,满足试运要求,厂区与厂外连接的工程已验收交接,能满足试运要求。c)必须在整套启动试运前完成的分部试运、调度和整定项目,均己全部完成并验收签证,分部试运技术

9、资料完整。d)整套启动计划、方案及措施已经总指挥批准,并组织学习交底。有重大影响的试运项目的实验方案和措施,已经总指挥批准,必须报建设单位和电网调度部门批准的已办完审批手续。e)所有参加整套启动试运的设备和系统,均能满足试运要求.需要核查确认的设备和系统应包括:炉、机、电和辅助设备及其系统;汽机旁路系统;热控系统;电气二次及通信系统;启动用的各种电源、汽源、水系统和压缩空气系统;化学水处理系统;供氢、脱硝剂和加药系统;煤、粉、燃油系统;灰渣系统;启动试运需要的燃料(煤、油)、化学药品、消耗品和其它必需品;试运现场的防冻、采暖、通风、照明、降温、排水设施;环保监测设施;生产电梯、保温和油漆;试运

10、设备和系统与运行或施工设备和系统的安全隔离设施;试运现场的安全、文明条件、操作和办公环境等。f)配套送出的输变电工程应满足机组满发送出的要求。g)满足电网调度提出的并网要求。h)已作好各项运行准备。包括运行人员已全部到位,岗位职责明确,培训考试合格;运行规程和制度已经配齐,现场已张挂有关的图表和启动曲线等;设备、管道、阀门等已命名并标识齐全;运行必需的备品配件、专用工具、安全工器具、记录表格和值班用具等备齐。D试运现场的消防、安全和治安保卫应验收合格,满足试运要求。j)质监中心站按“质监大纲”确认并同意进入整套启动试运阶段。k)召开启委会全体会议,听取并审议关于整套启动的汇报并作出准予进入整套

11、启动试运阶段的决定。4.4.3整套启动试运:整套启动试运应按“空负荷调试、带负荷调试和满负荷调试”三个阶段进行。a)空负荷调试:包括下列主要内容:按启动曲线开机;机组轴系振动监测;调节保安系统有关参数的调试和整定;电气实验、并网带初负荷,超速试验。b)带负荷调试:机组分阶段带负荷直至带满负荷。其间,一般应完成下列主要调试项目:汽机汽水、油系统的初调整;锅炉燃料系统、燃烧、燃油系统初调整;汽水品质调试,相应的投入和试验各种保护及自动装置;厂用电切换试验;启停试验;主汽门严密性试验;真空系统严密性试验;协调控制系统负荷变动试验(参照部颁模拟控制系统负荷变动试验导则):汽机旁路试验;甩负荷试验(参照

12、部颁汽轮机甩负荷试验导则);设备制造厂提出的应在现场进行的调试项目。c)满负荷试运:同时满足下列要求时,才能进行满负荷试运:燃煤锅炉断助燃、投高加、投电除尘、脱硫、脱硝、汽水品质合格,按验标要求投热控自动装置;调节品质基本达到设计要求,其间,机组连续运行不得中断,平均负荷率应按验标考核;应连续完成168小时满负荷运行。d)完成满负荷试运要求的机组,由总指挥上报启委会同意后,宣布满负荷试运结束,由试生产组接替整套试运组的试运领导工作。对暂时不具备处理条件而又不影响安全运行的项目,由试运指挥部上报启委会确定负责处理的单位和完工时间。e)由于电网或非施工和调试的原因,机组不能带满负荷时,由总指挥上报

13、启委会决定应带的最大负荷。f)在整套启动试运阶段,应如实作好试运期间的各项记录。g)整套启动试运过程中发生的问题,由总承包商全面负责,组织有关单位消缺完善。h)应移交的技术资料参见工程建设档案、文件管理制度。i)按设备合同供应的检修用的备品配件、施工后剩余的安装用易损易耗备品配件、专用仪器和专用工具的移交工作,按施工分包合同所规定的原则办理。j)整套启动试运后,须由质监中心站进行质量评价。k)整套启动试运后,召开启委会会议,听取并审议整套启动试运和移交工作情况的汇报,办理机组启动验收交接书(附表21-3)签字手续。m)移交试生产后一个月内,应由总指挥负责,向参加交接签字的各单位报送一份机组启动

14、验收交接书和整套启动试运的工作总结。4.5试生产阶段:4.5.1试生产阶段自总指挥宣布满负荷试运结束时开始,试生产期为180天;4.5.2试生产阶段仍属基本建设阶段,各承包单位、生产、调试、施工、设计、设备制造等单位,应按建设合同和本规定的要求,继续履行职责,全面完成机组在各种工况下的试运和调试工作。4.5.3试生产阶段的主要任务a)进一步考验设备、消除缺陷、完成基建未完项目,继续完成未完的调试项目。b)主要的性能试验项目一般包括:锅炉热效率试验、锅炉最大和额定出力试验、锅炉断油最低出力试验、锅炉冷态与燃烧运行调整试验、机组热耗试验、机组轴系振动测试、汽机最大和额定出力试验、RB试验、供电煤耗

15、测试、污染物排放试验、噪音、散热、粉尘测试、除尘器效率试验等。c)按设计要求,在移交试生产时的水平上,继续完善提高自动调节品质和保护、监测仪表、热控自动投入率按部颁火电机组热工自动投入率的统计方法,并逐步实现全部投运。d)全面考核机组的各项性能和技术经济指标。包括:发电煤耗、汽机热耗、热控自动投入率、监测仪表投入率、保护投入率、机组可用小时数、试生产期机组强迫停运次数、厂用电率、电除尘的除尘效率、脱硝效率、脱硫效率、最低稳燃负荷、机组的瓦(轴)振、汽水品质、发电机漏氢量、高加投入率、汽水损失率、投高加时的最低给水温度、真空严密性、主(再热)汽温、排烟温度、飞灰可燃物、空预器漏风系数等。4.5.4试生产的机组,由生产单位全面负责机组的安全运行和正常维修,由施工单位消除施工缺陷;非施工问题,应由总承包商组织责任单位或有关单位进行处理,责任单位应承担经济责任。4.5.5电网调度部门应在电网安全许可的条件下,尽可能满足试运机组调试需要的启停和负荷变动。4.5.6机组在完成168h试运移交后,各施工分包单位必须在45天之内,将竣工资料,备品备件及专用工具移交给建设单位。由监理单位检查督促落实。4.5.7试生产结束后一个月内,试生产组应提交试生产工作总结,质监中心站应提交试生产后的质量评价意见。4.5.8试生产结束后,应由建设单位上报上级

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
