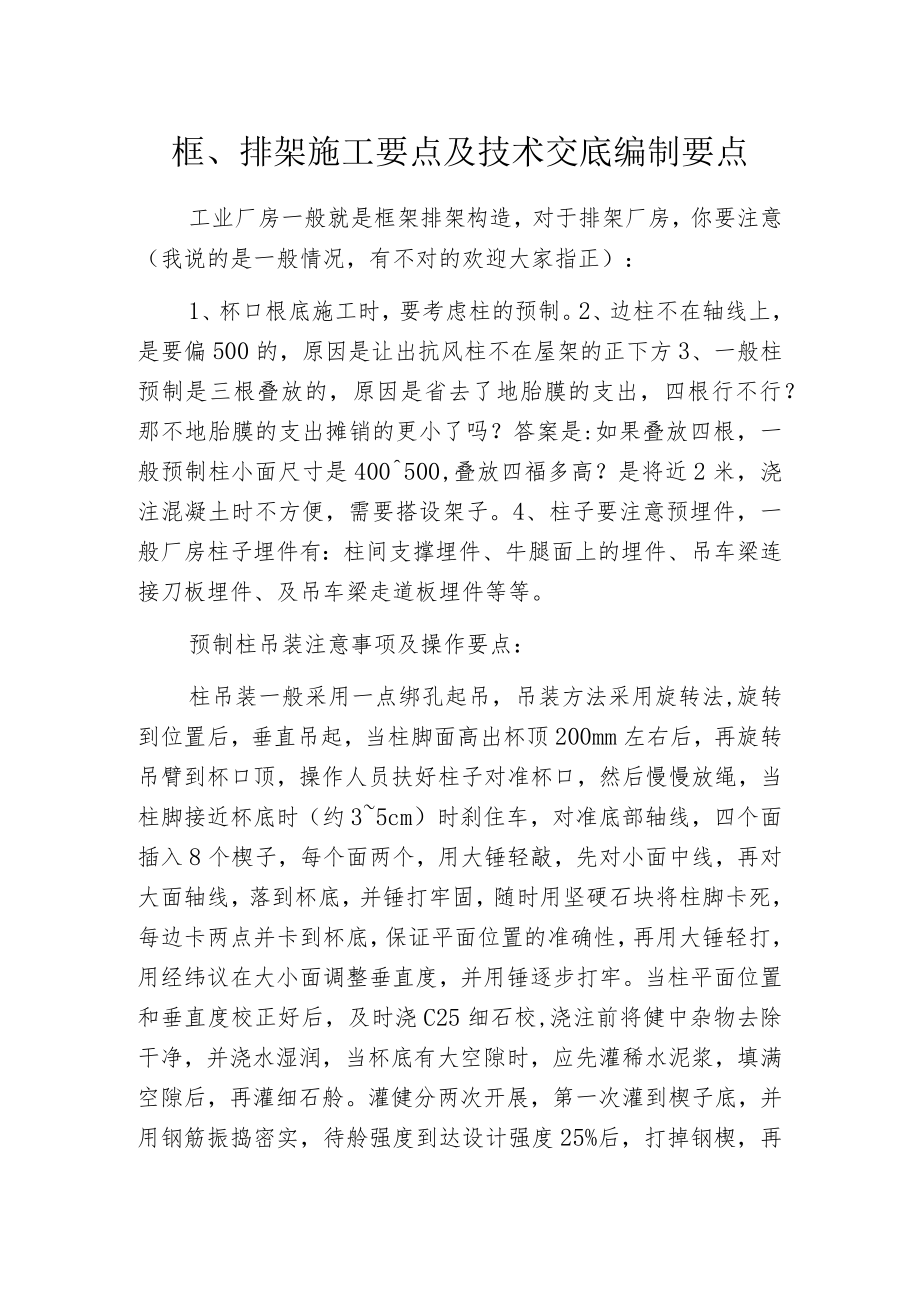

《框、排架施工要点及技术交底编制要点.docx》由会员分享,可在线阅读,更多相关《框、排架施工要点及技术交底编制要点.docx(4页珍藏版)》请在第壹文秘上搜索。
1、框、排架施工要点及技术交底编制要点工业厂房一般就是框架排架构造,对于排架厂房,你要注意(我说的是一般情况,有不对的欢迎大家指正):1、杯口根底施工时,要考虑柱的预制。2、边柱不在轴线上,是要偏500的,原因是让出抗风柱不在屋架的正下方3、一般柱预制是三根叠放的,原因是省去了地胎膜的支出,四根行不行?那不地胎膜的支出摊销的更小了吗?答案是:如果叠放四根,一般预制柱小面尺寸是400500,叠放四福多高?是将近2米,浇注混凝土时不方便,需要搭设架子。4、柱子要注意预埋件,一般厂房柱子埋件有:柱间支撑埋件、牛腿面上的埋件、吊车梁连接刀板埋件、及吊车梁走道板埋件等等。预制柱吊装注意事项及操作要点:柱吊装

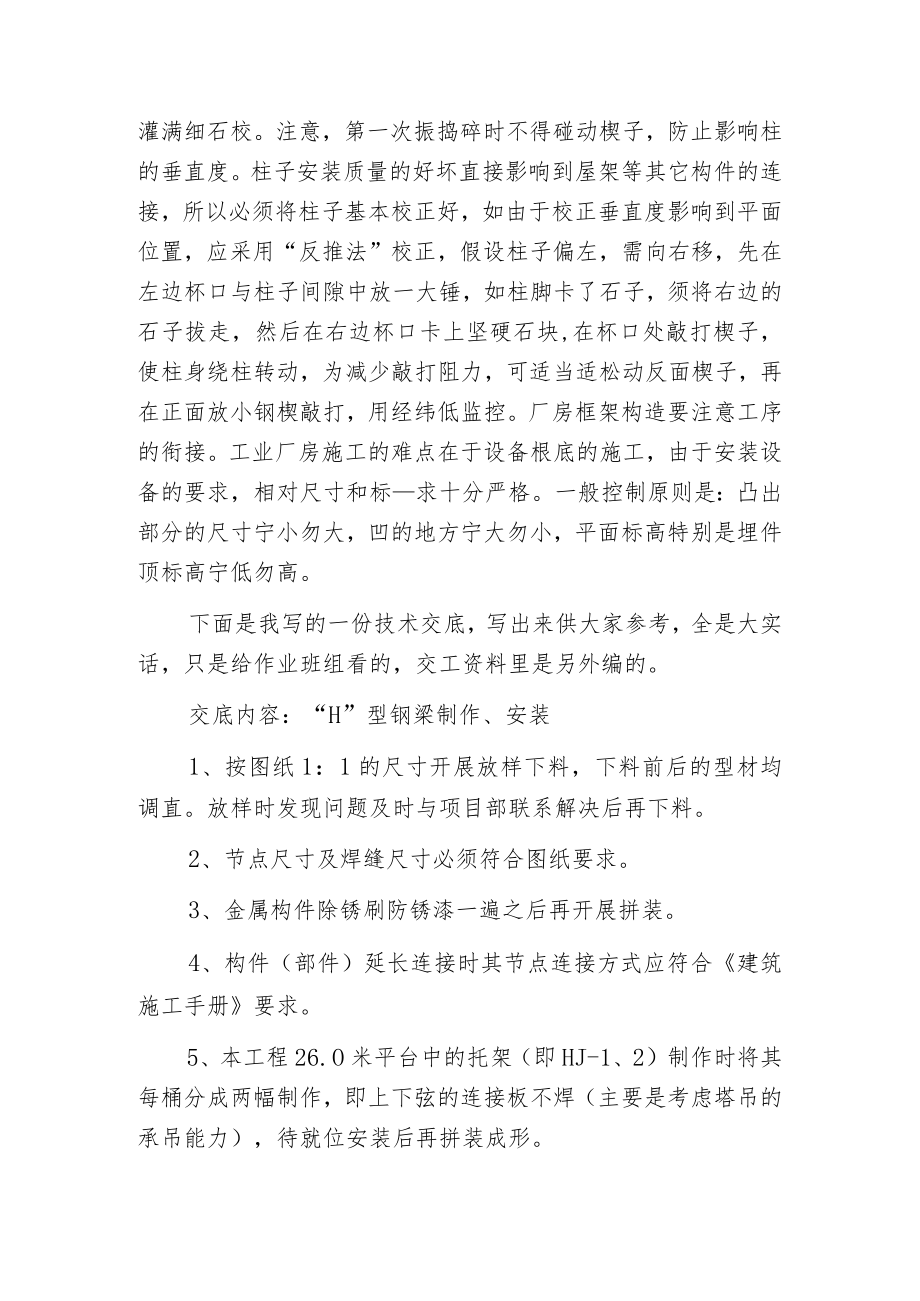

2、一般采用一点绑孔起吊,吊装方法采用旋转法,旋转到位置后,垂直吊起,当柱脚面高出杯顶200mm左右后,再旋转吊臂到杯口顶,操作人员扶好柱子对准杯口,然后慢慢放绳,当柱脚接近杯底时(约35cm)时刹住车,对准底部轴线,四个面插入8个楔子,每个面两个,用大锤轻敲,先对小面中线,再对大面轴线,落到杯底,并锤打牢固,随时用坚硬石块将柱脚卡死,每边卡两点并卡到杯底,保证平面位置的准确性,再用大锤轻打,用经纬议在大小面调整垂直度,并用锤逐步打牢。当柱平面位置和垂直度校正好后,及时浇C25细石校,浇注前将健中杂物去除干净,并浇水湿润,当杯底有大空隙时,应先灌稀水泥浆,填满空隙后,再灌细石舲。灌健分两次开展,第
3、一次灌到楔子底,并用钢筋振捣密实,待舲强度到达设计强度25%后,打掉钢楔,再灌满细石校。注意,第一次振捣碎时不得碰动楔子,防止影响柱的垂直度。柱子安装质量的好坏直接影响到屋架等其它构件的连接,所以必须将柱子基本校正好,如由于校正垂直度影响到平面位置,应采用“反推法”校正,假设柱子偏左,需向右移,先在左边杯口与柱子间隙中放一大锤,如柱脚卡了石子,须将右边的石子拔走,然后在右边杯口卡上坚硬石块,在杯口处敲打楔子,使柱身绕柱转动,为减少敲打阻力,可适当适松动反面楔子,再在正面放小钢楔敲打,用经纬低监控。厂房框架构造要注意工序的衔接。工业厂房施工的难点在于设备根底的施工,由于安装设备的要求,相对尺寸和

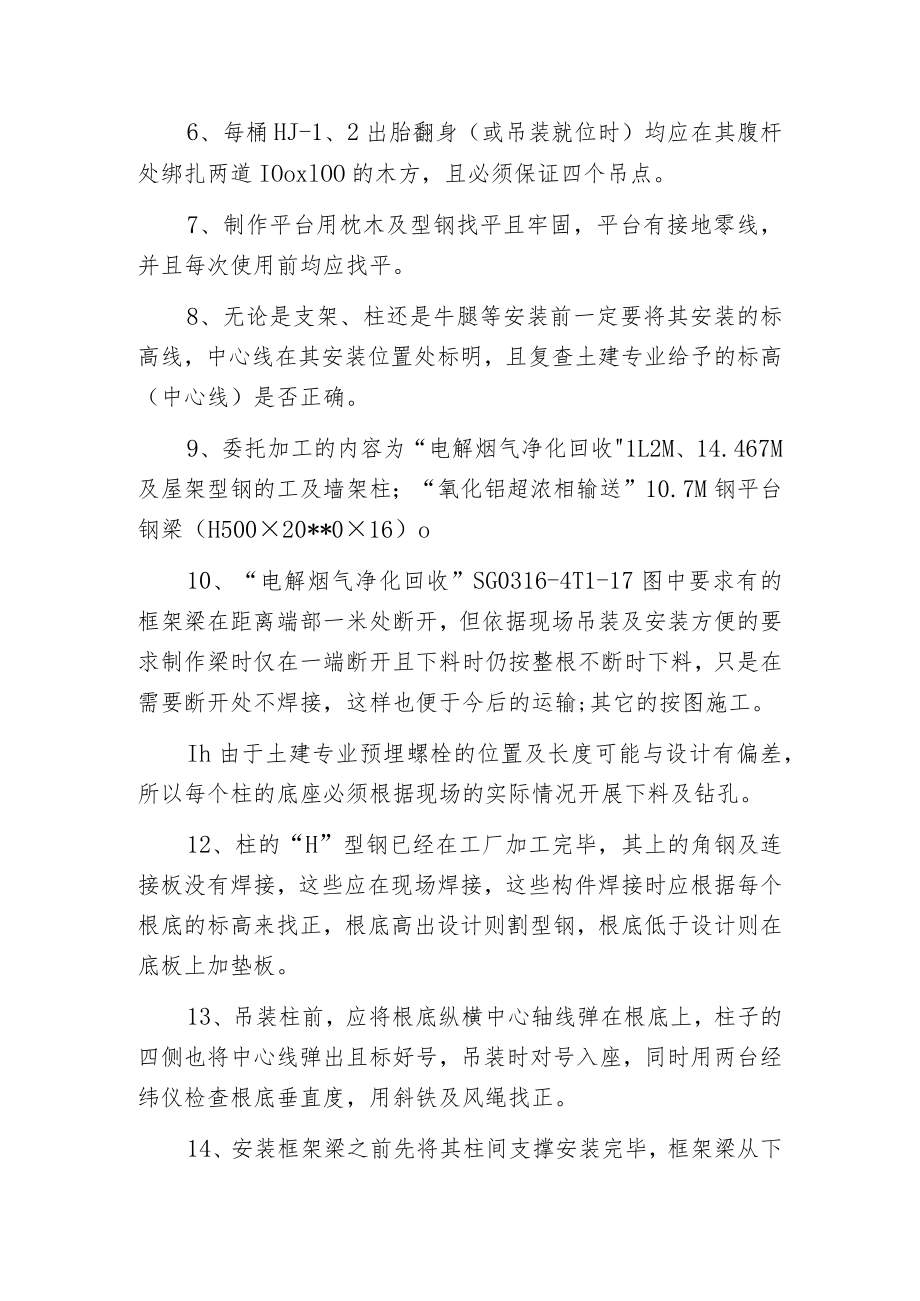

4、标求十分严格。一般控制原则是:凸出部分的尺寸宁小勿大,凹的地方宁大勿小,平面标高特别是埋件顶标高宁低勿高。下面是我写的一份技术交底,写出来供大家参考,全是大实话,只是给作业班组看的,交工资料里是另外编的。交底内容:“H”型钢梁制作、安装1、按图纸1:1的尺寸开展放样下料,下料前后的型材均调直。放样时发现问题及时与项目部联系解决后再下料。2、节点尺寸及焊缝尺寸必须符合图纸要求。3、金属构件除锈刷防锈漆一遍之后再开展拼装。4、构件(部件)延长连接时其节点连接方式应符合建筑施工手册要求。5、本工程26.O米平台中的托架(即HJ-1、2)制作时将其每桶分成两幅制作,即上下弦的连接板不焊(主要是考虑塔吊
5、的承吊能力),待就位安装后再拼装成形。6、每桶HJ-1、2出胎翻身(或吊装就位时)均应在其腹杆处绑扎两道IOoxlOO的木方,且必须保证四个吊点。7、制作平台用枕木及型钢找平且牢固,平台有接地零线,并且每次使用前均应找平。8、无论是支架、柱还是牛腿等安装前一定要将其安装的标高线,中心线在其安装位置处标明,且复查土建专业给予的标高(中心线)是否正确。9、委托加工的内容为“电解烟气净化回收1L2M、14.467M及屋架型钢的工及墙架柱;“氧化铝超浓相输送”10.7M钢平台钢梁(H50020*016)o10、“电解烟气净化回收”SG0316-4T1-17图中要求有的框架梁在距离端部一米处断开,但依据
6、现场吊装及安装方便的要求制作梁时仅在一端断开且下料时仍按整根不断时下料,只是在需要断开处不焊接,这样也便于今后的运输;其它的按图施工。Ih由于土建专业预埋螺栓的位置及长度可能与设计有偏差,所以每个柱的底座必须根据现场的实际情况开展下料及钻孔。12、柱的“H”型钢已经在工厂加工完毕,其上的角钢及连接板没有焊接,这些应在现场焊接,这些构件焊接时应根据每个根底的标高来找正,根底高出设计则割型钢,根底低于设计则在底板上加垫板。13、吊装柱前,应将根底纵横中心轴线弹在根底上,柱子的四侧也将中心线弹出且标好号,吊装时对号入座,同时用两台经纬仪检查根底垂直度,用斜铁及风绳找正。14、安装框架梁之前先将其柱间支撑安装完毕,框架梁从下向上顺序安装。15、次梁下料要与现场实际尺寸相结合,先标明其安装的位置。16、框架及平台安装之后再焊接墙架,墙架与屋面梁连结处的弹簧板安装及其底座处梁的加强劲板必须按图施工到位。17、此工程安装的关键是柱中心线及垂直度的找正必须复查重视。相信经过以上的介绍,大家对框、排架施工要点及技术交底编制要点也是有了一定的认识。
