樱桃实木拼板类零件的制程工艺要求.docx

上传人:p** 文档编号:246146 上传时间:2023-04-19 格式:DOCX 页数:3 大小:17.74KB
下载 相关 举报
樱桃实木拼板类零件的制程工艺要求.docx_第1页
第1页 / 共3页
樱桃实木拼板类零件的制程工艺要求.docx_第2页
第2页 / 共3页
樱桃实木拼板类零件的制程工艺要求.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《樱桃实木拼板类零件的制程工艺要求.docx》由会员分享,可在线阅读,更多相关《樱桃实木拼板类零件的制程工艺要求.docx(3页珍藏版)》请在第壹文秘上搜索。

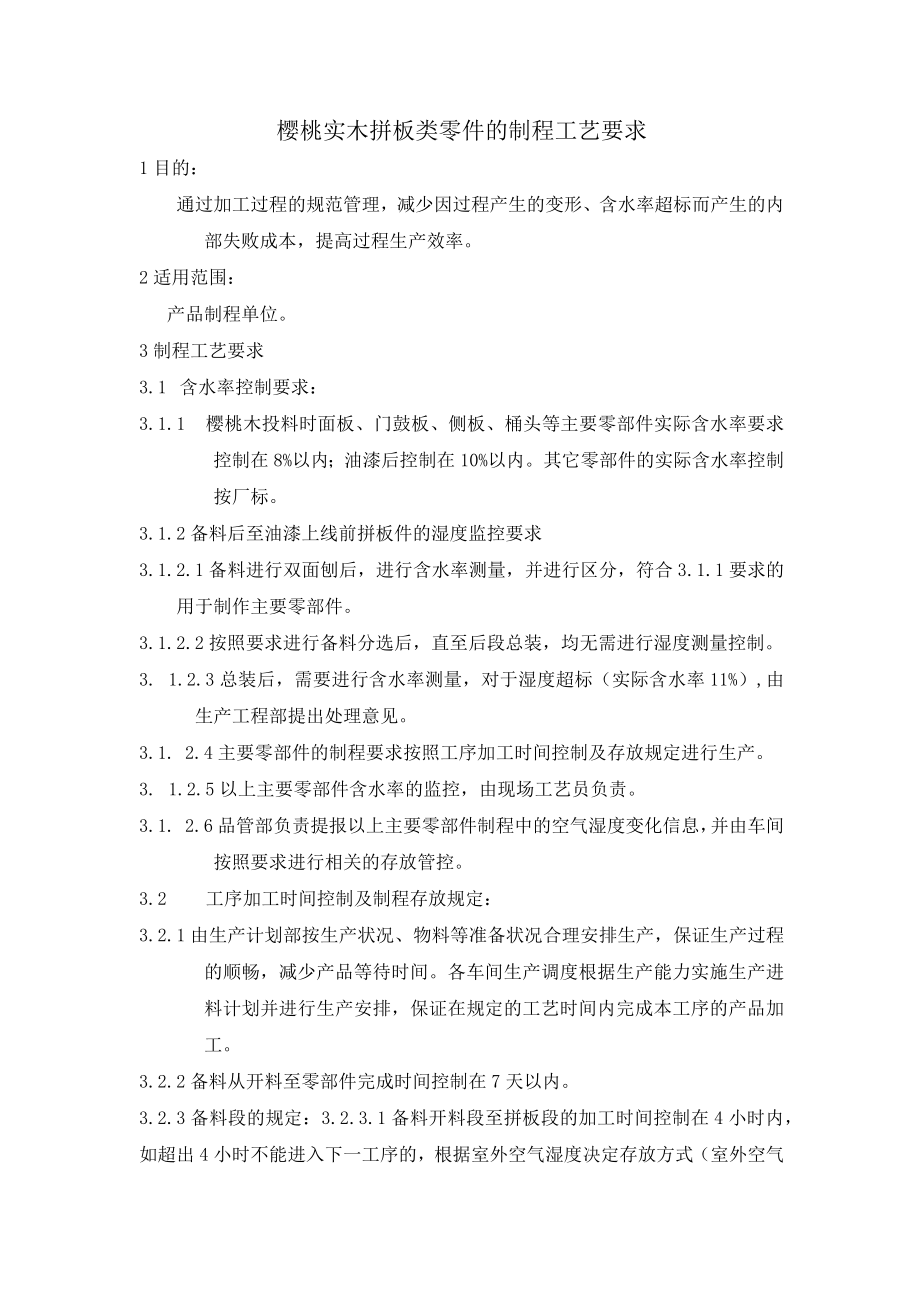

1、樱桃实木拼板类零件的制程工艺要求1目的:通过加工过程的规范管理,减少因过程产生的变形、含水率超标而产生的内部失败成本,提高过程生产效率。2适用范围:产品制程单位。3制程工艺要求3.1 含水率控制要求:3.1.1 樱桃木投料时面板、门鼓板、侧板、桶头等主要零部件实际含水率要求控制在8%以内;油漆后控制在10%以内。其它零部件的实际含水率控制按厂标。3.1.2备料后至油漆上线前拼板件的湿度监控要求3.1.2.1备料进行双面刨后,进行含水率测量,并进行区分,符合3.1.1要求的用于制作主要零部件。3.1.2.2按照要求进行备料分选后,直至后段总装,均无需进行湿度测量控制。3. 1.2.3总装后,需要

2、进行含水率测量,对于湿度超标(实际含水率11%),由生产工程部提出处理意见。3.1. 2.4主要零部件的制程要求按照工序加工时间控制及存放规定进行生产。3. 1.2.5以上主要零部件含水率的监控,由现场工艺员负责。3.1. 2.6品管部负责提报以上主要零部件制程中的空气湿度变化信息,并由车间按照要求进行相关的存放管控。3.2工序加工时间控制及制程存放规定:3.2.1由生产计划部按生产状况、物料等准备状况合理安排生产,保证生产过程的顺畅,减少产品等待时间。各车间生产调度根据生产能力实施生产进料计划并进行生产安排,保证在规定的工艺时间内完成本工序的产品加工。3.2.2备料从开料至零部件完成时间控制

3、在7天以内。3.2.3备料段的规定:3.2.3.1备料开料段至拼板段的加工时间控制在4小时内,如超出4小时不能进入下一工序的,根据室外空气湿度决定存放方式(室外空气湿度为50-85%以内的干燥天气时可以直接在车间存放,达到60-90%以上或连续下雨天气时必须放进恒湿房内);拼板下架后的板件及时将溢出拼板胶铲平,并用统一厚度的板条每件均隔开(拼板件长度在1200mm以内时用2条板条,板条规格约20*10、长度与拼板件平齐,可用夹板制作),且板条竖向基本对齐,利于空气流通,且避免变形现象产生。3.2.3.2樱桃实木拼板按规定存放4天后,进行平压刨或定厚砂加工。3.2.3.3拼板件在备料段的存放无须

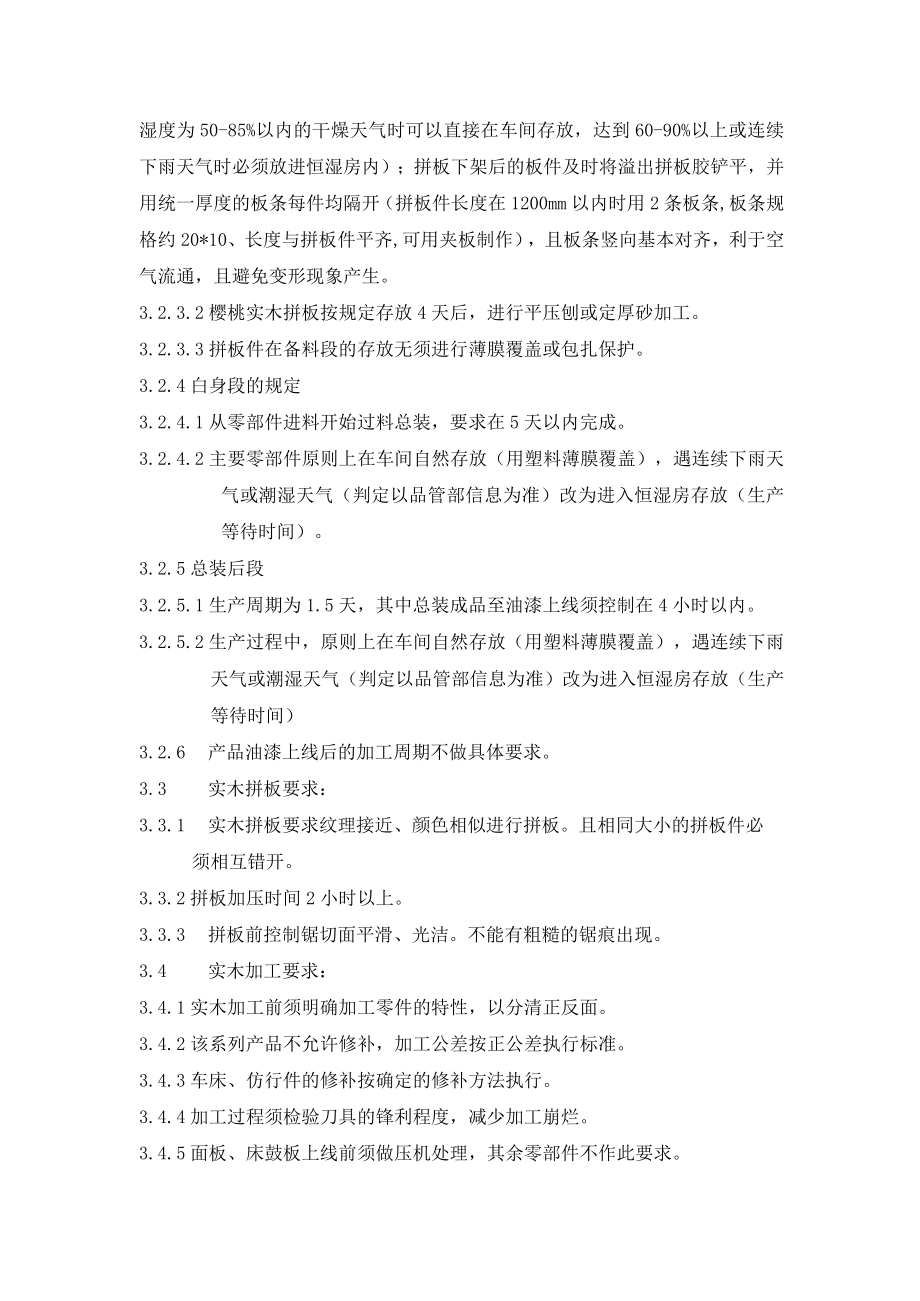

4、进行薄膜覆盖或包扎保护。3.2.4白身段的规定3.2.4.1从零部件进料开始过料总装,要求在5天以内完成。3.2.4.2主要零部件原则上在车间自然存放(用塑料薄膜覆盖),遇连续下雨天气或潮湿天气(判定以品管部信息为准)改为进入恒湿房存放(生产等待时间)。3.2.5总装后段3.2.5.1生产周期为1.5天,其中总装成品至油漆上线须控制在4小时以内。3.2.5.2生产过程中,原则上在车间自然存放(用塑料薄膜覆盖),遇连续下雨天气或潮湿天气(判定以品管部信息为准)改为进入恒湿房存放(生产等待时间)3.2.6产品油漆上线后的加工周期不做具体要求。3.3实木拼板要求:3.3.1实木拼板要求纹理接近、颜色

5、相似进行拼板。且相同大小的拼板件必须相互错开。3.3.2拼板加压时间2小时以上。3.3.3拼板前控制锯切面平滑、光洁。不能有粗糙的锯痕出现。3.4实木加工要求:3.4.1实木加工前须明确加工零件的特性,以分清正反面。3.4.2该系列产品不允许修补,加工公差按正公差执行标准。3.4.3车床、仿行件的修补按确定的修补方法执行。3.4.4加工过程须检验刀具的锋利程度,减少加工崩烂。3.4.5面板、床鼓板上线前须做压机处理,其余零部件不作此要求。3.5主要零部件砂磨要求3.5.1备料平压刨或定厚砂刨:按常规。3.5.2白身段3.5.2.1宽带砂光:先砂反面,再进行正面砂光;每过机一次的砂削量不能超过O

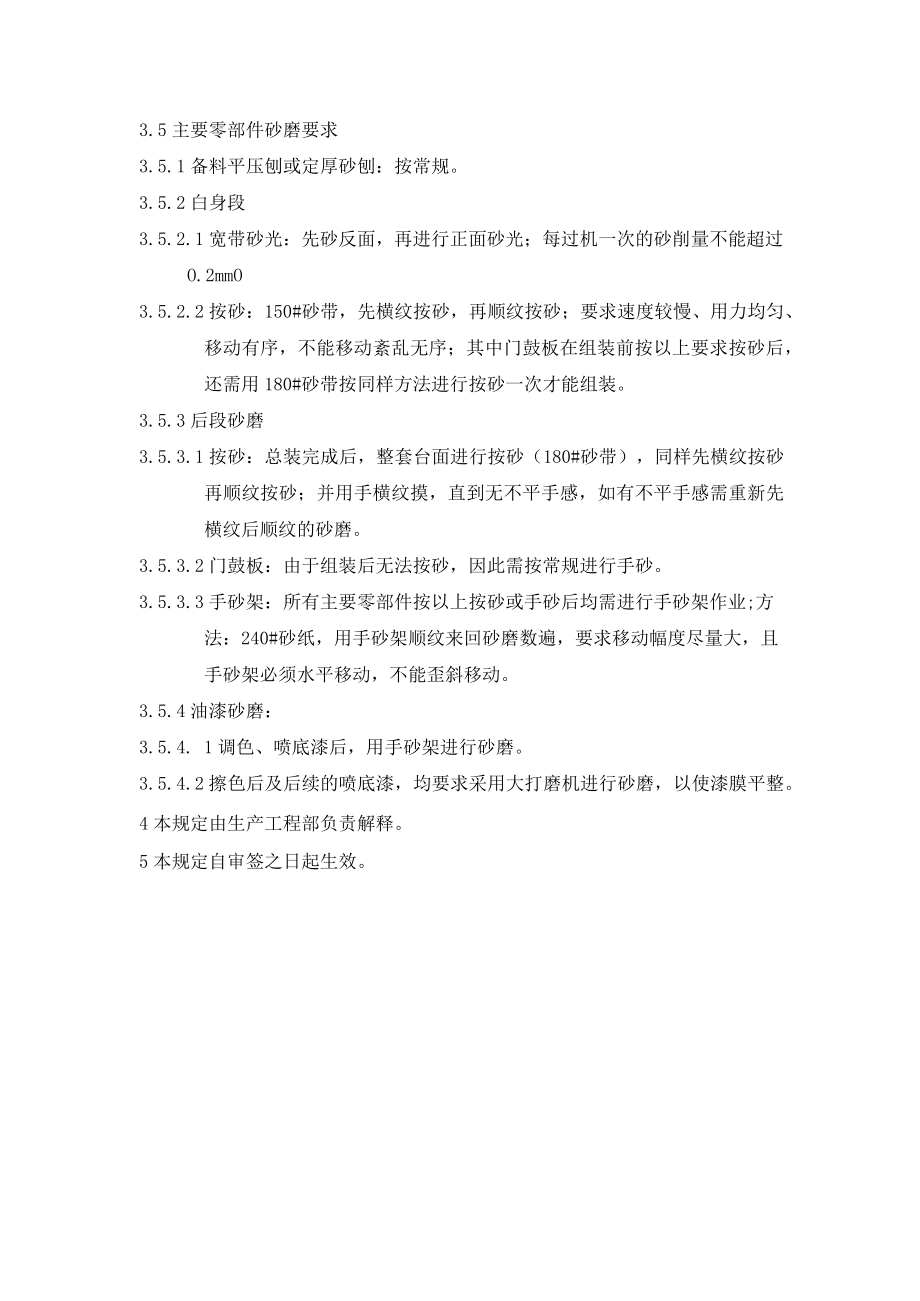

6、.2mmO3.5.2.2按砂:150#砂带,先横纹按砂,再顺纹按砂;要求速度较慢、用力均匀、移动有序,不能移动紊乱无序;其中门鼓板在组装前按以上要求按砂后,还需用180#砂带按同样方法进行按砂一次才能组装。3.5.3后段砂磨3.5.3.1按砂:总装完成后,整套台面进行按砂(180#砂带),同样先横纹按砂再顺纹按砂;并用手横纹摸,直到无不平手感,如有不平手感需重新先横纹后顺纹的砂磨。3.5.3.2门鼓板:由于组装后无法按砂,因此需按常规进行手砂。3.5.3.3手砂架:所有主要零部件按以上按砂或手砂后均需进行手砂架作业;方法:240#砂纸,用手砂架顺纹来回砂磨数遍,要求移动幅度尽量大,且手砂架必须水平移动,不能歪斜移动。3.5.4油漆砂磨:3.5.4. 1调色、喷底漆后,用手砂架进行砂磨。3.5.4.2擦色后及后续的喷底漆,均要求采用大打磨机进行砂磨,以使漆膜平整。4本规定由生产工程部负责解释。5本规定自审签之日起生效。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防火建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
