水电站工程安全预评价报告措施落实情况单元安全评价.docx

上传人:p** 文档编号:246751 上传时间:2023-04-19 格式:DOCX 页数:25 大小:36.71KB
下载 相关 举报
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第1页
第1页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第2页
第2页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第3页
第3页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第4页
第4页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第5页
第5页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第6页
第6页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第7页
第7页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第8页
第8页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第9页
第9页 / 共25页
水电站工程安全预评价报告措施落实情况单元安全评价.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《水电站工程安全预评价报告措施落实情况单元安全评价.docx》由会员分享,可在线阅读,更多相关《水电站工程安全预评价报告措施落实情况单元安全评价.docx(25页珍藏版)》请在第壹文秘上搜索。

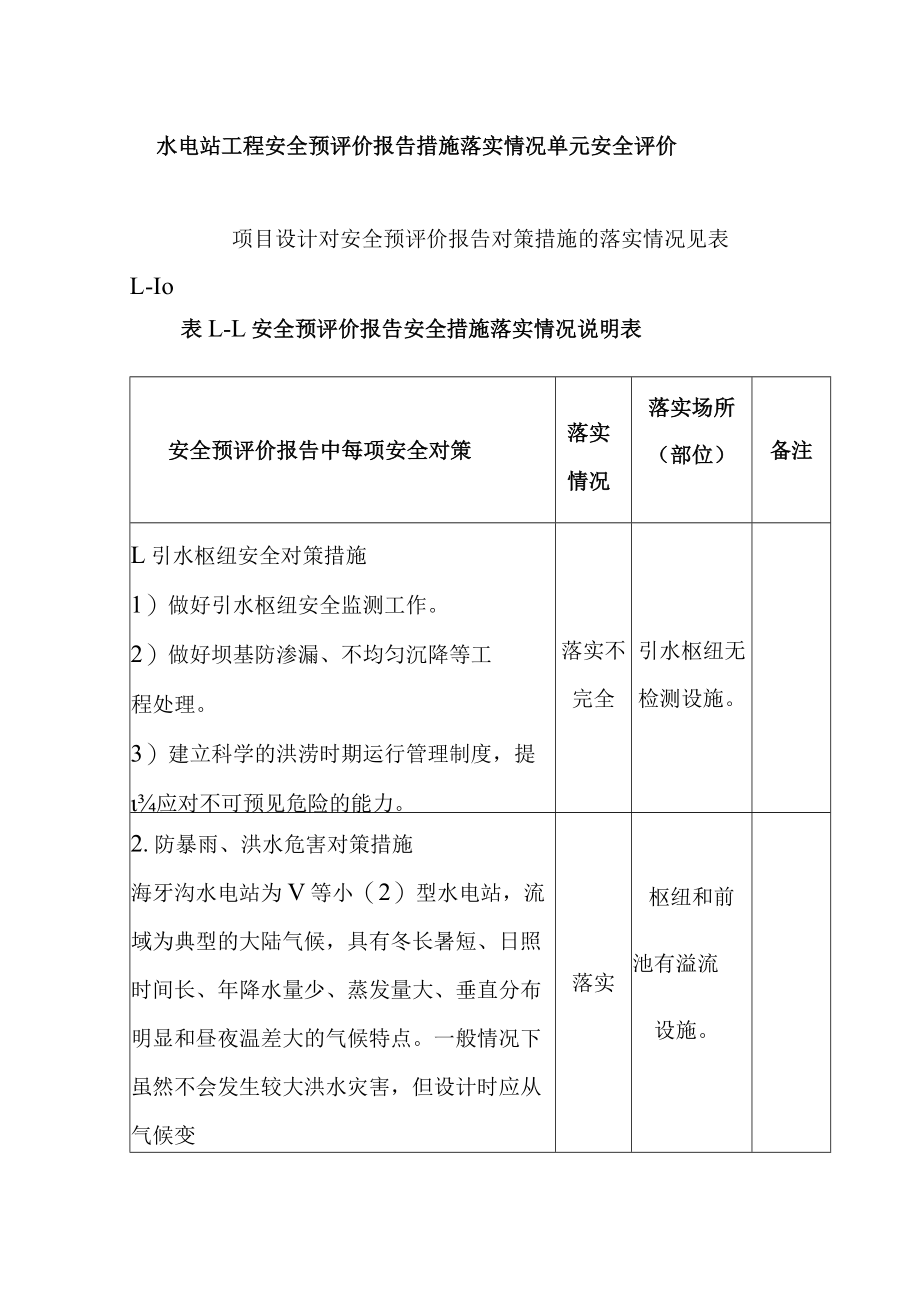

1、水电站工程安全预评价报告措施落实情况单元安全评价项目设计对安全预评价报告对策措施的落实情况见表L-Io表L-L安全预评价报告安全措施落实情况说明表安全预评价报告中每项安全对策落实情况落实场所(部位)备注L引水枢纽安全对策措施1)做好引水枢纽安全监测工作。2)做好坝基防渗漏、不均匀沉降等工程处理。3)建立科学的洪涝时期运行管理制度,提应对不可预见危险的能力。落实不完全引水枢纽无检测设施。2.防暴雨、洪水危害对策措施海牙沟水电站为V等小(2)型水电站,流域为典型的大陆气候,具有冬长暑短、日照时间长、年降水量少、蒸发量大、垂直分布明显和昼夜温差大的气候特点。一般情况下虽然不会发生较大洪水灾害,但设计

2、时应从气候变落实枢纽和前池有溢流设施。化的复杂性等多方面考虑电站可能遇到的最大降雨,造成渠道溢流、渗漏、泄露造成垮塌的因素,采取有效措施加以防范。3.防地震、不良地质条件危害对策措施(1)针对工程区物理地质现象,设计时应查清重点部位危岩体及不稳定体,根据具体情况采取清除、防护等措施,对基岩陡壁段,预先清除威胁公路安全运行的陡壁危岩体,保持工程对外的道路畅通。(2)设计时要考虑工程引水系统的防污及排沙,运行时要适时清理、排沙,免除污物、泥沙堆积对电站造成不良影响。落实枢纽和前池有冲沙闸和拦污栅。第8条设计未采纳4.建筑物布置对策措施在设计中要注意厂区建筑物的布置,合理确定主副厂房、升压站、引水系

3、统等建筑物的位置、防火间距、消防车道、疏散通道及消防水源,防渗、防潮、通风、采光等采取相应对策。落实不完全消防车道不平整。应做到功能分区明确,同时要考虑到相应事故的防范和应急、救援设施和设备的配套。L围岩稳定对策措施(1)稳定性差的围岩,施工中应采取超前排水,控制爆破,喷锚支护的程序进行。施工中不强求全断面开挖,应采用短进尺上台阶法开挖,预裂爆破及时喷射混凝土,从现场监测中获取使用锚杆、钢筋网或钢拱架等联合支护的时机。(2)地下水处理措施:地下水富集地带,施工应注意可能发生的突水事故,施工中应采取超前排水,引导排水等措施,确保施工安全。(3)岩爆处理措施:施工中应注意,采取适当措施预防,如在岩

4、爆部位打一些风钻孔,人为地造成应力扩散;锚固;灌水(向风钻孔内灌水);临时钢木排架支护等方法,防止事故的发生。落实现场无稳定性差基ULi石o6.压力管道破裂对策措施压力管道破裂、泄漏将导致有压水向周围岩体渗漏,可能导致水淹厂房事故。压力钢管系冷卷、焊接结构,需承受连续冲击荷载、腐蚀和磨损。因此施工时必须确保压力钢管质量。考虑到压力钢管受外压失稳的因素比较复杂,为安全计,宜增设加筋环。运行期按规范标准定期检测和探伤。对2台机组同时甩额定负荷进行调节保证计算,确保压力钢管压力升高值与机组转速升高值符合规范要求。落实压力钢管埋地敷设。7.防洪、防淹没对策措施(1)根据防洪标准(GB50201-94)

5、和水利水电枢纽工程等级划分及洪水标准(SL252-2000)工程等别为V等小型工程,主要建筑物为5级。引水枢纽按10年一遇洪水标准设计,20年一遇洪水校核;厂房按30年一遇洪水标准设计,50年一遇洪水校核。(2)厂房内采用排水沟汇集渗漏水,通过排水管、沟排入渗漏集水井,由落实不完全集水井无水位检测系统。装设于集水井内的水位信号器和水位变送器实现水泵的自动控制及水位监测。(3)要实现流域梯级电站优化调度,合理利用水力资源,以及区间水资源,生产出更多的电能,提高电站发电效益并保证电站本身防洪安全,应建立本流域水情测报系统,沟通上、下游各电站之间以及外界的信息、保证梯级电站的协调运行。因此结合当前水

6、情测报现状与河流上、下游梯级开发的情况,建立全流域水情自动测报系统是必要的。(4)根据流域现有水文站和雨量站的分布及暴雨洪水特性,建议电站首部枢纽、厂区枢纽施工采用以河系水位、流量预报为主、降雨径流预报为辅的预报方案,以确保施工安全。通信方式可采用卫星通信方式。为避免重复建设和节省资金,运行期水情自动测报系统和施工期水情自动测报系统一并考虑。(5)处理好枢纽区及支沟的小汇水面积洪水,选好小汇水面积洪水标准,做好洪水估算,使本电站地面厂房各对外孔洞、管沟、通道出口位置高于洪水位,满足防洪要求。小汇水面积设计洪水成果应经业务主管部门审定。(6)电站应制定防洪、防淹的应急救援预案,并认真实施。8.防

7、火、防爆对策措施(1)工程的防火、防爆设计应以下列有关规范作为设计依据:水利水电工程设计防火规范SL329-2005;建筑设计防火规范GB50016-2006;水喷雾消防灭火系统设计规范GB50219-19952002版;建筑灭火器配置设计规范GB50140-2005;(2)工程消防设计要贯彻“预防为主、防消结合”的方针,坚持“自防自救”的落实不完全L无消防设施。2.控制室无防火门。3.现场无事故应急照明和疏散标志。原则。根据规范确定出生产场所的火灾危险性类别及建筑物耐火等级,进一步细化和完善消防方案。(3)厂区消防水源可采用自流供水,但应充分考虑灭火最大用水量和供水压力的要求,采取措施,确保

8、满足消防用水要求。(4)全厂所有电力电缆、控制电缆及屏蔽电缆均应分层排列于电缆槽内,层间用耐火板隔离。与电缆相连的盘柜底部孔洞,穿墙孔洞用耐火材料进行封堵,在各出入口处设置沙箱、铁锹、灭火器、防毒面具等消防灭火器材。(5)电缆应尽量选用防火阻燃型,敷设应避开高温散发处、易燃物品堆放处及易发生火灾地点,并保持足够距离,尽量避免外部环境不良对电缆造成影响。(6)提高电缆头的制作质量,按期对电缆进行检测检验,发现问题及时处理。(7)电缆沟槽应保持清洁、干燥,防止电缆腐蚀导致绝缘下降,最终引起短路起火。(8)油浸式主变压器及压力油、气罐应设置泄压阀。(9)加强电缆运行管理监视,设置必要的监测设施,必要

9、时可采用降温措施和减少负荷的措施。(10)要有预防外部因素(如小动物破坏)的措施。(11)电站的中控室、计算机室、通信室室内装饰材料和门窗设置应满足防火要求。(12)在主厂房上、下游墙和副厂房左侧墙应设置紧急疏散门,厂房内各层均应设有安全出口。安全出口、疏散通道均应设计火灾照明及疏散指示志。(13)主要生产场所应设置火灾自动报警装置。(14)室外事故油池、贮油罐及易燃材料仓库应设置独立避雷针保护,其建筑物或设备上严禁设避雷针。(15)为防感应雷和防静电应在油罐室、油处理室的油罐、油处理设备、输油管和通风设备及通风管均应接地,接地电阻不大于30Q。9.防电伤害事故对策措施电伤害事故是与电相关联的

10、造成人员伤亡的事故,包括触电事故、静电事故等。为了防止电伤害,在电气安全设计中,对于电气设备布置中的安全间距、绝缘等级、过电压保护、防雷、接地、照明及低压安全照明、事故照明等设计,均符合现行水力发电厂机电设计技术规范和电气设备安全设计导则等电气专业有关的设计规范的有关规定。(1)配电装置布置中的电气安全净距问题是防止运行人员在操作维护中发生触电事故,保证运行人员安全的最基本问题,应严格按规范执行。落实电站电气部分。(2)本电站应设有:接地系统、过电压保护、避雷保护系统、监控系统、机组自动化、继电保护、火灾自动报警等完善的电站控制保护系统。(3)35kV设备采用敞开式安装,设置安全围栏并悬挂安全

11、警示标志,确保运行人员、检修维护等人员不得随便入内。(4)设计上尽可能采用能防止电气伤害事故发生的电气设备,如起重机采用封闭型安全滑线。为防止因误操作而带来人身触电或伤害事故,成套开关柜选用了带“五防”功能的柜型。隔离开关,接地开关相互之间均应设机械、电气联锁装置,同时将断路器、隔离开关、接地刀闸的位置接点引入计算机监控系统,在操作程序上实现闭锁,防止误操作。(5)用于接零保护的零线上不得装设熔断器和断路器。(6)在厂用电接线中,所有远离低压配电主盘的负荷点和配电箱,在其进线侧都应装设隔离开关或负荷开关。(7)电气设备外壳和钢构架正常运行时的最高温升,应满足运行人员经常触及的部位不大于30K;

12、运行人员不经常触及的部位不大于40K;运行人员不触及的部位不大于65K,并应设有明显的安全标志。(8)高压开关设备(断路器、隔离开关、接地刀闸及开关柜)应均装设有双重编号(调度编号和设备、线路名称)的编号牌,且字迹清晰、颜色正确。(9)对这些有可能引起触电的部位,如电气设备周围设置的防护围栏和防护隔板等,都应设置明显安全标志。(10)本工程中高压危险作业的生产部位及设备有:发电机出口至主变及其母线上连接的设备(主要包括发电机断路器、电流互感器、电压互感器、励磁变压器等),发电机中性点设备;变压器(厂用变压器、主变压器等);开关站,出线场设备(电压互感器、避雷器等);坝区变压器等。这些电气设备在

13、布置及结构上均应采取安全可靠的防护措施,设置防护围栏和防护隔板等,都应设置明显安全标志,并符合有关规范的要求。(11)厂用干式变压器应有外壳并有保护网防护;低压400V系统采用三相四线制。低压系统零线上均不装设熔断器,所有可能产生感应电压的电气设备外壳均接地,其感应电压不大于50Vo开关柜均具有“五防”措施,并进行定期检修。(12)根据交流电气装置的接地及本电站的情况,厂区接地系统的工频接地电阻不大于4,并使其接触电势和跨步电势满足有关规程规范的要求。为加强接地效果,接地装置充分利用水工建筑物钢筋和引水系统的钢管等作为自然接地体,并与主、副厂房各层接地网、出线场接地网相连。在出线场和副厂房接地

14、网设计时,要充分考虑跨步电压的影响,焊接成方孔为4x4m6x6m的接地网,并根据实际情况增设人工接地扁钢,且与水工钢筋可靠焊接,以保证电气通路;接地体过伸缩缝处均作Q形伸缩节处理。所有高低压电气设备的工作接地和安全接地均接在同一接地网上,并采取均压措施,以降低接触电势和跨步电势,保证人身和设备的安全。(13)防电气误操作建议对策措施:从技术措施方面:所有高压电气开关柜应具备“五防”功能;隔离开关与接地刀闸采用可靠的机械联锁装置,对于电动操作的隔离开关,在操作回路中接入相连的断路器和接地刀闸的位置接点,实现电气闭锁,同时将断路器、隔离开关、接地刀闸的位置接点引入计算机监控系统,在操作程序上实现闭

15、锁,防止误操作。对于在计算机监控系统实现的单项操作,在操作时加以“确认”或“密码”。建议电站增设微机防误操作闭锁装置,所有的现地操作把柄(手)、操作按钮、操作箱门、安全网门等加装“防误闭锁装置”锁,操作前按事先设计的操作程序核对性模拟预演,再按顺序操作。在防误闭锁装置失灵时应加挂机械锁。从管理和制度方面:为了防止水电站运行中电气误操作事故的发生,要建立由车间、班组各级技术人员组成的“防误”组织网络,明确各级人员的“防误”工作职责,制定严格的“防误”管理制度及防误闭锁装置管理制度。在电站内开展全员安全技术培训,不断提高全员的安全意识,把认真执行电业安全工作规程、“两票三制”作为全员业务考核的重要内容之一。10.防止二次系统事故措施(1)防止继电保护事故措施认真贯彻电力系统继电保护及安全自动装置反事故措施要点及相关规程,并提出以下重点要求:未采纳电站规模较小,不设计算机监控系统。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
