1、3、现状检查井、原现状雨水口随道路标高加高。4专家意见以及执行情况1、沟槽回填材料说明与图纸不统一。回复:按意见修改,统一回填材料,详见说明以及大样;2、统一管道包封所用的混凝土型号。回复:按意见修改,统一混款土型号为C2(h3、请核对单算雨水口尺寸,并标注雨水连接管长度。回复:按意见修改,单算雨水口尺寸600*400,平面标注雨水口连接管长度:4、用5年重现期复核现状排水管道的过流能力,如不满足建议改造现状排水管。回复:按意见复核现状排水管道的过流能力,同时本项目为现状道路照面工程,对现状管线不进行开挖换管等改造,只进行现状检查井的提升/降低改造以及更换检查井井盖;5、根据广州市水务局关于印

2、发广州市排水管理办法实施细则的通知(穆水规字【2018】5号)可知公共雨水管的最小设计管径为D500,公共污水管(截污限流管除外)的最小设计管径为DN500。请设计人员核查新建管道管径。回复:按意见核查新建管道管径,同时本项目为现状道路照面工程,对现状管线不进行开挖换管改造,只进行现状检查井的提升/降低改造以及更换检查井井盖;5设计要点5.1排水设计1、现状检查并加高设计敲除原井环后随道路标高加高。加砌砌体采用MIO水泥砂浆砌MU20砖,内壁用1:2水泥砂浆批荡20mm。新旧砌体触面,凿毛,刷水泥砂浆界面剂后在砌筑。现状检查井加高大样图做法参考“排水检查井加高大样图”。为避免在检查井盖损坏或缺

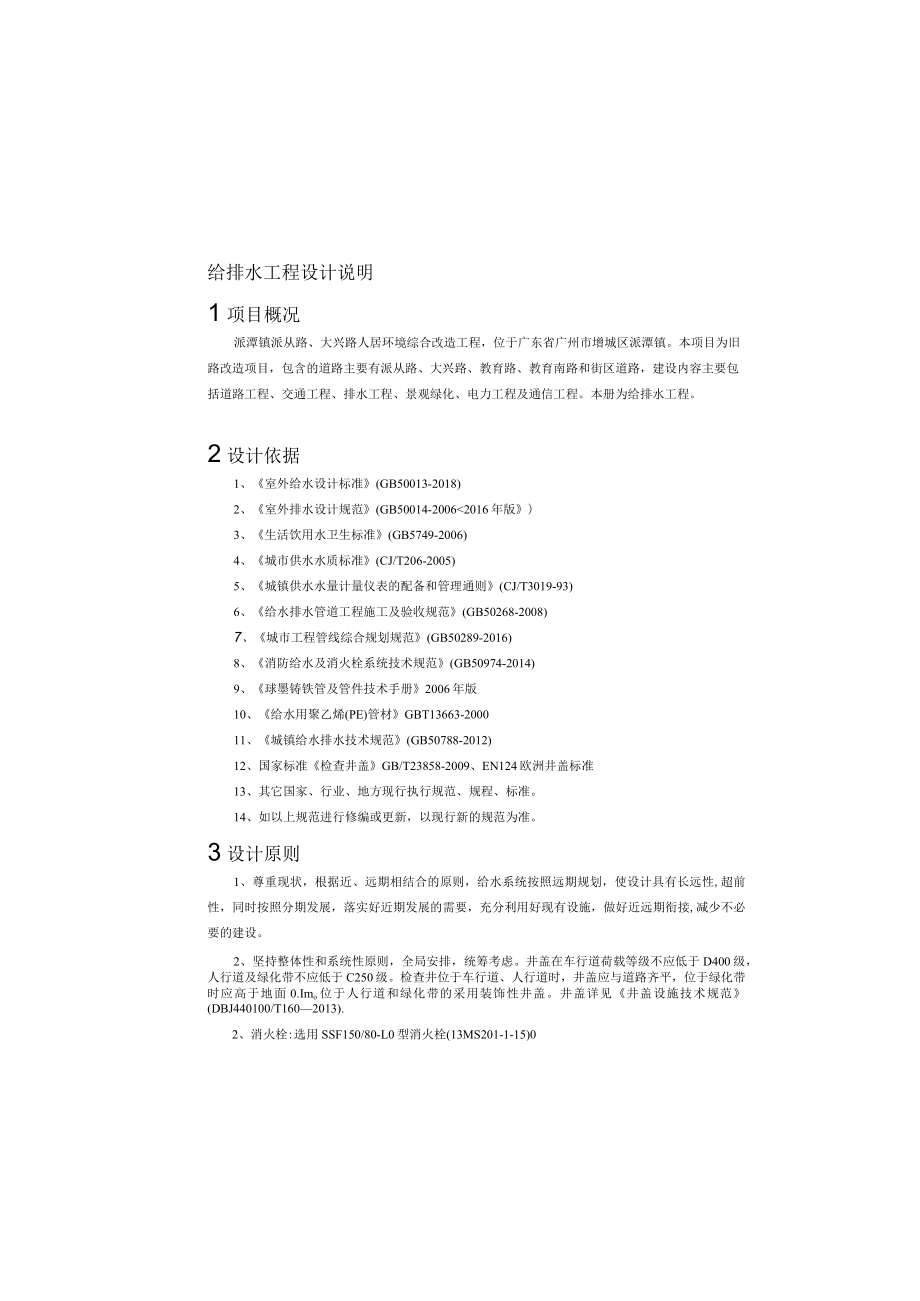

3、失时发生行人坠落检查井的事故,检查井褥安装防坠落网,详见室外排水设计规范。检查并施工完成后,需对检查井进行编号,在井壁设置标识铭牌。标识铭牌版面尺寸不少于15CmXIOCm,其内容包括井盖设施权属部门名称、24小时报修电话;标识铭牌应牢固安装在井壁处显著位置;标识铭牌应采用防腐蚀和具有反光性能的材质,以保持耐久和版面信息清给排水工程设计说明1项目概况派潭镇派从路、大兴路人居环境综合改造工程,位于广东省广州市增城区派潭镇。本项目为旧路改造项目,包含的道路主要有派从路、大兴路、教育路、教育南路和街区道路,建设内容主要包括道路工程、交通工程、排水工程、景观绿化、电力工程及通信工程。本册为给排水工程。

4、2设计依据1、室外给水设计标准(GB50013-2018)2、室外排水设计规范(GB50014-20062016年版)3、生活饮用水卫生标准(GB5749-2006)4、城市供水水质标准(CJ/T206-2005)5、城镇供水水量计量仪表的配备和管理通则(CJ/T3019-93)6、给水排水管道工程施工及验收规范(GB50268-2008)7、城市工程管线综合规划规范(GB50289-2016)8、消防给水及消火栓系统技术规范(GB50974-2014)9、球墨铸铁管及管件技术手册2006年版10、给水用聚乙烯(PE)管材GBT13663-200011、城镇给水排水技术规范(GB50788-2

5、012)12、国家标准检查井盖GB/T23858-2009、EN124欧洲井盖标准13、其它国家、行业、地方现行执行规范、规程、标准。14、如以上规范进行修编或更新,以现行新的规范为准。3设计原则1、尊重现状,根据近、远期相结合的原则,给水系统按照远期规划,使设计具有长远性,超前性,同时按照分期发展,落实好近期发展的需要,充分利用好现有设施,做好近远期衔接,减少不必要的建设。2、坚持整体性和系统性原则,全局安排,统筹考虑。井盖在车行道荷载等级不应低于D400级,人行道及绿化带不应低于C250级。检查井位于车行道、人行道时,井盖应与道路齐平,位于绿化带时应高于地面0.Imo位于人行道和绿化带的采

6、用装饰性井盖。井盖详见井盖设施技术规范(DBJ440100/T1602013).2、消火栓:选用SSF150/80-L0型消火栓(13MS201-1-15)03、阀门井:应严格按广州市自来水有限公司的标准图砌制,阀门井井盖必须带底坐;车行道采用重型球墨铸铁井盖,人行道及绿化带上的井盖必须符合城市综合管理部门的耍求。给水阀门井盖面如与改造后的路面高度不一致,则对给水井进行抬高。并对有破损的给水井盖进行更换。机动车道沥青混合料路面上的给水检查井井盖,统一采用可调式防沉降井盖(650190H),材质为球墨铸铁;机动车道混凝土路面上的给水检查井井盖,统一采用直承式井盖(700xl00H),材质为球墨铸

7、铁;人行道、绿化带上的给水检查井盖,统一采用直承式艺术井盖(力350x10OH),材质为球墨铸铁,如阀门井位于人行道下,除井口加高和更换井盖外,还需加铺装饰井盖。所有给水检查井井盖应符合井盖设施建设技术规范(DBJ440100/T160-2013)要求,盖板顶面必须铸有权属单位标识、抢修电话、所执行技术规范的代号、承压等级、生产日期、生产厂家信息、安装方向标识等标记。7其他注意事项1、由于道路上规划敷设的管线较多,要求各管线严格按照管线综合设计进行埋设,避免各管线在施工中的抢位,冲突现象发生,如污水管、雨水管道与给水管道相交叉时,应敷设在给水管道的下面。2、明挖施工的给排水管道,应根据管道埋深

8、和地质情况不同,采用适当的基坑支护方式,具体详见管道基坑支护图,以确保基坑的支护安全。3、给排水管道工程所用的原材料、半成品、成品等产品的品种、规格、性能必须符合国家有关标准的规定和设计要求。严禁使用国家明令淘汰、禁用的产品。4、工程所用的管材、管道附件、构(配)件和主要原材料等产品进入施工现场时必须进行验收并妥善保管。进场验收时应检查每批产品的订购合同、质量合格证书、性能检验报告、使用说明书、进口产品的商检报告及证件等,并按国家有关标准规定进行复验,验收合格后方可使用。晰。具体详广州市水务局关于印发广州市排水管理办法实施细则(穗水规字(2018)5号)的通知。各检查井施工完成后需在井内加设防

9、坠落网,详见室外排水设计规范(GB5()014-2006)(2014年版)。检查井详见广州市预制装配式钢筋泡凝土排水检查井标准图集。如道路未加高,检查井按原来地面标高,不做加高设计。2、雨水口及连接管雨水口算顶与预制钢筋砂井环顶预留4cm高差。进水井边框(井座加固)周围使用路面一样的材料。本图雨水口加高设计施工时,要现先将原有雨水口算子井座拆除,将原有防水墙顶端做毛面处理之后,再用C20碎加高至设计要求高程,再施做钢筋碎井座以及后续工序。在拆除现有井盖及支座施工时,要注意保护好将继续利用现有的结构。雨水井算高程应比周围路面高程低15cm,并做斜坡接顺,以利收水。雨水口需安装截污挂篮及防蚊防臭格

10、。雨水口详见预制装配式钢筋混凝土雨水口标准图集O一般情况下,雨水口连接管采用II级钢筋混凝土.管d300,i=0.01,坡向干管检查井;串接雨水口的连接管管径采用d300,坡度取0.02,特殊情况下,详见排水平面图,雨水口连接管埋深取1.0米,如接入的现状检查井埋深不足,连接管可酌情降低,但需满足覆土要求。如道路未加高,雨水口按原来地面标高,不做加高设计。3、管道开挖、基础排水管道一般采用大开挖埋设,沟槽开挖后应采取适当的排水措施防止管槽扰动。基底承载力特征值要求不小于IOOKPa.管道基础采用120。混凝土基础;承插连接;本工程旧路改造,地基由道路专业处理,如遇不良地基与设计单位联系。钢筋混

11、凝土管从管基础底到管顶以上0.5m回填中粗砂,中粗砂层以上回填石屑应分层夯实并满足道路路基要求。回填中粗砂要用水冲实,管坑两侧密实度应不少于95%,其余密实度要求严格按给水排水管道工程施工及验收规范(GB502682008)的规定要求回填。6检查井井盖、雨水算子、消火栓及阀门井选择给排水管道及其附属构筑物使用年限不小于50年,管道抗震设防裂度为7度,抗震等级三级。1、检查井井盖、雨水算子:检查井井盖及雨水算子采购需按广州市要求执行。车行道采用重型球墨铸铁井盖(防沉降),人行道及绿化带上的井盖必须符合城市综合管理部门的要求。5、给排水管道工程施工质量控制应符合下列规定:a、各分项工程应按照施工技

12、术标准进行质量控制,每分项工程完成后,必须进行检验。b、相关各分项工程之间,必须进行交接检验,所有隐蔽分项工程必须进行隐蔽验收,未经检验或验收不合格不得进行下道分项工程。6、通过返修或加固处理仍不能满足结构安全或使用功能要求的分部(子分部)工程、单位(子单位)工程,严禁验收。7、施工过程中,做好各项安全措施,确保人身财产的安全,尽量减少对周边环境及居民生产生活的影响,做到文明施工。8、本工程中排水材料统计工程量仅供参考,不作招标用。9、施工时若发现施工现场与图纸不符的地方定要通知设计人员。8包管处理当管道与其他现状管线交叉时,对埋深在机动车道下覆土不够70cm及人行道非机动车道下覆土不够60cm的管道须进行包管处理,采用C20混凝土包管厚20020Omm
