清水混凝土模板安装工程质量标准及检验方法.docx

上传人:p** 文档编号:249089 上传时间:2023-04-19 格式:DOCX 页数:4 大小:22.54KB
下载 相关 举报
清水混凝土模板安装工程质量标准及检验方法.docx_第1页
第1页 / 共4页
清水混凝土模板安装工程质量标准及检验方法.docx_第2页
第2页 / 共4页
清水混凝土模板安装工程质量标准及检验方法.docx_第3页
第3页 / 共4页
清水混凝土模板安装工程质量标准及检验方法.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《清水混凝土模板安装工程质量标准及检验方法.docx》由会员分享,可在线阅读,更多相关《清水混凝土模板安装工程质量标准及检验方法.docx(4页珍藏版)》请在第壹文秘上搜索。

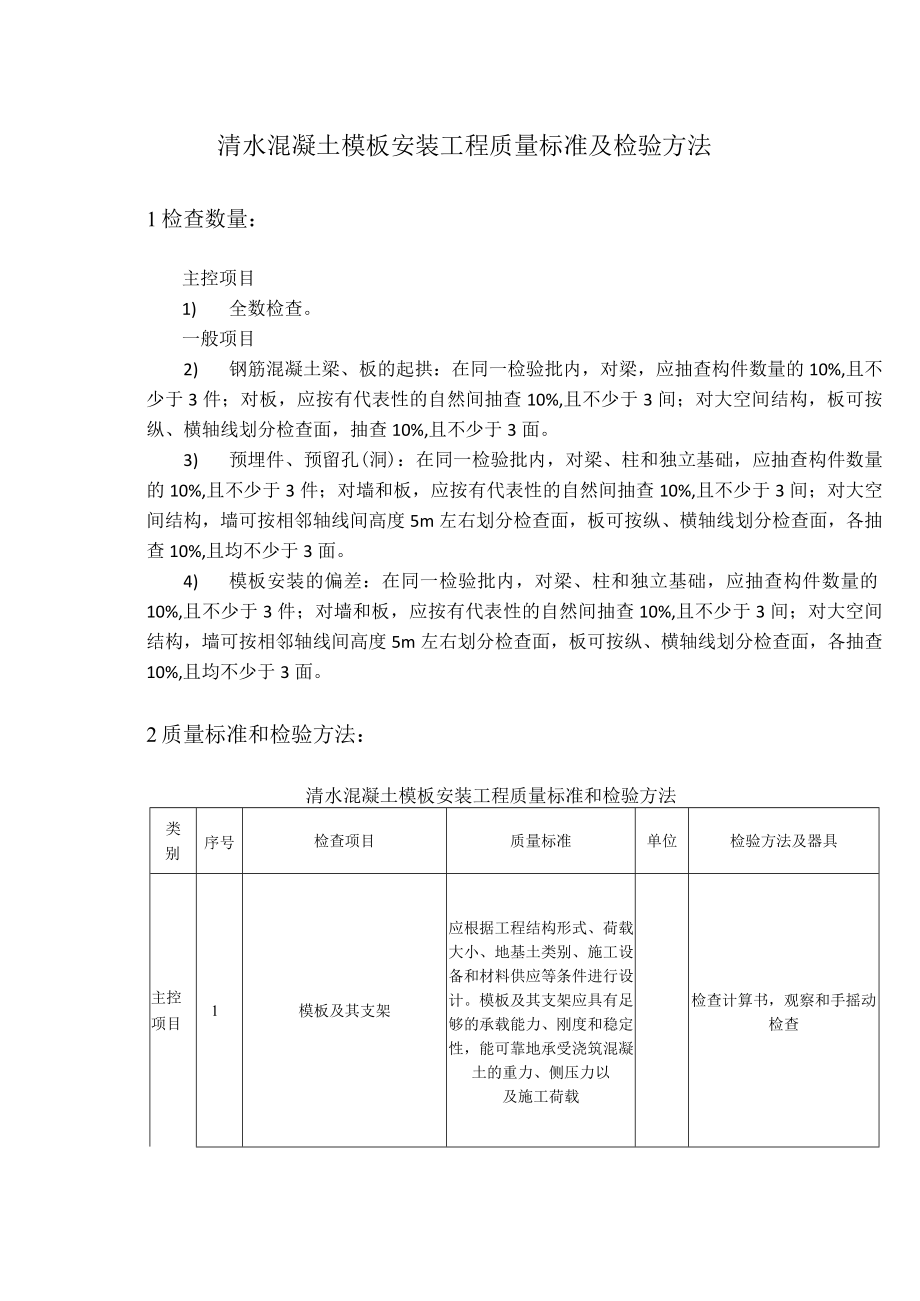

1、清水混凝土模板安装工程质量标准及检验方法1检查数量:主控项目1) 全数检查。一般项目2) 钢筋混凝土梁、板的起拱:在同一检验批内,对梁,应抽查构件数量的10%,且不少于3件;对板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于3面。3) 预埋件、预留孔(洞):在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,各抽查10%,且均不少于3面。4) 模板安装的偏差:在同一检验批内

2、,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,各抽查10%,且均不少于3面。2质量标准和检验方法:清水混凝土模板安装工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重力、侧压力以及施工荷载检查计算书,观察和手摇动检查2上、下层支架的立柱应对准,并铺设垫板观察检查

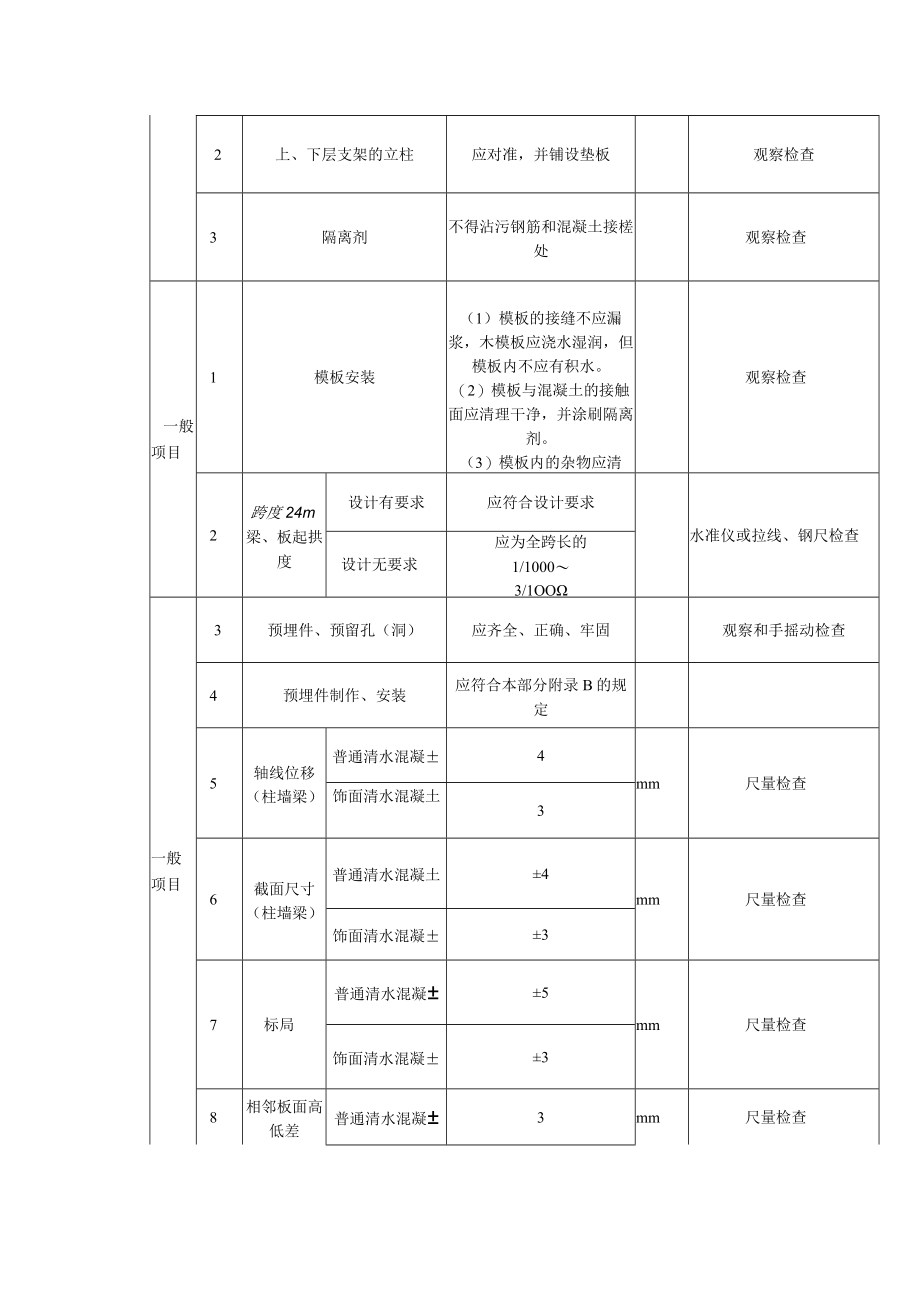

3、3隔离剂不得沾污钢筋和混凝土接槎处观察检查一般项目1模板安装(1)模板的接缝不应漏浆,木模板应浇水湿润,但模板内不应有积水。(2)模板与混凝土的接触面应清理干净,并涂刷隔离剂。(3)模板内的杂物应清观察检查2跨度24m梁、板起拱度设计有要求应符合设计要求水准仪或拉线、钢尺检查设计无要求应为全跨长的1/10003/1OO一般项目3预埋件、预留孔(洞)应齐全、正确、牢固观察和手摇动检查4预埋件制作、安装应符合本部分附录B的规定5轴线位移(柱墙梁)普通清水混凝4mm尺量检查饰面清水混凝土36截面尺寸(柱墙梁)普通清水混凝土4mm尺量检查饰面清水混凝37标局普通清水混凝5mm尺量检查饰面清水混凝38相

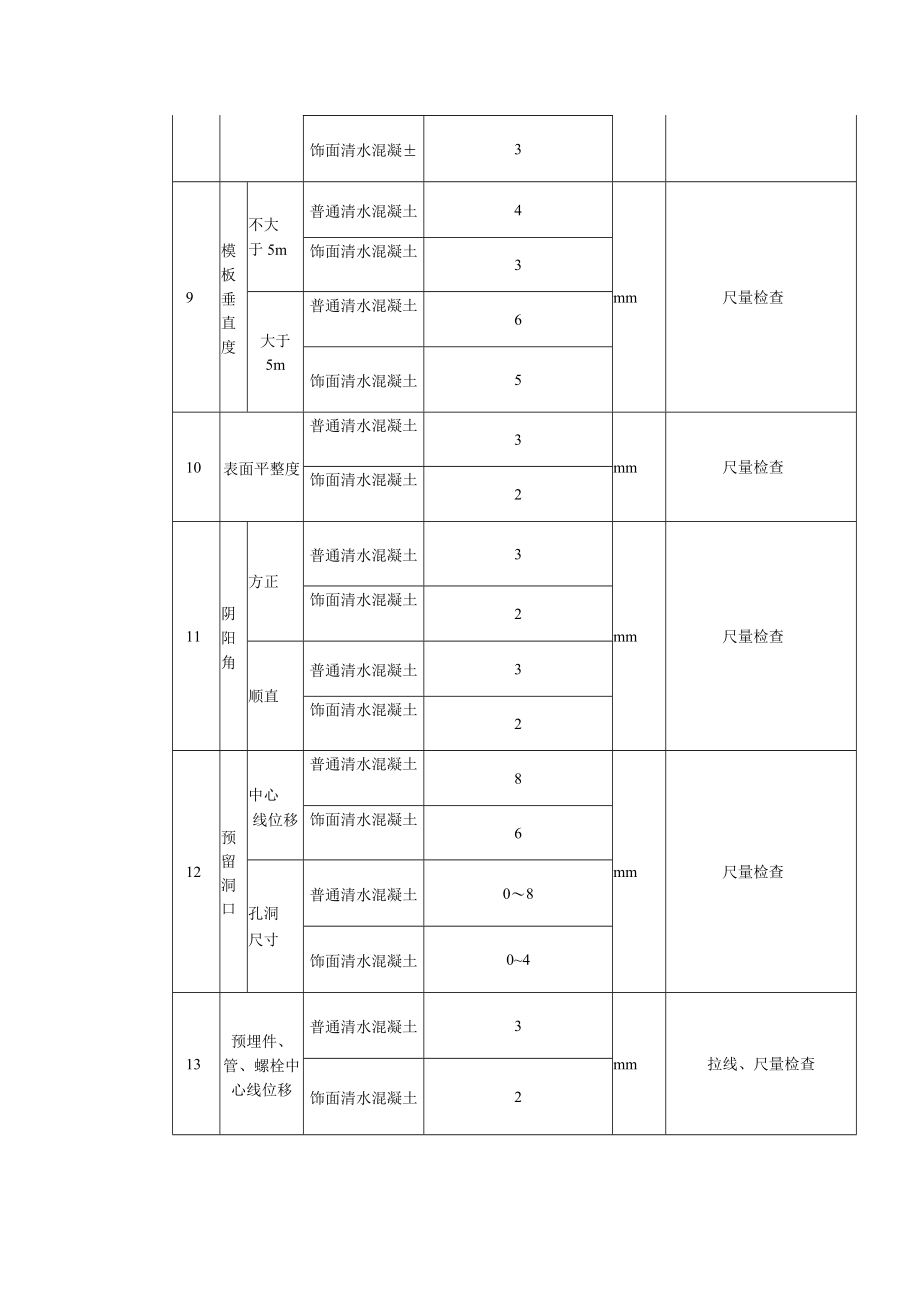

4、邻板面高低差普通清水混凝3mm尺量检查饰面清水混凝39模板垂直度不大于5m普通清水混凝土4mm尺量检查饰面清水混凝土3大于5m普通清水混凝土6饰面清水混凝土510表面平整度普通清水混凝土3mm尺量检查饰面清水混凝土211阴阳角方正普通清水混凝土3mm尺量检查饰面清水混凝土2顺直普通清水混凝土3饰面清水混凝土212预留洞口中心线位移普通清水混凝土8mm尺量检查饰面清水混凝土6孔洞尺寸普通清水混凝土08饰面清水混凝土0413预埋件、管、螺栓中心线位移普通清水混凝土3mm拉线、尺量检查饰面清水混凝土214窗洞中心线位移普通清水混凝土8mm拉线、尺量检查饰面清水混凝土5高度、宽度普通清水混凝+6饰面清水混凝4对角线普通清水混凝土8饰面清水混凝6

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
