炼油装置首次开工工艺管线检查方案.docx

上传人:p** 文档编号:249719 上传时间:2023-04-19 格式:DOCX 页数:2 大小:15.88KB
下载 相关 举报
炼油装置首次开工工艺管线检查方案.docx_第1页
第1页 / 共2页
炼油装置首次开工工艺管线检查方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《炼油装置首次开工工艺管线检查方案.docx》由会员分享,可在线阅读,更多相关《炼油装置首次开工工艺管线检查方案.docx(2页珍藏版)》请在第壹文秘上搜索。

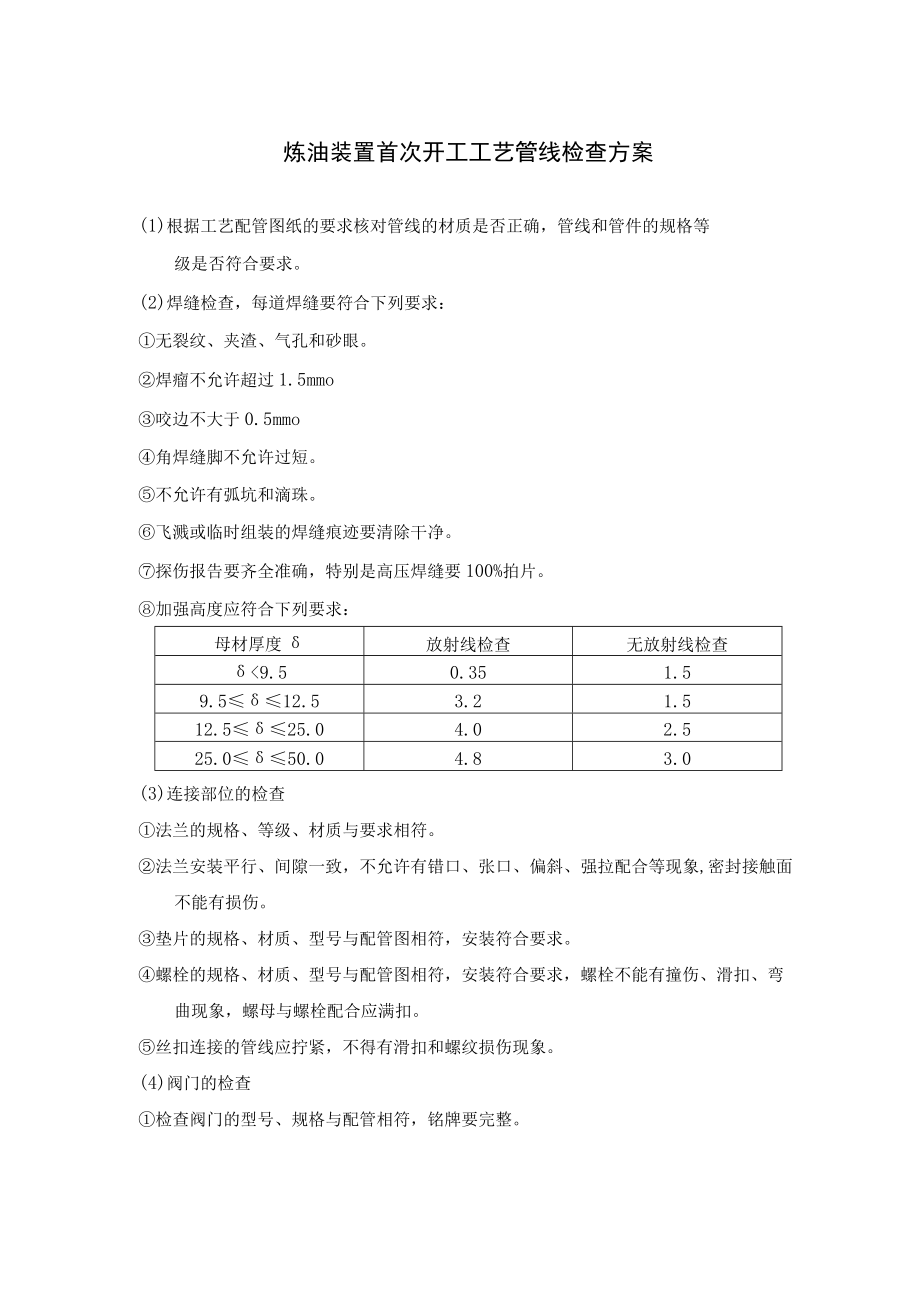

1、炼油装置首次开工工艺管线检查方案(1)根据工艺配管图纸的要求核对管线的材质是否正确,管线和管件的规格等级是否符合要求。(2)焊缝检查,每道焊缝要符合下列要求:无裂纹、夹渣、气孔和砂眼。焊瘤不允许超过1.5mmo咬边不大于0.5mmo角焊缝脚不允许过短。不允许有弧坑和滴珠。飞溅或临时组装的焊缝痕迹要清除干净。探伤报告要齐全准确,特别是高压焊缝要100%拍片。加强高度应符合下列要求:母材厚度放射线检查无放射线检查9.50.351.59.512.53.21.512.525.04.02.525.050.04.83.0(3)连接部位的检查法兰的规格、等级、材质与要求相符。法兰安装平行、间隙一致,不允许有

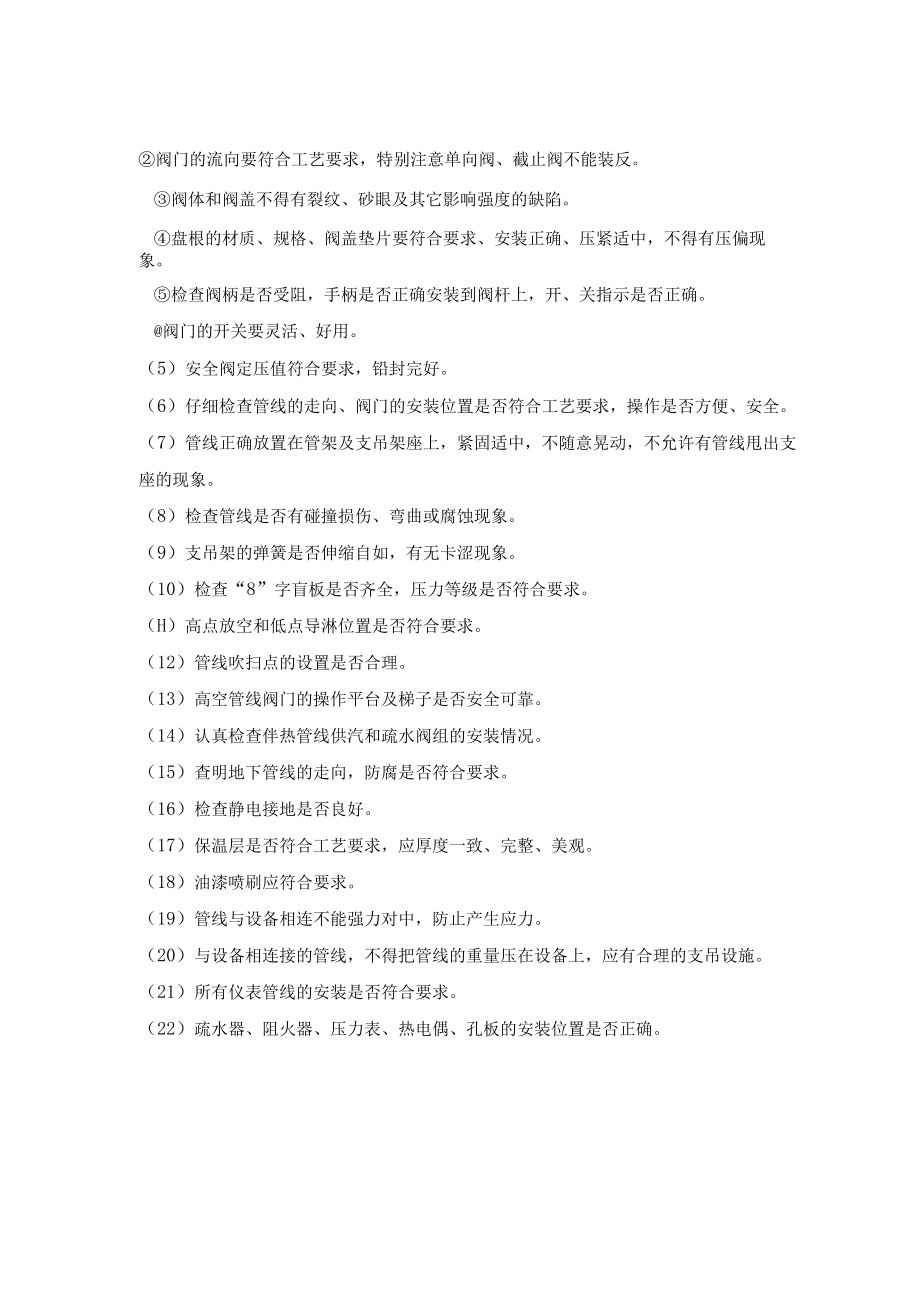

2、错口、张口、偏斜、强拉配合等现象,密封接触面不能有损伤。垫片的规格、材质、型号与配管图相符,安装符合要求。螺栓的规格、材质、型号与配管图相符,安装符合要求,螺栓不能有撞伤、滑扣、弯曲现象,螺母与螺栓配合应满扣。丝扣连接的管线应拧紧,不得有滑扣和螺纹损伤现象。(4)阀门的检查检查阀门的型号、规格与配管相符,铭牌要完整。阀门的流向要符合工艺要求,特别注意单向阀、截止阀不能装反。阀体和阀盖不得有裂纹、砂眼及其它影响强度的缺陷。盘根的材质、规格、阀盖垫片要符合要求、安装正确、压紧适中,不得有压偏现象。检查阀柄是否受阻,手柄是否正确安装到阀杆上,开、关指示是否正确。阀门的开关要灵活、好用。(5)安全阀定

3、压值符合要求,铅封完好。(6)仔细检查管线的走向、阀门的安装位置是否符合工艺要求,操作是否方便、安全。(7)管线正确放置在管架及支吊架座上,紧固适中,不随意晃动,不允许有管线甩出支座的现象。(8)检查管线是否有碰撞损伤、弯曲或腐蚀现象。(9)支吊架的弹簧是否伸缩自如,有无卡涩现象。(10)检查“8”字盲板是否齐全,压力等级是否符合要求。(H)高点放空和低点导淋位置是否符合要求。(12)管线吹扫点的设置是否合理。(13)高空管线阀门的操作平台及梯子是否安全可靠。(14)认真检查伴热管线供汽和疏水阀组的安装情况。(15)查明地下管线的走向,防腐是否符合要求。(16)检查静电接地是否良好。(17)保温层是否符合工艺要求,应厚度一致、完整、美观。(18)油漆喷刷应符合要求。(19)管线与设备相连不能强力对中,防止产生应力。(20)与设备相连接的管线,不得把管线的重量压在设备上,应有合理的支吊设施。(21)所有仪表管线的安装是否符合要求。(22)疏水器、阻火器、压力表、热电偶、孔板的安装位置是否正确。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
