物业接管验收工作方案.docx

上传人:p** 文档编号:250471 上传时间:2023-04-19 格式:DOCX 页数:25 大小:58.52KB
下载 相关 举报
物业接管验收工作方案.docx_第1页
第1页 / 共25页
物业接管验收工作方案.docx_第2页
第2页 / 共25页
物业接管验收工作方案.docx_第3页
第3页 / 共25页
物业接管验收工作方案.docx_第4页
第4页 / 共25页
物业接管验收工作方案.docx_第5页
第5页 / 共25页
物业接管验收工作方案.docx_第6页
第6页 / 共25页
物业接管验收工作方案.docx_第7页
第7页 / 共25页
物业接管验收工作方案.docx_第8页
第8页 / 共25页
物业接管验收工作方案.docx_第9页
第9页 / 共25页
物业接管验收工作方案.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《物业接管验收工作方案.docx》由会员分享,可在线阅读,更多相关《物业接管验收工作方案.docx(25页珍藏版)》请在第壹文秘上搜索。

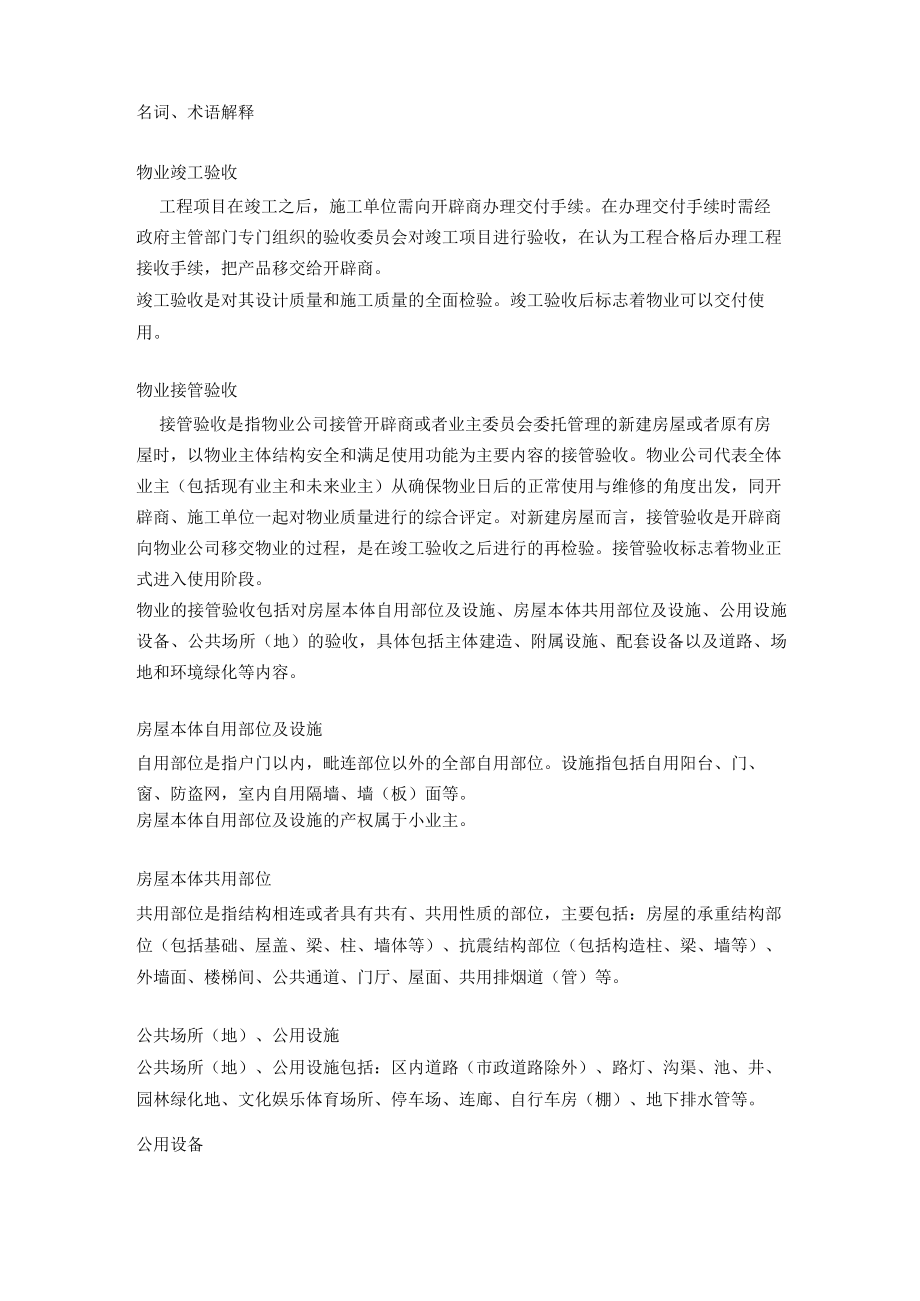

1、名词、术语解释物业竣工验收工程项目在竣工之后,施工单位需向开辟商办理交付手续。在办理交付手续时需经政府主管部门专门组织的验收委员会对竣工项目进行验收,在认为工程合格后办理工程接收手续,把产品移交给开辟商。竣工验收是对其设计质量和施工质量的全面检验。竣工验收后标志着物业可以交付使用。物业接管验收接管验收是指物业公司接管开辟商或者业主委员会委托管理的新建房屋或者原有房屋时,以物业主体结构安全和满足使用功能为主要内容的接管验收。物业公司代表全体业主(包括现有业主和未来业主)从确保物业日后的正常使用与维修的角度出发,同开辟商、施工单位一起对物业质量进行的综合评定。对新建房屋而言,接管验收是开辟商向物业

2、公司移交物业的过程,是在竣工验收之后进行的再检验。接管验收标志着物业正式进入使用阶段。物业的接管验收包括对房屋本体自用部位及设施、房屋本体共用部位及设施、公用设施设备、公共场所(地)的验收,具体包括主体建造、附属设施、配套设备以及道路、场地和环境绿化等内容。房屋本体自用部位及设施自用部位是指户门以内,毗连部位以外的全部自用部位。设施指包括自用阳台、门、窗、防盗网,室内自用隔墙、墙(板)面等。房屋本体自用部位及设施的产权属于小业主。房屋本体共用部位共用部位是指结构相连或者具有共有、共用性质的部位,主要包括:房屋的承重结构部位(包括基础、屋盖、梁、柱、墙体等)、抗震结构部位(包括构造柱、梁、墙等)

3、、外墙面、楼梯间、公共通道、门厅、屋面、共用排烟道(管)等。公共场所(地)、公用设施公共场所(地)、公用设施包括:区内道路(市政道路除外)、路灯、沟渠、池、井、园林绿化地、文化娱乐体育场所、停车场、连廊、自行车房(棚)、地下排水管等。公用设备公用设备是指与建造物相配套,具有共用性的设备,主要包括:供配电设备、发机电、电梯、中央空调、供水设备、直饮水系统、交通道闸、智能化系统、消防系统、水景系统等。公用设施设备、公共场所(地)的产权以相关法规及开辟商售楼时与业主的约定为准。引用法规、标准本方案依据以下法规、技术标准规范编制。建设工程质量管理条例国务院令第2000第279号物业管理条例国务院令第2

4、003第379号泉州市建造物外立面建设管理办法福建省物业管理条例住宅室内装饰装修管理办法建造安装工程质量检验评定标准GBJ300-305-88房屋接管验收标准(ZBP30001-90)建造物防雷设计规范(GB50057-94)电气装置安装工程施工及验收规范(GBJ147-90GBJl48-90、GB50168-92、GB50169-92、GB50170-92、GB50171-92、GB50182-93、GB50254-96GB50258-96、GB50259-96)火灾自动报警系统施工及验收规范GB50166-92自动喷水灭火系统设计规范GB50084-2001自动喷水灭火系统洒水喷头的性能要

5、求和试验方法GB5135-85自动喷水灭火系统湿式报警阀的性能要求和试验方法GB797-89室内消火栓GB3445-93消火栓箱GB14561-93防火门用闭门器试验方法GA93-1995通风空调工程施工质量验收规范GB50243-2002民用建造电气设计规范JGJ/T16-92民用闭路监视电视系统工程技术规范GB50198-94体育场所开放条件与技术要求GB19079.1-2003接管验收条件物业接管验收是在项目竣工验收全部合格的基础上,物业公司代表全体业主以满足安全及使用功能正常为主要内容的再次检验。应满足的条件为:一、普通条件1、土建、设备、智能化及园林绿化各分部、分项工程全部施工完毕,

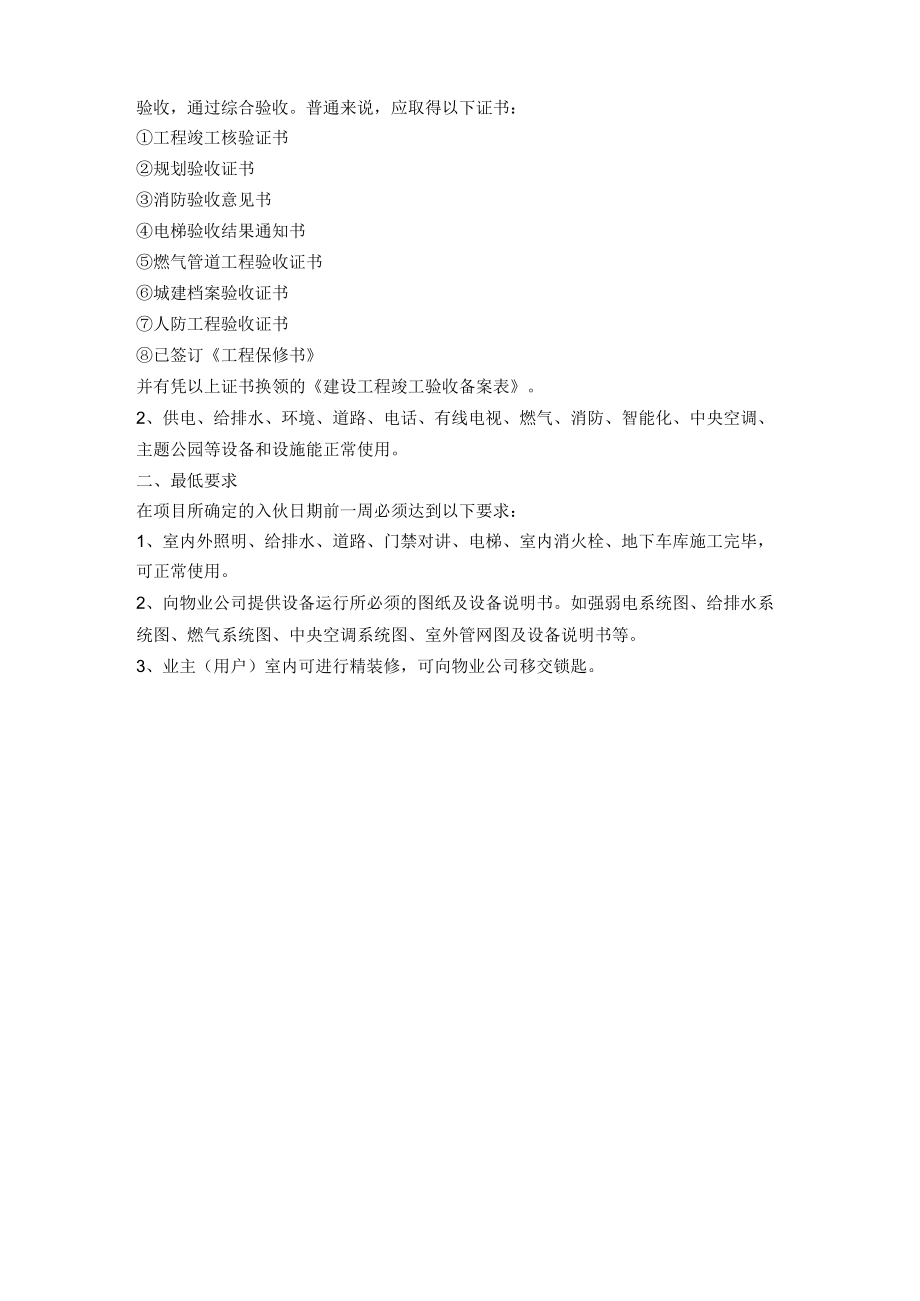

6、并通过政府专业验收,通过综合验收。普通来说,应取得以下证书:工程竣工核验证书规划验收证书消防验收意见书电梯验收结果通知书燃气管道工程验收证书城建档案验收证书人防工程验收证书已签订工程保修书并有凭以上证书换领的建设工程竣工验收备案表。2、供电、给排水、环境、道路、电话、有线电视、燃气、消防、智能化、中央空调、主题公园等设备和设施能正常使用。二、最低要求在项目所确定的入伙日期前一周必须达到以下要求:1、室内外照明、给排水、道路、门禁对讲、电梯、室内消火栓、地下车库施工完毕,可正常使用。2、向物业公司提供设备运行所必须的图纸及设备说明书。如强弱电系统图、给排水系统图、燃气系统图、中央空调系统图、室外

7、管网图及设备说明书等。3、业主(用户)室内可进行精装修,可向物业公司移交锁匙。接管验收流程签署物业管理委托合同选定主要管理人员收楼三个月前进场掌握情况印制验收表格确定验收日期大业主(开辟商)或者施工单位和物业公司组成联合验收小组自用部位的验收每项、每间、每一个查验缺陷登记移交钥匙缺陷登记汇总交开辟商,由开辟商交施工队缺陷返修施工单位、管理处按单查验资料移交产权资料技术资料水电供应合同物业管理公司正式进行物业管理政府验收合格证共有部份验收复验合格缺陷登记按系统进行查验收缺陷返修移交钥匙办理移交凭证小业主(用户)验楼收搂注:对于技术资料的移交,最迟应在开辟商将楼宇资料报交市建造档案馆的同时,移交一

8、份给物业管理公司存档。接管验收组织设计一、编制接管验收计划,与开辟商沟通物业接管验收普通是由房地产公司工程部牵头组织,物业管理公司接到开辟商接管验收通知后,按接管验收条件进行核对,具备条件的应在一周内签发验收复函并约定验收时间。根据项目的具体情况,物业公司应主动与开辟商联系接管验收事宜,并将验收计划报开辟商审核,通过后由开辟商通知施工单位配合验收。对项目的接收应包括对相关工程资料的接收。1、根据项目的进度,编制接管验收进度计划,计划接管验收的时间普通在政府相关部门完成验收后一周摆布。(工程竣工至政府相关部门完成验收普通历时约一个月摆布,物业公司现场人员须及时与开辟商沟通,以确定最终接管验收时间

9、)2、物业现场人员应积极熟悉图纸及现场情况,配合开辟商发现问题,对影响物业接管入伙的工程问题,物业公司应及时向开辟商发函反映,制定解决方案。二、进行验收前的准备工作详见接管验收的准备工作。三、对物业进行接管验收一)、初验物业公司先组织人员进行初验,将初验过程中发现的问题及时以函的形式提交给开辟商,以便开辟商组织人员进行整改,为正式验收打好基础。初验可以多次组织进行。(对于己入伙的项目,由物业公司组织做前期项目考察,接管时不作初验)二)、正式接管验收根据物业产权性质及使用特点,将接管验收分为对房屋本体自用部位及设施的验收、对房屋本体共用部位及设施的验收、对建造物公用设施、设备、公共场所(地)的验

10、收三部份。房屋本体自用部位及设施的验收应先进行,以便于小业主能及时进入进行装修。房屋本体共用部位、共(公)用设施设备、公共场所(地)的验收可综合在一起组织人员进行验收,由于该部份不影响业主进场装修,相对可以晚些开始;此部份验收技术含量较高,应组织专家实施。四、接管验收重点是对物业的使用功能及安全进行检验其验收方法与竣工验收不彻底相同。接管验收要清点设备、设施、装置等数量,故要全检,而不像竣工验收按10%的点抽检。接管验收多对影响使用功能、安全的事项进行检查,不需要向竣工验收那样按验评标准对所有项进行检查。接管验收采用的检验方法主要有:看、嗅、听、摸、敲、量、试验(试机)、对照图纸清点等。1、对

11、自用部位及设施的验收物业公司代小业主对其室内部份进行接管验收,入伙时移交给小业主,最终验收意见以小业主验房的记录为准。现场由开辟商、物业公司、施工单位组成验收组,按建设部ZBP3000190标准要求,分别每单元每层每户(每一个铺位)逐个房间按设计要求清点物件及进行外观检查,主要是对楼宇质量与使用功能的检验。确定物件数量是否符合;外观上有无人为损坏;房屋建造或者屋内物件有无明显不符标准要求。将检查结果记录在对应表格中,整理后将两联返回开辟商,由开辟商将其中一联交施工方进行整改,物业公司负责对整改后项目进行验收。根据检查结果,物业公司对检查合格的房屋接管钥匙,对仍存在缺陷的房间等整改好后再接管钥匙

12、。物业公司对接管了钥匙的房屋承担保管责任。对于旧楼宇,在双方对如何解决缺陷问题达成协议后,物业公司接管钥匙。物业公司对接管了钥匙的房屋承担保管责任。2、对共用部位、共(公)用设施设备、公共场所(地)的验收验收时须有开辟商、施工单位和物业公司三方共同参加,逐项进行验收,填写相应记录单,每份验收记录单上均须有三方人员的签名,验收记录单一式三份,三方各执一份。对验收合格的项目,列出清单,进行交接,交接双方在清单上签字;对不合格的产品,注明存在的问题,提交开辟商和施工单位,限期整改,整改项目须经复验,合格后方可接收。此部份的验收直接影响到以后的管理工作,设施设备完好的接收,可以减少物业公司在接管后对设

13、施设备整改的工作量,可将更多的精力投入到对业主(客户)的服务中。五、设施设备的交接和验收原则上是待工程彻底完工后(已经有合验证)进行,但考虑物业公司与开辟商之间的关系,可降低要求,分系统进行验收,合格一个(系统)接收一个,办理其凭证。但应注意:对其他未完工系统将会浮现的后果以书面形式告之合作方,并与其就所提问题进行商议,以达到共识,并采取相应的防范措施。(注意:只能按系统验收,不能将系统再细化进行验收,例如将给水系统中的电气控制部份与水泵分开,水泵分台验收等。)按系统对设备型号、数量、位置进行记录,对设备外观、设备系统性能进行检验,记录技术状态数据,填写验收单。验收结束由移交方和接收方在验收单

14、上填写评语并签字。功能上不能达到要求的物业公司不接收,对于不影响使用的可先进行交接。对于检查出来的缺陷以函的形式提交给开辟商,由其催促施工单位限时整改。根据施工单位的承诺,物业公司应及时跟踪施工单位的整改情况,达到要求后接收。设备接收后,按国家有关规定,物业公司将承担相关责任。六、复验对于开辟商、物业公司、施工单位三方在接管验收过程中发现的缺陷,开辟商组织相关人员进行整改,并与物业公司商定复验时间。待开辟商将缺陷整改完后,物业公司对原缺陷情况进行复验,如原缺陷情况已整改完毕(或者双方认可解决方法),物业管理公司在7日内签署验收合格、允许接管凭证。双方签署交接记录:QR-007JG房屋及公用设施

15、交接单QR-008JG房屋附属设施设备交接单接管验收的准备工作为了熟悉项目情况,方便管理,物业公司应尽可能提前介入项目(最好从项目的规划设计开始介入),最迟应在入伙前三个月派驻现场设备管理人员,积极参预设备安装和调试,发现问题及时提出合理建议。1、物业公司人员准备物业公司建立接管验收领导小组,按业主自用部位和公共部位、设施设备分别组织验收。对业主自用部位的验收按项目的规模设置验收组,每组配备34人:验收土建1人,验收给排水1人,验收电气1人,此外1人负责验收所有的钥匙。注:普通毛坯房每组每天能验收60套房摆布,精装修房每组每天能验收40套房摆布。对业主自用部位验收完后,再组织对公共部位、设施设备的验收,根据不同的验收对象,组织公司内相关专家及维修工构成,按系统进行验收。2、成立验收组验收组组成建议如下:组长:物业公司总经理副组长:管理处经理组员:工程维修部主管、护卫服务部主管、客户服务主任、物业管理员、水电工3、学习、培训组织验收组人员进行相关培训,培训内容有:学习规范、研读施工图纸对配合验收的保安进行强化培训(保安主要配合

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
