1、XXXXA区X号综合楼人工挖土作业指导书编制:审核:批准:年月发布年月实施L适用范围32 .作业准备33 .操作方法34 .质量标准及要求65 .职业健康安全注意事项76 .环境保护注意事项7人工挖土作业指导书L适用范围1.1 本作业指导书适用于一般工业与民用建筑物、构筑物的基坑(槽)和管沟等人工挖土。1.2 本作业指导书如与现行相关法律、标准、规范、规程、规定有矛盾之处,按现行相关法律法规、标准、规范、规程、规定执行。2.作业准备2.1 主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、小线或20号铅丝等。2.2作业条件2.2.1熟悉图纸,做好技术交底。2.2.2土方开挖前,应弄

2、清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。2.2.3编制施工方案,确定开挖路线、顺序、范围、边坡坡度以及挖去的土方堆放地点等。2.2.4场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。2.2.5开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。2.2.6建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。2.2.7夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险

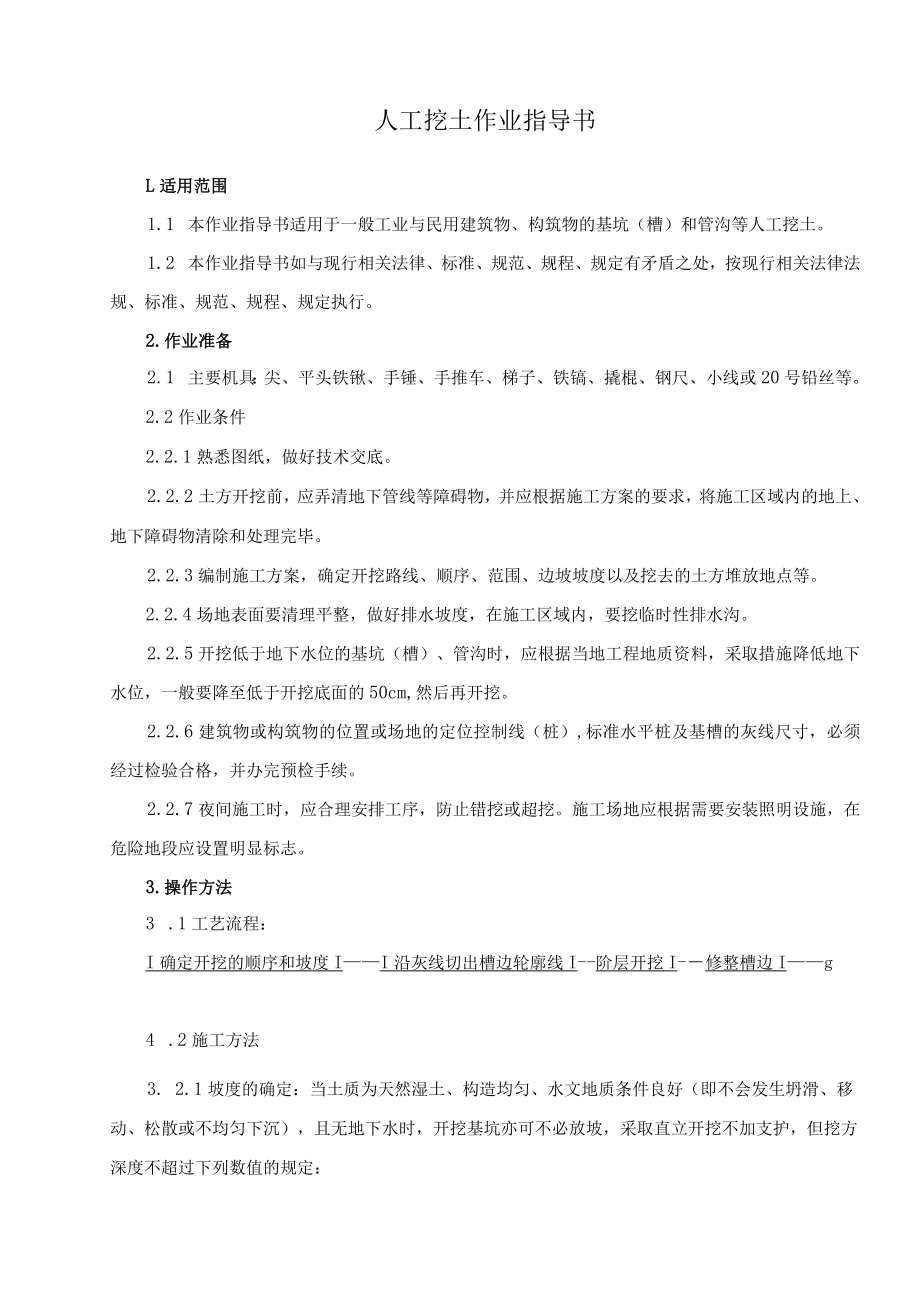

3、地段应设置明显标志。3.操作方法3 .1工艺流程:I确定开挖的顺序和坡度II沿灰线切出槽边轮廓线I-阶层开挖I-修整槽边Ig4 .2施工方法3. 2.1坡度的确定:当土质为天然湿土、构造均匀、水文地质条件良好(即不会发生坍滑、移动、松散或不均匀下沉),且无地下水时,开挖基坑亦可不必放坡,采取直立开挖不加支护,但挖方深度不超过下列数值的规定:a)密实、中密的砂土和碎石类土(充填物为砂土)1.0m;b)硬塑、可塑的粉质粘土及粉土1.25m。3 .2.2超过上述规定深度,应根据土质和施工具体情况进行放坡,以保证不坍方。其临时性挖方的边坡值可按表1采用。临时性挖方边坡值表1土的类别边坡值(高:赛)砂土

4、(不包括细砂、粉砂)1:1.251:1.50一般性粘土硬1:0.751:1.00硬塑1:11:1.25软1:1.5或更缓碎石类土充填坚硬、硬塑性黏土1:0.51:1.0充填砂土1:11:1.50注:1、有成熟施工经验,可不受本表限制。设计有要求时,应符合设计标准。2、如采用降水或其他加固措施,也不受本表限制。3、开挖深度对软土不超过4m,对硬土不超过8m。4 .3土方开挖的顺序、方法必须与设计工况相一致。相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。挖土应自上而下水平分段分层进行,每层0.3米左右,边挖边检查坑底宽度及坡度,不够时及时修整,每3米左右修一次坡。雨期施工或基坑(槽)管沟开挖

5、好后不能及时进行下一工序时,可在基底标高以上留15030OnIm一层不挖,待下一工序开始前再挖。3.3.1开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。基坑(槽)除基础底部宽外,应根据施工需要增加工作面排水设施和支撑结构宽度,管沟开挖,除管道结构宽度外,应增加工作面宽度。3.3.2开挖各种槽坑3.3.2.1浅条形基础,一般粘性土可自上而下分层开挖,每层深度以30Cnl左右为宜,从开挖端部逆向倒退按踏步型挖掘,碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。3 .3.2.2浅管沟,与浅的条形基础开挖基本相同,仅沟侧面不切直修平。4 .3.2.

6、3开挖放坡的坑(槽)和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡度线,每隔3m左右做出一条,以此线为准进行铲坡。深管沟挖土时,应在沟侧面中间留宽度80Cm左右的倒土台。5 .3.2.4开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入手推车或斗车,由未开挖的一面运至弃土地点。6 .4开挖基坑(槽)管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽底50Cm以内时,测量放线人员应配合抄出距槽底50CmS水平线;自每条槽端部20Cm处每隔2-3m,在槽侧面上钉水平标高小木撅。在挖至接近槽底标高时,用尺或事先量好的50Cm标准尺杆,随时

7、以小木撅上平,校核槽底标高。最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽侧面,最后清除槽底土方,修底铲平。7 .5基坑(槽)管沟的直立侧面和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。在开挖槽边弃土时应保证边坡和直立侧面的稳定。当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘不少于2m,高度不得超过1.5mo在桩基周围、墙基或围墙一侧,不得堆土过高。8 .6开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好,多余的土方应一次运载弃土处,避免二次搬运。9 .7土方开挖一般不宜在雨季进行。工作面不宜过大。应分段、逐片分期完成。雨季开挖基

8、坑(槽)或管沟时,应注意边坡稳定,必要时可适当放缓边坡或设置支撑,同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。施工时,应加强对边坡、支撑、土堤等的检查。10 8土方开挖不宜在冬季施工,如必须在冬期施工时,其施工方法应按冬施方案进行。采用防止冻结法开挖土方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于03m开挖基坑(槽)或管沟时,必须防止基础下的基土遭受冻结。如基坑(槽)开挖完毕后搁较长的停歇时间,应在基底标高以上预留适当厚度的松土,或用其他保温材料覆盖,地基不得受冻。如遇开挖土方引起邻近建筑物(构筑物)的工地和基础暴露时,应采用防冻措施

9、,以防止产生冻结破坏。3. 9基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常检查,并随时观测周围的环境变化。4.质量标准及要求4. 1主控项目土方开挖工程的质量检验标准应符合表2的规定。土方开挖工程质量检验标准(mm)表2项序项目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整管沟地(路)面人工机械主控项目1标高-503050-5050水准仪2长度宽度(由设计中心线向两边量)+200-50+300-100+500-150+100经纬仪,用钢尺量一般项目1表面平整度2020502020用2m靠尺和楔形尺检查2基底土性设计要求观察或土样分析注:地(路)面基层的偏差只适用

10、于直接在挖、填方上做地(路)面的基层。4. 2成品保护4 .2.1对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上体息。并应经常测量和校核其平面位置、水不标高和边坡度是否符合设计要求。5 .2.2土方开挖时,应防止邻近己有建筑物或构筑物、道路、管线等发生下沉或变形。必要时,与设计单位协商采取防护措施,并在施工中进行沉降和位移观测。4. 2.3施工中如发现有文物或古墓等,应妥善保护,并应立即报主当地有关部门处理后,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关

11、管理间门的同意,施工中应采取措施,以防损坏管线。4. 3应注意的质量问题4. 3.1基底超挖:开挖基坑(槽)或管沟均不得超过基底标高。如个别地方超挖时,应用与基土相同的土料填补,并夯实至要求的密度或用中、粗砂、碎石类土填补并夯实,在重要部位超挖时,可用低标号混凝土填补,应取得设计单位的同意。4. 3.2软土地区桩基挖土应防止桩基位移:在密集群桩上开挖基坑时,应在打桩完成后,间隔一段时间,再对称挖土;在密集桩附近开挖基坑(槽)时,应事先确定防桩基位移的措放。4. 3.3基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如基础不能及时施工时,可在基底标高以上留出0.3m厚土层,待做基础时再挖掉。

12、1.1.1 3.4施工顺序不合理,土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。4.3.5 开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。如排水设施、支撑结构模板所需的宽度,在开挖前均应考虑。4.3.6 基坑(槽)或管沟边坡不直不平,基底不平:应加强检查,随挖随修,并要认真验收。4. 4质量记录4. 4.1工程地质勘察报告4. 4.2工程定位测量记录4. 4.3基坑(槽)隐蔽工程验收报告。5.职业健康安全注意事项5.1 基坑开挖时,两人操作间距应大于2.5米。挖土应由上而下,逐层进行,严禁先挖坡脚或逆坡挖土。5.2 挖土不得在危岩、孤石的下边或贴近未加固的危险建筑物的下面进行。5. 3基坑开挖应严格按要求放坡。操作时应随时注意土壁的变动情况,如发现有裂纹或部分坍塌现象,应及时进行支撑或放坡,并注意支撑的稳固和土壁的变化。采取不放坡开挖时,应设置临时支护,各种支护应根据土质及基坑深度经计算确定。5. 4在施工过程中基坑(槽)、管沟边堆置的土方和料具不应超过设计荷载。5.5须支护的基桩要有经上级审批的针对性强的支护方案,基桩深度超过5m要有专项支护设计,并按规定进行变形监测。5. 6垂直作业上下应有隔离防护措施,光线不足应设置足够的照明。6. 环境保护注意事项6.1土方的取弃运须避免破坏和污染环境。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 岩土与地质勘察

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
