电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx

上传人:p** 文档编号:262462 上传时间:2023-04-20 格式:DOCX 页数:13 大小:69.17KB
下载 相关 举报
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第1页
第1页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第2页
第2页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第3页
第3页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第4页
第4页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第5页
第5页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第6页
第6页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第7页
第7页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第8页
第8页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第9页
第9页 / 共13页
电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx》由会员分享,可在线阅读,更多相关《电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质量标准.docx(13页珍藏版)》请在第壹文秘上搜索。

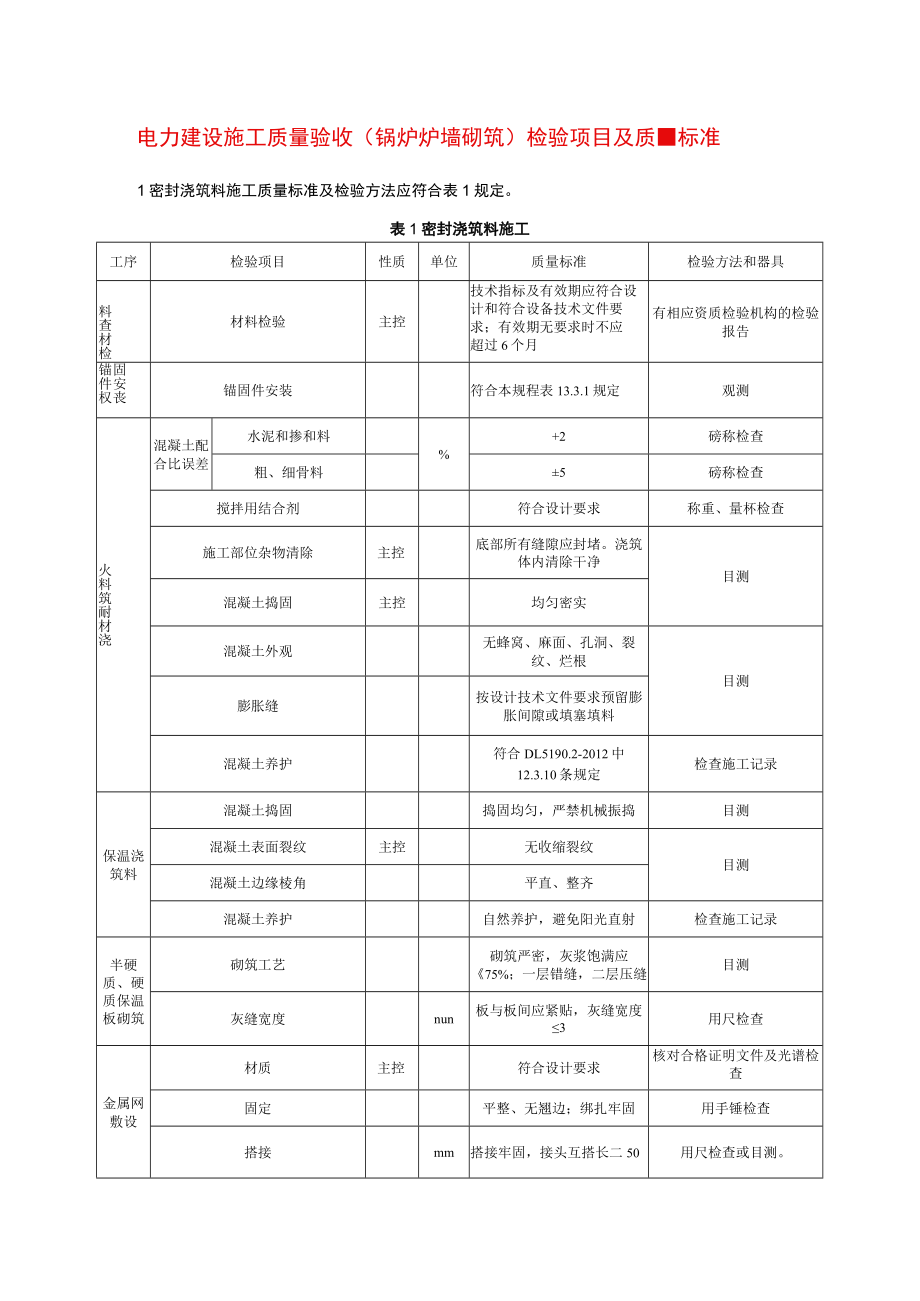

1、电力建设施工质量验收(锅炉炉墙砌筑)检验项目及质标准1密封浇筑料施工质量标准及检验方法应符合表1规定。表1密封浇筑料施工工序检验项目性质单位质量标准检验方法和器具料查材检材料检验主控技术指标及有效期应符合设计和符合设备技术文件要求;有效期无要求时不应超过6个月有相应资质检验机构的检验报告固安丧锚件权锚固件安装符合本规程表13.3.1规定观测火料筑耐材浇混凝土配合比误差水泥和掺和料%+2磅称检查粗、细骨料5磅称检查搅拌用结合剂符合设计要求称重、量杯检查施工部位杂物清除主控底部所有缝隙应封堵。浇筑体内清除干净目测混凝土捣固主控均匀密实混凝土外观无蜂窝、麻面、孔洞、裂纹、烂根目测膨胀缝按设计技术文件

2、要求预留膨胀间隙或填塞填料混凝土养护符合DL5190.2-2012中12.3.10条规定检查施工记录保温浇筑料混凝土捣固捣固均匀,严禁机械振捣目测混凝土表面裂纹主控无收缩裂纹目测混凝土边缘棱角平直、整齐混凝土养护自然养护,避免阳光直射检查施工记录半硬质、硬质保温板砌筑砌筑工艺砌筑严密,灰浆饱满应75%;一层错缝,二层压缝目测灰缝宽度nun板与板间应紧贴,灰缝宽度3用尺检查金属网敷设材质主控符合设计要求核对合格证明文件及光谱检查固定平整、无翘边;绑扎牢固用手锤检查搭接mm搭接牢固,接头互搭长二50用尺检查或目测。焊接焊接符合符设备技术文件要求,焊接无夹渣、咬边、气孔、裂纹等缺陷,焊缝成型良好,不

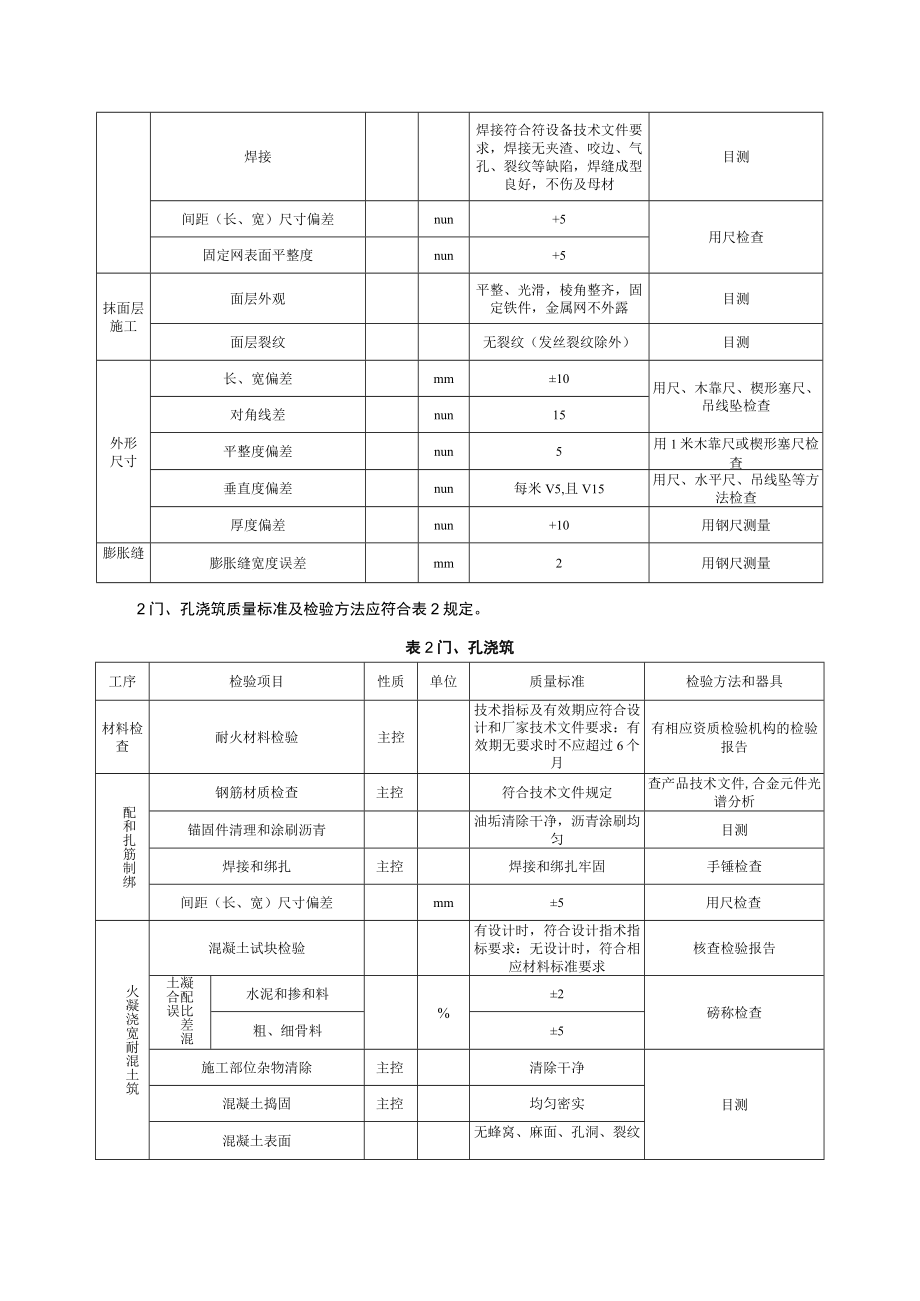

3、伤及母材目测间距(长、宽)尺寸偏差nun+5用尺检查固定网表面平整度nun+5抹面层施工面层外观平整、光滑,棱角整齐,固定铁件,金属网不外露目测面层裂纹无裂纹(发丝裂纹除外)目测外形尺寸长、宽偏差mm10用尺、木靠尺、楔形塞尺、吊线坠检查对角线差nun15平整度偏差nun5用1米木靠尺或楔形塞尺检查垂直度偏差nun每米V5,且V15用尺、水平尺、吊线坠等方法检查厚度偏差nun+10用钢尺测量膨胀缝膨胀缝宽度误差mm2用钢尺测量2门、孔浇筑质量标准及检验方法应符合表2规定。表2门、孔浇筑工序检验项目性质单位质量标准检验方法和器具材料检查耐火材料检验主控技术指标及有效期应符合设计和厂家技术文件要求

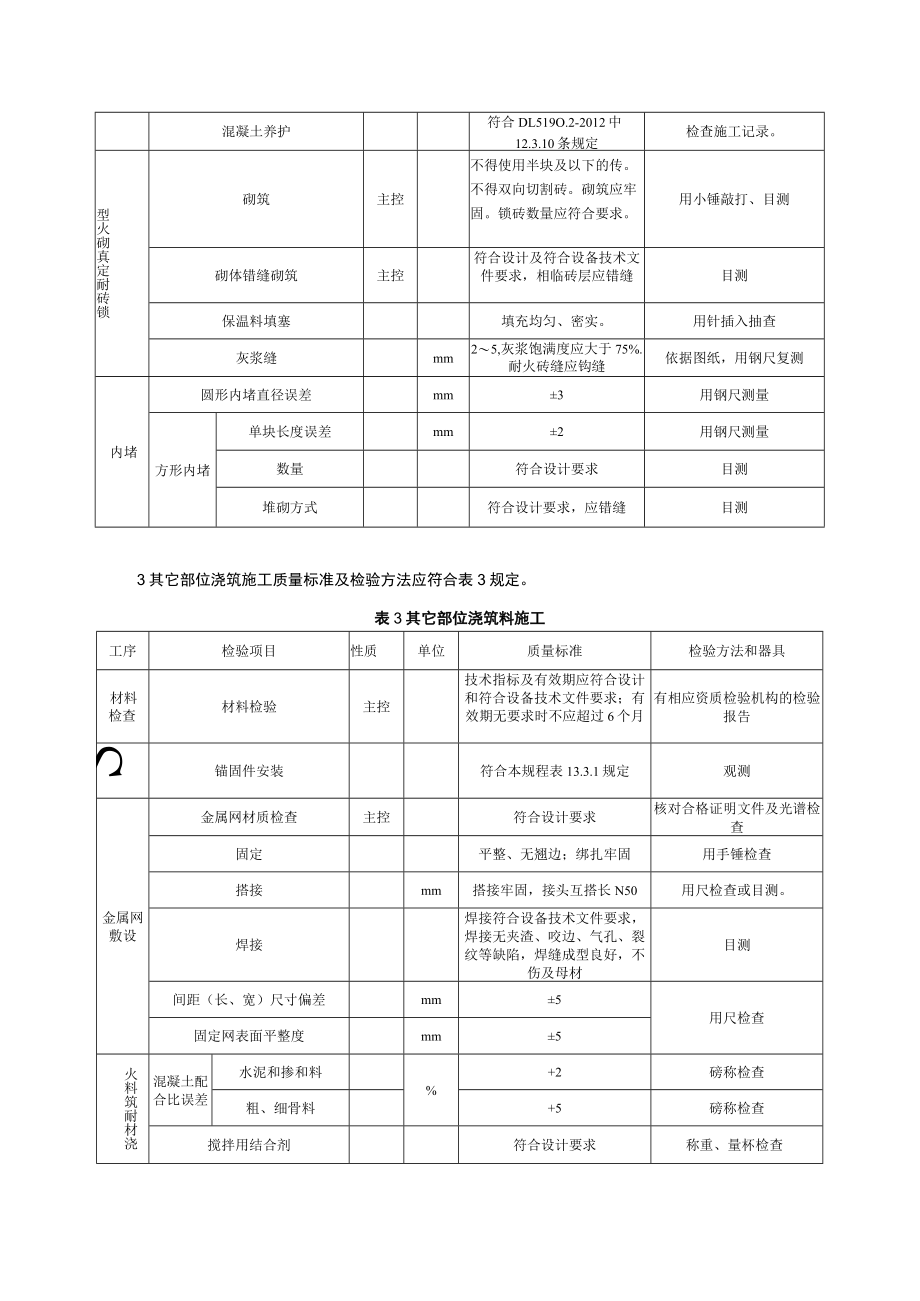

4、:有效期无要求时不应超过6个月有相应资质检验机构的检验报告配和扎筋制绑钢筋材质检查主控符合技术文件规定查产品技术文件,合金元件光谱分析锚固件清理和涂刷沥青油垢清除干净,沥青涂刷均匀目测焊接和绑扎主控焊接和绑扎牢固手锤检查间距(长、宽)尺寸偏差mm5用尺检查火凝浇宽耐混土筑混凝土试块检验有设计时,符合设计指术指标要求:无设计时,符合相应材料标准要求核查检验报告凝配比差混土合误水泥和掺和料%2磅称检查粗、细骨料5施工部位杂物清除主控清除干净目测混凝土捣固主控均匀密实混凝土表面无蜂窝、麻面、孔洞、裂纹混凝土养护符合DL519O.2-2012中12.3.10条规定检查施工记录。型火砌真定耐砖锁砌筑主控

5、不得使用半块及以下的传。不得双向切割砖。砌筑应牢固。锁砖数量应符合要求。用小锤敲打、目测砌体错缝砌筑主控符合设计及符合设备技术文件要求,相临砖层应错缝目测保温料填塞填充均匀、密实。用针插入抽查灰浆缝mm25,灰浆饱满度应大于75%.耐火砖缝应钩缝依据图纸,用钢尺复测内堵圆形内堵直径误差mm3用钢尺测量方形内堵单块长度误差mm2用钢尺测量数量符合设计要求目测堆砌方式符合设计要求,应错缝目测3其它部位浇筑施工质量标准及检验方法应符合表3规定。表3其它部位浇筑料施工工序检验项目性质单位质量标准检验方法和器具材料检查材料检验主控技术指标及有效期应符合设计和符合设备技术文件要求;有效期无要求时不应超过6

6、个月有相应资质检验机构的检验报告S锚固件安装符合本规程表13.3.1规定观测金属网敷设金属网材质检查主控符合设计要求核对合格证明文件及光谱检查固定平整、无翘边;绑扎牢固用手锤检查搭接mm搭接牢固,接头互搭长N50用尺检查或目测。焊接焊接符合设备技术文件要求,焊接无夹渣、咬边、气孔、裂纹等缺陷,焊缝成型良好,不伤及母材目测间距(长、宽)尺寸偏差mm5用尺检查固定网表面平整度mm5火料筑耐材浇混凝土配合比误差水泥和掺和料%+2磅称检查粗、细骨料+5磅称检查搅拌用结合剂符合设计要求称重、量杯检查施工部位杂物清除主控底部所有缝隙应堵严,浇筑体内清除干净目测混凝土捣固主控均匀密实混凝土外观无蜂窝、麻面、

7、孔洞、裂纹目测膨胀缝按设计技术文件要求预留膨胀间隙或填塞填料混凝土养护符合DL5190.2-201212.3.10条规定检查施工记录型火砌贰定耐砖就砌筑主控不得使用半块及以下的徜,不得双向切割砖:砌筑应牢固。锁破数量应符合要求用小锤敲打、目测砌体错缝砌筑主控符合设计及符合设备技术文件要求,相临砖层应错缝目测保温料填塞填充均匀、密实用针插入抽查灰浆缝mm25,灰浆饱满度应大于75%;耐火砖缝应钩缝依据图纸,用钢尺复测火炉检在耐砖墙苴表面平整度偏差mm相邻破错台小于0.5:侧墙及底面V5,挂砖墙面V7用一米木尺靠和楔形塞尺检查弧面平整度半径小于2mmm2依据图纸,用钢尺测量半径大于2m3线尺寸误差

8、长度或宽度mm10依据图纸,用钢尺测量矩形对角线差mm15依据图纸,用钢尺测量高度mm15依据图纸,用钢尺测量拱和拱顶跨度mm10依据图纸,用钢尺测量烟道的高度和宽度mm15依据图纸,用钢尺测量垂直度偏差mm每米45用一米木尺靠和楔形塞尺检查mm全墙高度15目测金墙厚度偏差mm10依据图纸,用钢尺复测膨胀缝膨胀缝主控mm膨胀缝结构符合设计及符合设备技术文件要求;宽度偏差2依据图纸,用钢尺复测4卫燃带捣打料施工质量标准及检验方法应符合表4规定。表4卫燃带捣打料施工工序检验项目性质单位质量标准检验方法和器具料查材检材料检验主控技术指标及有效期应符合设计和符合设备技术文件要求;有效期无要求时不应超过

9、6个月有相应资质检验机构的检验报告捣打施工铺设及厚度nun捣打料铺设均匀;每层厚度应为2030用直尺测量捣打工具捣打应使用橡胶捶头或木捶头目测捣打捣打应连续进行,捣打应密实、无空鼓目测,用直尺测量捣打中断施工宜在捣打料表面铺设保护膜;二次施工前应将已捣实的接槎面刮去Iomm20mm目测养护养护天符合设计要求;无要求时,应履盖养护,养护时间应不小于3目测面查表检表面质量无裂纹平整度mm5用直尺和塞尺测量膨胀缝宽度误差nun2用直尺测量5(循环流化床锅炉内衬砌筑)锅炉炉内墙锚固件(支撑件、销钉等)安装质量标准及检验方法应符合表5规定。表5锚固件(支撑件、销钉等)安装工序检验项目性质单位质量标准检验

10、方法和器具材料检验材质主控符合设备技术文件要求光谱复查型号符合设备技术文件要求核对图纸焊接材料主控符合设备技术文件要求核对合格证固安麦锚件装锚固件(支撑件)安装牢固做锤击试验或做90弯曲试验锚固件(支撑件)安装方向主控符合设计技术文件要求目测环形板水平度环形板不得下倾用水平尺测量锚固件间距偏差mm+5用钢尺测量锚固件与边缘间距不得大于锚固件设计间距的二分之一用钢尺测量固婢妾锚件接焊缝长度mm符合图纸要求;无要求时应20用钢尺测量焊缝外观主控焊接符合设备技术文件要求,焊缝无夹渣、咬边、气孔等缺陷,焊缝成型良好目测焊缝高度mm符合图纸要求;无要求时应3用焊缝检验尺测量锚固件防腐锚固件(支撑件)端头

11、帽盖或涂沥青mm锚固件端头应按设计要求安装帽盖,无帽盖时,应涂刷厚大于1,长度大于20的沥青等非金属材料依据图纸,用钢尺第测施工部位清理主控锚固件安装位置20以内,不得有铁锈,表面干净无杂物目测6锅炉内衬保温浇筑料施工质量标准及检验方法应符合6规定。表6保温浇筑料施工工序检验项目性质单位质量标准检验方法和器具材料检查材料检验主控技术指标及有效期应符合设计和符合设备技术文件要求:有效期无要求时不应超过6个月有相应资质检验机构的检验报告温筑施匚保浇料-布风板风帽保护缠绕紧密,不得污染目测模板安装nun图纸厚度要求时,符合图纸规定目测,用钢尺测量模板拆除无损伤目测材料的拌合比主控符合厂家要求材料用台称称重水用量杯计量材料的拌合时间min符合厂家要求用表计时,杳看搅拌记录混凝土搅拌温度aC阳光不得直射,且温度为540现场挂温度计,查看记录混凝土捣固主控不得采用机械直接振捣目测保温浇筑料炉墙检查表面平整度偏差nun每米中5用一米木尺靠和楔形塞尺检查nun全长10目测表面垂直度偏差主控mm每米10用一米木尺靠和楔形塞尺检查mm全墙高度才15目测混凝土外观平整,无收缩裂纹、蜂窝、麻面、孔洞目测边缘棱角、转角浇筑平直、方正、整齐或圆弧平滑过渡目测养护混凝土养护符合设备技术文件要求,且不少于1天检查记录厚度层厚度偏差nun5依据图纸,用钢尺复测7锅炉陶瓷纤维安装质量标准及检

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
