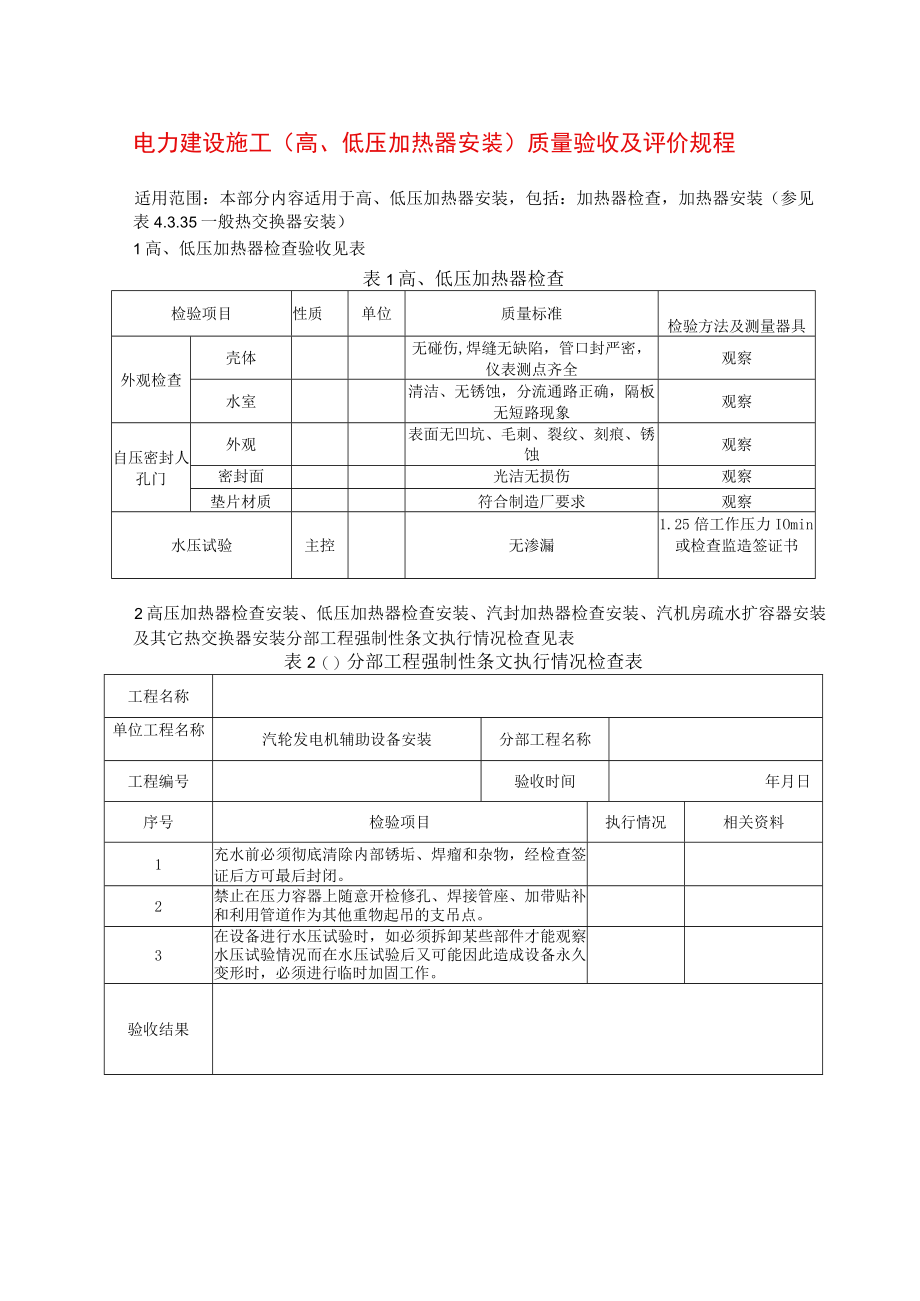

电力建设施工(高、低压加热器安装)质量验收及评价规程适用范围:本部分内容适用于高、低压加热器安装,包括:加热器检查,加热器安装(参见表4.3.35一般热交换器安装)1高、低压加热器检查验收见表表1高、低压加热器检查检验项目性质单位质量标准检验方法及测量器具外观检查壳体无碰伤,焊缝无缺陷,管口封严密,仪表测点齐全观察水室清洁、无锈蚀,分流通路正确,隔板无短路现象观察自压密封人孔门外观表面无凹坑、毛刺、裂纹、刻痕、锈蚀观察密封面光洁无损伤观察垫片材质符合制造厂要求观察水压试验主控无渗漏1.25倍工作压力IOmin或检查监造签证书2高压加热器检查安装、低压加热器检查安装、汽封加热器检查安装、汽机房疏水扩容器安装及其它热交换器安装分部工程强制性条文执行情况检查见表表2()分部工程强制性条文执行情况检查表工程名称单位工程名称汽轮发电机辅助设备安装分部工程名称工程编号验收时间年月日序号检验项目执行情况相关资料1充水前必须彻底清除内部锈垢、焊瘤和杂物,经检查签证后方可最后封闭。2禁止在压力容器上随意开检修孔、焊接管座、加带贴补和利用管道作为其他重物起吊的支吊点。3在设备进行水压试验时,如必须拆卸某些部件才能观察水压试验情况而在水压试验后又可能因此造成设备永久变形时,必须进行临时加固工作。验收结果施工单位:(章)监理单位:(章)项目技术负责人:监理工程师:年月日年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建材标准

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
