盾构管片出入池、堆放、运输技术交底.docx

上传人:p** 文档编号:263834 上传时间:2023-04-20 格式:DOCX 页数:3 大小:20.14KB
下载 相关 举报
盾构管片出入池、堆放、运输技术交底.docx_第1页
第1页 / 共3页
盾构管片出入池、堆放、运输技术交底.docx_第2页
第2页 / 共3页
盾构管片出入池、堆放、运输技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《盾构管片出入池、堆放、运输技术交底.docx》由会员分享,可在线阅读,更多相关《盾构管片出入池、堆放、运输技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

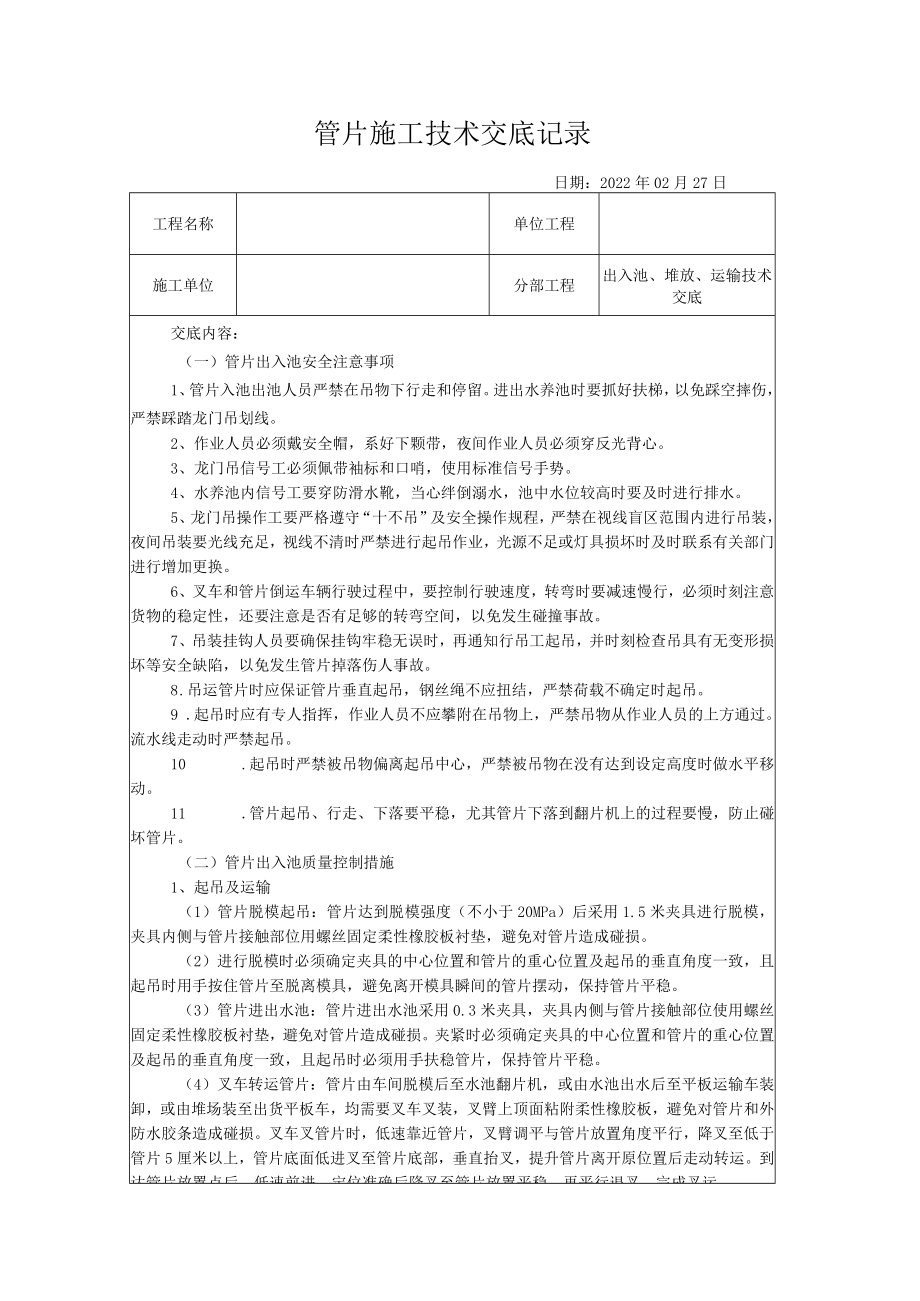

1、管片施工技术交底记录日期:2022年02月27日工程名称单位工程施工单位分部工程出入池、堆放、运输技术交底交底内容:(一)管片出入池安全注意事项1、管片入池出池人员严禁在吊物下行走和停留。进出水养池时要抓好扶梯,以免踩空摔伤,严禁踩踏龙门吊划线。2、作业人员必须戴安全帽,系好下颗带,夜间作业人员必须穿反光背心。3、龙门吊信号工必须佩带袖标和口哨,使用标准信号手势。4、水养池内信号工要穿防滑水靴,当心绊倒溺水,池中水位较高时要及时进行排水。5、龙门吊操作工要严格遵守“十不吊”及安全操作规程,严禁在视线盲区范围内进行吊装,夜间吊装要光线充足,视线不清时严禁进行起吊作业,光源不足或灯具损坏时及时联系

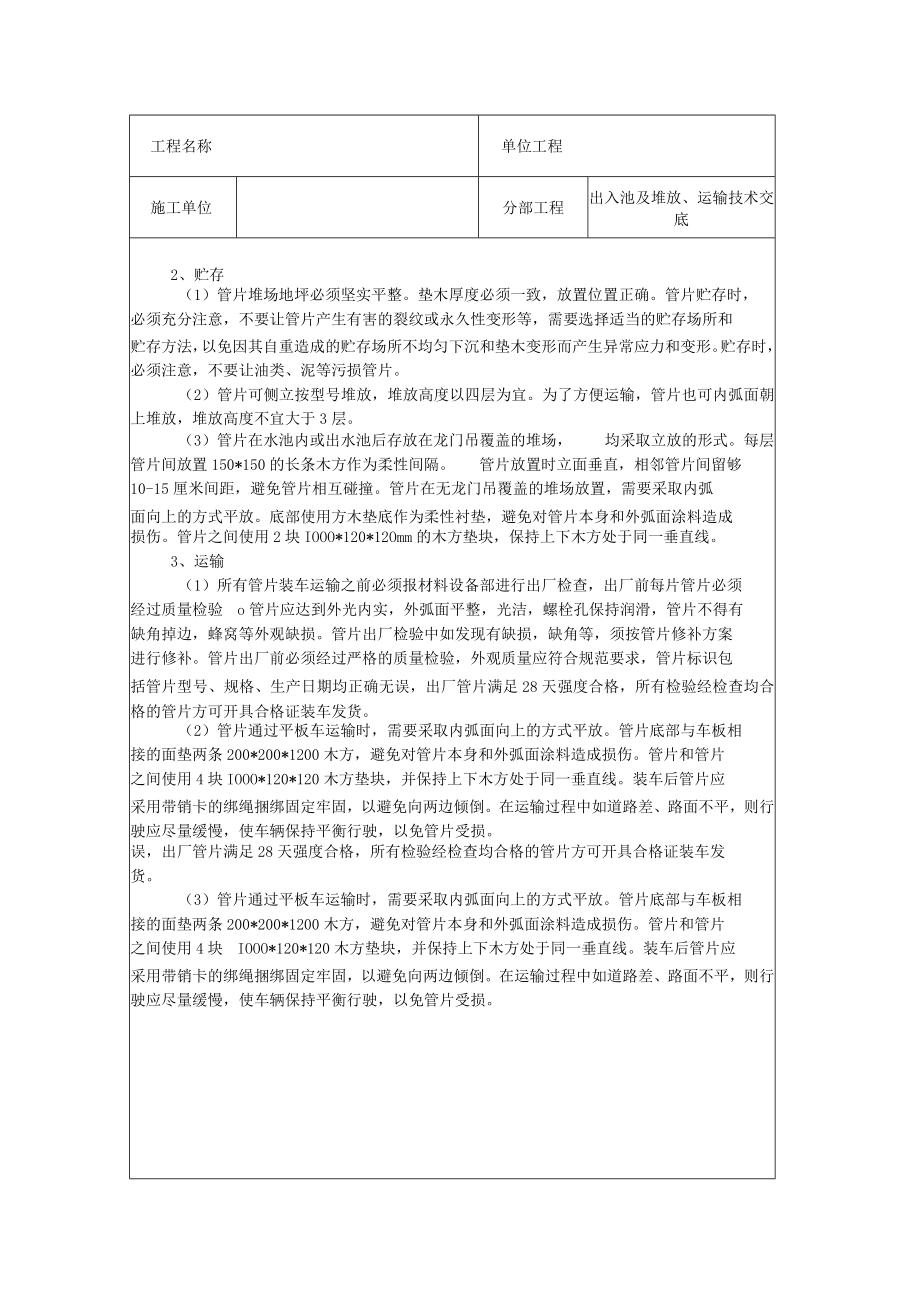

2、有关部门进行增加更换。6、叉车和管片倒运车辆行驶过程中,要控制行驶速度,转弯时要减速慢行,必须时刻注意货物的稳定性,还要注意是否有足够的转弯空间,以免发生碰撞事故。7、吊装挂钩人员要确保挂钩牢稳无误时,再通知行吊工起吊,并时刻检查吊具有无变形损坏等安全缺陷,以免发生管片掉落伤人事故。8 .吊运管片时应保证管片垂直起吊,钢丝绳不应扭结,严禁荷载不确定时起吊。9 .起吊时应有专人指挥,作业人员不应攀附在吊物上,严禁吊物从作业人员的上方通过。流水线走动时严禁起吊。10 .起吊时严禁被吊物偏离起吊中心,严禁被吊物在没有达到设定高度时做水平移动。11 .管片起吊、行走、下落要平稳,尤其管片下落到翻片机上

3、的过程要慢,防止碰坏管片。(二)管片出入池质量控制措施1、起吊及运输(1)管片脱模起吊:管片达到脱模强度(不小于20MPa)后采用1.5米夹具进行脱模,夹具内侧与管片接触部位用螺丝固定柔性橡胶板衬垫,避免对管片造成碰损。(2)进行脱模时必须确定夹具的中心位置和管片的重心位置及起吊的垂直角度一致,且起吊时用手按住管片至脱离模具,避免离开模具瞬间的管片摆动,保持管片平稳。(3)管片进出水池:管片进出水池采用0.3米夹具,夹具内侧与管片接触部位使用螺丝固定柔性橡胶板衬垫,避免对管片造成碰损。夹紧时必须确定夹具的中心位置和管片的重心位置及起吊的垂直角度一致,且起吊时必须用手扶稳管片,保持管片平稳。(4

4、)叉车转运管片:管片由车间脱模后至水池翻片机,或由水池出水后至平板运输车装卸,或由堆场装至出货平板车,均需要叉车叉装,叉臂上顶面粘附柔性橡胶板,避免对管片和外防水胶条造成碰损。叉车叉管片时,低速靠近管片,叉臂调平与管片放置角度平行,降叉至低于管片5厘米以上,管片底面低进叉至管片底部,垂直抬叉,提升管片离开原位置后走动转运。到达管片放置点后,低速前进,定位准确后降叉至管片放置平稳,再平行退叉,完成叉运。工程名称单位工程施工单位分部工程出入池及堆放、运输技术交底2、贮存(1)管片堆场地坪必须坚实平整。垫木厚度必须一致,放置位置正确。管片贮存时,必须充分注意,不要让管片产生有害的裂纹或永久性变形等,

5、需要选择适当的贮存场所和贮存方法,以免因其自重造成的贮存场所不均匀下沉和垫木变形而产生异常应力和变形。贮存时,必须注意,不要让油类、泥等污损管片。(2)管片可侧立按型号堆放,堆放高度以四层为宜。为了方便运输,管片也可内弧面朝上堆放,堆放高度不宜大于3层。(3)管片在水池内或出水池后存放在龙门吊覆盖的堆场,均采取立放的形式。每层管片间放置150*150的长条木方作为柔性间隔。管片放置时立面垂直,相邻管片间留够10-15厘米间距,避免管片相互碰撞。管片在无龙门吊覆盖的堆场放置,需要采取内弧面向上的方式平放。底部使用方木垫底作为柔性衬垫,避免对管片本身和外弧面涂料造成损伤。管片之间使用2块IOOO*

6、120*12Omm的木方垫块,保持上下木方处于同一垂直线。3、运输(1)所有管片装车运输之前必须报材料设备部进行出厂检查,出厂前每片管片必须经过质量检验o管片应达到外光内实,外弧面平整,光洁,螺栓孔保持润滑,管片不得有缺角掉边,蜂窝等外观缺损。管片出厂检验中如发现有缺损,缺角等,须按管片修补方案进行修补。管片出厂前必须经过严格的质量检验,外观质量应符合规范要求,管片标识包括管片型号、规格、生产日期均正确无误,出厂管片满足28天强度合格,所有检验经检查均合格的管片方可开具合格证装车发货。(2)管片通过平板车运输时,需要采取内弧面向上的方式平放。管片底部与车板相接的面垫两条200*200*1200

7、木方,避免对管片本身和外弧面涂料造成损伤。管片和管片之间使用4块IOOO*120*120木方垫块,并保持上下木方处于同一垂直线。装车后管片应采用带销卡的绑绳捆绑固定牢固,以避免向两边倾倒。在运输过程中如道路差、路面不平,则行驶应尽量缓慢,使车辆保持平衡行驶,以免管片受损。误,出厂管片满足28天强度合格,所有检验经检查均合格的管片方可开具合格证装车发货。(3)管片通过平板车运输时,需要采取内弧面向上的方式平放。管片底部与车板相接的面垫两条200*200*1200木方,避免对管片本身和外弧面涂料造成损伤。管片和管片之间使用4块IOOO*120*120木方垫块,并保持上下木方处于同一垂直线。装车后管片应采用带销卡的绑绳捆绑固定牢固,以避免向两边倾倒。在运输过程中如道路差、路面不平,则行驶应尽量缓慢,使车辆保持平衡行驶,以免管片受损。会议签到表会议主题管片生产出入池及堆放、运输技术交底会议地点会议时间年月日交底人:被交底人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
