《第一分册脚手架工程 ).docx》由会员分享,可在线阅读,更多相关《第一分册脚手架工程 ).docx(16页珍藏版)》请在第壹文秘上搜索。

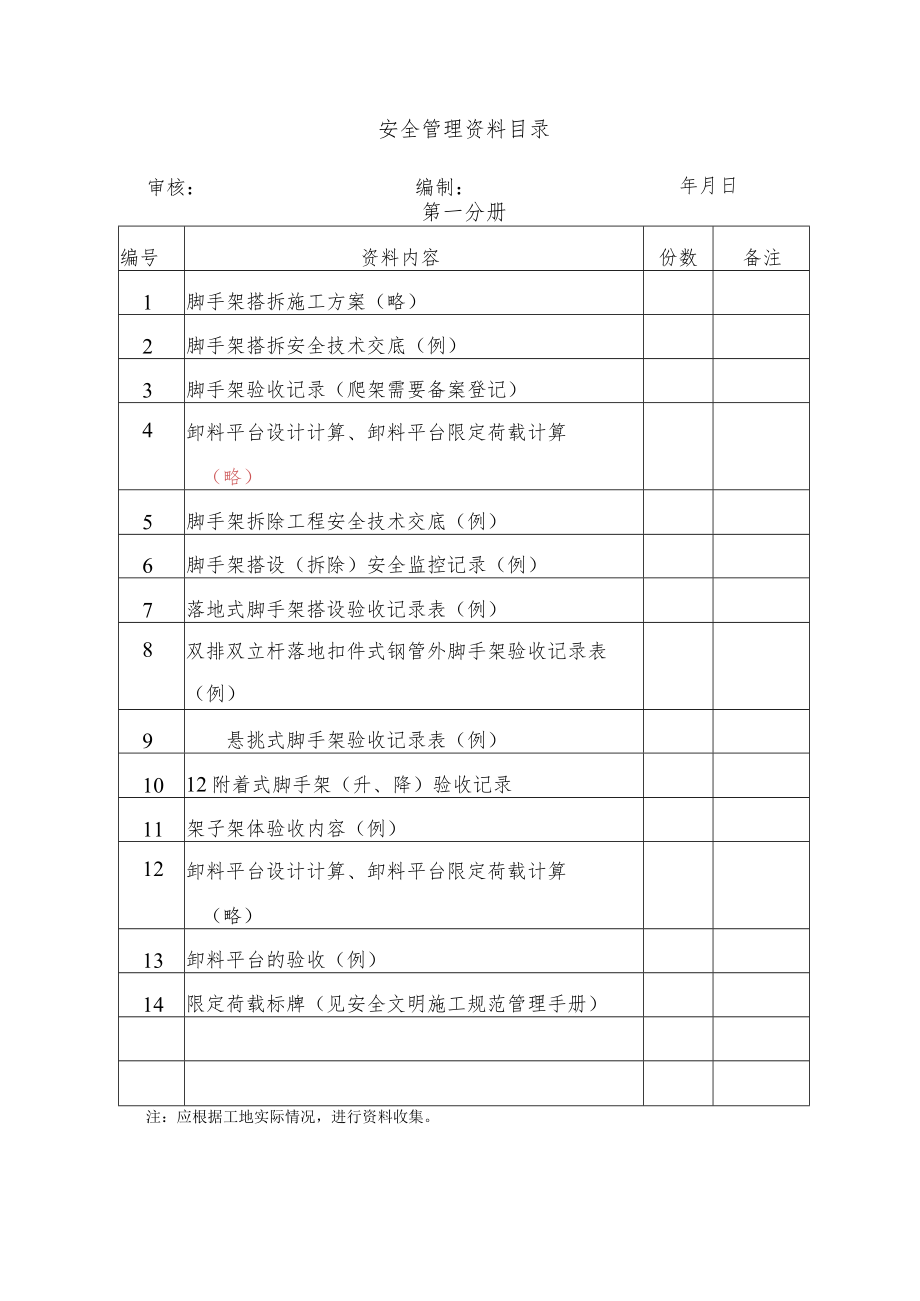

1、安全技术资料第一分册脚手架工程贵州建工黄果树建设工程有限公司项目部安全管理资料目录审核:编制:年月日第一分册编号资料内容份数备注1脚手架搭拆施工方案(略)2脚手架搭拆安全技术交底(例)3脚手架验收记录(爬架需要备案登记)4卸料平台设计计算、卸料平台限定荷载计算(略)5脚手架拆除工程安全技术交底(例)6脚手架搭设(拆除)安全监控记录(例)7落地式脚手架搭设验收记录表(例)8双排双立杆落地扣件式钢管外脚手架验收记录表(例)9悬挑式脚手架验收记录表(例)1012附着式脚手架(升、降)验收记录11架子架体验收内容(例)12卸料平台设计计算、卸料平台限定荷载计算(略)13卸料平台的验收(例)14限定荷载
2、标牌(见安全文明施工规范管理手册)注:应根据工地实际情况,进行资料收集。2.1脚手架搭拆施工方案(略)脚手架搭设工程安全技术交底(例)单位工程名称:交底时间:年月日分项工程作业内容钢管双排外架搭设部位交底人专职安全员班组负责人作业班组交底内容:(适用于高度在20米以内的钢管架,超过20米的须另行编制)1、搭设前应严格进行钢管的筛选,凡严重锈蚀、薄壁、严重弯曲裂变的杆件不宜采用。2、严惩锈蚀、变形、裂缝,螺栓螺纹已损坏的扣件不宜采用。3、普通脚手架立杆必须设底座保护。脚手架的基础除按规定设置外,必须做好排水处理。4、立杆的垂直偏差不大于H/200;大横杆两端高差不大于6厘米,相邻两立杆或大横杆的
3、接头应错开50厘米且不得在同一步或同跨内。小横杆应与大横杆垂直并且伸出大横杆10厘米以上。5、所有扣件紧固力矩,应过到4555N-M。6、同一立面的小横杆,应对等交错设置,同时立杆上下对直。7、斜杆接长,不宜采用对接扣件。应采用叠交方式,二只回转扣件接长,搭接距离视二只扣件间隔不少于0.4米。8、脚手架不能钢木(竹)混用。9、剪刀撑应设置在架子的两端及转角处,中间间隔不大于30米,剪刀撑每档宽度不小于两相跨间,从下到上连续设置,与地面成45-60oo10、与建筑物的拉结应用钢管与主体结构连结,连续杆按每隔三步五跨设置一根。11、严格控制脚手架上的负荷量,每平方米不得超过270公斤。经常清除架上
4、的杂物。12、立杆长度不宜超过6米,立杆接头高度超过操作人员腹部时,应由两人共同操作,防止倾倒发生事故。13、凡遇有六级以上大风时,禁止露天高空作业。14、从事脚手架操作人员,必须定期检查身体不适合高空作业的人员禁止操作。15、必须有防雷措施,严禁将电线缠绕在脚手架上。16、在架子上作业时,必须系好安全带戴好安全帽。17、其它交底内容应按照脚手架专项方案或施工组织设计。接受交底人(签名)2.2脚手架拆除工程安全技术交底(例)2.2脚手架拆除工程安全技术交底(例)单位工程名称:交底时间:年月日分项工程作业内容钢管双排外架搭设部位交底人专职安全员班组负责人作业班组交底内容:(例)1 .按照施工方案
5、的要求作业。2 .拆除现场必须设警戒区域,张挂醒目的警戒标志,警戒区域内严禁非操作人员通行或脚手架下方继续组织施工。地面监护人员必须履行职责,高层建筑脚手架拆除,应配备良好的通讯装置。3 .仔细检查吊运机械包括索具是否安全可靠,吊运机械不允许搭设在脚手架上,应另立设置。4 .如遇强风、大雨等特殊气候,不应进行脚手架的拆除。夜间实施拆除作业,应具备良好的照明设备。5 .所有高处作业人员,应严格按高处作业规定执行和遵守安全纪律、拆除工艺要求。6 .建筑物体内所有窗户必须关闭锁好,不允许向外开启或向外伸挑物件。7 .临街搭设脚手架时,外侧应有防止坠物伤人的防护措施。8 .拆除人员进入岗位后,先进行检
6、查,加固松动部位,清除步层内留的材料、物件及垃圾块。所有清理物应安全输送至地面,严禁高处抛掷。9 .按搭设的反程序进行拆除,即安全网一挡脚板一防护栏杆一搁栅一斜拉杆、连墙杆一大横杆一小横杆f立杆。10 .不允许分立面拆除或上、下二步同时拆除(踏步式)。认真做到一步一清、一杆一清。11 .所有连墙杆、斜拉杆、隔排措施、登高措施必须随脚手架步层拆除同步进行下降。不准先行拆除。12 .所有杆件与扣件,在拆除时应分离,不允许杆件上附着扣件输送地面,或两杆同时拆下输送地面。13 .所有脚手板拆除,应自外向里竖立、搬运,防止自里向外翻起后,脚手板垃圾物件直接从高处坠落伤人。14 .脚手架内必须使用电焊气割
7、工艺时,应严格按照国家特殊工种的要求和消防规定执行。必须有防火措施和专人看守,配备料斗(桶),防止火星和切割物溅落。严禁无证动用焊割工具。15 .当日完工后,应仔细检查岗位周围情况,如发现留有隐患的部位,应及时进行修复或继续完成至一个程序,一个部位的结束,方可撤离岗位。16 .输送至地面的所有杆件、扣件等物体,应按类堆放整理。17 .当有六级及六级以上大风和雾、雨、雪天气时应停止脚手架拆除作业。雨、雪后上架作业应有防滑措施,并应扫除积雪。18 、其它交底内容应按照脚手架专项方案或施工组织设计。接受交底人(签名)2. 3脚手架搭设(拆除)安全监控记录(例)脚手架搭设(拆除)安全监控记录(例)单位
8、工程名称:交底时间:年月日分项项目名称扣件式钢管脚手架作业内容及部位XXX脚手架拆除检验项目验收记录安全管理脚手架拆除的操作人员均进行了安全教育,接受了安全技术交底,并办理了签字手续;召开了班前安全教育;操作人员已经进行了定期体检,均持证上岗。准备工作全面检查了脚手架的连接扣件、连墙件、支撑体系,并确认其构造符合要求;施工组织设计中的拆除顺序和安全措施,已经上级主管部门批准;单位工程负责人已经进行了拆除安全技术交底,已经消除了脚手架上的杂物和地面障碍物;已经划定了脚手架拆除作业区域,并设置了专职安全监控员,已经编制了脚手架拆除作业安全监控措施及应急监控措施及应急救援预案(办理了审核、批准手续)
9、,监控人员经专门培训,考核合格,持证上岗,已经明确其职责与权限;作业前进行了“班组今日安全自检自查”、“班组个人今日安全自检自查”,并做好了记录;已配戴好了个人防护用品,并进行了质量安全检查拆除作业拆除作业由上而下逐层进行,没有上下层同时作业现象;连墙件随脚手架逐层拆除,没有先将连墙件整层或数层拆除后再拆脚手架的现象,分段拆除高差不大于2步;因为分段、分层拆除脚手架,对不拆除的脚手架两端均进行了加固(按规范规定设置了连墙件和横向斜撑);作业时无六级及六级以上大风、雾、雨、雪天气(否则应停止拆除作业,雨雪后进行拆除作业应有防滑措施,并应扫除扣雪);作业过程中专职安全监控员进行了旁站安全监控,无“
10、三违”现象发生,有监控记录卸料安全各种配件均采用吊驼至地面,没有直接从高空扔至地面的现象;运至地面的各种构配件及时进行了检查、整修与保养,并按品种、规格随时码堆存放。活完场清按安全生产及文明施工有关要求,做到了“三清、六好、一保证”,经现场巡视检查未发现遗留的安全隐患(火险隐患)等监控结论脚手架拆除作业符合JGJ59-2011及有关安全技术规范、脚手架拆除施工方案的规定。2.4 落地式脚手架搭设验收记录表(例)落地式脚手架搭设验收记录表(例)工程名称单位名称:安3-6-7序号验收项目搭设要求检验结果1立杆基础坚实平整、有排水措施,立杆下铺5cm厚木板、搭设高24米时,应有基础设计方案2架体与建
11、筑物拉结拉结点间距、水平、垂直,距离符合要求,拉结材料符合要求,高度24米不准采用柔性连接。3防护栏杆及网自第二步起设栏杆扶手,按规定设置围档封闭,密目网符合要求,操作层及以下二步设踢脚板4施工层底笆满铺踢脚板底笆与大横杆绑扎点不小于4点5剪刀撑设置不大于9cm设一道剪刀撑,夹角为4560。,自下而上连续设置,高度超过24m时,在脚手拐角及中间沿纵向每隔60。跨横向平面内搭设斜杆6脚手架材质、脚手架扣件钢管脚手管径不得小于H8mm,壁厚不得低于3.5mm,无严重锈蚀、裂纹、变形、扣件紧固立局4550N.m7脚手架宽度按设计宽度()m搭设8立杆间距立杆垂直偏差不大于全长的1/10OH,立杆间纵距
12、按设计(1.8)m设置,偏差50mm9大小横杆横平竖直、大横杆的固定间距不大于6m、挠度不大于杆长1/15010四步一隔离每隔四步设一道隔离措施,第一道隔离设在结构的首层11登高设施应设在脚手架外侧,斜道坡度按设计(1/3)设置并设防滑条,上下爬梯装设稳固12杆件搭设接头错开,剪刀撑杆件接长不小于1m,立杆对接必须交叉进行13通道口防护、重要设施防护棚按结构高度、搭设通道防护棚:长度()m符合设计方案要求14钢管脚手架接地四角应设接地保护及避雷装置验收意见:参加验收人员:注:1、验收栏目内有数据的,必须在验收栏内填写实测的数据,无数据用文字说明。2、此验收表只能作一次使用,分阶段验收合格挂牌,
13、每次验收合格后挂一次牌。验收合格牌必须编号,并注明验收日期。3、脚手架在使用过程中,必须要有定期的检查、保养制度。脚手架总高度验收日期维护负责人专业单位技术负责人验收时搭设高度I合格牌编号搭设班组及负责人总包单位技术负责人2.5 双排双立杆落地扣件式钢管外脚手架验收记录表(例)双排双立杆落地扣件式钢管外脚手架验收记录表(例)工程名称单位名称:安3-6-7架体类型双排双立杆落地式扣件式钢管外脚手架架体总高度50架体总长度(ID)200分段验收高度(m)25分段验收日期年月日检验项目验收记录施工方案与交底脚手架有施工方案,编制人、批准人签字齐全;方案中有架体的设计计算,详细具体,能指导施工;交底具
14、体可操作,交底、接爱人等签字齐全立杆基础立杆基础采用C20。200X250(厚)条形混凝土两条(基底为3:7灰土夯实);立杆下有底及垫木,脚手架外有明沟排水,300X400(深度),且排水畅通杆件间距剪刀撑与连接立杆间距1.5m,双排双立杆,大横杆间距l7m,立杆与大横杆间距1.7m,立杆与大横杆交点处均设小横杆;剪刀撑设置符合规范及方案要求,剪刀撑采用搭接,长度大于IOoCm;立杆采用对接扣件连接架体内封闭与脚手板首层架体内连续设置平网,以上至施工层隔IOm采用平网封闭(施工作业层必须设置一道平网),施工层满铺脚手板,无探头板,设1.2m高防护栏杆及18Cm挡脚板,架体外侧用密目网式安全网全封闭脚手板材质脚手架采用f48X3.5钢管,扣件、脚手板等材质、尺寸及外观质量符合规范规定验收结论符合JGJ59
