资源描述

《第一章、绿化施工主要分部分项工程的施工方案.docx》由会员分享,可在线阅读,更多相关《第一章、绿化施工主要分部分项工程的施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

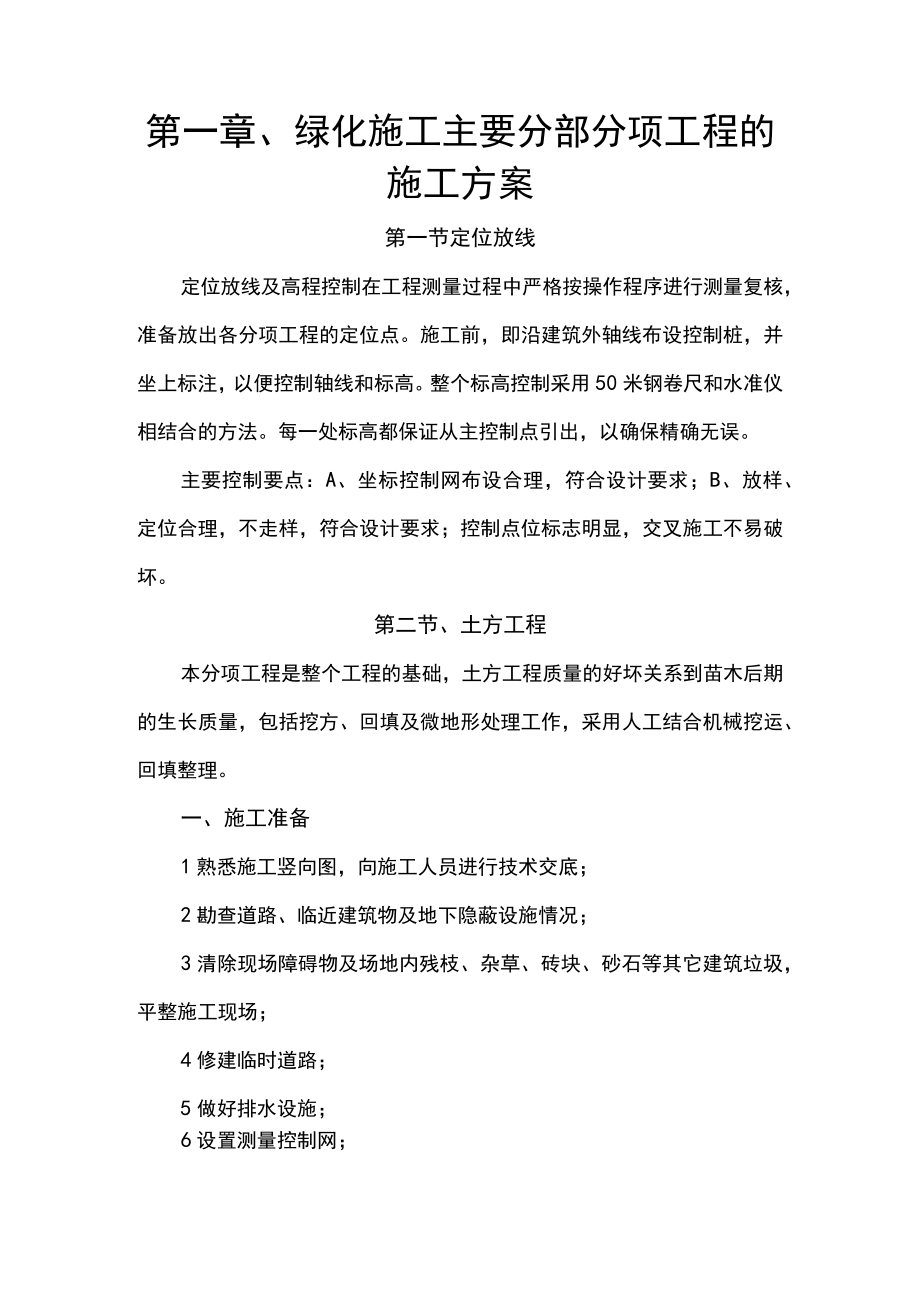

1、第一章、绿化施工主要分部分项工程的施工方案第一节定位放线定位放线及高程控制在工程测量过程中严格按操作程序进行测量复核,准备放出各分项工程的定位点。施工前,即沿建筑外轴线布设控制桩,并坐上标注,以便控制轴线和标高。整个标高控制采用50米钢卷尺和水准仪相结合的方法。每一处标高都保证从主控制点引出,以确保精确无误。主要控制要点:A、坐标控制网布设合理,符合设计要求;B、放样、定位合理,不走样,符合设计要求;控制点位标志明显,交叉施工不易破坏。第二节、土方工程本分项工程是整个工程的基础,土方工程质量的好坏关系到苗木后期的生长质量,包括挖方、回填及微地形处理工作,采用人工结合机械挖运、回填整理。一、施工

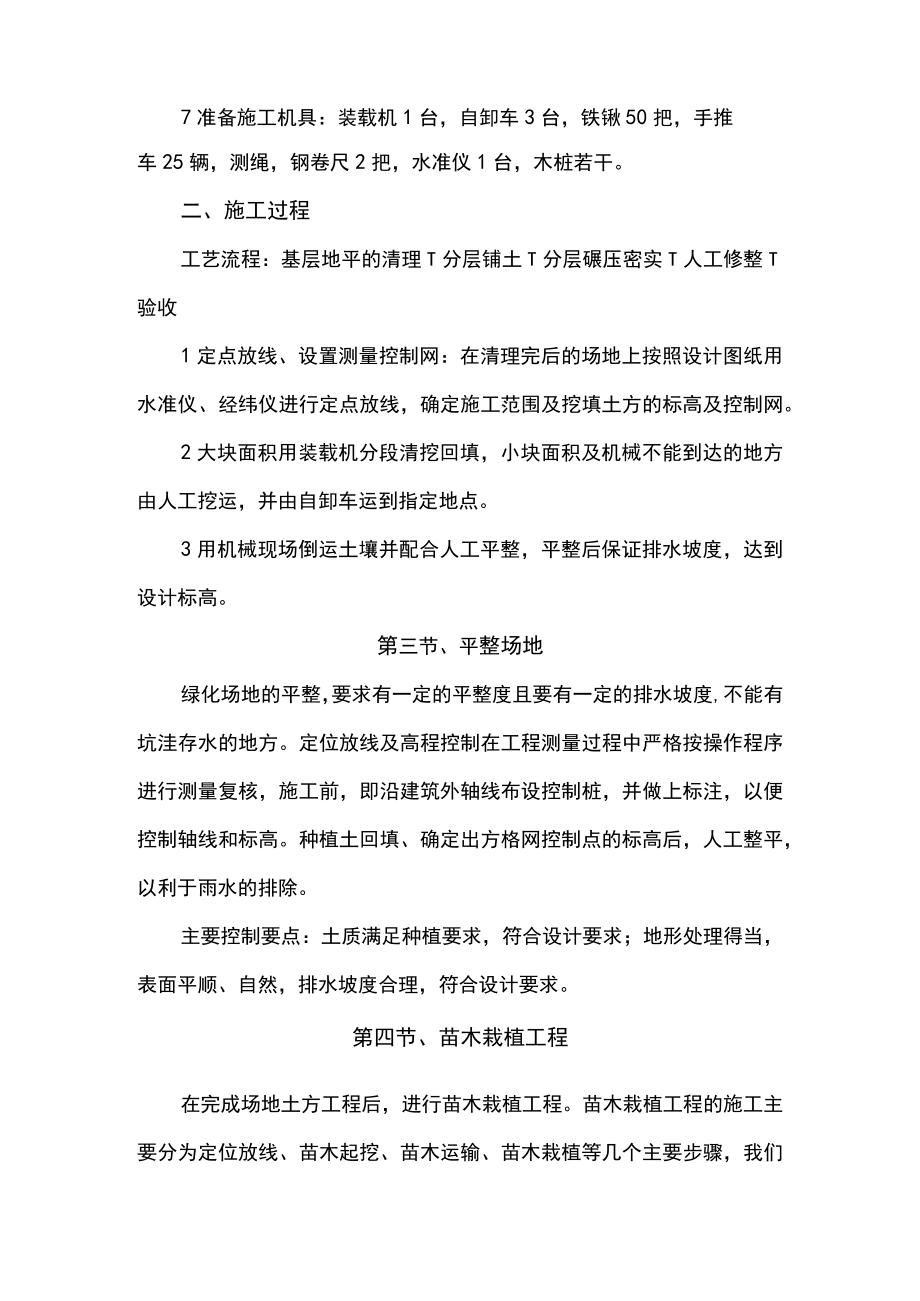

2、准备1熟悉施工竖向图,向施工人员进行技术交底;2勘查道路、临近建筑物及地下隐蔽设施情况;3清除现场障碍物及场地内残枝、杂草、砖块、砂石等其它建筑垃圾,平整施工现场;4修建临时道路;5做好排水设施;6设置测量控制网;7准备施工机具:装载机1台,自卸车3台,铁锹50把,手推车25辆,测绳,钢卷尺2把,水准仪1台,木桩若干。二、施工过程工艺流程:基层地平的清理T分层铺土T分层碾压密实T人工修整T验收1定点放线、设置测量控制网:在清理完后的场地上按照设计图纸用水准仪、经纬仪进行定点放线,确定施工范围及挖填土方的标高及控制网。2大块面积用装载机分段清挖回填,小块面积及机械不能到达的地方由人工挖运,并由自

3、卸车运到指定地点。3用机械现场倒运土壤并配合人工平整,平整后保证排水坡度,达到设计标高。第三节、平整场地绿化场地的平整,要求有一定的平整度且要有一定的排水坡度,不能有坑洼存水的地方。定位放线及高程控制在工程测量过程中严格按操作程序进行测量复核,施工前,即沿建筑外轴线布设控制桩,并做上标注,以便控制轴线和标高。种植土回填、确定出方格网控制点的标高后,人工整平,以利于雨水的排除。主要控制要点:土质满足种植要求,符合设计要求;地形处理得当,表面平顺、自然,排水坡度合理,符合设计要求。第四节、苗木栽植工程在完成场地土方工程后,进行苗木栽植工程。苗木栽植工程的施工主要分为定位放线、苗木起挖、苗木运输、苗

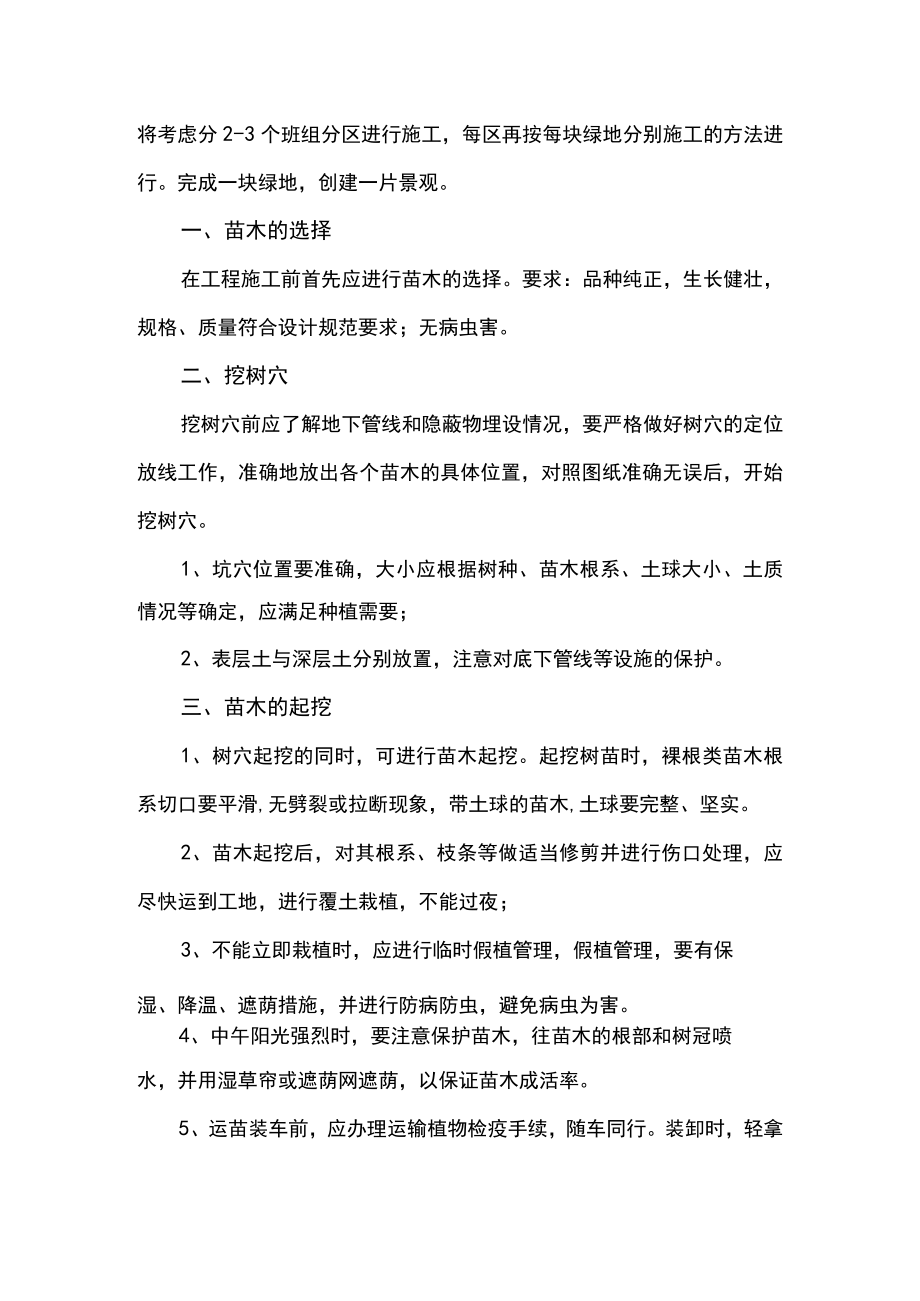

4、木栽植等几个主要步骤,我们将考虑分2-3个班组分区进行施工,每区再按每块绿地分别施工的方法进行。完成一块绿地,创建一片景观。一、苗木的选择在工程施工前首先应进行苗木的选择。要求:品种纯正,生长健壮,规格、质量符合设计规范要求;无病虫害。二、挖树穴挖树穴前应了解地下管线和隐蔽物埋设情况,要严格做好树穴的定位放线工作,准确地放出各个苗木的具体位置,对照图纸准确无误后,开始挖树穴。1、坑穴位置要准确,大小应根据树种、苗木根系、土球大小、土质情况等确定,应满足种植需要;2、表层土与深层土分别放置,注意对底下管线等设施的保护。三、苗木的起挖1、树穴起挖的同时,可进行苗木起挖。起挖树苗时,裸根类苗木根系切

5、口要平滑,无劈裂或拉断现象,带土球的苗木,土球要完整、坚实。2、苗木起挖后,对其根系、枝条等做适当修剪并进行伤口处理,应尽快运到工地,进行覆土栽植,不能过夜;3、不能立即栽植时,应进行临时假植管理,假植管理,要有保湿、降温、遮荫措施,并进行防病防虫,避免病虫为害。4、中午阳光强烈时,要注意保护苗木,往苗木的根部和树冠喷水,并用湿草帘或遮荫网遮荫,以保证苗木成活率。5、运苗装车前,应办理运输植物检疫手续,随车同行。装卸时,轻拿轻放,根系(土球)、枝干不受损伤。四、科学栽植苗木1、苗木栽植前,对苗木自检,做好记录,然后报请监理工程师进行抽检,不合格苗木不得使用。2、根据苗木不同物候期及栽植难易程度

6、,进行先后栽植;对成活率低的常绿树应适时栽植,并采用新技术、新工艺,做到适时、适地、适树种植,确保成活。3、栽植苗木前1-2天,对栽植穴(沟槽)进行灌水,渗透后进行栽植。4、栽植前对个别树种苗木进行修剪,修剪的原则是去除枯枝、短截伤残枝、过长枝、过长根、劈裂根、断根等,剪口要平滑,并用一定浓度的药剂对剪口进行处理。5、栽植树种位置准确,符合设计要求,树木搭配合理,注意树木朝向,标记的阳面朝向正确,创造最佳观赏面,使其居中,将树干立起、扶正,保持垂直,然后分层回填种植土。6、栽植裸根苗木时应严格操作技术,符合规范,保持根系舒展,不窝根,不悬根。7、回填土分层回填,先填表层土,后填深层土。第一次填

7、土后,应将树苗轻轻提起,使根系与土壤密接,随埋随踩,扶正踩实“三埋两踩一提苗”;栽植深度要比在苗圃地(或原生长地)深5-20cm。8、栽植带土球树苗,去掉土球包装物,以保持土球不裂不散,然后填土踏实;回填踩土时,不要直接踩压土球,确保土球完好。9、对较大规格的树木,要使用新技术、新工艺,进行环绕树穴埋设通气软管3-5根,内装珍珠岩,上露地面,提高土壤通透性,或进行配方施肥,补充营养。10、对干型较高、冠型较大的树木,栽后设立支撑物进行防护,并做到支柱、绳索等物件的衬垫,以防直接接触磨伤干皮。保持栽植的树苗形成平顺、自然、一致的林缘、林冠线。11、苗木栽植后,预留碟形浇水坑或灌水沟槽,及时大水浇

8、透,第一遍水要在24小时内浇完,并注意因浇水下沉而引起的苗木歪斜,及时扶正,并对沉陷部分及时回填、填实;第二遍水要连续浇,第三遍水应在浇第二遍水的一周后进行。12、第三遍水浇灌渗透后,及时进行封穴或中耕保埔,以提高成活率。13、苗木栽植完毕,及时报请监理工程师验收,同时递交养护管理计划安排。苗木栽植完毕后,由有经验的园艺工人对苗木修剪整型。第五节、草坪建植苗木栽完后,应施基肥,再次将地整细耙平,进行草坪建植。草坪建植有铺栽、播种两种方法。坪床处理前,报请监理工程师检验,按照草坪建植规范要求,撒施优质有机肥料并配施化学肥料,进行土壤耕翻,并耙实楼平,保持排水坡度,进行土壤消毒。1、铺植的草皮应选

9、择生长健壮、根系发育良好、厚度一致、无杂草、无病虫害、符合设计要求的品种类型。草皮起运要做到随起、随运、随栽,所起草皮24小时内应铺栽完毕;在起皮、装卸、运输过程中,严格技术保护措施,不撕裂或过分拉长草皮;运抵栽植地后,及时进行铺栽,确保草皮鲜活,不失水、不萎铺栽草皮应严格按照设计要求和技术规范操作,做到草皮块间错开,首尾接处交错,接缝处填土均匀充实;铺栽应严格操作,保栽保活。铺栽后,应用重滚筒纵横方向滚压2次,防止土壤与草皮悬空。铺栽后及时浇灌,水量以不形成地表径流、地表土壤15CrTl内湿润为宜;第一次浇水后第二天再进行一次滚压,以使草皮根系与坪床密接。草皮铺栽后,加强养护管理,对密度达不到要求的,查明原因,及时补值,直至成坪。2、草坪播种草坪草种的选择与配比按照设计要求,机播播种2-4次,以保证播撒均匀,播量准确,满足设计要求。播种完后,用覆土耙进行覆土两次以上,然后用滚筒镇压,确保覆耙均匀,草种与土壤密接,坪床具有一定深度紧实度。播种完后,即进行喷灌,保持IOCm以内土壤湿润,直至种子发芽出土。应根据草坪苗期生长需要,进行2-4次的清除杂草作业。及时做好草坪草幼苗期的病虫害防治工作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
