《大体积混凝土监理交底.pptx》由会员分享,可在线阅读,更多相关《大体积混凝土监理交底.pptx(13页珍藏版)》请在第壹文秘上搜索。

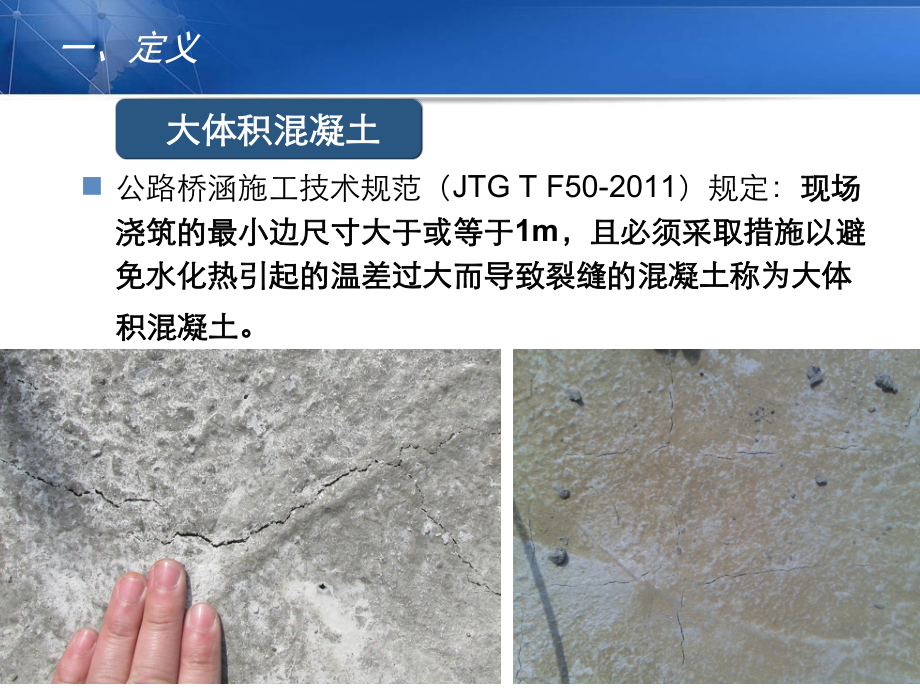

1、大体积混凝土监理交底大体积混凝土监理交底Page 2一、定义 大体积混凝土大体积混凝土n 公路桥涵施工技术规范(JTG T F50-2011)规定:现场现场浇筑的最小边尺寸大于或等于浇筑的最小边尺寸大于或等于1m,且必须采取措施以避,且必须采取措施以避免水化热引起的温差过大而导致裂缝的混凝土称为大体免水化热引起的温差过大而导致裂缝的混凝土称为大体积混凝土。积混凝土。Page 3一、定义 大体积混凝土大体积混凝土n 大体积混凝土应采取原材料、优化配合比、降低入模温度大体积混凝土应采取原材料、优化配合比、降低入模温度等措施降低水化热。等措施降低水化热。n 是否进一步采取工程是否进一步采取工程措施以

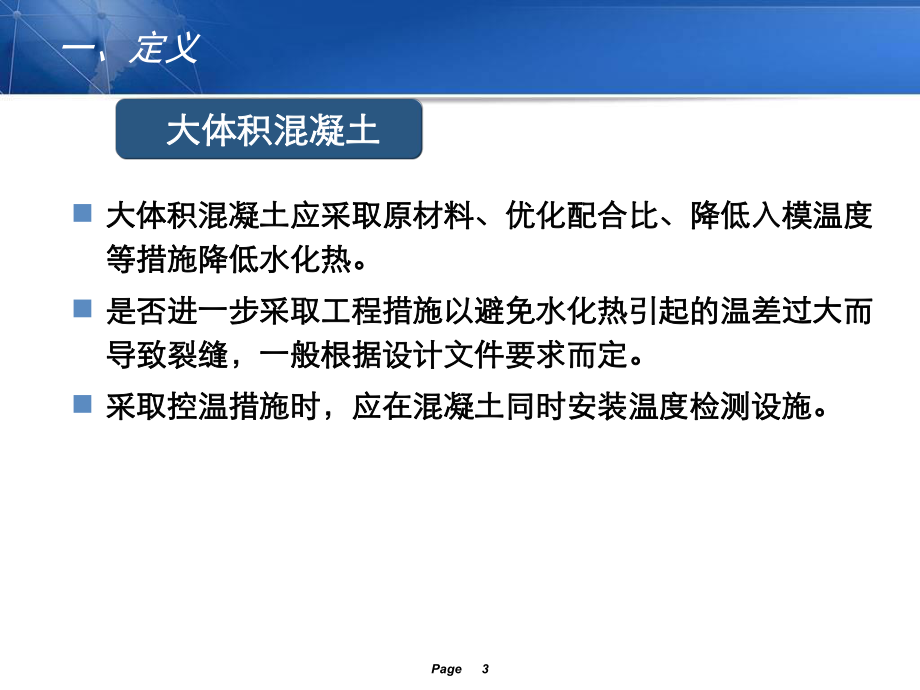

2、避免水化热引起的温差过大而措施以避免水化热引起的温差过大而导致裂缝,一般根据设计文件要求而定。导致裂缝,一般根据设计文件要求而定。n 采取控温措施时,应在混凝土同时安装温度检测设施。采取控温措施时,应在混凝土同时安装温度检测设施。Page 4一、定义 监理依据监理依据 公路桥涵施工技术规范(JTG T F50-2011)、公路工程质量检验评定标准(第一册土建工程)(JTG F80/1-2004)及其它相关规范、规程。 高速公路施工标准化技术指南。 招标文件-技术规范 监理单位的监理计划、监理实施细则及其它技术性文件。 批复的施工组织设计、施工方案。 类似工程的施工管理经验。(注意适用性)Pag
3、e 5二、施工要求 材料要求材料要求n 大体积混凝土大体积混凝土在选用原材料和进行配合比设计时,应按照降低水化热在选用原材料和进行配合比设计时,应按照降低水化热温升的原则进行。温升的原则进行。n 宜选用低水化热和凝结时间长的水泥品种。粗骨料宜采用连续级配,宜选用低水化热和凝结时间长的水泥品种。粗骨料宜采用连续级配,细骨集料宜采用中砂。宜掺用能降低早期水化热的外加剂及掺合料。细骨集料宜采用中砂。宜掺用能降低早期水化热的外加剂及掺合料。n 可采取改善集料级配、降低水胶比、添加掺合料、掺加外加剂等方法可采取改善集料级配、降低水胶比、添加掺合料、掺加外加剂等方法减少水泥用量,延长混凝土的凝结时间。减少
4、水泥用量,延长混凝土的凝结时间。n 大体积混凝土在大体积混凝土在进行配合比设计及质量评定时,可按进行配合比设计及质量评定时,可按60d龄期的抗压龄期的抗压强度控制。强度控制。Page 6二、施工要求 现场施工现场施工n 大体积混凝土的浇筑可按下述方法控制:大体积混凝土的浇筑可按下述方法控制:n 控制混凝土入模温度。宜采用遮盖原材料、水泥提前入仓、冷水拌制控制混凝土入模温度。宜采用遮盖原材料、水泥提前入仓、冷水拌制等方法降低原材料温度。等方法降低原材料温度。n 减小浇筑层厚度或分块浇减小浇筑层厚度或分块浇筑,筑, 埋设浇筑体内循环水管,埋设浇筑体内循环水管,以加快混凝土散热速度。以加快混凝土散热
5、速度。Page 7二、施工要求 现场施工现场施工n 埋设循环水管的材料材质和规格、埋设循环水管的材料材质和规格、位置、间距应符合设计要求,或进位置、间距应符合设计要求,或进行水化热计算确定行水化热计算确定Page 8二、施工要求 控温要求控温要求n 大体积混凝土应进行内部温度监控,防止出现温差过大或温度变化过大体积混凝土应进行内部温度监控,防止出现温差过大或温度变化过快造成混凝土开裂。快造成混凝土开裂。n 大体积混凝土大体积混凝土内部最高温度不大于内部最高温度不大于75,内表温差不大于,内表温差不大于25。n 大体积混凝土的浇筑宜在气温较低时进行,但混凝土入模温度应不低大体积混凝土的浇筑宜在气
6、温较低时进行,但混凝土入模温度应不低于于5。热期施工时,宜采取措施降低混凝土入模温度,入模温度不。热期施工时,宜采取措施降低混凝土入模温度,入模温度不宜高于宜高于28。n 大体积混凝土的温度控制宜按照大体积混凝土的温度控制宜按照“内将外保内将外保”的原则,对混凝土内部采的原则,对混凝土内部采取设置冷却管通循环水冷却,对外部采取覆盖蓄热或蓄水保温等措施取设置冷却管通循环水冷却,对外部采取覆盖蓄热或蓄水保温等措施。在混凝土内部通水降温时,进出口水的温差宜小于或等于。在混凝土内部通水降温时,进出口水的温差宜小于或等于10,且,且水温与内部混凝土的温差宜不大于水温与内部混凝土的温差宜不大于20,降温速
7、率宜不大于,降温速率宜不大于2/d;利用冷却管中排出的降温用水在混凝土顶面蓄水保温养护时,养护水利用冷却管中排出的降温用水在混凝土顶面蓄水保温养护时,养护水温与混凝土表面温差应不大于温与混凝土表面温差应不大于15。Page 9二、施工要求 养生要求养生要求n 采用硅酸盐水泥或普通硅酸盐水泥时,大体积砼来说养护时间不宜少采用硅酸盐水泥或普通硅酸盐水泥时,大体积砼来说养护时间不宜少于于14天;采用其他品种的水泥,养护时间不宜少于天;采用其他品种的水泥,养护时间不宜少于21天。天。n 在寒冷天气或遇气温骤降天气时浇筑混凝土,除应加强覆盖保温外,在寒冷天气或遇气温骤降天气时浇筑混凝土,除应加强覆盖保温
8、外,尚宜适当延长养护时间。尚宜适当延长养护时间。Page 10三、工程验收 验收要求验收要求n 除按大体积混凝土结构(评定标准除按大体积混凝土结构(评定标准8.5.10节节)验收外,还应符合对应)验收外,还应符合对应结构的验收要求结构的验收要求。n 施工过程和结果不得违反基本要求的规定。施工过程和结果不得违反基本要求的规定。n 结构的最终评定得分不得小于结构的最终评定得分不得小于75,且应符合招标文件要求,且应符合招标文件要求。n 质量保证资料应齐全、完整。质量保证资料应齐全、完整。Page 11三、工程验收 基本要求基本要求n 1) 所用的水泥、砂、石、水、外掺剂及混合材料的质量和规格必须符
9、所用的水泥、砂、石、水、外掺剂及混合材料的质量和规格必须符合有关规范的要求。合有关规范的要求。n 2) 材料配合比应满足大体积混凝土施工的要求,按规定的配合比施工材料配合比应满足大体积混凝土施工的要求,按规定的配合比施工。n 3) 必须采取措施控制水化热引起的混凝土内最高温度及内外温差在允必须采取措施控制水化热引起的混凝土内最高温度及内外温差在允许范围内,防止出现温度裂缝。许范围内,防止出现温度裂缝。n 4) 不得出现露筋和空洞现象。不得出现露筋和空洞现象。Page 12三、工程验收 实测项目实测项目项次项次检查项目检查项目规定值或允许偏差规定值或允许偏差检查方法和频率检查方法和频率权值权值1
10、 1混凝土强度混凝土强度(MPa)在合格标准内在合格标准内按附录按附录D D检查检查3 32 2轴线偏位轴线偏位(mm)2020全站仪或经纬仪:纵、横各测全站仪或经纬仪:纵、横各测量量2 2点点2 23 3断面尺寸断面尺寸(mm)3030尺量:检查尺量:检查1212个断面个断面2 24 4结构高度结构高度(mm)3030尺量:检查尺量:检查8 10处处1 15 5顶面高程顶面高程 (mm)2020水准仪:测量水准仪:测量8 10处处2 26 6大面积平整度大面积平整度(mm)8 82 2m直尺:检查两个垂直方向,直尺:检查两个垂直方向,每每2020 m2测测1 1处处1 1Page 13三、工程验收 外观鉴定外观鉴定n 1) 混凝土表面平整,棱角平直,无明显施工接缝。不符合要求时每处混凝土表面平整,棱角平直,无明显施工接缝。不符合要求时每处减减13分。分。n 2) 蜂窝麻面面积不得超过该面总面积的蜂窝麻面面积不得超过该面总面积的0.5%,不符合要求时,每超,不符合要求时,每超过过0.5%减减3分;深度超过分;深度超过1cm的必须处理。的必须处理。n 3) 混凝土表面出现非受力裂缝时减混凝土表面出现非受力裂缝时减13分,裂缝宽度超过设计规定或分,裂缝宽度超过设计规定或设计未规定时超过设计未规定时超过0.15mm必须处理。必须处理。
