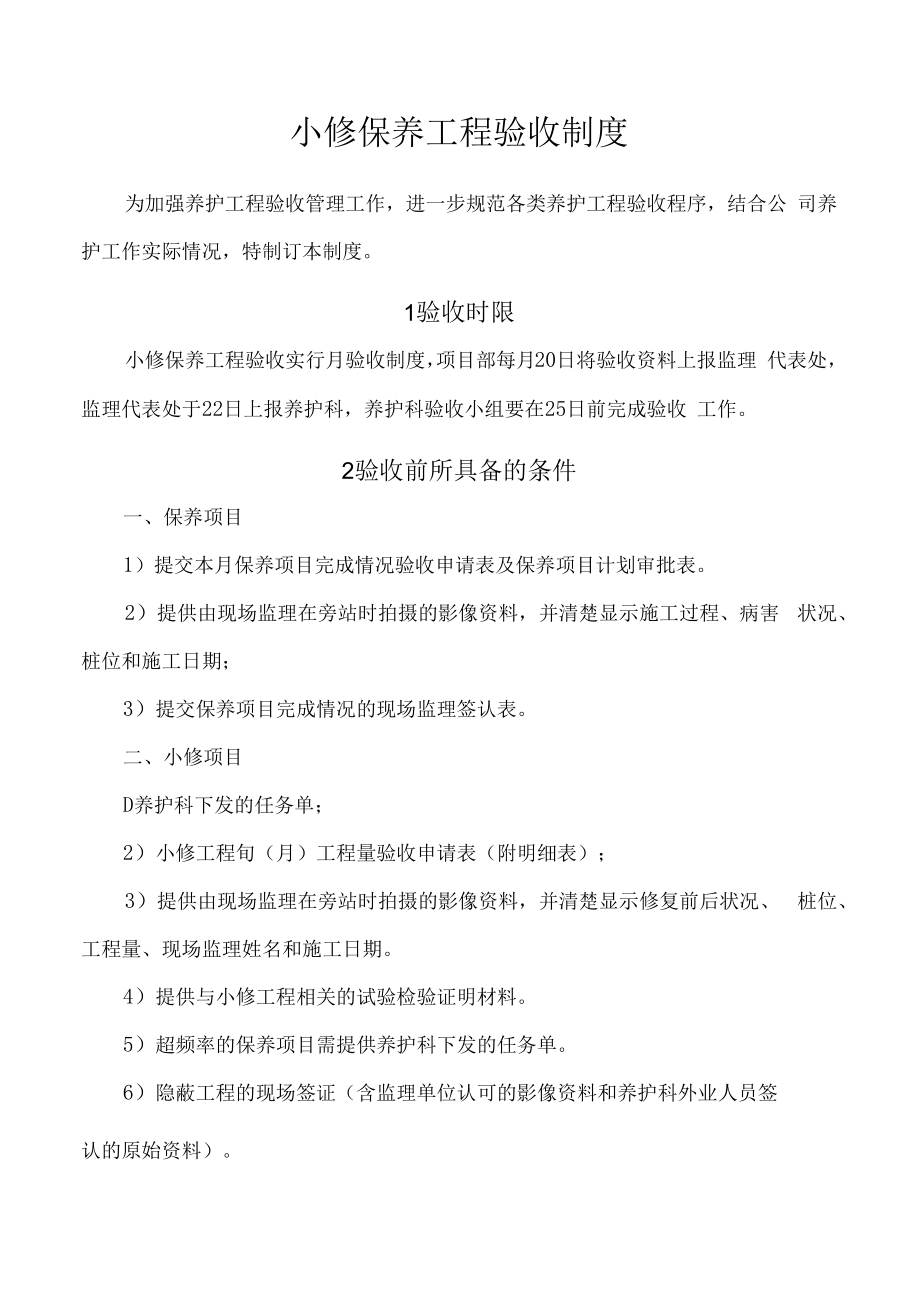

《小修保养工程验收制度.docx》由会员分享,可在线阅读,更多相关《小修保养工程验收制度.docx(3页珍藏版)》请在第壹文秘上搜索。

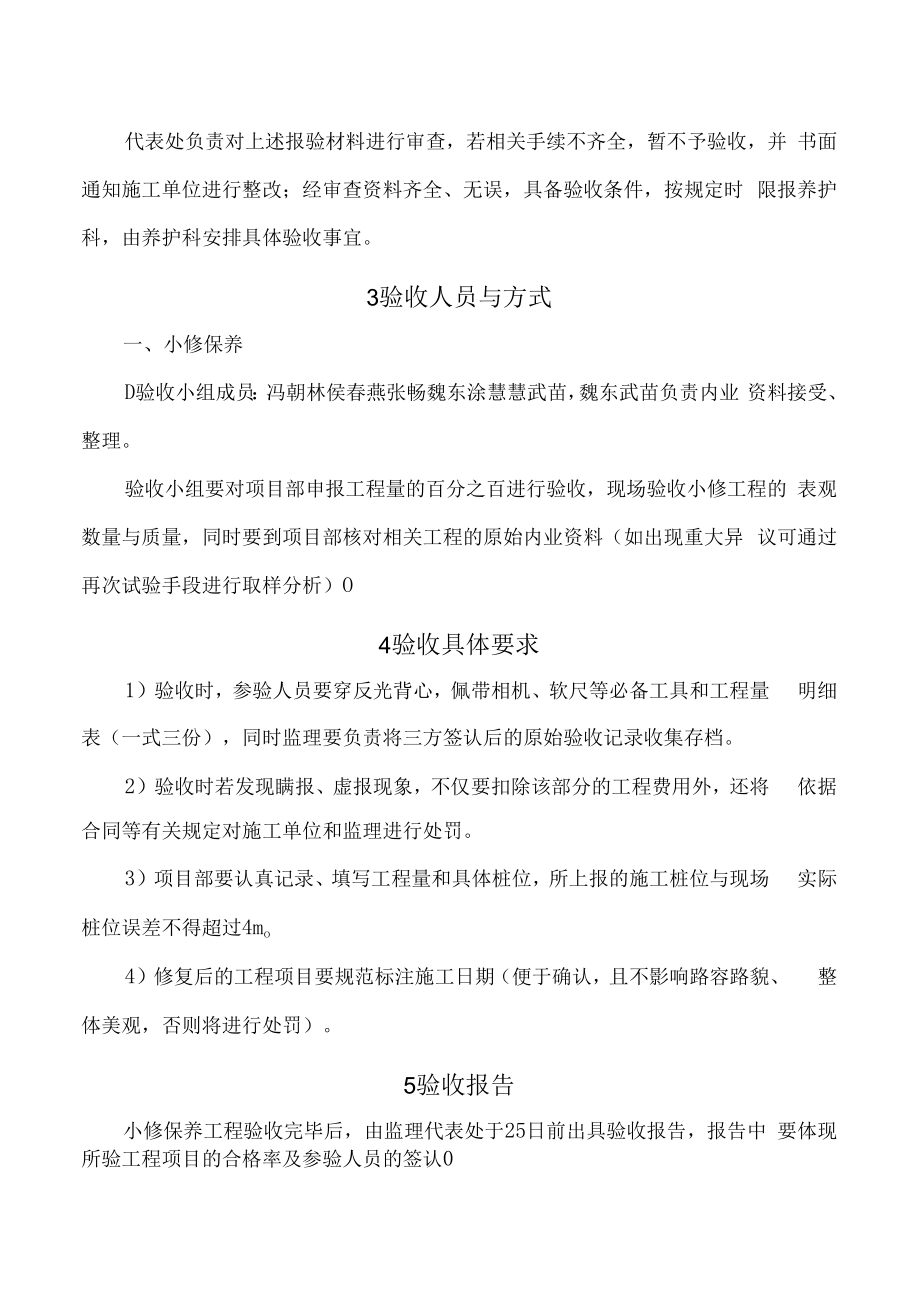

1、小修保养工程验收制度为加强养护工程验收管理工作,进一步规范各类养护工程验收程序,结合公 司养护工作实际情况,特制订本制度。1验收时限小修保养工程验收实行月验收制度,项目部每月20日将验收资料上报监理 代表处,监理代表处于22日上报养护科,养护科验收小组要在25日前完成验收 工作。2验收前所具备的条件一、保养项目1)提交本月保养项目完成情况验收申请表及保养项目计划审批表。2)提供由现场监理在旁站时拍摄的影像资料,并清楚显示施工过程、病害 状况、桩位和施工日期;3)提交保养项目完成情况的现场监理签认表。二、小修项目D养护科下发的任务单;2)小修工程旬(月)工程量验收申请表(附明细表);3)提供由现
2、场监理在旁站时拍摄的影像资料,并清楚显示修复前后状况、 桩位、工程量、现场监理姓名和施工日期。4)提供与小修工程相关的试验检验证明材料。5)超频率的保养项目需提供养护科下发的任务单。6)隐蔽工程的现场签证(含监理单位认可的影像资料和养护科外业人员签认的原始资料)。代表处负责对上述报验材料进行审查,若相关手续不齐全,暂不予验收,并 书面通知施工单位进行整改;经审查资料齐全、无误,具备验收条件,按规定时 限报养护科,由养护科安排具体验收事宜。3验收人员与方式一、小修保养D验收小组成员:冯朝林侯春燕张畅魏东涂慧慧武苗,魏东武苗负责内业 资料接受、整理。验收小组要对项目部申报工程量的百分之百进行验收,

3、现场验收小修工程的 表观数量与质量,同时要到项目部核对相关工程的原始内业资料(如出现重大异 议可通过再次试验手段进行取样分析)O4验收具体要求1)验收时,参验人员要穿反光背心,佩带相机、软尺等必备工具和工程量 明细表(一式三份),同时监理要负责将三方签认后的原始验收记录收集存档。2)验收时若发现瞒报、虚报现象,不仅要扣除该部分的工程费用外,还将 依据合同等有关规定对施工单位和监理进行处罚。3)项目部要认真记录、填写工程量和具体桩位,所上报的施工桩位与现场 实际桩位误差不得超过4mo4)修复后的工程项目要规范标注施工日期(便于确认,且不影响路容路貌、 整体美观,否则将进行处罚)。5验收报告小修保养工程验收完毕后,由监理代表处于25日前出具验收报告,报告中 要体现所验工程项目的合格率及参验人员的签认06验收纪律严格执行验收制度,验收小组成员不得接受施工方的宴请。
