工程质量综合检查清单.docx

上传人:p** 文档编号:311909 上传时间:2023-05-18 格式:DOCX 页数:7 大小:34.10KB
下载 相关 举报
工程质量综合检查清单.docx_第1页
第1页 / 共7页
工程质量综合检查清单.docx_第2页
第2页 / 共7页
工程质量综合检查清单.docx_第3页
第3页 / 共7页
工程质量综合检查清单.docx_第4页
第4页 / 共7页
工程质量综合检查清单.docx_第5页
第5页 / 共7页
工程质量综合检查清单.docx_第6页
第6页 / 共7页
工程质量综合检查清单.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《工程质量综合检查清单.docx》由会员分享,可在线阅读,更多相关《工程质量综合检查清单.docx(7页珍藏版)》请在第壹文秘上搜索。

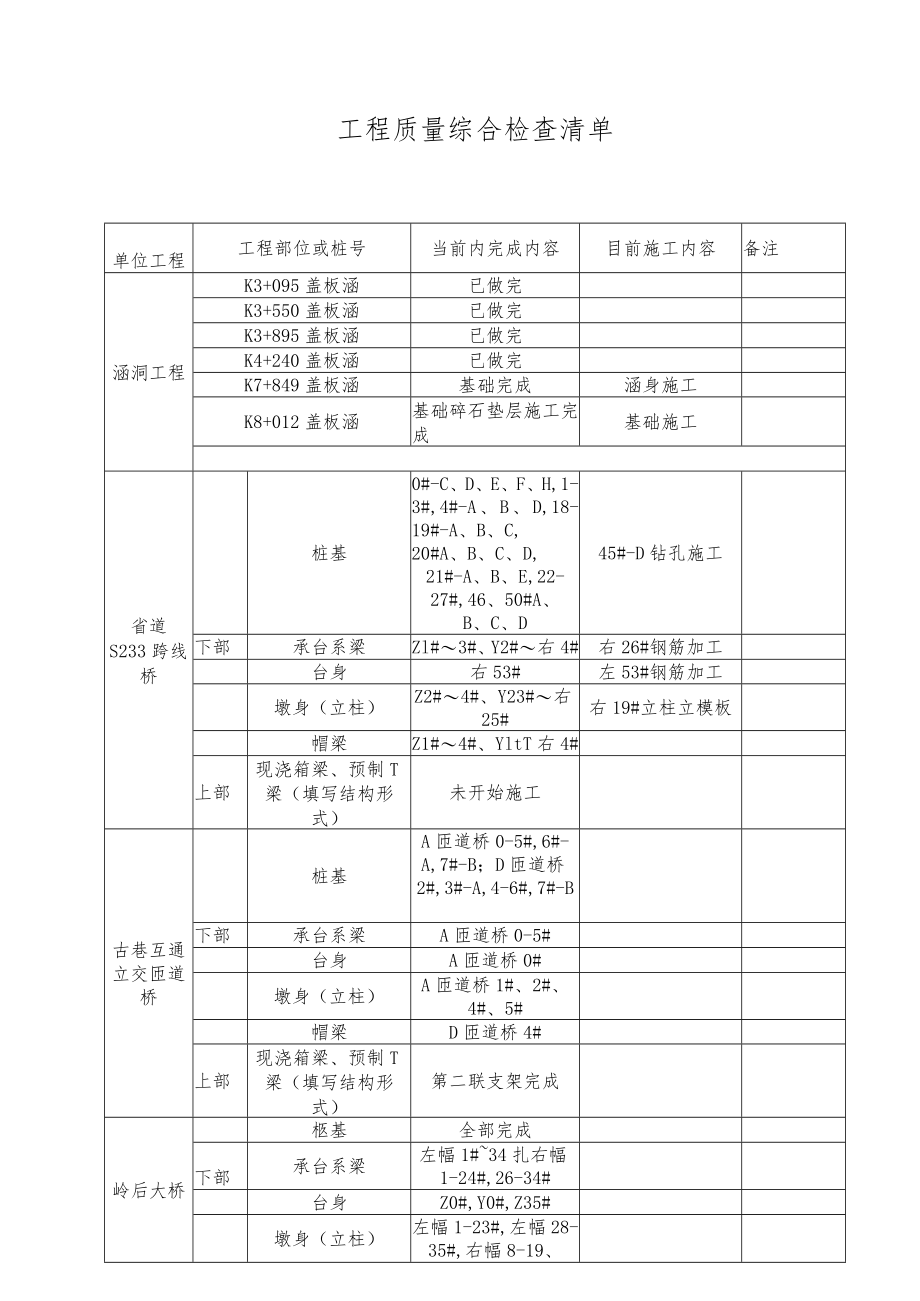

1、工程质量综合检查清单单位工程工程部位或桩号当前内完成内容目前施工内容备注涵洞工程K3+095盖板涵已做完K3+550盖板涵已做完K3+895盖板涵已做完K4+240盖板涵已做完K7+849盖板涵基础完成涵身施工K8+012盖板涵基础碎石垫层施工完成基础施工省道S233跨线桥桩基0#-C、D、E、F、H,1-3#,4#-A、B、D,18-19#-A、B、C,20#A、B、C、D,21#-A、B、E,22-27#,46、50#A、B、C、D45#-D钻孔施工下部承台系梁Zl#3#、Y2#右4#右26#钢筋加工台身右53#左53#钢筋加工墩身(立柱)Z2#4#、Y23#右25#右19#立柱立模板帽梁

2、Z1#4#、YltT右4#上部现浇箱梁、预制T梁(填写结构形式)未开始施工古巷互通立交匝道桥桩基A匝道桥0-5#,6#-A,7#-B;D匝道桥2#,3#-A,4-6#,7#-B下部承台系梁A匝道桥0-5#台身A匝道桥0#墩身(立柱)A匝道桥1#、2#、4#、5#帽梁D匝道桥4#上部现浇箱梁、预制T梁(填写结构形式)第二联支架完成岭后大桥柩基全部完成下部承台系梁左幅1#34扎右幅1-24#,26-34#台身Z0#,Y0#,Z35#墩身(立柱)左幅1-23#,左幅28-35#,右幅8-19、22-23、28-35帽梁左幅0-20、28-34,右幅13-16、18、29-35上部现浇箱梁、预制T梁(

3、填写结构形式)左幅IT7#,左幅18-35#(1、4),右幅1-2鹤陇山水库大桥桩基下部承台系梁台身墩身(立柱)帽梁上部现浇箱梁、预制T梁(填写结构形式)左线第024跨预制箱梁完成。左线26#-3正在绑扎钢筋洪春埔大桥下部桩基45#-50#、Z30#A、29#AB承台系梁Z364LY45、48、49#已完成Y47#系梁安装模板台身未施工未施工墩身(立柱)Z35#-41#;Y4849#已完成未施工帽梁Z34#-37#左幅41#正在安装钢筋上部现浇箱梁、预制T梁(填写结构形式)未施工未施工凤塘互通立交匝道桥下部桩基B匝道1-5#承台系梁C匝道已完成、D匝道D2、A匝道3-5#台身C匝道14#桥台墩

4、身(立柱)C1#T3#已完成、D匝道1-2#、A匝道3#5#帽梁C匝道6#、D匝道1#、2#上部现浇箱梁、预制T梁(填写结构形式)未施工正在安装支架书图大桥桩基Z3035、4046、Y30354046、正在施工Y36#B下部承台系梁ZIT2、Y1-12未施工台身未开始施工未开始施工墩身(立柱)Z6-12、Y2-12未施工帽梁Y12Y11#安装钢筋上部现浇箱梁、预制T梁(填写结构形式)未开始施工未开始施工凤塘大桥桩基未施工未施工下部承台系梁Y48-49Z48-49ZI6#绑扎系梁钢筋台身未施工未施工墩身(立柱)Z48-49,Y48-49Y17正在安装模板帽梁Z48-49、Y48-49未施工上部现

5、浇箱梁、预制T梁(填写结构形式)未施工未施工西溪大桥桩基左右幅13#14#AB、右幅1719#AB桩基、右幅20#-B,21#-A,22#-B左幅2W-B桩基已施工,正在施工西溪大桥钢栈桥右幅15#=-A正在钻进下部承台系梁右幅23#37#,Z24#32#Z33系梁钢筋绑扎台身无无墩身(立柱)右幅23#37#,左幅2332#无帽梁右幅23#28#/3235#/左幅2325#/3637#Z27钢筋绑扎上部现浇箱梁、预制T梁(填写结构形式)无无汕揭高速跨线桥桩基除去34#、35#、左幅25#、左幅26#A均已施工左幅2#B下钢筋笼下部承台系梁左幅1322,24,2703#,37、50#,5253#

6、,5557#,5961#,8#,9#右幅左幅58系梁钢筋绑扎7#,1225#,2733#,36#42,4452#,55#台身无无墩身(立柱)右幅7扎1225#,2733#,36“52#,55#左幅1322#,27#33#,3650#,52#,53#,55#,566,577,60#,61#,89#左幅59#墩柱模板安装帽梁Yl2#32#/丫3842#/48#52#/55#/1#/2#/Zl319#/4043/4850#/52#/53#/8#/9#右幅3#盖梁钢筋安装左幅32#底模安装右幅33#盖梁钢筋绑扎上部现浇箱梁、预制T梁(填写结构形式)一右幅4548现浇梁支架搭设埔上互通立交匝道桥桩基AI

7、匝道桥14#AB/9#15#AB/16#ABCD;A2匝道桥0#ABCD/1#AB/2#AB;B匝道桥3#AB,5、7#AB/8#BC/9#BC/11#15#AB/16#A/17#34#AB;Cl匝道桥1#6#AB/7#ABCD,C2匝道桥1#7#AB/12#16#AB/17#AB/18ABCD;E匝道桥0ABCD15ftABjGl匝道桥1#14#AB/15#ABCD;H匝道桥1#21#AB/22#A/23#ABCDF匝道桥3#AB/4A/5A/6B/7AD匝道桥Ott-C,W-B,2#-A正在钻进,F匝道桥4#B,6#-A,1#B正在钻进/8BD下部承台系梁B匝道桥Al匝道桥A2匝道桥1#、

8、2#,Cl匝道桥1#6#,Gl匝道桥H匝道桥1#10#/15#/16#B匝道桥22#系梁钢筋安装台身Cl匝道桥7#座板台及耳背墙A2匝道桥台Al匝道桥台Al匝道16#桥台耳背墙钢筋绑扎墩身(立柱)B匝道桥17#31扎Al匝道桥A2匝道桥1#、2#,CI匝道桥Gl匝道桥H匝道桥110#/15#/16#C2匝道桥1#2#墩柱模板安装B27墩柱浇筑帽梁Al匝道桥9#15#Gl匝道14#B匝道17#/19#CI匝道16#B20盖梁浇筑完成上部现浇箱梁、预制T梁(填写结构形式)A2匝道桥支架搭设A2匝道施工段A钢筋绑扎、施工段B翼板铺设,GI匝道施工段A正在预压,第一联钢立柱安装埔上大桥桩基19-32已

9、完,右幅4#AB/5A/7B左幅1213AB14A3AB4A5AB8B1213AB/14A23#左右幅,24#左幅A正准备埋护简,29#左幅A埋护筒,20#右B,21#左A正在冲击钻冲孔,右幅11#A/12#A左幅4#B/8#A正在钻进下部承台系梁无台身墩身(立柱)帽梁上部现浇箱梁、预制T梁(填写结构形式)下郑大桥桩基施工完毕26#左幅人1,27#左幅人1右幅26#27#AB桩基正在施工。下部承台系梁无台身墩身(立柱)帽梁上部现浇箱梁、预制T梁(填写结构形式)进场路高架1#桥下部帽梁8#-80#,已完成施工第一次浇筑88#,91#,99#,100,上部现浇箱梁、预制T梁(填写结构形式)9跨36

10、跨预制梁预制完毕第30跨右幅正安装湿接缝钢筋,第31跨正安装端横梁钢筋。支挡工程K7+845-K7+880基础排水工程截水沟ZK5+720ZK5+740已完成边沟未开始施工未开始施工路基填土路基K3+318K4+661路基、K7+708K8+125路基93区软基处理凤塘立交A匝道、埔上互通立交匝道管桩正在施工管桩鹤陇山隧道开挖ZK5+790ZK6+364、K5+790K6+389K6+389K6492正在开挖初支ZK5+790ZK6+265,K5+790K6+325/二衬ZK5+790ZK6+240、K5+790K6+296K6+296K6+308衬砌台车就位注:1、表格格式不能修改,但内容可根据具体情况做适当修改,且内容必须详细。2、“路面工程”对应的“当期内完成内容”中已覆盖的路面结构层要注明“已覆盖”。3、该表施工、监理单位须加盖公章。4、如该施工内容在当期内其它质量检查评比中已抽检,请在备注中注明。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
