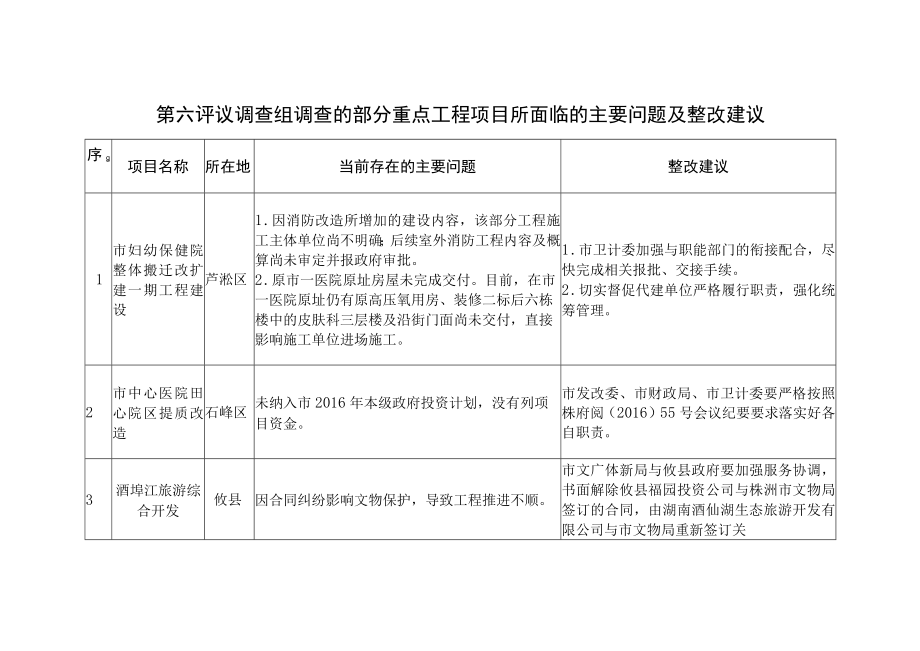

1、第六评议调查组调查的部分重点工程项目所面临的主要问题及整改建议序g项目名称所在地当前存在的主要问题整改建议1市妇幼保健院整体搬迁改扩建一期工程建设芦淞区1 .因消防改造所增加的建设内容,该部分工程施工主体单位尚不明确;后续室外消防工程内容及概算尚未审定并报政府审批。2 .原市一医院原址房屋未完成交付。目前,在市一医院原址仍有原高压氧用房、装修二标后六栋楼中的皮肤科三层楼及沿街门面尚未交付,直接影响施工单位进场施工。1 .市卫计委加强与职能部门的衔接配合,尽快完成相关报批、交接手续。2 .切实督促代建单位严格履行职责,强化统筹管理。2市中心医院田心院区提质改造石峰区未纳入市2016年本级政府投资

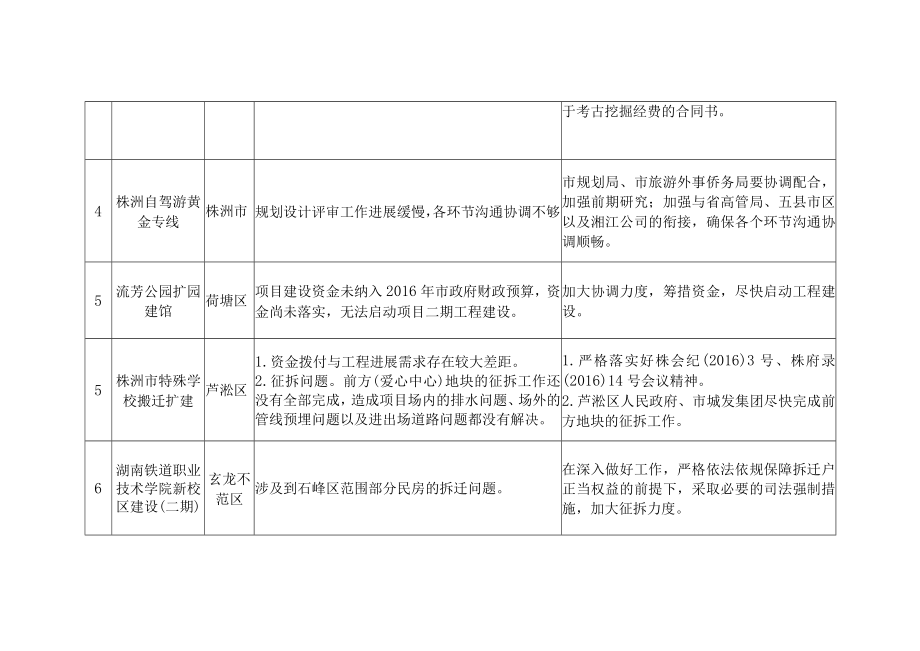

2、计划,没有列项目资金。市发改委、市财政局、市卫计委要严格按照株府阅(2016)55号会议纪要要求落实好各自职责。3酒埠江旅游综合开发攸县因合同纠纷影响文物保护,导致工程推进不顺。市文广体新局与攸县政府要加强服务协调,书面解除攸县福园投资公司与株洲市文物局签订的合同,由湖南酒仙湖生态旅游开发有限公司与市文物局重新签订关于考古挖掘经费的合同书。4株洲自驾游黄金专线株洲市规划设计评审工作进展缓慢,各环节沟通协调不够。市规划局、市旅游外事侨务局要协调配合,加强前期研究;加强与省高管局、五县市区以及湘江公司的衔接,确保各个环节沟通协调顺畅。5流芳公园扩园建馆荷塘区项目建设资金未纳入2016年市政府财政预

3、算,资金尚未落实,无法启动项目二期工程建设。加大协调力度,筹措资金,尽快启动工程建设。5株洲市特殊学校搬迁扩建芦淞区1 .资金拨付与工程进展需求存在较大差距。2 .征拆问题。前方(爱心中心)地块的征拆工作还没有全部完成,造成项目场内的排水问题、场外的管线预埋问题以及进出场道路问题都没有解决。1.严格落实好株会纪(2016)3号、株府录(2016)14号会议精神。2.芦淞区人民政府、市城发集团尽快完成前方地块的征拆工作。6湖南铁道职业技术学院新校区建设(二期)玄龙不范区涉及到石峰区范围部分民房的拆迁问题。在深入做好工作,严格依法依规保障拆迁户正当权益的前提下,采取必要的司法强制措施,加大征拆力度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 安全工程师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
