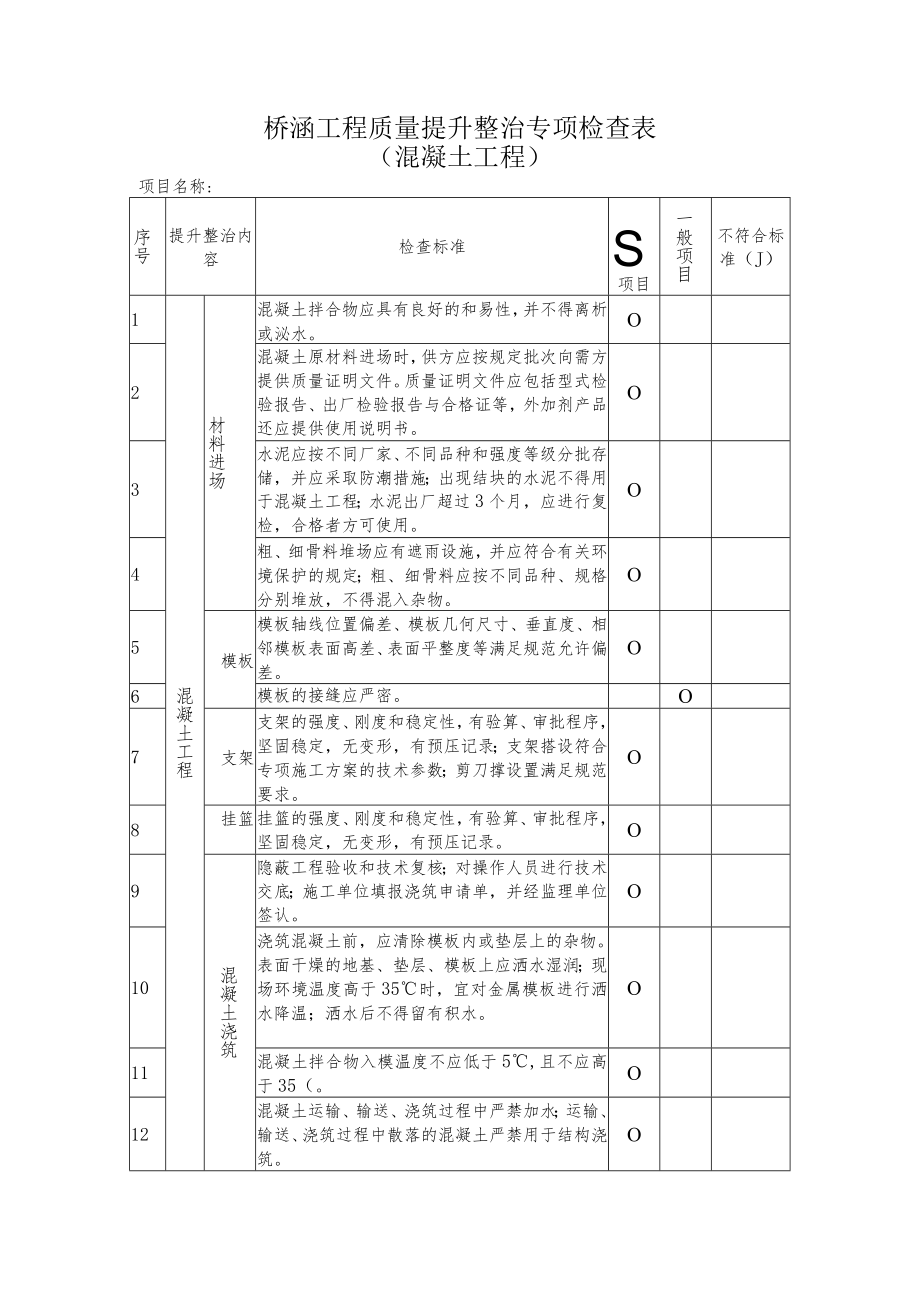

1、桥涵工程质量提升整治专项检查表(混凝土工程)项目名称:序号提升整治内容检查标准S项目一般项目不符合标准(J)1混凝土工程材料进场混凝土拌合物应具有良好的和易性,并不得离析或泌水。O2混凝土原材料进场时,供方应按规定批次向需方提供质量证明文件。质量证明文件应包括型式检验报告、出厂检验报告与合格证等,外加剂产品还应提供使用说明书。O3水泥应按不同厂家、不同品种和强度等级分批存储,并应采取防潮措施;出现结块的水泥不得用于混凝土工程;水泥出厂超过3个月,应进行复检,合格者方可使用。O4粗、细骨料堆场应有遮雨设施,并应符合有关环境保护的规定;粗、细骨料应按不同品种、规格分别堆放,不得混入杂物。O5模板模

2、板轴线位置偏差、模板几何尺寸、垂直度、相邻模板表面高差、表面平整度等满足规范允许偏差。O6模板的接缝应严密。O7支架支架的强度、刚度和稳定性,有验算、审批程序,坚固稳定,无变形,有预压记录;支架搭设符合专项施工方案的技术参数;剪刀撑设置满足规范要求。O8挂篮挂篮的强度、刚度和稳定性,有验算、审批程序,坚固稳定,无变形,有预压记录。O9混凝土浇筑隐蔽工程验收和技术复核;对操作人员进行技术交底;施工单位填报浇筑申请单,并经监理单位签认。O10浇筑混凝土前,应清除模板内或垫层上的杂物。表面干燥的地基、垫层、模板上应洒水湿润;现场环境温度高于35时,宜对金属模板进行洒水降温;洒水后不得留有积水。O11

3、混凝土拌合物入模温度不应低于5,且不应高于35(。O12混凝土运输、输送、浇筑过程中严禁加水;运输、输送、浇筑过程中散落的混凝土严禁用于结构浇筑。O13应按分层浇筑厚度分别进行振捣,振动棒的前端应插入前一层混凝土中,插入深度不应小于50mm;振动棒应垂直于混凝土表面并快插慢拔均匀振捣;当混凝土表面无明显塌陷、有水泥浆出现、不再冒气泡时,应结束该部位振捣。O14柱、梁混凝土浇筑不得发生离析,倾落高度不能满足要求时,应加设串筒、溜管、溜槽等装置。O15混凝土浇筑应保证混凝土的均匀性和密实性。混凝土宜一次连续浇筑。O16混凝土养护混凝土浇筑应密实,浇筑后应及时进行养护,采用硅酸盐水泥、普通硅酸盐水泥

4、或矿渣硅酸盐水泥配制的混凝土,不应少于7doO17采用缓凝型外加剂、大掺量矿物掺合料配制的混凝土,不应少于14d。O18抗渗混凝土、强度等级C60及以上的混凝土,不应少于14doO19洒水养护应保证混凝土表面处于湿润状态。O20当日最低温度低于5。C时,不应采用洒水养护。O21同条件试块按规定留置在靠近相应结构构件的适当位置,并应采取相同的养护方法。O22混凝土质量验收混凝土强度应按不同强度等级分别检验,检验方法宜采用同条件养护试件方法;当未取得同条件养护试件强度或同条件养护试件强度不符合要求时,可采用回弹-取芯法进行检验,混凝土强度应满足设计要求。O23混凝土结构的外观质量不应有严重缺陷及影响结构性能和使用功能的尺寸偏差。O24混凝土外观平整密实,色泽均匀,无蜂窝麻面、无露筋。O25梁板顶部浇筑(含桥面整体化层)应平整,无浮浆,无开裂。O26构件几何尺寸偏差满足设计及规范要求;墩柱垂直度满足规范要求。O项目负责人:检查时间:年月检查人:日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
